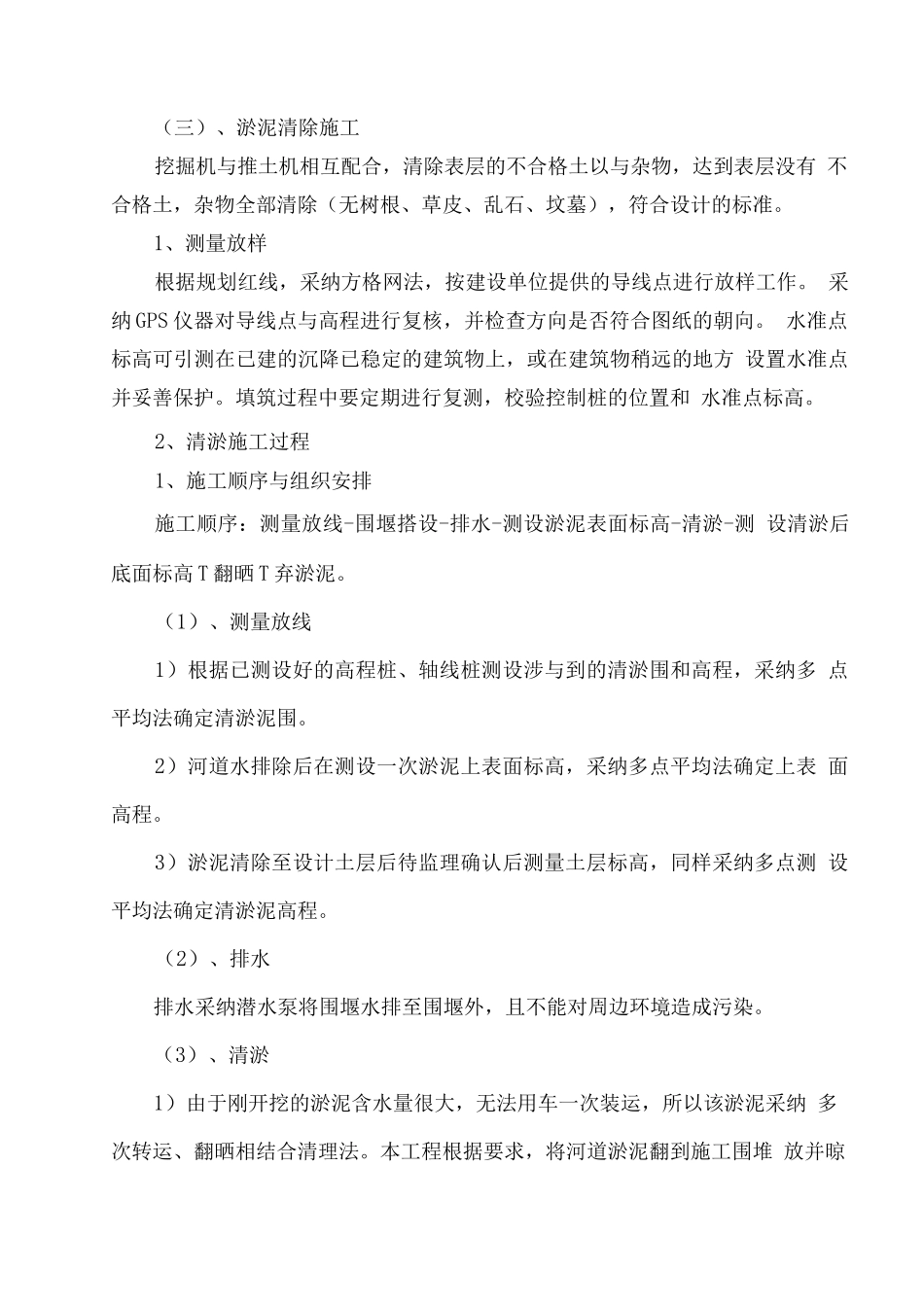

(三)、淤泥清除施工挖掘机与推土机相互配合,清除表层的不合格土以与杂物,达到表层没有 不合格土,杂物全部清除(无树根、草皮、乱石、坟墓),符合设计的标准

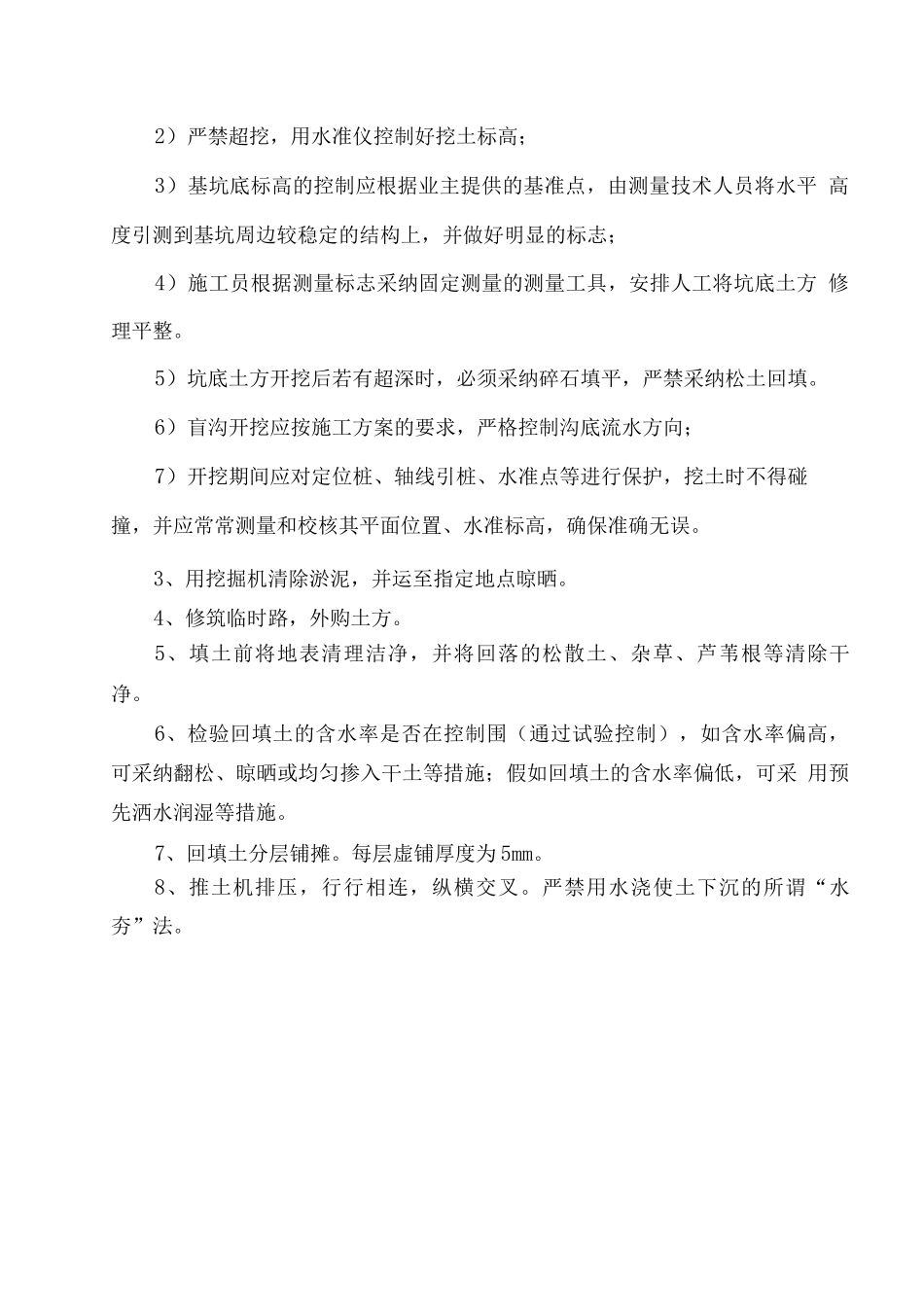

1、测量放样根据规划红线,采纳方格网法,按建设单位提供的导线点进行放样工作
采纳 GPS 仪器对导线点与高程进行复核,并检查方向是否符合图纸的朝向
水准点标高可引测在已建的沉降已稳定的建筑物上,或在建筑物稍远的地方 设置水准点并妥善保护
填筑过程中要定期进行复测,校验控制桩的位置和 水准点标高
2、清淤施工过程1、施工顺序与组织安排施工顺序:测量放线-围堰搭设-排水-测设淤泥表面标高-清淤-测 设清淤后底面标高 T 翻晒 T 弃淤泥
(1)、测量放线1)根据已测设好的高程桩、轴线桩测设涉与到的清淤围和高程,采纳多 点平均法确定清淤泥围
2)河道水排除后在测设一次淤泥上表面标高,采纳多点平均法确定上表 面高程
3)淤泥清除至设计土层后待监理确认后测量土层标高,同样采纳多点测 设平均法确定清淤泥高程
(2)、排水排水采纳潜水泵将围堰水排至围堰外,且不能对周边环境造成污染
(3)、清淤1)由于刚开挖的淤泥含水量很大,无法用车一次装运,所以该淤泥采纳 多次转运、翻晒相结合清理法
本工程根据要求,将河道淤泥翻到施工围堆 放并晾晒,待淤泥晾晒干后再将淤泥装车弃至业主指定的弃土场,河道清淤 量以实际测量为准2)清淤时挖掘机与推土机相互配合,清除表层的不合格土以与杂物,达 到表层没有不合格土,杂物全部清除(无树根、草根、乱石等)至符合设计 要求的标准
清淤后,在河道底四周挖 0
5 米的排水沟和集水井,同 时做好排水工作,严禁水泡原状地基
待监理确认后再按图纸施工
(4)、开挖阶段施工:1)淤泥清运采纳 4 台 1m3 的挖土机同时进行挖土;2)挖淤泥由由东向西、由北向南;3)挖淤泥时,应有专人指挥挖土机械,淤泥需清除彻底
