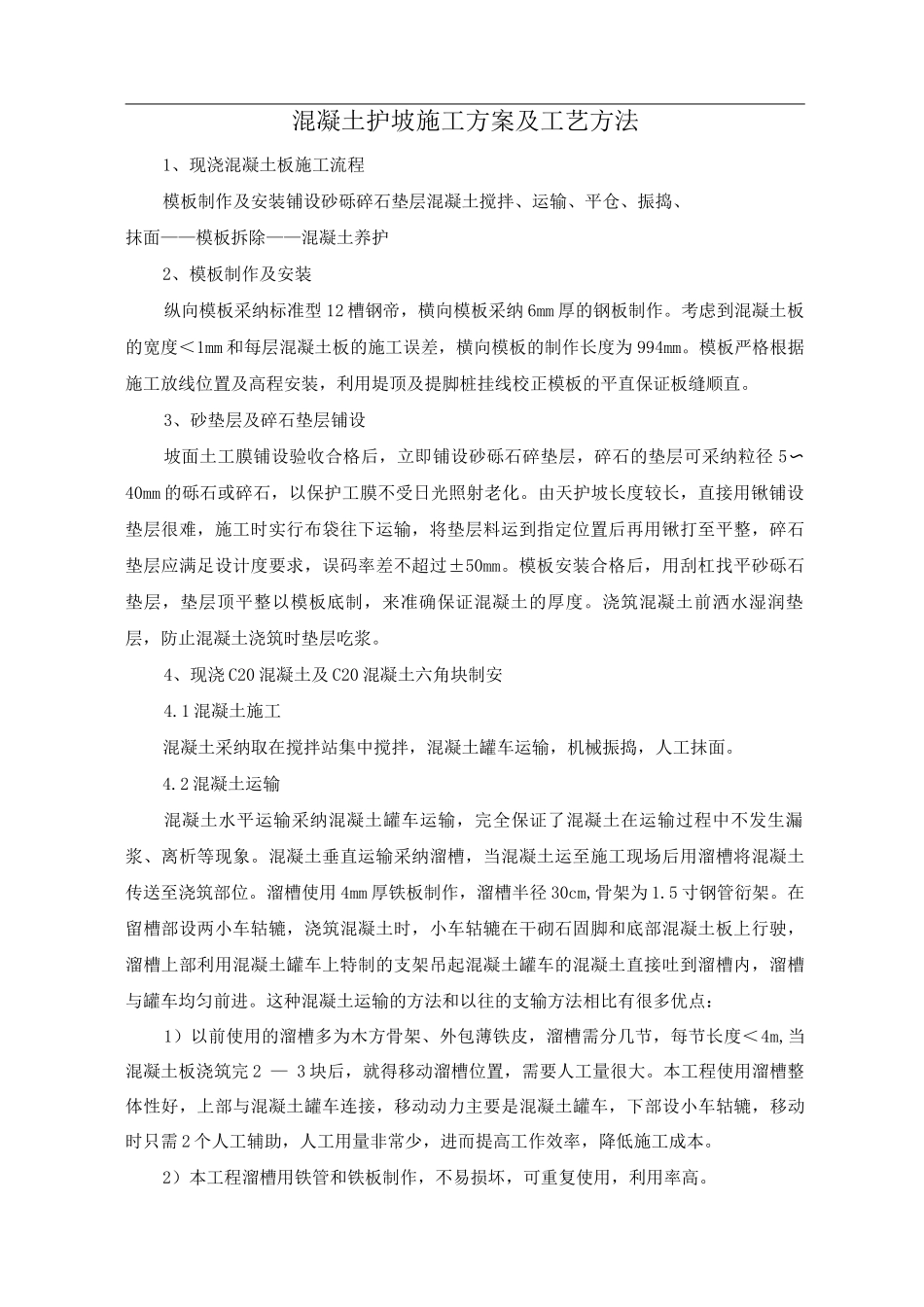

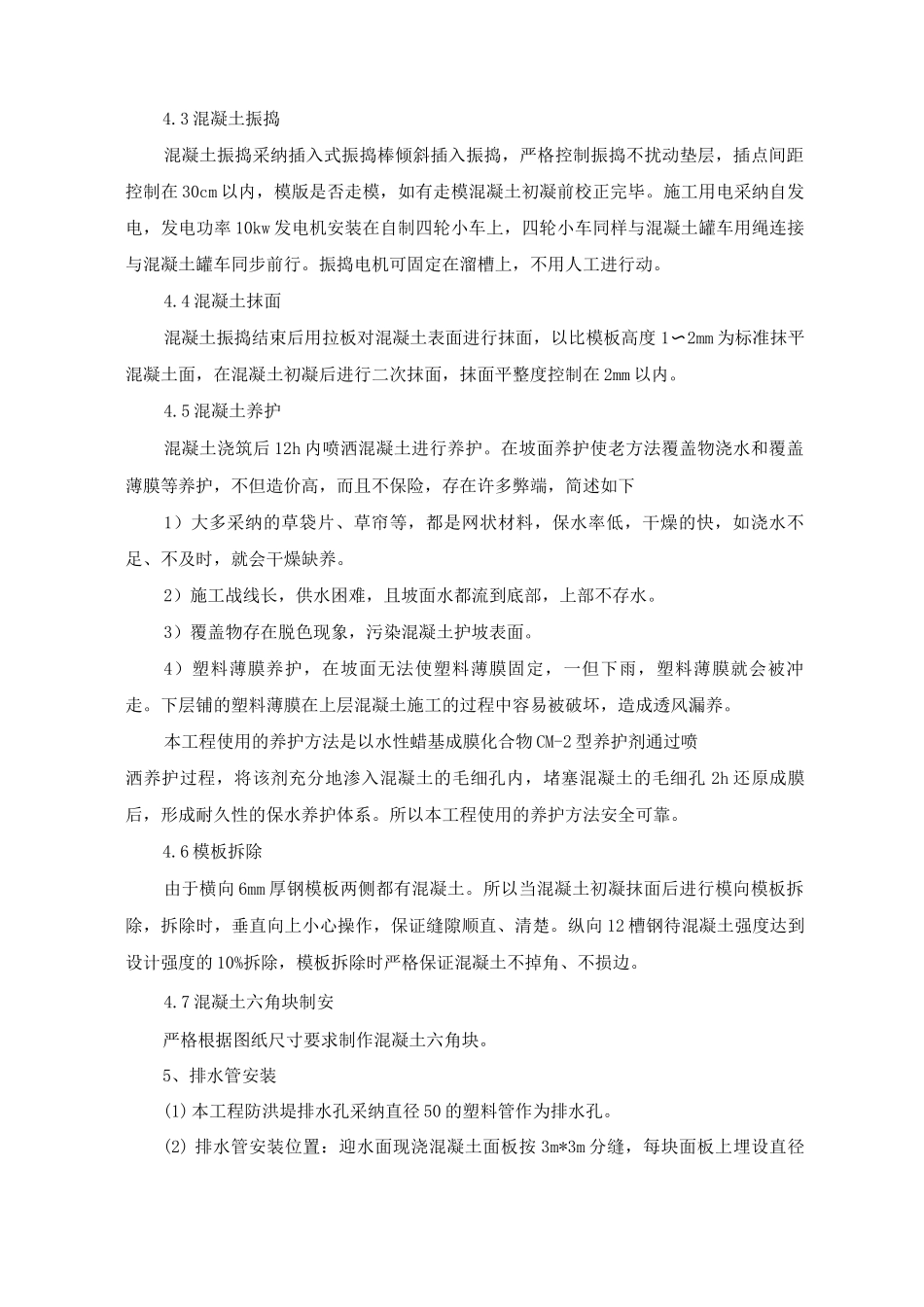

混凝土护坡施工方案及工艺方法1、现浇混凝土板施工流程模板制作及安装铺设砂砾碎石垫层混凝土搅拌、运输、平仓、振捣、抹面——模板拆除——混凝土养护2、模板制作及安装纵向模板采纳标准型 12 槽钢帝,横向模板采纳 6mm 厚的钢板制作
考虑到混凝土板的宽度<1mm 和每层混凝土板的施工误差,横向模板的制作长度为 994mm
模板严格根据施工放线位置及高程安装,利用堤顶及提脚桩挂线校正模板的平直保证板缝顺直
3、砂垫层及碎石垫层铺设坡面土工膜铺设验收合格后,立即铺设砂砾石碎垫层,碎石的垫层可采纳粒径 5〜40mm 的砾石或碎石,以保护工膜不受日光照射老化
由天护坡长度较长,直接用锹铺设垫层很难,施工时实行布袋往下运输,将垫层料运到指定位置后再用锹打至平整,碎石垫层应满足设计度要求,误码率差不超过±50mm
模板安装合格后,用刮杠找平砂砾石垫层,垫层顶平整以模板底制,来准确保证混凝土的厚度
浇筑混凝土前洒水湿润垫层,防止混凝土浇筑时垫层吃浆
4、现浇 C20 混凝土及 C20 混凝土六角块制安4
1 混凝土施工混凝土采纳取在搅拌站集中搅拌,混凝土罐车运输,机械振捣,人工抹面
2 混凝土运输混凝土水平运输采纳混凝土罐车运输,完全保证了混凝土在运输过程中不发生漏浆、离析等现象
混凝土垂直运输采纳溜槽,当混凝土运至施工现场后用溜槽将混凝土传送至浇筑部位
溜槽使用 4mm 厚铁板制作,溜槽半径 30cm,骨架为 1
5 寸钢管衍架
在留槽部设两小车轱辘,浇筑混凝土时,小车轱辘在干砌石固脚和底部混凝土板上行驶,溜槽上部利用混凝土罐车上特制的支架吊起混凝土罐车的混凝土直接吐到溜槽内,溜槽与罐车均匀前进
这种混凝土运输的方法和以往的支输方法相比有很多优点:1)以前使用的溜槽多为木方骨架、外包薄铁皮,溜槽需分几节,每节长度<4m,当混凝土板浇筑完 2 — 3 块后,就得移动溜槽位置,需要人工量很
