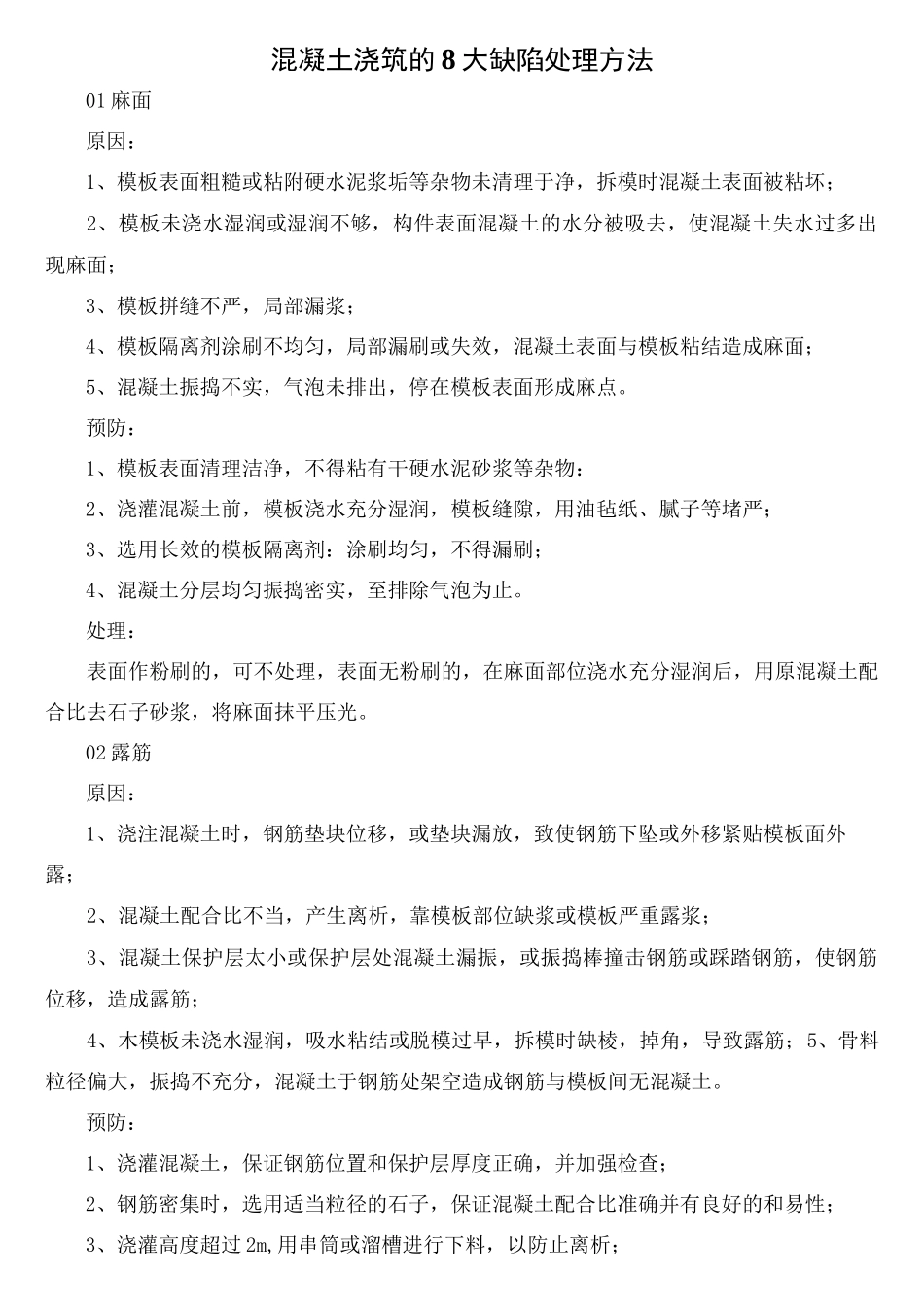

混凝土浇筑的 8 大缺陷处理方法01 麻面原因:1、模板表面粗糙或粘附硬水泥浆垢等杂物未清理于净,拆模时混凝土表面被粘坏;2、模板未浇水湿润或湿润不够,构件表面混凝土的水分被吸去,使混凝土失水过多出现麻面;3、模板拼缝不严,局部漏浆;4、模板隔离剂涂刷不均匀,局部漏刷或失效,混凝土表面与模板粘结造成麻面;5、混凝土振捣不实,气泡未排出,停在模板表面形成麻点
预防:1、模板表面清理洁净,不得粘有干硬水泥砂浆等杂物:2、浇灌混凝土前,模板浇水充分湿润,模板缝隙,用油毡纸、腻子等堵严;3、选用长效的模板隔离剂:涂刷均匀,不得漏刷;4、混凝土分层均匀振捣密实,至排除气泡为止
处理:表面作粉刷的,可不处理,表面无粉刷的,在麻面部位浇水充分湿润后,用原混凝土配合比去石子砂浆,将麻面抹平压光
02 露筋原因:1、浇注混凝土时,钢筋垫块位移,或垫块漏放,致使钢筋下坠或外移紧贴模板面外露;2、混凝土配合比不当,产生离析,靠模板部位缺浆或模板严重露浆;3、混凝土保护层太小或保护层处混凝土漏振,或振捣棒撞击钢筋或踩踏钢筋,使钢筋位移,造成露筋;4、木模板未浇水湿润,吸水粘结或脱模过早,拆模时缺棱,掉角,导致露筋;5、骨料粒径偏大,振捣不充分,混凝土于钢筋处架空造成钢筋与模板间无混凝土
预防:1、浇灌混凝土,保证钢筋位置和保护层厚度正确,并加强检查;2、钢筋密集时,选用适当粒径的石子,保证混凝土配合比准确并有良好的和易性;3、浇灌高度超过 2m,用串筒或溜槽进行下料,以防止离析;4、模板充分湿润并认真堵好缝隙;混凝土振捣时严禁撞击钢筋,在钢筋密集处,可采用刀片或振动棒进行振捣;5、操作时,避开踩踏钢筋,如有踩弯或脱扣等及时调直修正妾保护层混凝土要振捣密实;6、正确掌握脱模时间,防止过早拆模,碰坏棱角
处理:1、对表面露筋,刷洗洁净后,用 1:2 或 1:2

5 水泥砂浆将露筋部位抹压平整,并认真
