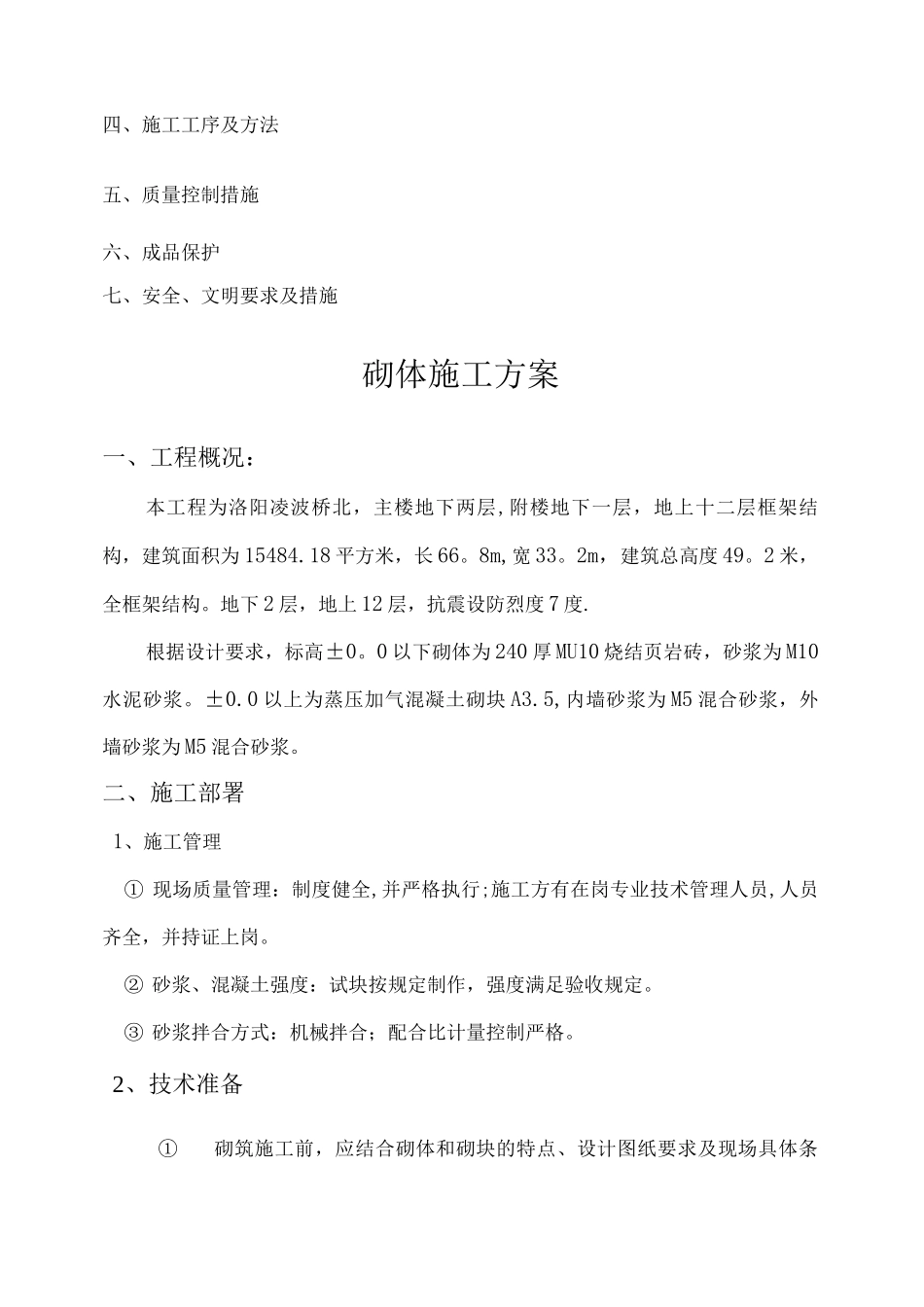

二次结构施工方案报审表工程名称:科研中心致:洛阳华誉工程建设监理有限公司(监理单位)我方已根据施工合同的有关规定完成了 砌体施工方案 的编制,并经我单位上级技术负责人审查批准,请予附件:二次结构施工方案承包单位(章):项目经理:日 期:专业监理工程师审查意见:专业监理工程师:日期:总监理工程师审核意见:项目监理机构:总监理工程师:日期:科研中心二次结构施工方案编制:审核:审批:洛阳五建建筑工程有限责任公司年 月 日一、工程概况二、施工部署三、作业条件四、施工工序及方法五、质量控制措施六、成品保护七、安全、文明要求及措施砌体施工方案一、工程概况:本工程为洛阳凌波桥北,主楼地下两层,附楼地下一层,地上十二层框架结构,建筑面积为 15484
18 平方米,长 66
8m,宽 33
2m,建筑总高度 49
2 米,全框架结构
地下 2 层,地上 12 层,抗震设防烈度 7 度
根据设计要求,标高±0
0 以下砌体为 240 厚 MU10 烧结页岩砖,砂浆为 M10水泥砂浆
0 以上为蒸压加气混凝土砌块 A3
5,内墙砂浆为 M5 混合砂浆,外墙砂浆为 M5 混合砂浆
二、施工部署1、施工管理① 现场质量管理:制度健全,并严格执行;施工方有在岗专业技术管理人员,人员齐全,并持证上岗
② 砂浆、混凝土强度:试块按规定制作,强度满足验收规定
③ 砂浆拌合方式:机械拌合;配合比计量控制严格
2、技术准备①砌筑施工前,应结合砌体和砌块的特点、设计图纸要求及现场具体条件,编制施工方案,做好施工平面布置,划分施工段,安排好施工流水、工序交叉衔接施工
② 熟悉图纸,做好技术交底
3、施工队伍准备项目部设专职工长代超负责砌体施工
劳务队共设一个班组,班组必须保证瓦工 20 人,运杂工 10 人
要求劳务队设置主要管理人员质检员、安全员、班组长)
4、试验准备① 加强养护室的管理,使其满足混合砂
