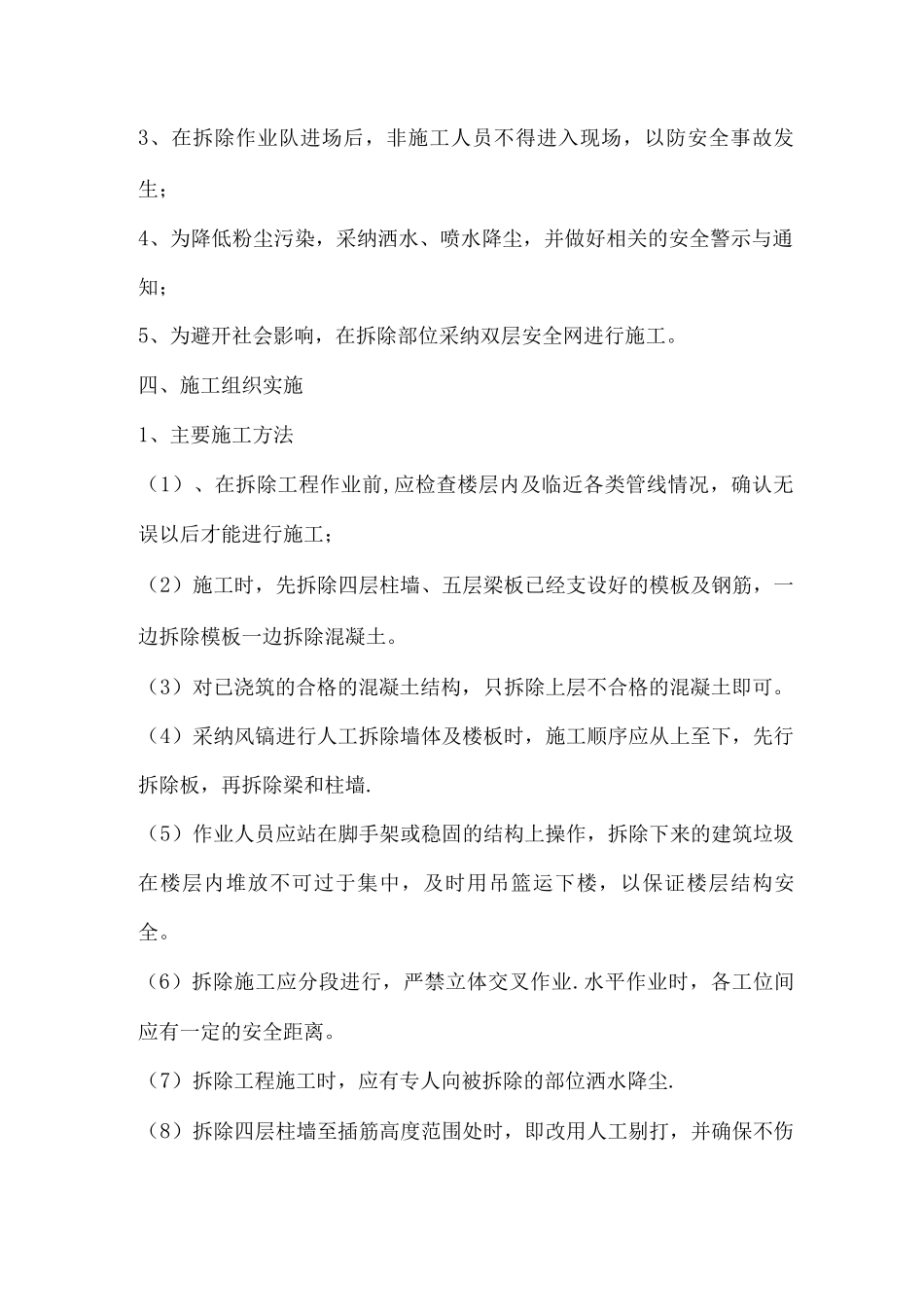

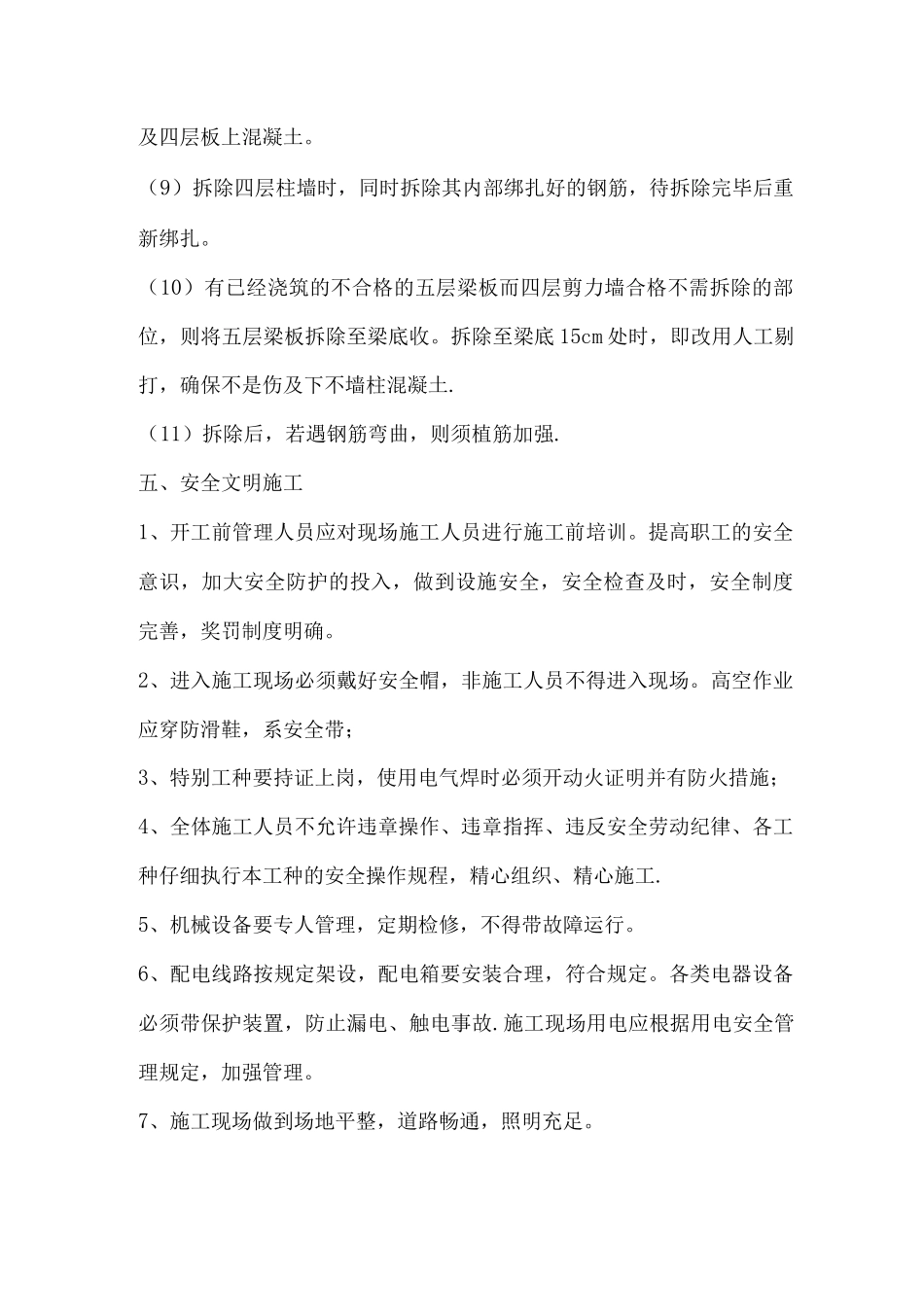

混凝土结构拆除专项方案一、工程概况万科金色领域四期 11#楼工程,现因 4 层柱墙 5 层梁板浇筑混凝土后迟迟不凝聚,混凝土强度极低。经多方检验、检测初步推断为混凝土原材料影响所致。为确保本工程的质量,将拆除 11#楼不合格的混凝土柱墙。二、拆除部位由于 11#楼 4 层柱墙与 5 层梁板是分开两次浇筑,所以只需要拆除第二次浇筑的不合格混凝土结构。(详见附图)三、拆除时注意事项1、为了确保四期其他楼栋的施工正常进行,故在拆除时安排专人值班,以消除拆除施工安全隐患.2、拆除过程中若遇钢筋,则需轻轻敲打,避过钢筋剔除周围混凝土,尽量避开损坏钢筋,尤其是柱墙钢筋。保留四层柱墙在四层楼面以上的插筋。除柱墙在四层楼面上的插筋外,其余钢筋不得再利用。设计将根据四层楼面上的柱墙插筋的现场剔打情况,再确定是否实行补强措施。3、为确保拆除施工中无粉尘污染,采纳喷水洒水降尘。4、拆除掉的混凝土用吊篮运输下楼,再统一运至建渣丢弃处.5、当剔除至符合要求混凝土与不合格混凝土边界时,应继续向下人工剔除 23CM。三、施工前准备1、施工器械:手扶式小型风镐2、施工前向拆除作业队进行详细的书面技术交底;3、在拆除作业队进场后,非施工人员不得进入现场,以防安全事故发生;4、为降低粉尘污染,采纳洒水、喷水降尘,并做好相关的安全警示与通知;5、为避开社会影响,在拆除部位采纳双层安全网进行施工。四、施工组织实施1、主要施工方法(1)、在拆除工程作业前,应检查楼层内及临近各类管线情况,确认无误以后才能进行施工;(2)施工时,先拆除四层柱墙、五层梁板已经支设好的模板及钢筋,一边拆除模板一边拆除混凝土。(3)对已浇筑的合格的混凝土结构,只拆除上层不合格的混凝土即可。(4)采纳风镐进行人工拆除墙体及楼板时,施工顺序应从上至下,先行拆除板,再拆除梁和柱墙.(5)作业人员应站在脚手架或稳固的结构上操作,拆除下来的建筑垃圾在楼层内堆放不可过于集中,及时用吊篮运下楼,以保证楼层结构安全。(6)拆除施工应分段进行,严禁立体交叉作业.水平作业时,各工位间应有一定的安全距离。(7)拆除工程施工时,应有专人向被拆除的部位洒水降尘.(8)拆除四层柱墙至插筋高度范围处时,即改用人工剔打,并确保不伤及四层板上混凝土。(9)拆除四层柱墙时,同时拆除其内部绑扎好的钢筋,待拆除完毕后重新绑扎。(10)有已经浇筑的不合格的五层梁板而四层剪力墙合格不需拆除的部位,则将五层梁板拆除至梁底...
