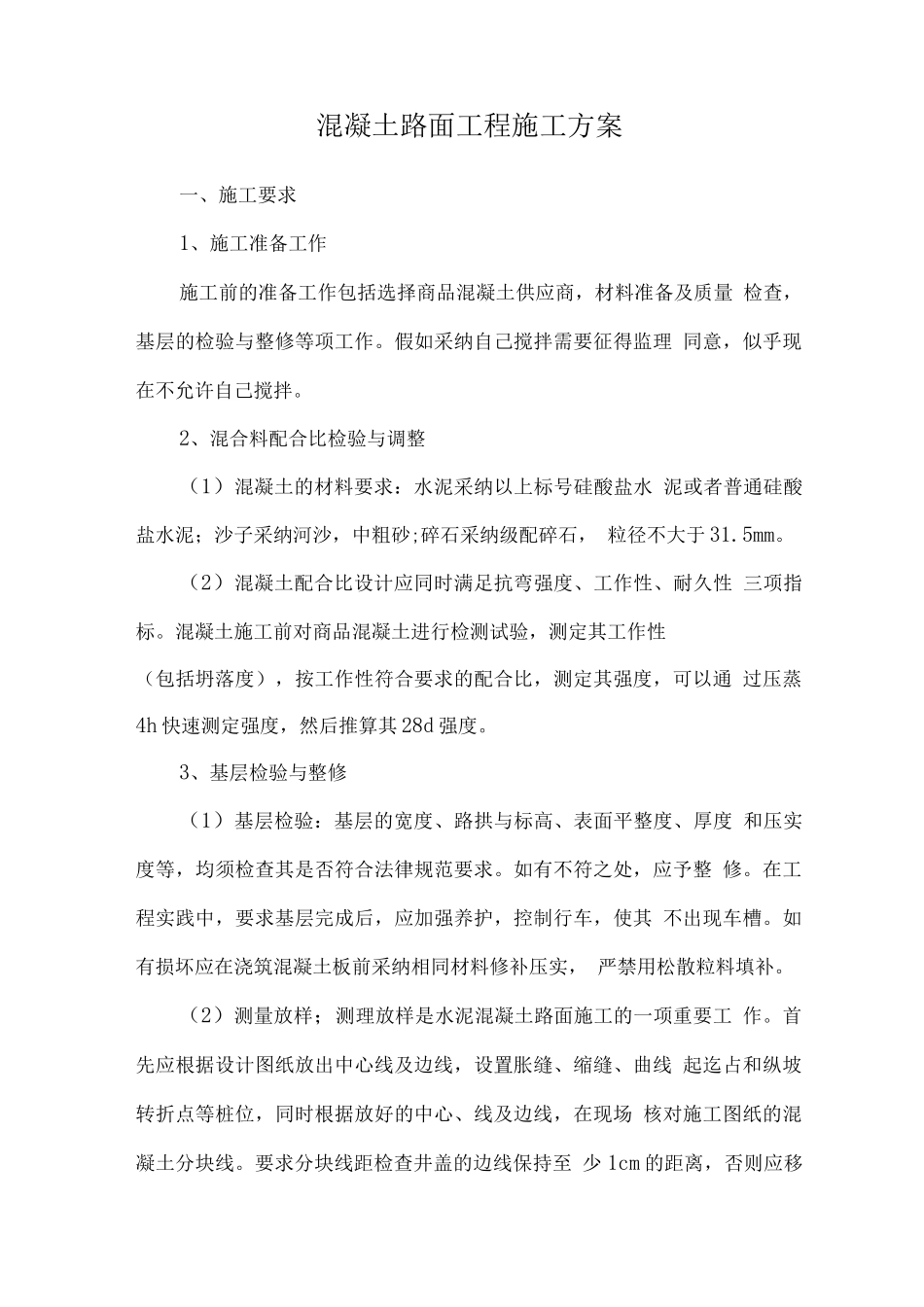

混凝土路面工程施工方案一、施工要求1、施工准备工作施工前的准备工作包括选择商品混凝土供应商,材料准备及质量 检查,基层的检验与整修等项工作
假如采纳自己搅拌需要征得监理 同意,似乎现在不允许自己搅拌
2、混合料配合比检验与调整(1)混凝土的材料要求:水泥采纳以上标号硅酸盐水 泥或者普通硅酸盐水泥;沙子采纳河沙,中粗砂;碎石采纳级配碎石, 粒径不大于 31
(2)混凝土配合比设计应同时满足抗弯强度、工作性、耐久性 三项指标
混凝土施工前对商品混凝土进行检测试验,测定其工作性(包括坍落度),按工作性符合要求的配合比,测定其强度,可以通 过压蒸4h 快速测定强度,然后推算其 28d 强度
3、基层检验与整修(1)基层检验:基层的宽度、路拱与标高、表面平整度、厚度 和压实度等,均须检查其是否符合法律规范要求
如有不符之处,应予整 修
在工程实践中,要求基层完成后,应加强养护,控制行车,使其 不出现车槽
如有损坏应在浇筑混凝土板前采纳相同材料修补压实, 严禁用松散粒料填补

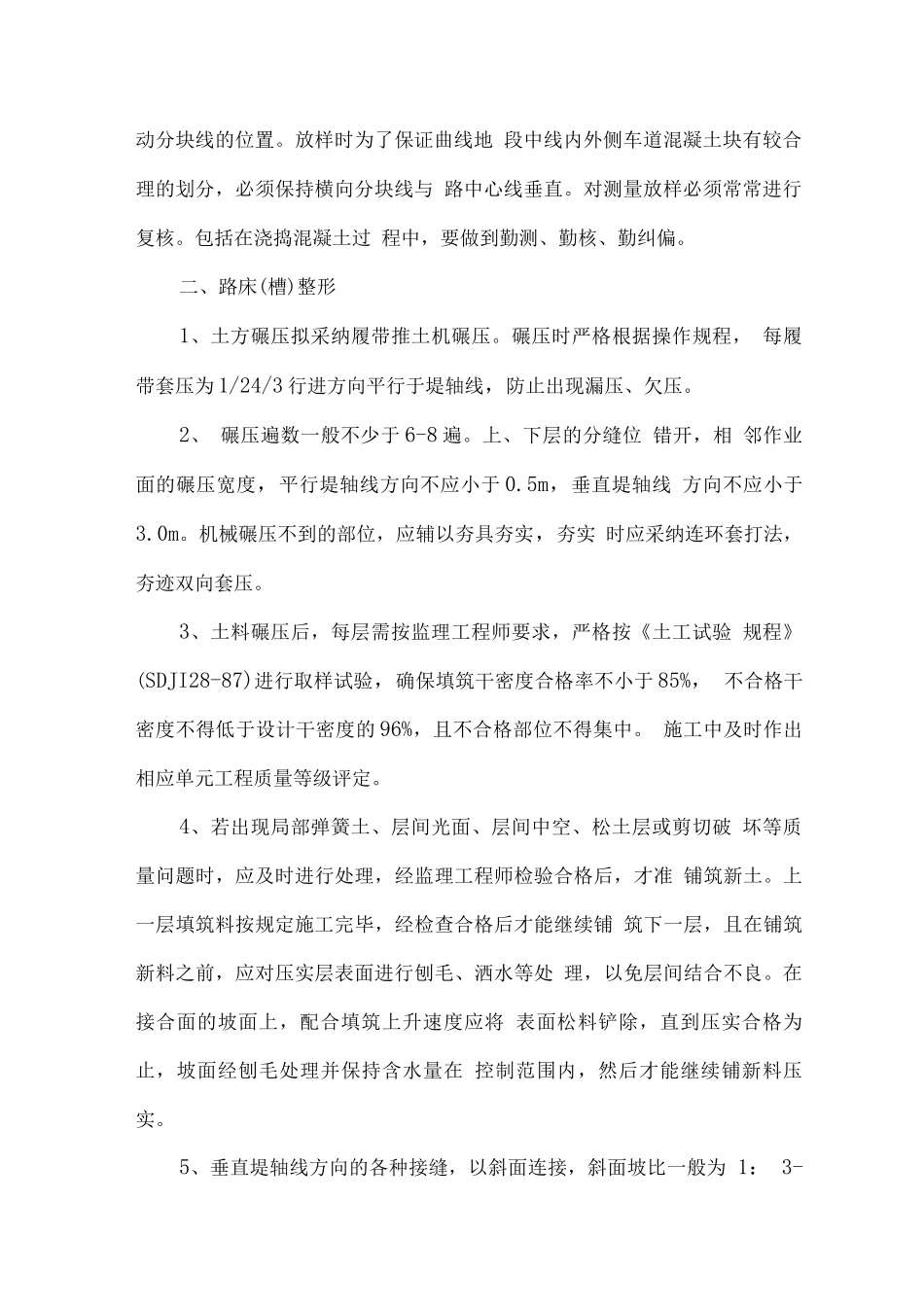

(2)测量放样;测理放样是水泥混凝土路面施工的一项重要工 作
首先应根据设计图纸放出中心线及边线,设置胀缝、缩缝、曲线 起迄占和纵坡转折点等桩位,同时根据放好的中心、线及边线,在现场 核对施工图纸的混凝土分块线
要求分块线距检查井盖的边线保持至 少 1cm 的距离,否则应移动分块线的位置
放样时为了保证曲线地 段中线内外侧车道混凝土块有较合理的划分,必须保持横向分块线与 路中心线垂直
对测量放样必须常常进行复核
包括在浇捣混凝土过 程中,要做到勤测、勤核、勤纠偏
二、路床(槽)整形1、土方碾压拟采纳履带推土机碾压
碾压时严格根据操作规程, 每履带套压为 1/24/3 行进方向平行于堤轴线,防止出现漏压、欠压
2、 碾压遍数一般不少于 6-8 遍

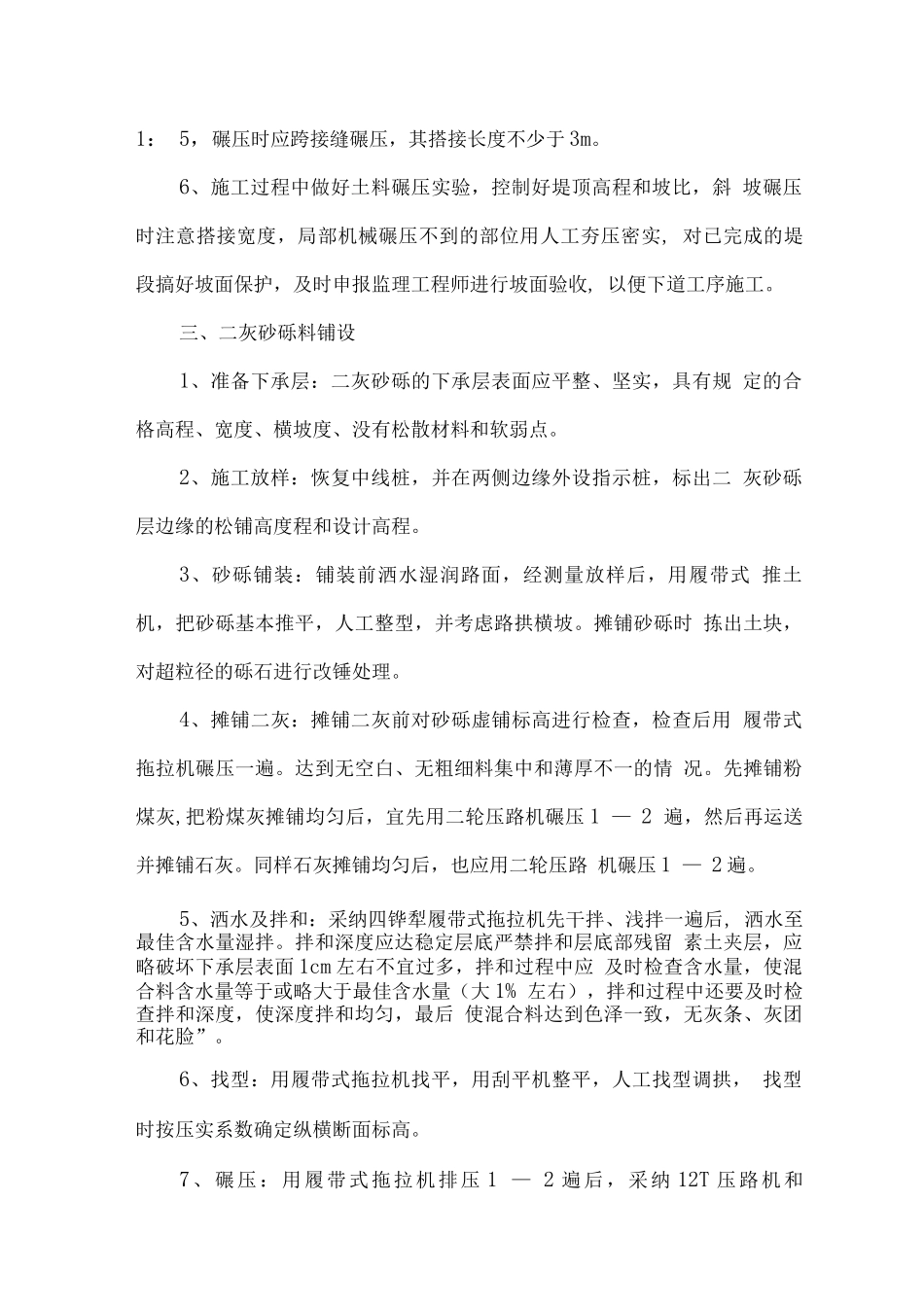

上、下层的分缝位 错开,相 邻作业面的碾压宽度,平行堤轴线方向
