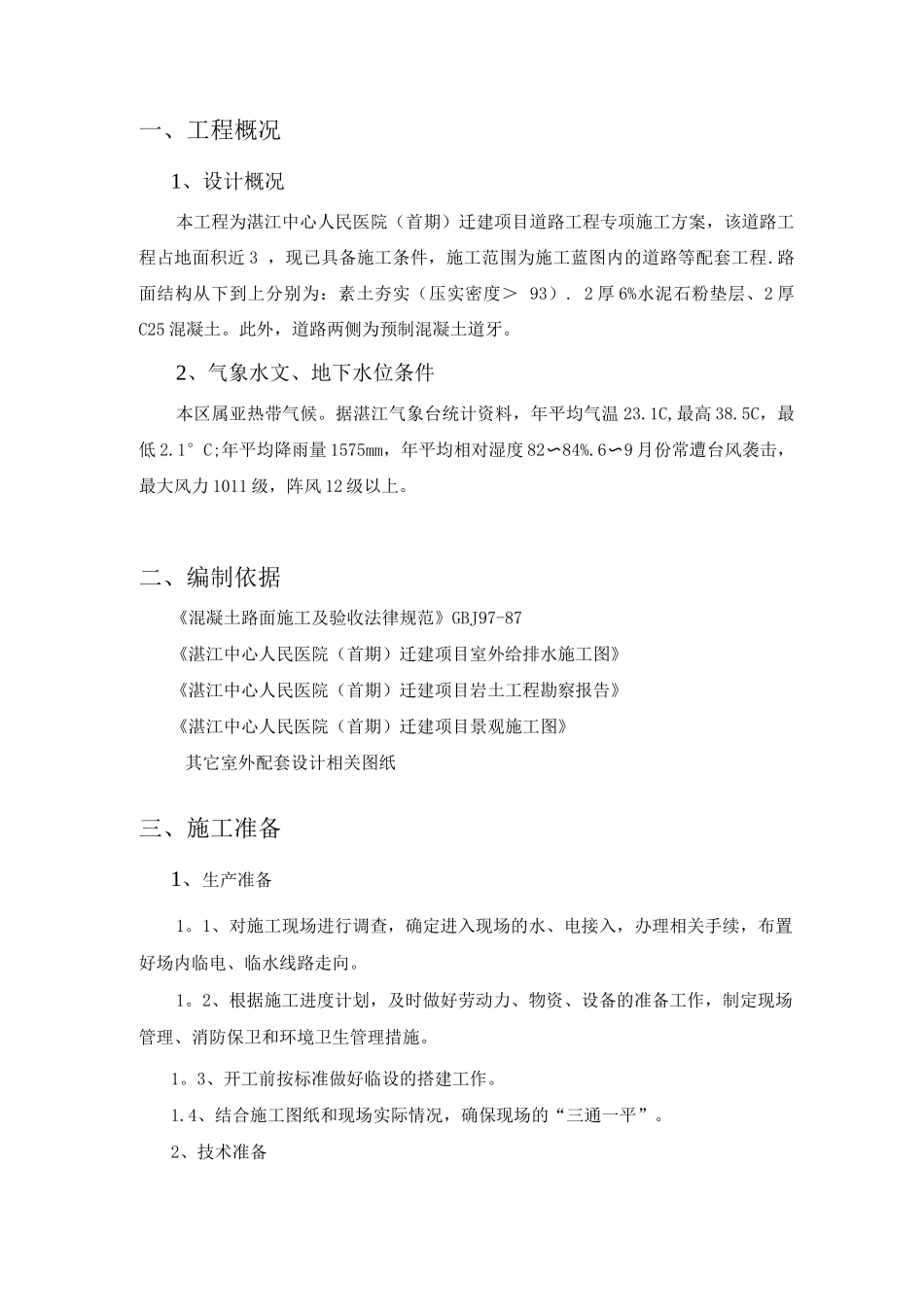

混凝土道路专项施工方案一、工程概况二、编制依据三、施工准备四、施工流程控制五、质量控制六、安全文明施工一、工程概况1、设计概况本工程为湛江中心人民医院(首期)迁建项目道路工程专项施工方案,该道路工程占地面积近 3 ,现已具备施工条件,施工范围为施工蓝图内的道路等配套工程.路面结构从下到上分别为:素土夯实(压实密度> 93). 2 厚 6%水泥石粉垫层、2 厚C25 混凝土。此外,道路两侧为预制混凝土道牙。2、气象水文、地下水位条件本区属亚热带气候。据湛江气象台统计资料,年平均气温 23.1C,最高 38.5C,最低 2.1°C;年平均降雨量 1575mm,年平均相对湿度 82〜84%.6〜9 月份常遭台风袭击,最大风力 1011 级,阵风 12 级以上。二、编制依据《混凝土路面施工及验收法律规范》GBJ97-87《湛江中心人民医院(首期)迁建项目室外给排水施工图》《湛江中心人民医院(首期)迁建项目岩土工程勘察报告》《湛江中心人民医院(首期)迁建项目景观施工图》其它室外配套设计相关图纸三、施工准备1、生产准备1。1、对施工现场进行调查,确定进入现场的水、电接入,办理相关手续,布置好场内临电、临水线路走向。1。2、根据施工进度计划,及时做好劳动力、物资、设备的准备工作,制定现场管理、消防保卫和环境卫生管理措施。1。3、开工前按标准做好临设的搭建工作。1.4、结合施工图纸和现场实际情况,确保现场的“三通一平”。2、技术准备2。1、在接到施工图纸后,仔细组织技术人员熟悉图纸,编制详细的专项方案,对特别过程、重点部位制定具体的施工方案,待方案批准后,组织对各工种施工人员进行技术交底。2.2、组织技术及管理人员对施工现场范围内的建筑物、地下管线进行调查,做到心中有数,并针对性地制定保护方案和预防措施。2。3 组织技术及测量人员检查验收控制桩和标高的控制工作,并做好控制桩保护工作.2.4、配备齐全有效的施工法律规范、规程、验收标准,划分分项工程,制定技术资料管理目标,建立健全资料管理体系。2.5、及时编制各种材料计划,提供给材料管理部门。3、劳动力准备3。1、本工程工期紧、任务重,为了顺利完成该项施工任务,我单位现场设立项目部,由我单位领导亲自挂帅,协调各个部门工作.3.2、为全面落实施工安排的组织保障,更好的组织施工,切实加强技术管理、质量控制,我单位拟调派技术、和现场施工管理能力较强的人员组成本项目的管理班组,确保工程按序按章完成!3.3、根据劳动力计划和工期安排,...
