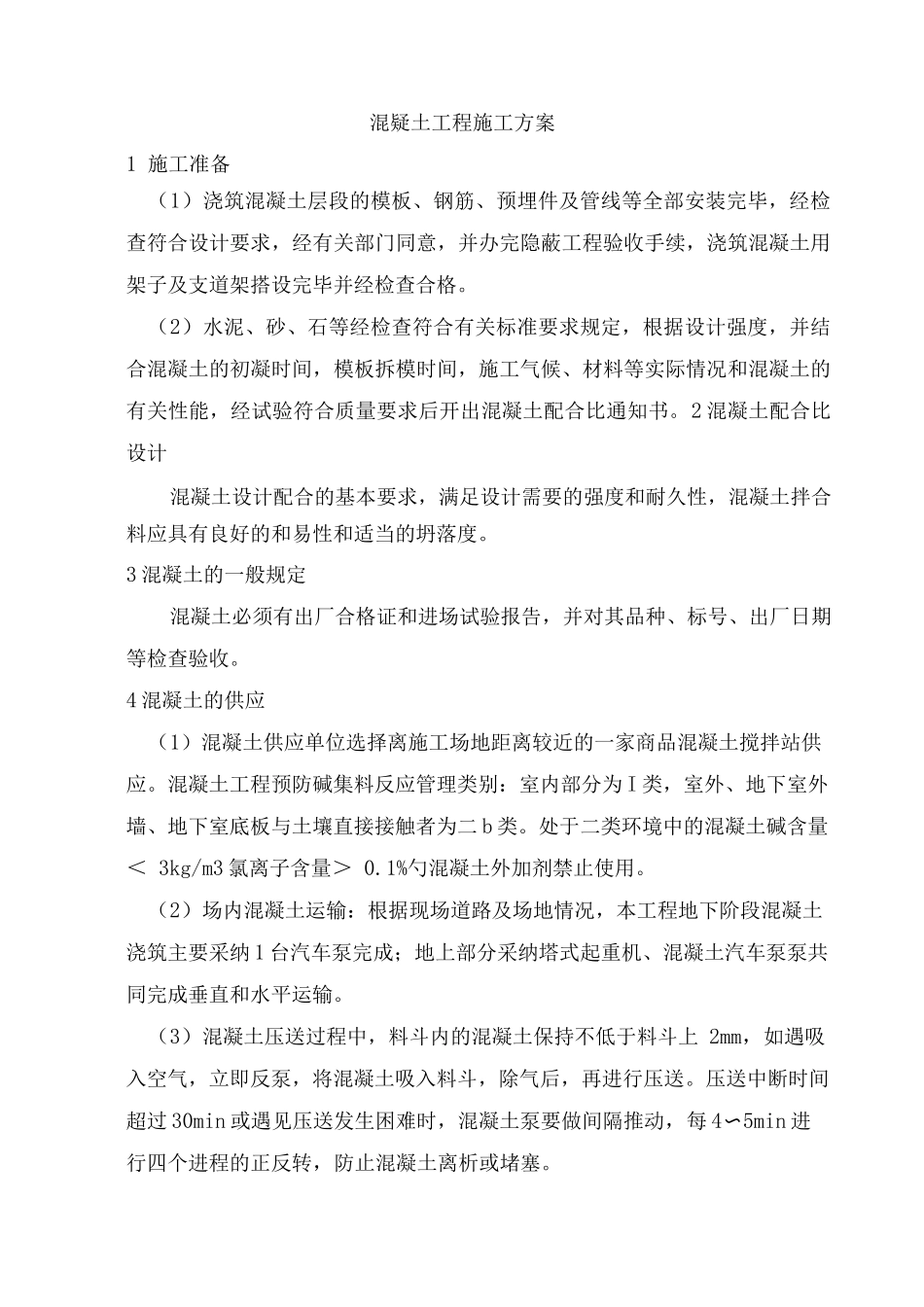

混疑土工程施工方案1 施工准备(1)浇筑混凝土层段的模板、钢筋、预埋件及管线等全部安装完毕,经检查符合设计要求,经有关部门同意,并办完隐蔽工程验收手续,浇筑混凝土用架子及支道架搭设完毕并经检查合格
(2)水泥、砂、石等经检查符合有关标准要求规定,根据设计强度,并结合混凝土的初凝时间,模板拆模时间,施工气候、材料等实际情况和混凝土的有关性能,经试验符合质量要求后开出混凝土配合比通知书
2 混凝土配合比设计混凝土设计配合的基本要求,满足设计需要的强度和耐久性,混凝土拌合料应具有良好的和易性和适当的坍落度
3 混凝土的一般规定混凝土必须有出厂合格证和进场试验报告,并对其品种、标号、出厂日期等检查验收
4 混凝土的供应(1)混凝土供应单位选择离施工场地距离较近的一家商品混凝土搅拌站供应
混凝土工程预防碱集料反应管理类别:室内部分为 I 类,室外、地下室外墙、地下室底板与土壤直接接触者为二 b 类
处于二类环境中的混凝土碱含量< 3kg/m3 氯离子含量> 0
1%勺混凝土外加剂禁止使用
(2)场内混凝土运输:根据现场道路及场地情况,本工程地下阶段混凝土浇筑主要采纳 1 台汽车泵完成;地上部分采纳塔式起重机、混凝土汽车泵泵共同完成垂直和水平运输
(3)混凝土压送过程中,料斗内的混凝土保持不低于料斗上 2mm,如遇吸入空气,立即反泵,将混凝土吸入料斗,除气后,再进行压送
压送中断时间超过 30min 或遇见压送发生困难时,混凝土泵要做间隔推动,每 4〜5min 进行四个进程的正反转,防止混凝土离析或堵塞

5 混凝土的运输和浇筑(1)采纳提升机直接运输至各个施工段,并保证混凝土的正确施工
(2)在浇筑基础梁及承台混凝土时,应清除於垢和杂物,并应有排水措施
(3)对模板及支撑,钢筋和预埋件必须进行检查,并做好隐蔽记录,符合设计要求后方能浇筑混凝土

(4)在浇筑混凝土时,对模板内的杂物应清理
