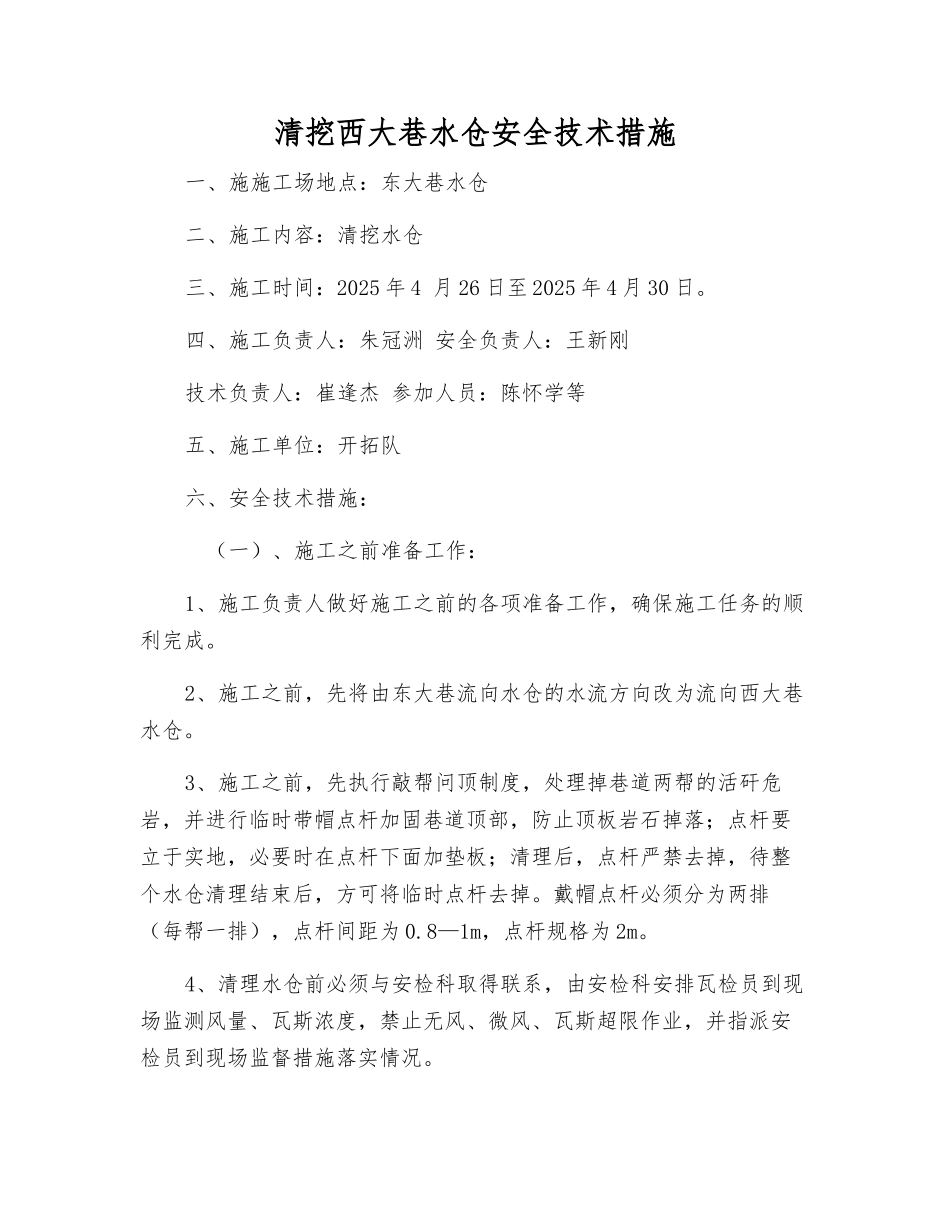

清挖西大巷水仓安全技术措施一、施施工场地点:东大巷水仓二、施工内容:清挖水仓三、施工时间:2025 年 4 月 26 日至 2025 年 4 月 30 日
四、施工负责人:朱冠洲 安全负责人:王新刚技术负责人:崔逢杰 参加人员:陈怀学等五、施工单位:开拓队六、安全技术措施: (一)、施工之前准备工作:1、施工负责人做好施工之前的各项准备工作,确保施工任务的顺利完成
2、施工之前,先将由东大巷流向水仓的水流方向改为流向西大巷水仓
3、施工之前,先执行敲帮问顶制度,处理掉巷道两帮的活矸危岩,并进行临时带帽点杆加固巷道顶部,防止顶板岩石掉落;点杆要立于实地,必要时在点杆下面加垫板;清理后,点杆严禁去掉,待整个水仓清理结束后,方可将临时点杆去掉
戴帽点杆必须分为两排(每帮一排),点杆间距为 0
8—1m,点杆规格为 2m
4、清理水仓前必须与安检科取得联系,由安检科安排瓦检员到现场监测风量、瓦斯浓度,禁止无风、微风、瓦斯超限作业,并指派安检员到现场监督措施落实情况

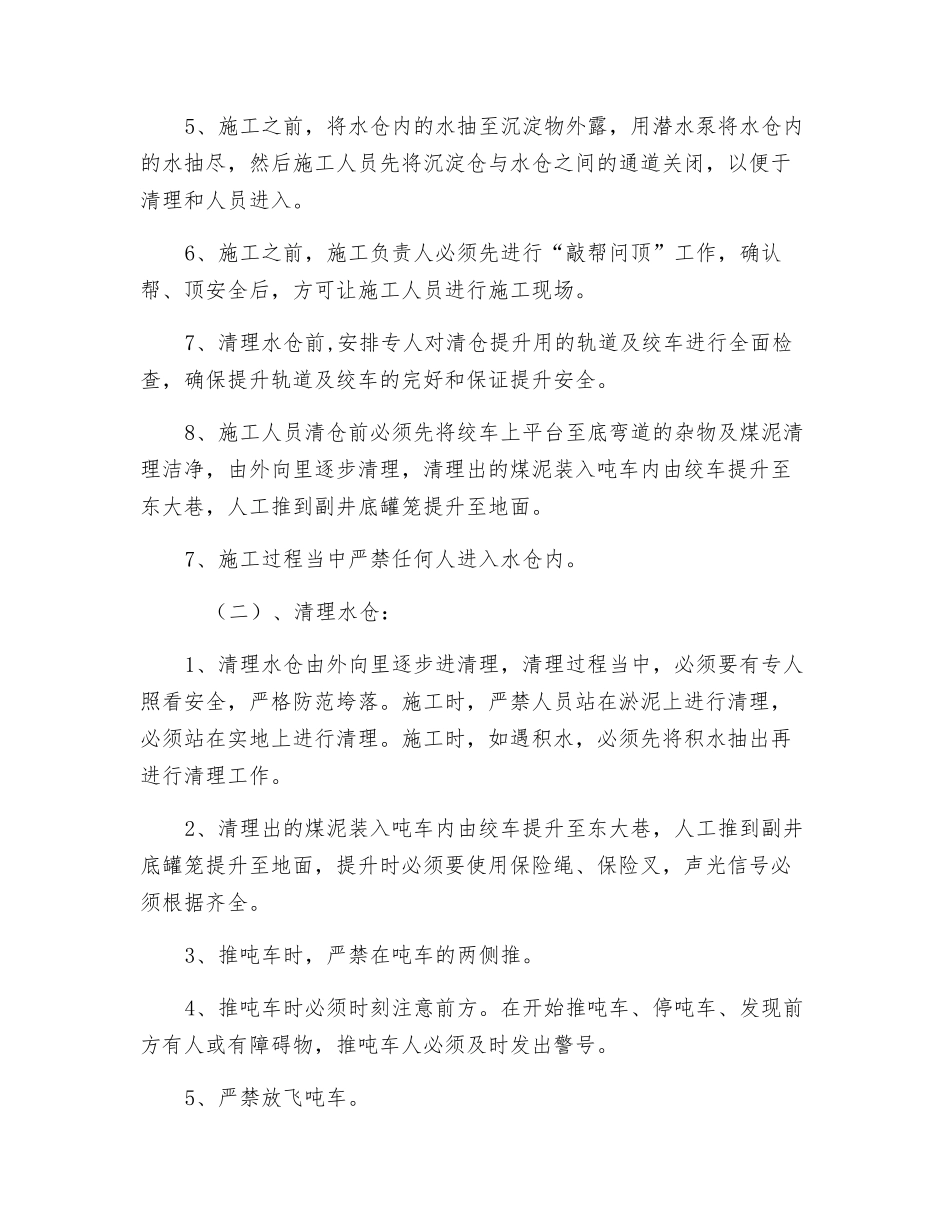

5、施工之前,将水仓内的水抽至沉淀物外露,用潜水泵将水仓内的水抽尽,然后施工人员先将沉淀仓与水仓之间的通道关闭,以便于清理和人员进入
6、施工之前,施工负责人必须先进行“敲帮问顶”工作,确认帮、顶安全后,方可让施工人员进行施工现场
7、清理水仓前,安排专人对清仓提升用的轨道及绞车进行全面检查,确保提升轨道及绞车的完好和保证提升安全
8、施工人员清仓前必须先将绞车上平台至底弯道的杂物及煤泥清理洁净,由外向里逐步清理,清理出的煤泥装入吨车内由绞车提升至东大巷,人工推到副井底罐笼提升至地面
7、施工过程当中严禁任何人进入水仓内
(二)、清理水仓:1、清理水仓由外向里逐步进清理,清理过程当中,必须要有专人照看安全,严格防范垮落
施工时,严禁人员站在淤泥上进行清理,必须站在实地上进行清理

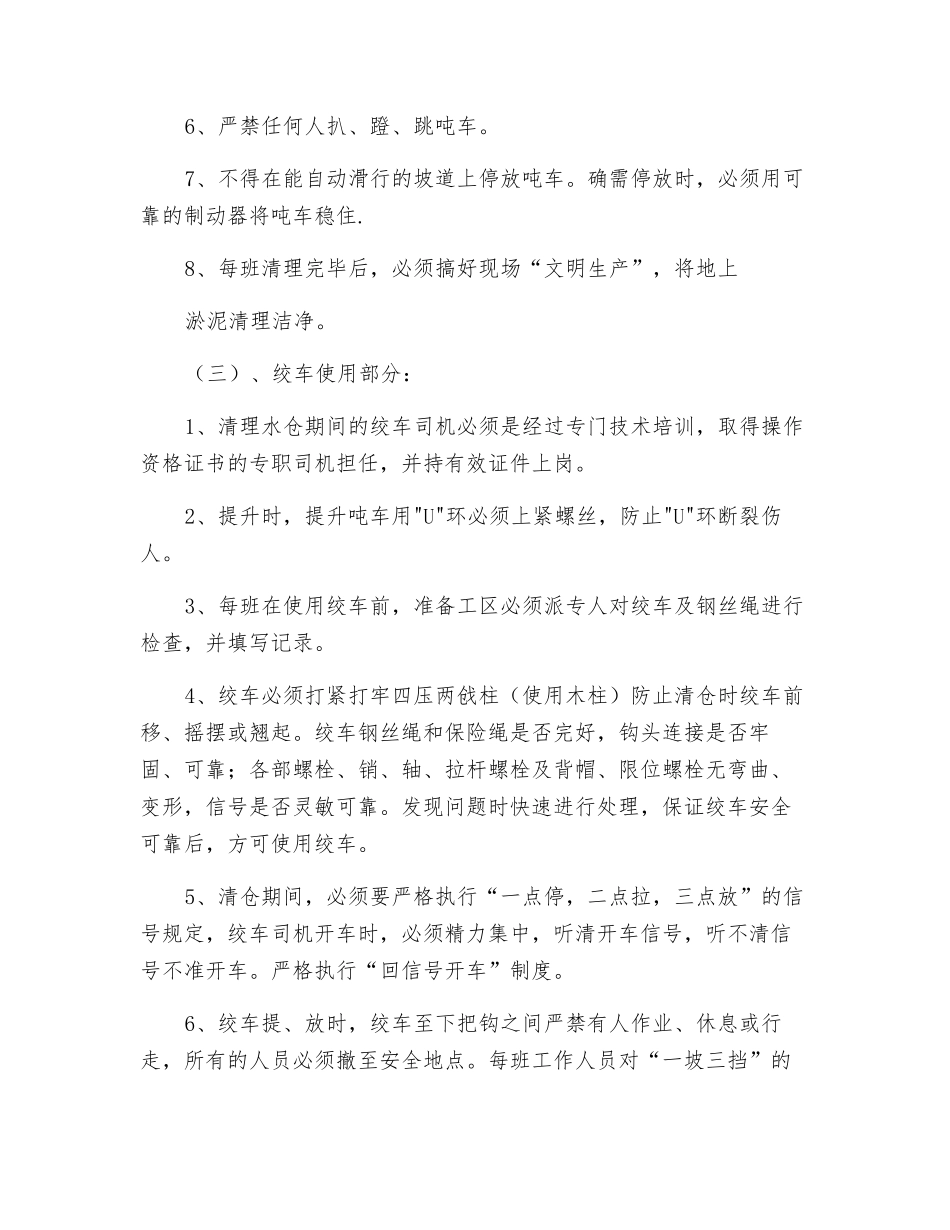

施工时,如遇积水,必须先将积水抽出再进行
