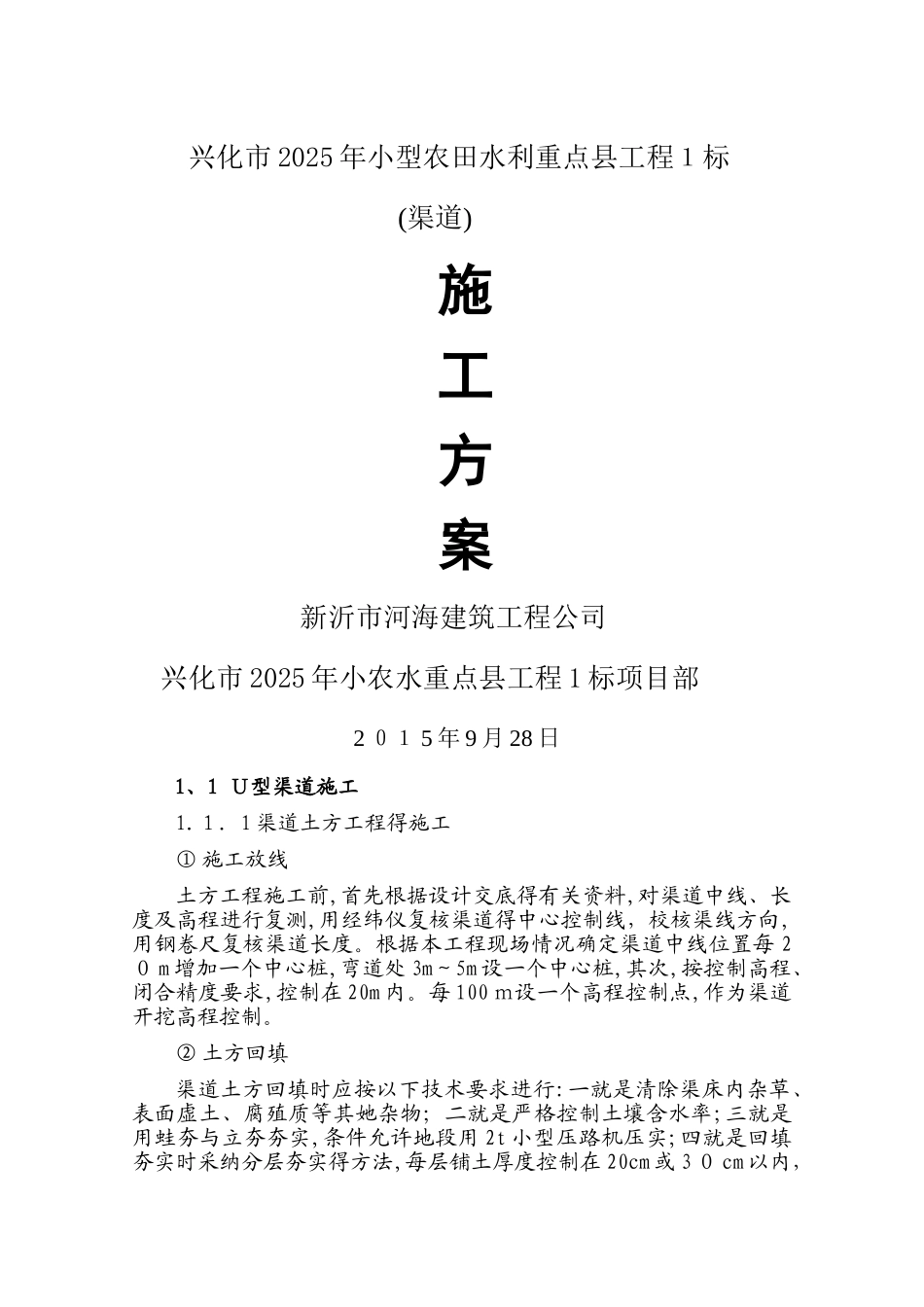

兴化市 2025 年小型农田水利重点县工程1标(渠道)施工方案新沂市河海建筑工程公司兴化市 2025 年小农水重点县工程 1 标项目部2 01 5 年 9 月 28 日1、1 U型渠道施工1
1.1 渠道土方工程得施工① 施工放线土方工程施工前,首先根据设计交底得有关资料,对渠道中线、长度及高程进行复测,用经纬仪复核渠道得中心控制线,校核渠线方向,用钢卷尺复核渠道长度
根据本工程现场情况确定渠道中线位置每 20 m 增加一个中心桩,弯道处 3m~5m 设一个中心桩,其次,按控制高程、闭合精度要求,控制在 20m 内
每 100 m设一个高程控制点,作为渠道开挖高程控制
② 土方回填渠道土方回填时应按以下技术要求进行:一就是清除渠床内杂草、表面虚土、腐殖质等其她杂物;二就是严格控制土壤含水率;三就是用蛙夯与立夯夯实,条件允许地段用 2t 小型压路机压实;四就是回填夯实时采纳分层夯实得方法,每层铺土厚度控制在 20cm 或 3 0 cm 以内,分层夯实不得少于 4 遍,杜绝漏夯、虚土层、橡皮层等现象发生,夯实后得干容重不小于 1、6t/m3

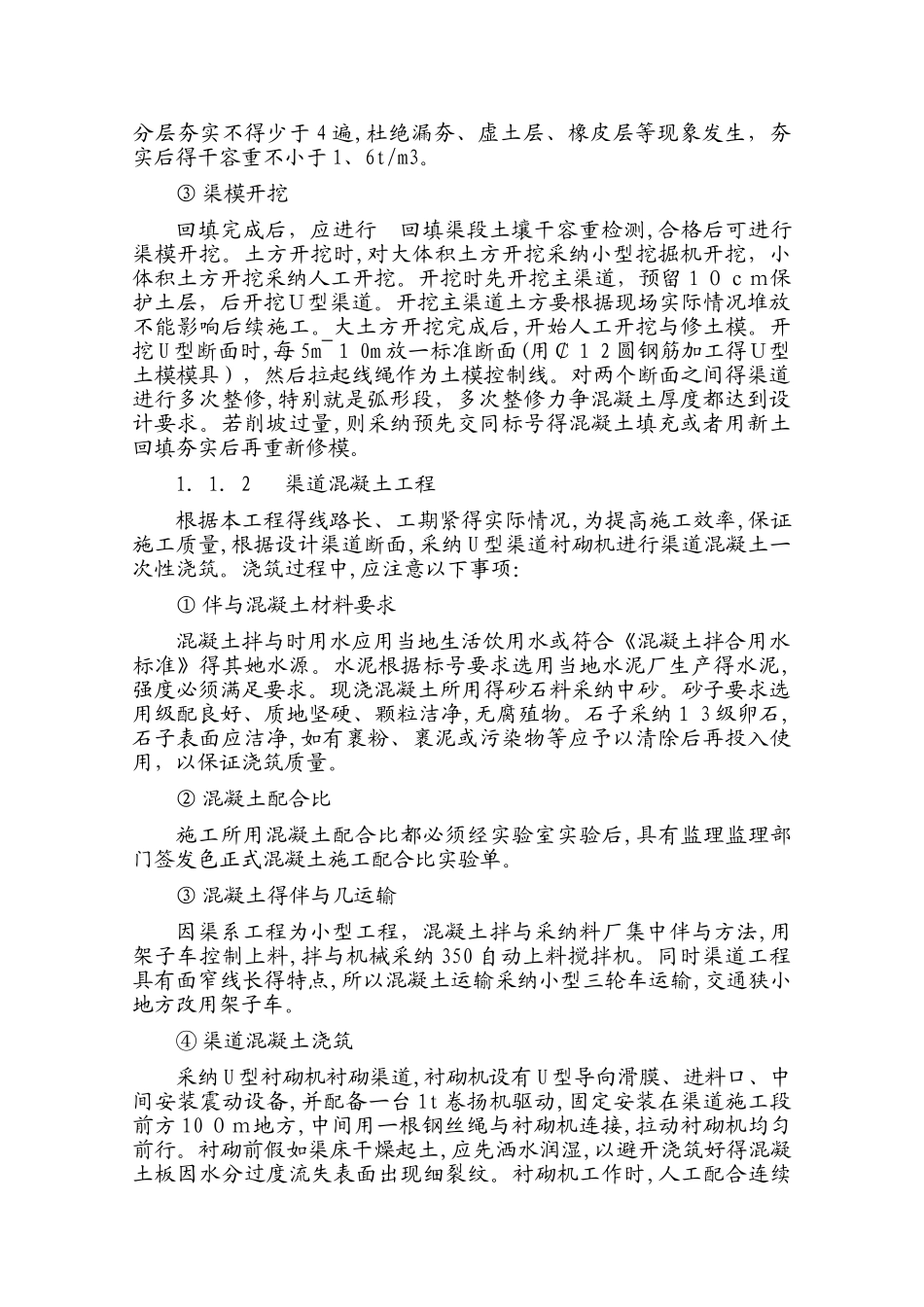

③ 渠模开挖回填完成后,应进行 回填渠段土壤干容重检测,合格后可进行渠模开挖
土方开挖时,对大体积土方开挖采纳小型挖掘机开挖,小体积土方开挖采纳人工开挖
开挖时先开挖主渠道,预留 1 0cm保护土层,后开挖U型渠道
开挖主渠道土方要根据现场实际情况堆放不能影响后续施工
大土方开挖完成后,开始人工开挖与修土模
开挖 U 型断面时,每 5m~1 0m 放一标准断面(用¢1 2 圆钢筋加工得U型土模模具),然后拉起线绳作为土模控制线
对两个断面之间得渠道进行多次整修,特别就是弧形段,多次整修力争混凝土厚度都达到设计要求
若削坡过量,则采纳预先交同标号得混凝土填充或者用新土回填夯实后再重新修模

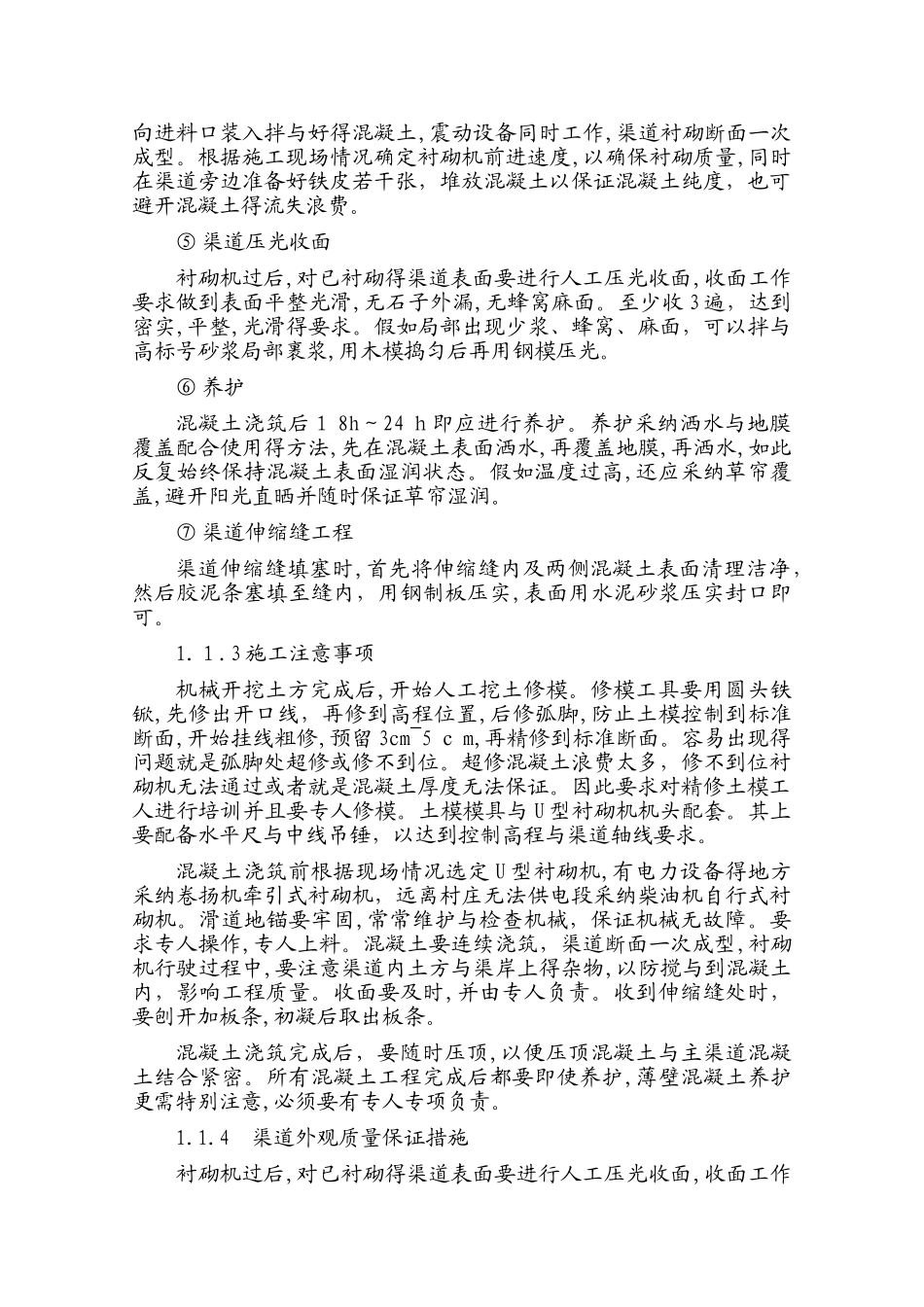

1.1.2 渠道混凝土工程根据本工程得线路长、工期紧得
