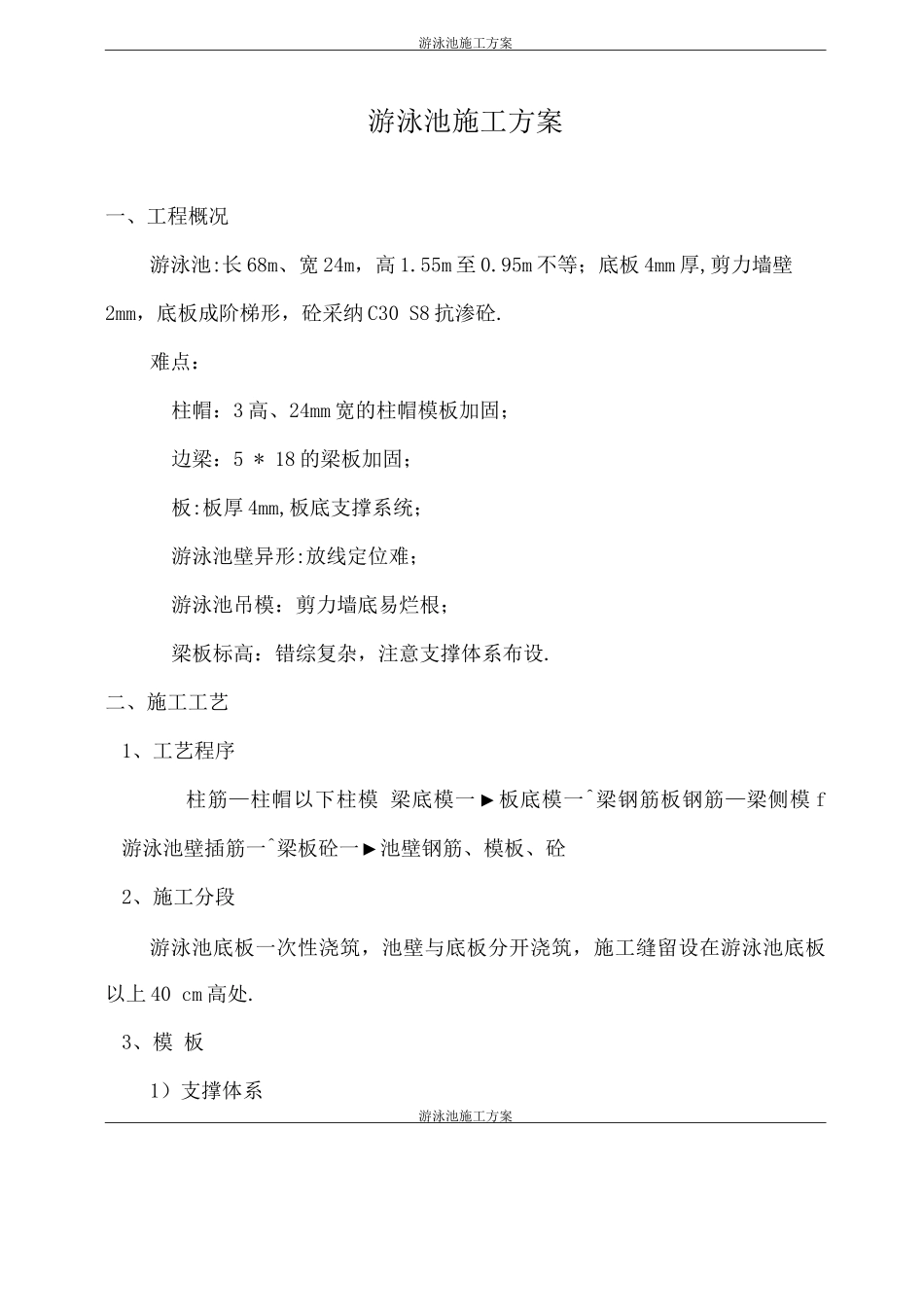

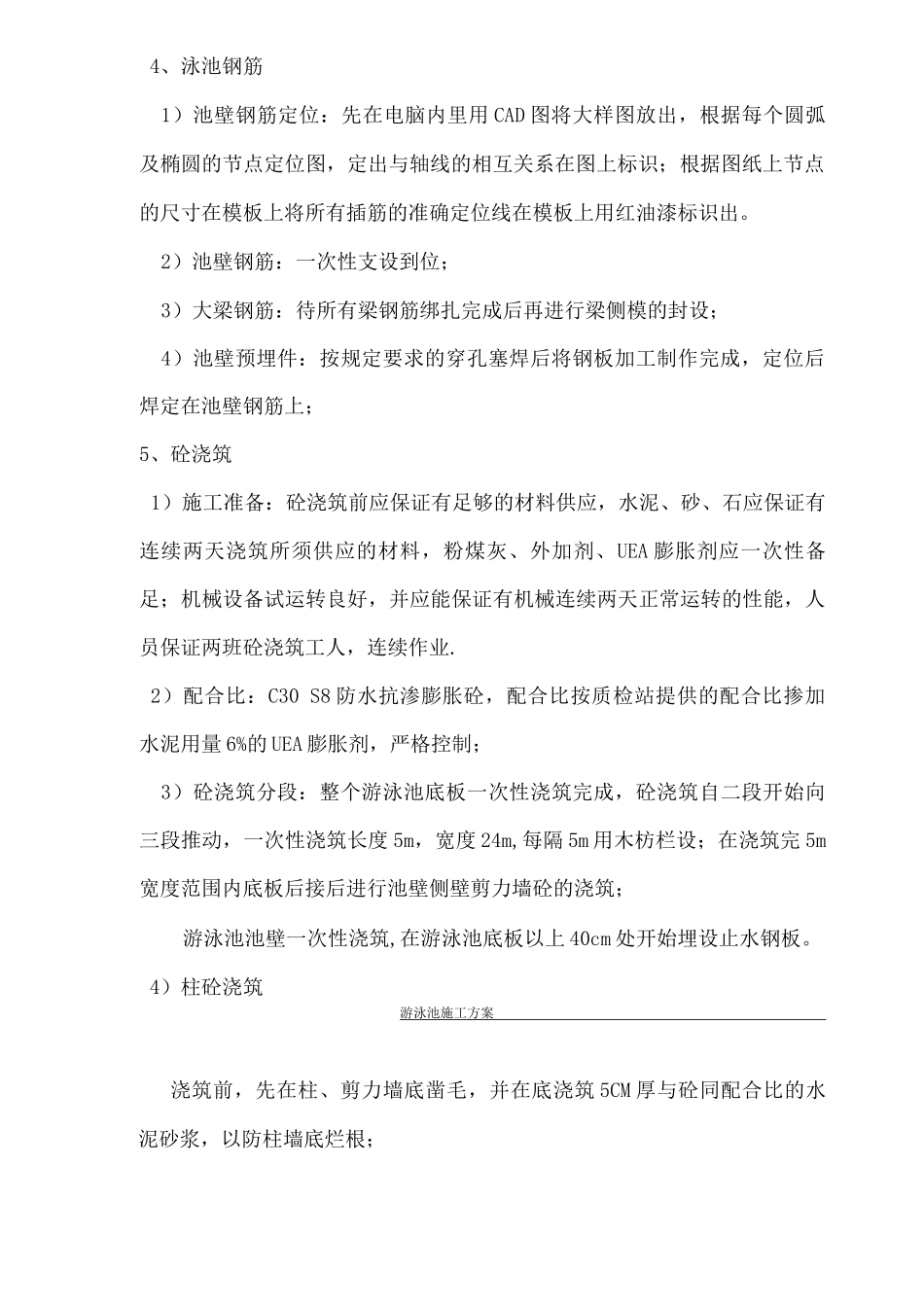

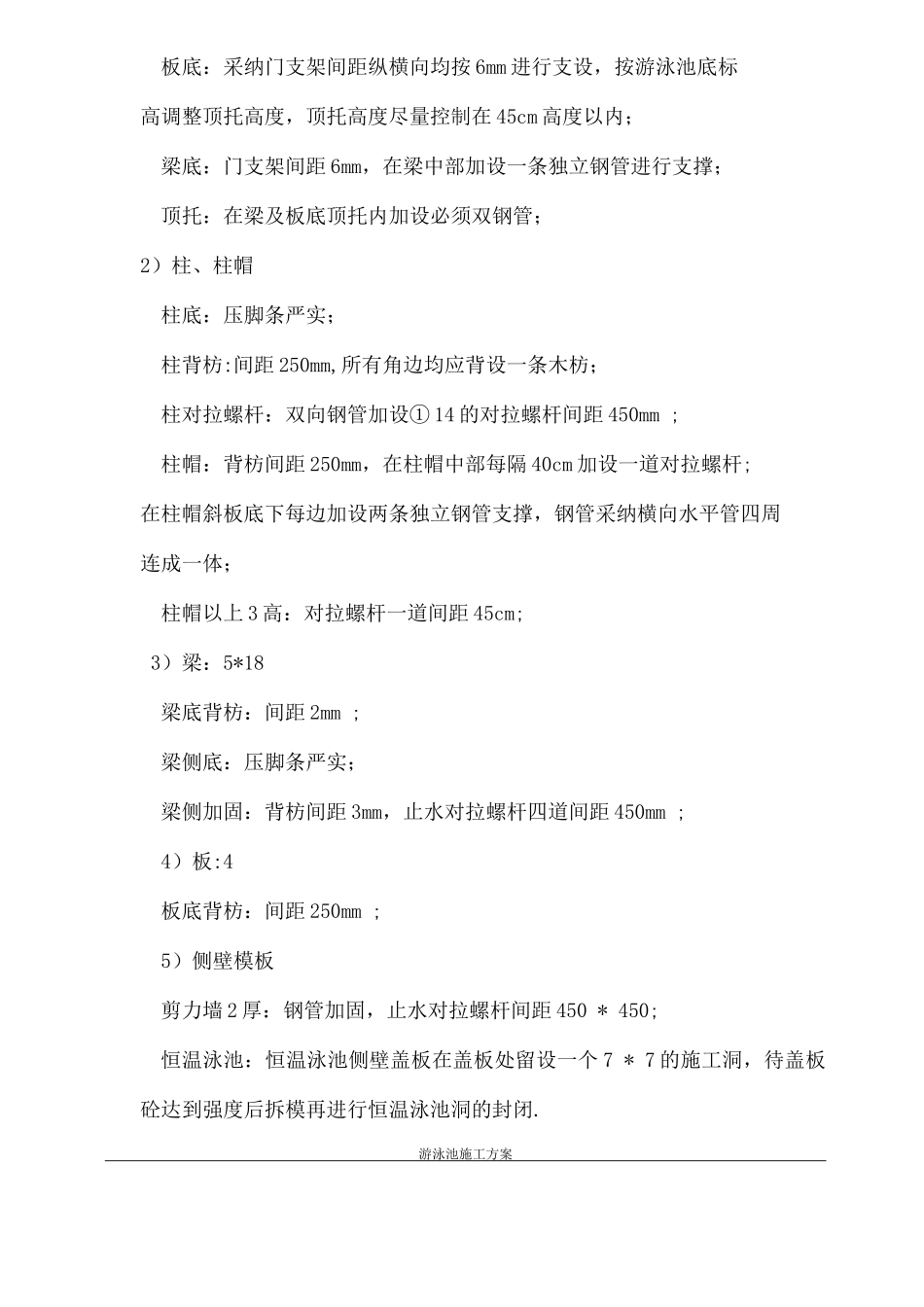

游泳池施工方案游泳池施工方案一、工程概况游泳池:长 68m、宽 24m,高 1.55m 至 0.95m 不等;底板 4mm 厚,剪力墙壁2mm,底板成阶梯形,砼采纳 C30 S8 抗渗砼.难点:柱帽:3 高、24mm 宽的柱帽模板加固;边梁:5 * 18 的梁板加固;板:板厚 4mm,板底支撑系统;游泳池壁异形:放线定位难;游泳池吊模:剪力墙底易烂根;梁板标高:错综复杂,注意支撑体系布设.二、施工工艺1、工艺程序柱筋—柱帽以下柱模 梁底模一►板底模一^梁钢筋板钢筋—梁侧模 f 游泳池壁插筋一^梁板砼一►池壁钢筋、模板、砼2、施工分段游泳池底板一次性浇筑,池壁与底板分开浇筑,施工缝留设在游泳池底板以上 40 cm 高处.3、模 板1)支撑体系游泳池施工方案板底:采纳门支架间距纵横向均按 6mm 进行支设,按游泳池底标高调整顶托高度,顶托高度尽量控制在 45cm 高度以内;梁底:门支架间距 6mm,在梁中部加设一条独立钢管进行支撑;顶托:在梁及板底顶托内加设必须双钢管;2)柱、柱帽柱底:压脚条严实;柱背枋:间距 250mm,所有角边均应背设一条木枋;柱对拉螺杆:双向钢管加设① 14 的对拉螺杆间距 450mm ;柱帽:背枋间距 250mm,在柱帽中部每隔 40cm 加设一道对拉螺杆;在柱帽斜板底下每边加设两条独立钢管支撑,钢管采纳横向水平管四周连成一体;柱帽以上 3 高:对拉螺杆一道间距 45cm;3)梁:5*18梁底背枋:间距 2mm ;梁侧底:压脚条严实;梁侧加固:背枋间距 3mm,止水对拉螺杆四道间距 450mm ;4)板:4板底背枋:间距 250mm ;5)侧壁模板剪力墙 2 厚:钢管加固,止水对拉螺杆间距 450 * 450;恒温泳池:恒温泳池侧壁盖板在盖板处留设一个 7 * 7 的施工洞,待盖板砼达到强度后拆模再进行恒温泳池洞的封闭.游泳池施工方案4、泳池钢筋1)池壁钢筋定位:先在电脑内里用 CAD 图将大样图放出,根据每个圆弧及椭圆的节点定位图,定出与轴线的相互关系在图上标识;根据图纸上节点的尺寸在模板上将所有插筋的准确定位线在模板上用红油漆标识出。2)池壁钢筋:一次性支设到位;3)大梁钢筋:待所有梁钢筋绑扎完成后再进行梁侧模的封设;4)池壁预埋件:按规定要求的穿孔塞焊后将钢板加工制作完成,定位后焊定在池壁钢筋上;5、砼浇筑1)施工准备:砼浇筑前应保证有足够的材料供应,水泥、砂、石应保证有连续两天浇筑所须供应的材料,粉煤灰、外加剂、UEA 膨胀剂应一次性备足;机械设备试运转良好,并应能保证有机械连续两天...
