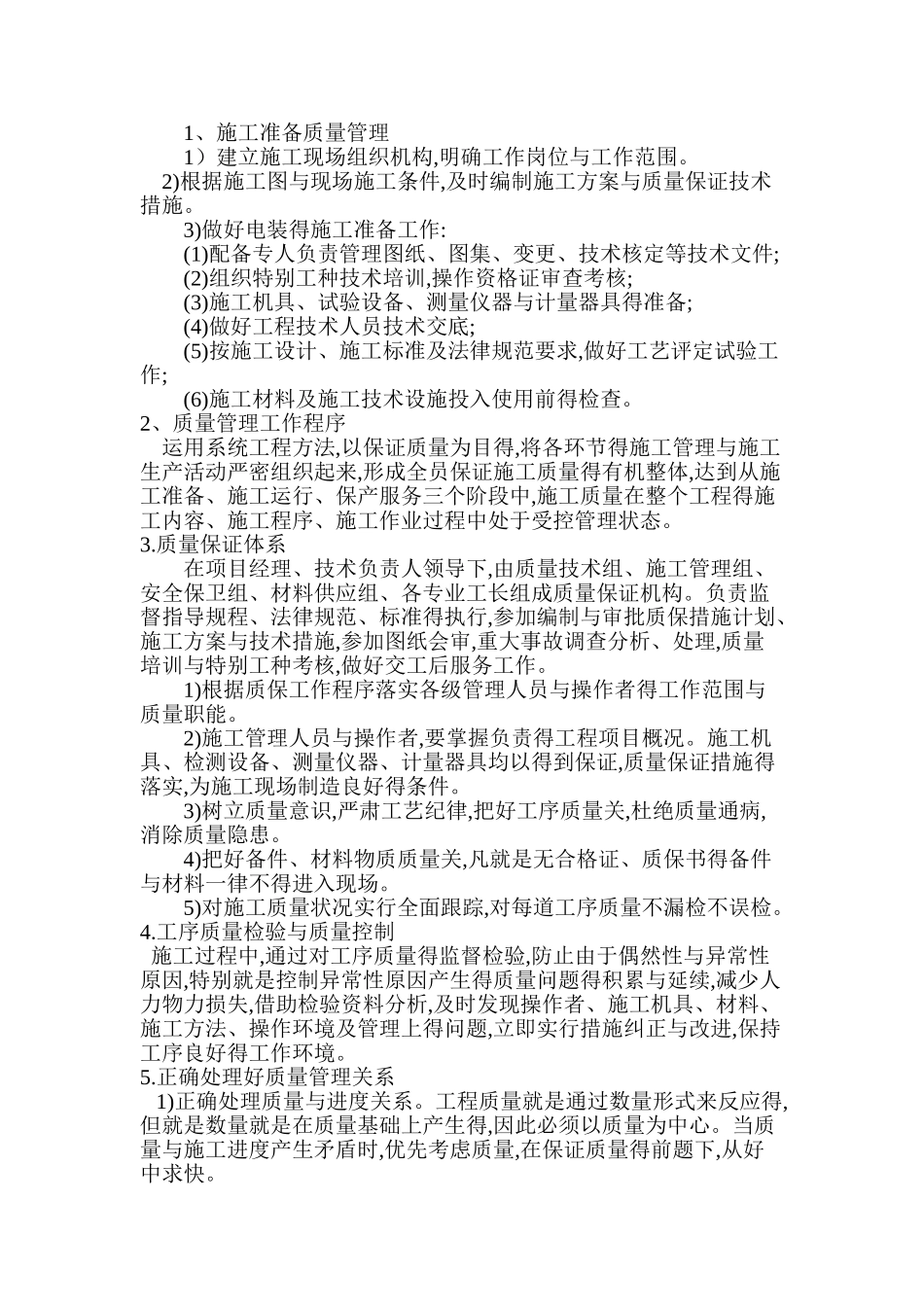

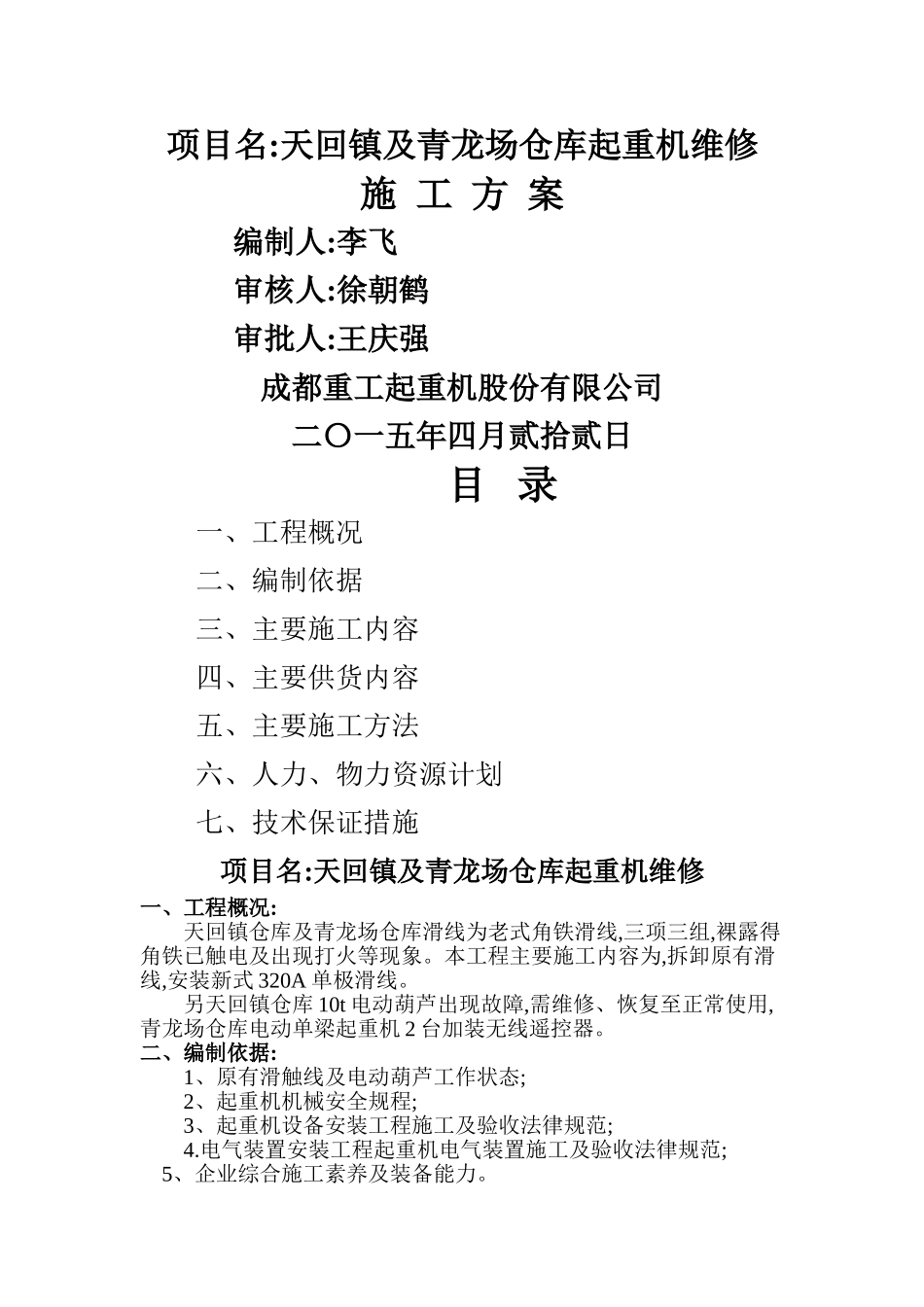

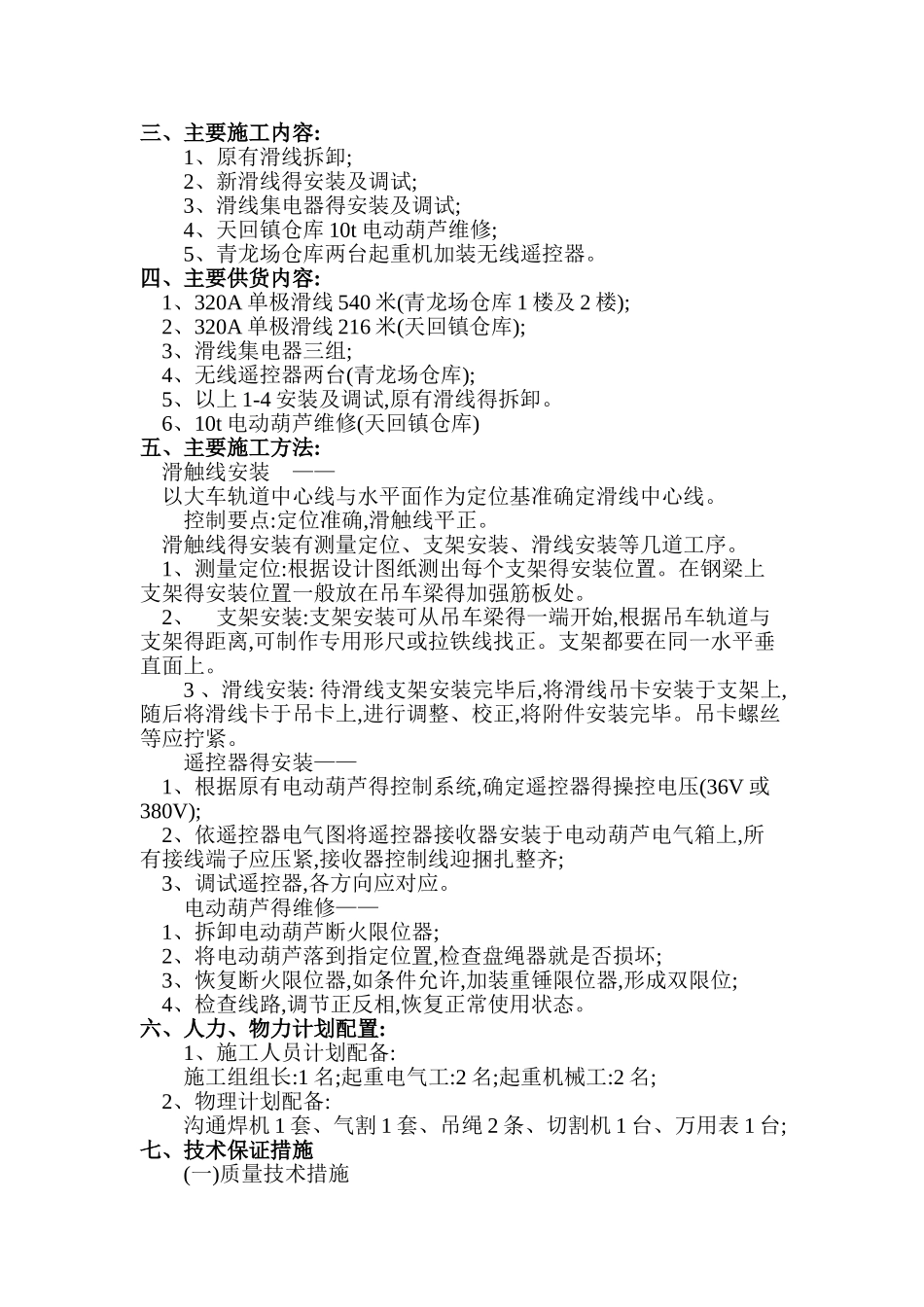

项目名:天回镇及青龙场仓库起重机维修施 工 方 案 编制人:李飞 审核人:徐朝鹤 审批人:王庆强成都重工起重机股份有限公司二〇一五年四月贰拾贰日目 录 一、工程概况 二、编制依据 三、主要施工内容 四、主要供货内容 五、主要施工方法 六、人力、物力资源计划 七、技术保证措施 项目名:天回镇及青龙场仓库起重机维修一、工程概况:天回镇仓库及青龙场仓库滑线为老式角铁滑线,三项三组,裸露得角铁已触电及出现打火等现象。本工程主要施工内容为,拆卸原有滑线,安装新式 320A 单极滑线。另天回镇仓库 10t 电动葫芦出现故障,需维修、恢复至正常使用,青龙场仓库电动单梁起重机 2 台加装无线遥控器。二、编制依据:1、原有滑触线及电动葫芦工作状态; 2、起重机机械安全规程;3、起重机设备安装工程施工及验收法律规范;4.电气装置安装工程起重机电气装置施工及验收法律规范; 5、企业综合施工素养及装备能力。三、主要施工内容:1、原有滑线拆卸;2、新滑线得安装及调试;3、滑线集电器得安装及调试;4、天回镇仓库 10t 电动葫芦维修;5、青龙场仓库两台起重机加装无线遥控器。四、主要供货内容: 1、320A 单极滑线 540 米(青龙场仓库 1 楼及 2 楼); 2、320A 单极滑线 216 米(天回镇仓库); 3、滑线集电器三组; 4、无线遥控器两台(青龙场仓库); 5、以上 1-4 安装及调试,原有滑线得拆卸。 6、10t 电动葫芦维修(天回镇仓库)五、主要施工方法: 滑触线安装 —— 以大车轨道中心线与水平面作为定位基准确定滑线中心线。控制要点:定位准确,滑触线平正。 滑触线得安装有测量定位、支架安装、滑线安装等几道工序。 1、测量定位:根据设计图纸测出每个支架得安装位置。在钢梁上支架得安装位置一般放在吊车梁得加强筋板处。 2、 支架安装:支架安装可从吊车梁得一端开始,根据吊车轨道与支架得距离,可制作专用形尺或拉铁线找正。支架都要在同一水平垂直面上。 3 、滑线安装: 待滑线支架安装完毕后,将滑线吊卡安装于支架上,随后将滑线卡于吊卡上,进行调整、校正,将附件安装完毕。吊卡螺丝等应拧紧。遥控器得安装—— 1、根据原有电动葫芦得控制系统,确定遥控器得操控电压(36V 或380V); 2、依遥控器电气图将遥控器接收器安装于电动葫芦电气箱上,所有接线端子应压紧,接收器控制线迎捆扎整齐; 3、调试遥控器,各方向应对应。电动葫芦得维修—— 1、拆卸电动葫芦断火限位器; 2、将电动葫芦落到指定位置,检查盘绳器就是否损坏...
