合肥市轨道交通 3 号线翡翠湖停车场土建 TJ19 标灰土地基施工方案中国中铁编制:

中铁隧道局集团有限公司合肥市轨道交通 3 号线翡翠湖停车场土建 TJ19 标项目部2025 年 1 月 28 日一、编制依据1、翡翠湖停车场 TJ19 标翡翠湖停车场施工图纸
2、翡翠湖停车场 TJ19 标实施性施工组织设计
3、《铁路路基工程施工质量验收标准》(TB10414-23)
4、《铁路工程施工质量验收标准》24
5、《铁路工程施工安全技术规程》(TB10401
6、《建筑地基处理技术法律规范》(JGJ 79-2025)
7、《地基基础施工质量验收法律规范》(Gb50202-22)8、现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况及施工环境等调查资 料
9、合肥市轨道公司下发的相关管理文件
10、有关法律、法规、规定

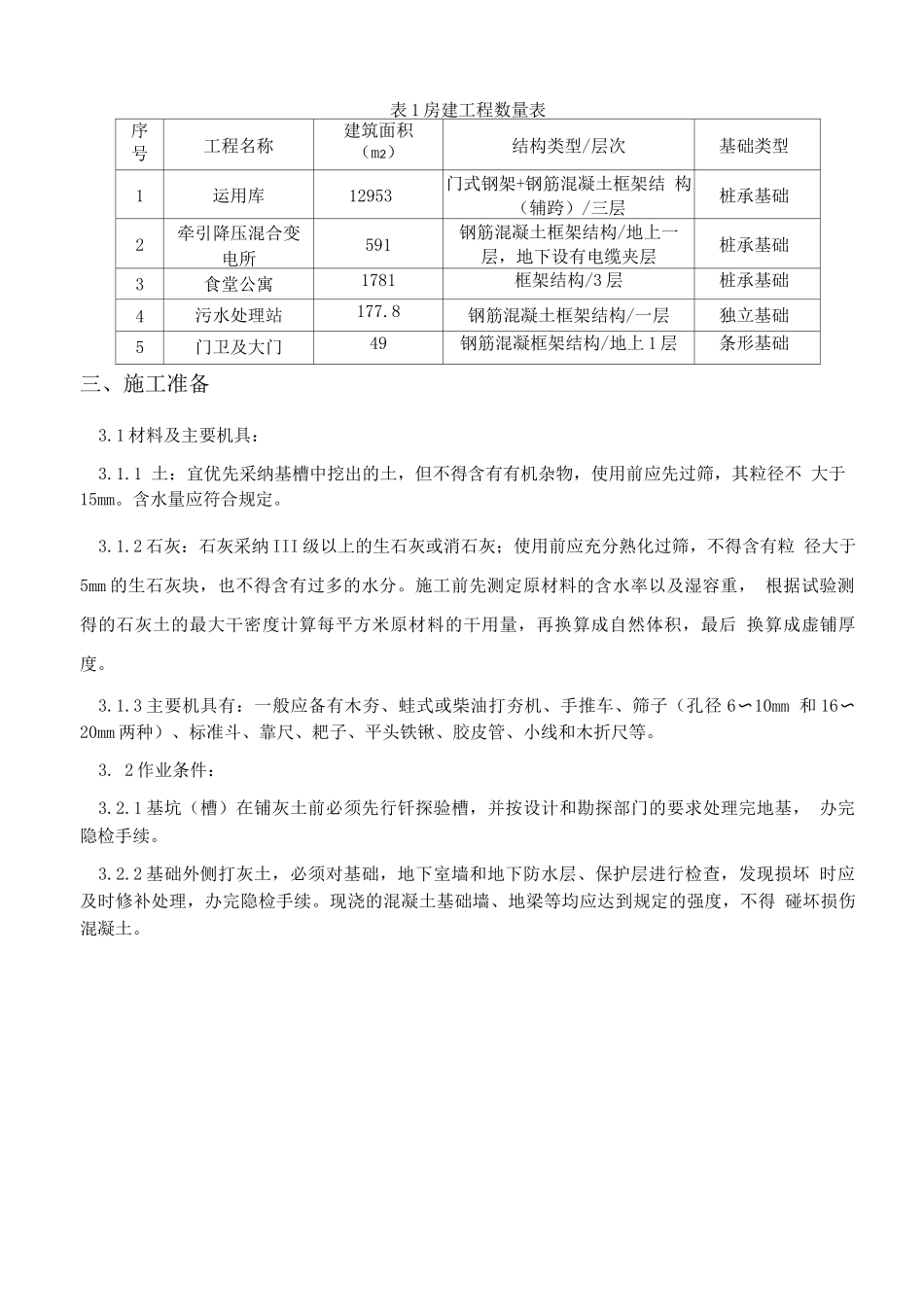

二、工程设计概况2
1 运用库为门式钢架+钢筋混凝土框架结构(辅跨),轴线尺寸 279mx43
2m,采纳桩承台 基础,运用库由大跨度工艺厂区以及辅助生产车间组成,承担着 3 号线列车检修以及停车场内 部人员办公的功能,一层为停车/列检库、双周/三月检库及运转综合办公,局部二层为运转综 合办公,总建筑面积 12953
83 平方米
2 牵引降压变电所为现浇钢筋混凝土框架结构,采纳桩承台基础,地上一层带夹层,层高 为10
3 米;轴线尺寸 36
3m,总建筑面积 591
51 平方米
3 食堂公寓为现浇钢筋混凝土框架结构,轴线尺寸 73
8m,地上 3 层,建筑总高 度13
95m,总建筑面积 1781 平方米
框架结构基础采纳预应力混凝土管桩基础,以(6) 1 全风化泥质砂岩为持力层
4 污水处理站为现浇钢筋混凝土框架结构,地上 1 层,建筑总高度 7
3m,轴线尺寸 25
2m x 6
