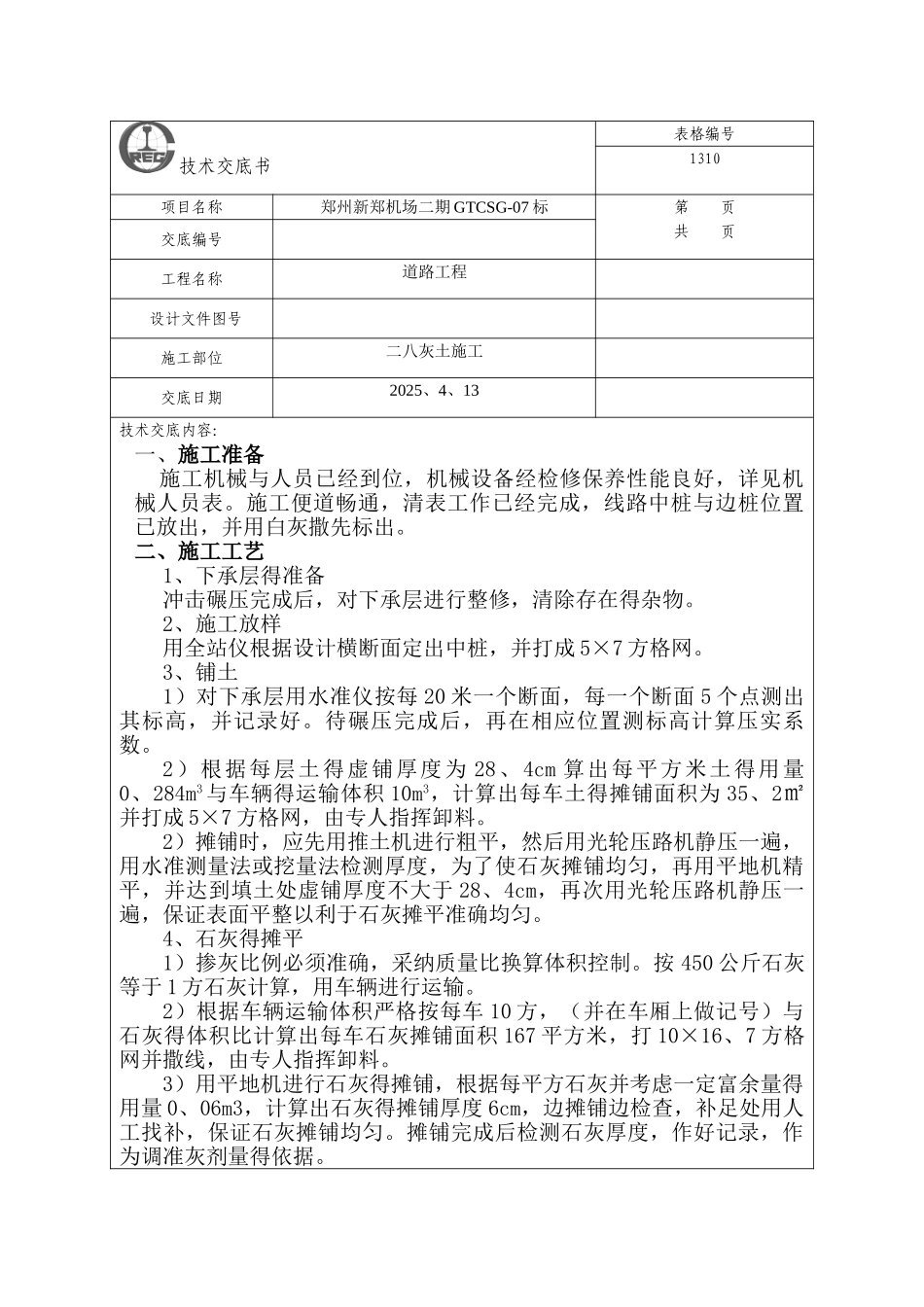

技术交底书表格编号1310项目名称郑州新郑机场二期 GTCSG-07 标第 页共 页交底编号工程名称道路工程设计文件图号施工部位二八灰土施工交底日期2025、4、13技术交底内容:一、施工准备 施工机械与人员已经到位,机械设备经检修保养性能良好,详见机械人员表
施工便道畅通,清表工作已经完成,线路中桩与边桩位置已放出,并用白灰撒先标出
二、施工工艺1、下承层得准备冲击碾压完成后,对下承层进行整修,清除存在得杂物
2、施工放样用全站仪根据设计横断面定出中桩,并打成 5×7 方格网
3、铺土1)对下承层用水准仪按每 20 米一个断面,每一个断面 5 个点测出其标高,并记录好
待碾压完成后,再在相应位置测标高计算压实系数
2)根据每层土得虚铺厚度为 28、4cm 算出每平方米土得用量0、284m3与车辆得运输体积 10m3,计算出每车土得摊铺面积为 35、2㎡并打成 5×7 方格网,由专人指挥卸料
2)摊铺时,应先用推土机进行粗平,然后用光轮压路机静压一遍,用水准测量法或挖量法检测厚度,为了使石灰摊铺均匀,再用平地机精平,并达到填土处虚铺厚度不大于 28、4cm,再次用光轮压路机静压一遍,保证表面平整以利于石灰摊平准确均匀
4、石灰得摊平1)掺灰比例必须准确,采纳质量比换算体积控制
按 450 公斤石灰等于 1 方石灰计算,用车辆进行运输
2)根据车辆运输体积严格按每车 10 方,(并在车厢上做记号)与石灰得体积比计算出每车石灰摊铺面积 167 平方米,打 10×16、7 方格网并撒线,由专人指挥卸料
3)用平地机进行石灰得摊铺,根据每平方石灰并考虑一定富余量得用量 0、06m3,计算出石灰得摊铺厚度 6cm,边摊铺边检查,补足处用人工找补,保证石灰摊铺均匀
摊铺完成后检测石灰厚度,作好记录,作为调准灰剂量得依据
技术交底书表格编号1310项目名称郑州新郑机场二期 GTCSG-
