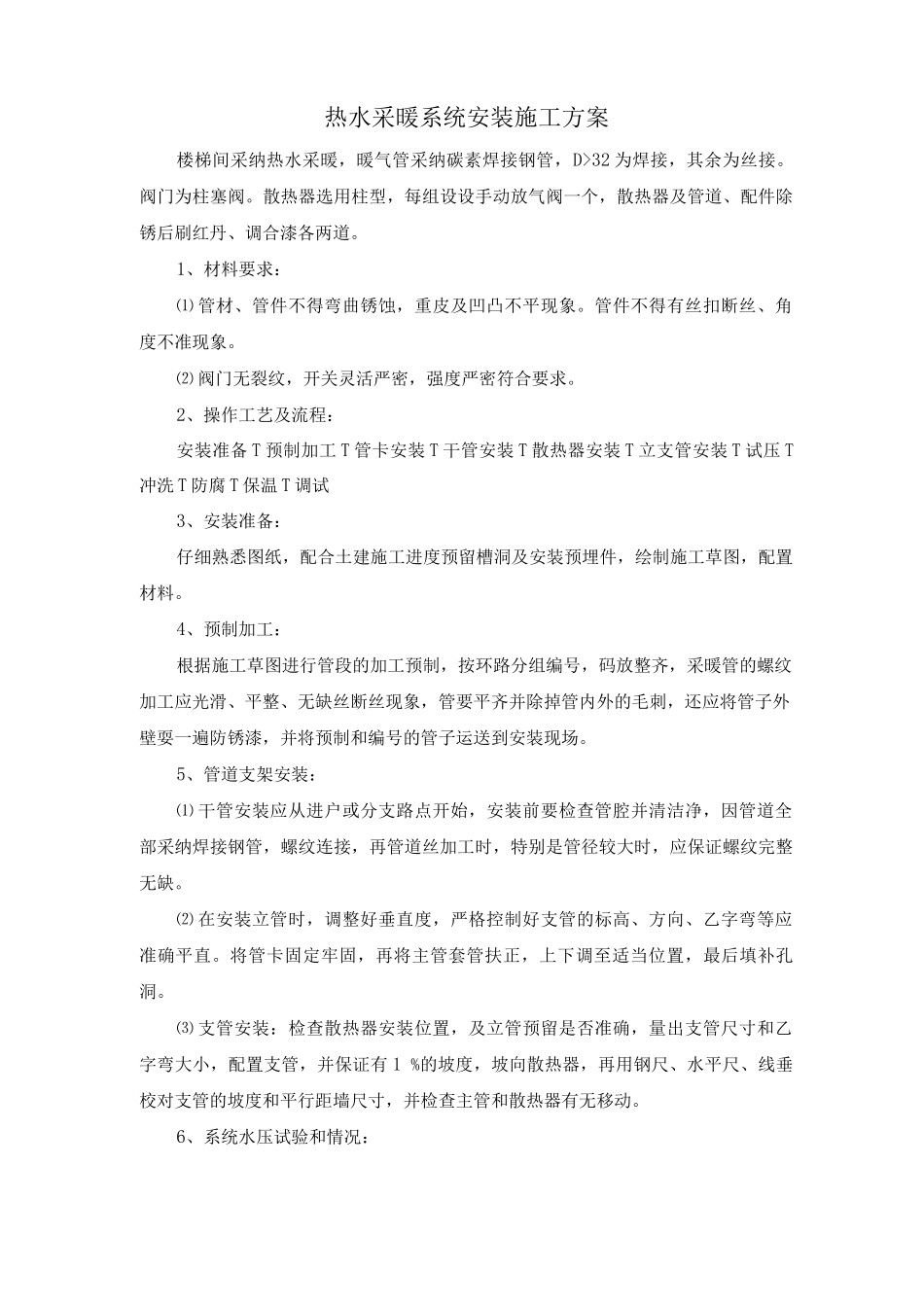

热水采暖系统安装施工方案楼梯间采纳热水采暖,暖气管采纳碳素焊接钢管,D>32 为焊接,其余为丝接
阀门为柱塞阀
散热器选用柱型,每组设设手动放气阀一个,散热器及管道、配件除锈后刷红丹、调合漆各两道
1、材料要求:⑴ 管材、管件不得弯曲锈蚀,重皮及凹凸不平现象
管件不得有丝扣断丝、角度不准现象
⑵ 阀门无裂纹,开关灵活严密,强度严密符合要求
2、操作工艺及流程:安装准备 T 预制加工 T 管卡安装 T 干管安装 T 散热器安装 T 立支管安装 T 试压 T冲洗 T 防腐 T 保温 T 调试3、安装准备:仔细熟悉图纸,配合土建施工进度预留槽洞及安装预埋件,绘制施工草图,配置材料
4、预制加工:根据施工草图进行管段的加工预制,按环路分组编号,码放整齐,采暖管的螺纹加工应光滑、平整、无缺丝断丝现象,管要平齐并除掉管内外的毛刺,还应将管子外壁耍一遍防锈漆,并将预制和编号的管子运送到安装现场
5、管道支架安装:⑴ 干管安装应从进户或分支路点开始,安装前要检查管腔并清洁净,因管道全部采纳焊接钢管,螺纹连接,再管道丝加工时,特别是管径较大时,应保证螺纹完整无缺
⑵ 在安装立管时,调整好垂直度,严格控制好支管的标高、方向、乙字弯等应准确平直
将管卡固定牢固,再将主管套管扶正,上下调至适当位置,最后填补孔洞
⑶ 支管安装:检查散热器安装位置,及立管预留是否准确,量出支管尺寸和乙字弯大小,配置支管,并保证有 1 %的坡度,坡向散热器,再用钢尺、水平尺、线垂校对支管的坡度和平行距墙尺寸,并检查主管和散热器有无移动

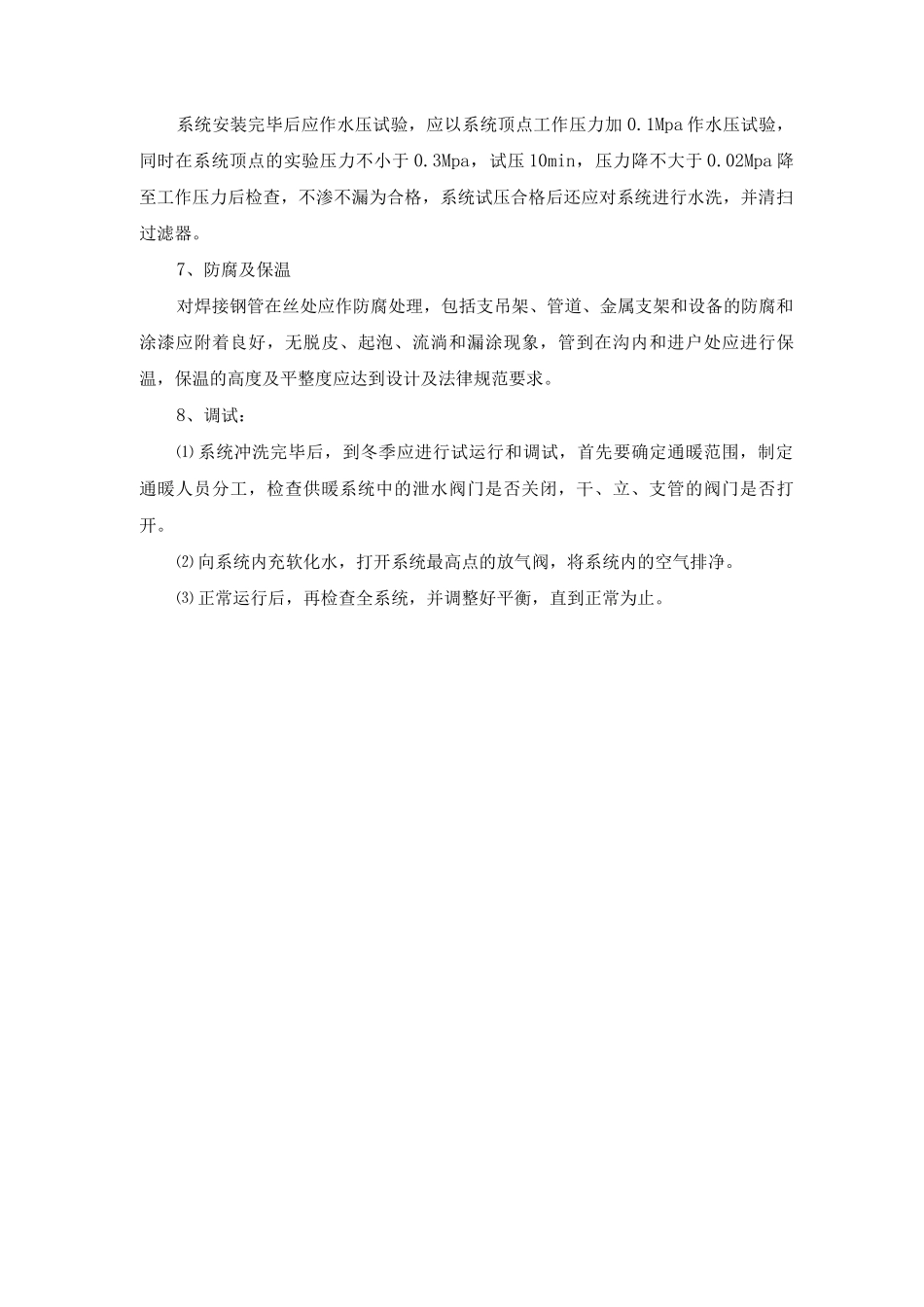

6、系统水压试验和情况:系统安装完毕后应作水压试验,应以系统顶点工作压力加 0
1Mpa 作水压试验,同时在系统顶点的实验压力不小于 0
3Mpa,试压 10min,压力降不大于 0
02Mpa 降至工作压力后检查,不渗不漏为合格,系统试压合格后还应对系统进行水洗,并清扫过滤器
