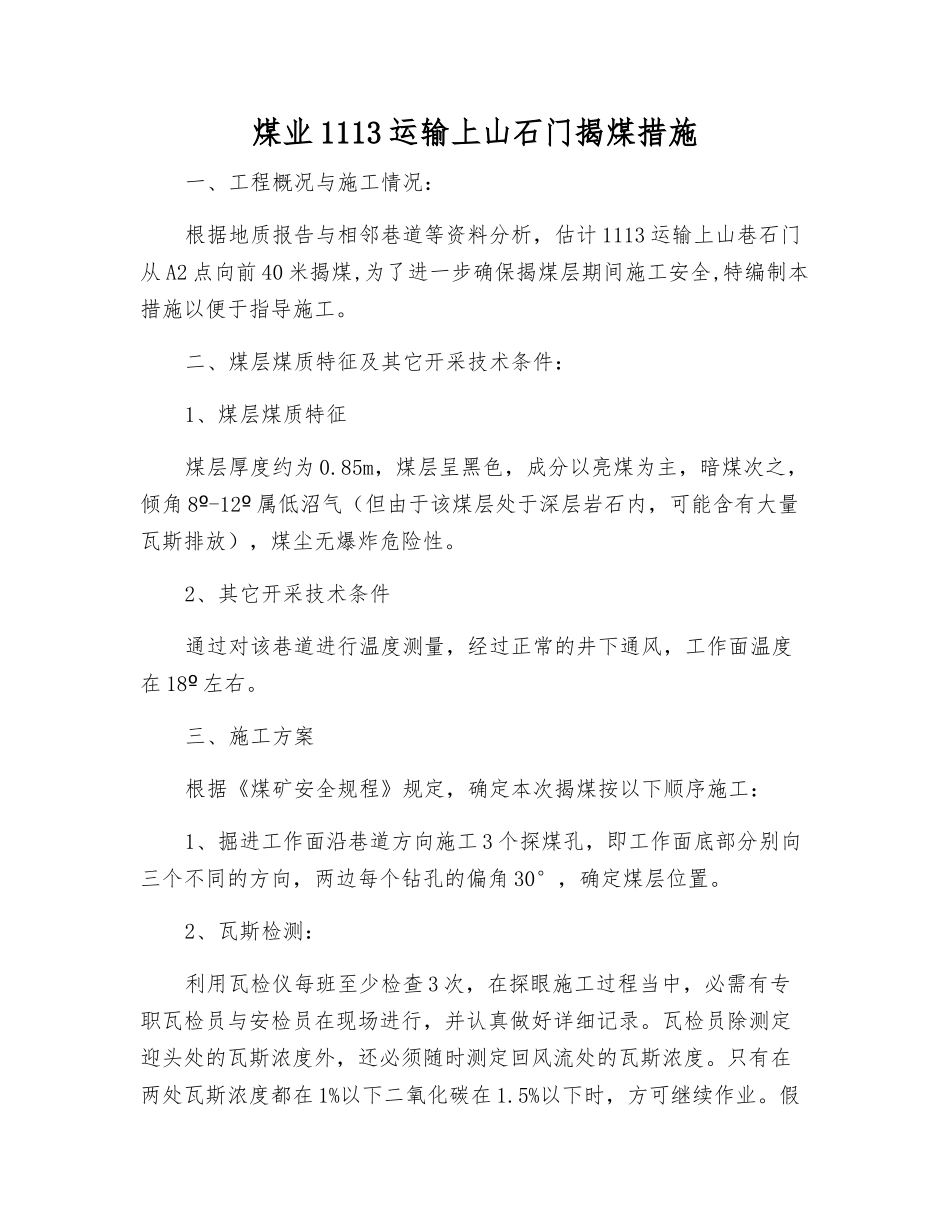

煤业 1113 运输上山石门揭煤措施一、工程概况与施工情况:根据地质报告与相邻巷道等资料分析,估计 1113 运输上山巷石门从 A2 点向前 40 米揭煤,为了进一步确保揭煤层期间施工安全,特编制本措施以便于指导施工
二、煤层煤质特征及其它开采技术条件:1、煤层煤质特征煤层厚度约为 0
85m,煤层呈黑色,成分以亮煤为主,暗煤次之,倾角 8 -12ºº 属低沼气(但由于该煤层处于深层岩石内,可能含有大量瓦斯排放),煤尘无爆炸危险性
2、其它开采技术条件通过对该巷道进行温度测量,经过正常的井下通风,工作面温度在 18º 左右
三、施工方案根据《煤矿安全规程》规定,确定本次揭煤按以下顺序施工:1、掘进工作面沿巷道方向施工 3 个探煤孔,即工作面底部分别向三个不同的方向,两边每个钻孔的偏角 30°,确定煤层位置
2、瓦斯检测:利用瓦检仪每班至少检查 3 次,在探眼施工过程当中,必需有专职瓦检员与安检员在现场进行,并认真做好详细记录
瓦检员除测定迎头处的瓦斯浓度外,还必须随时测定回风流处的瓦斯浓度
只有在两处瓦斯浓度都在 1%以下二氧化碳在 1
5%以下时,方可继续作业

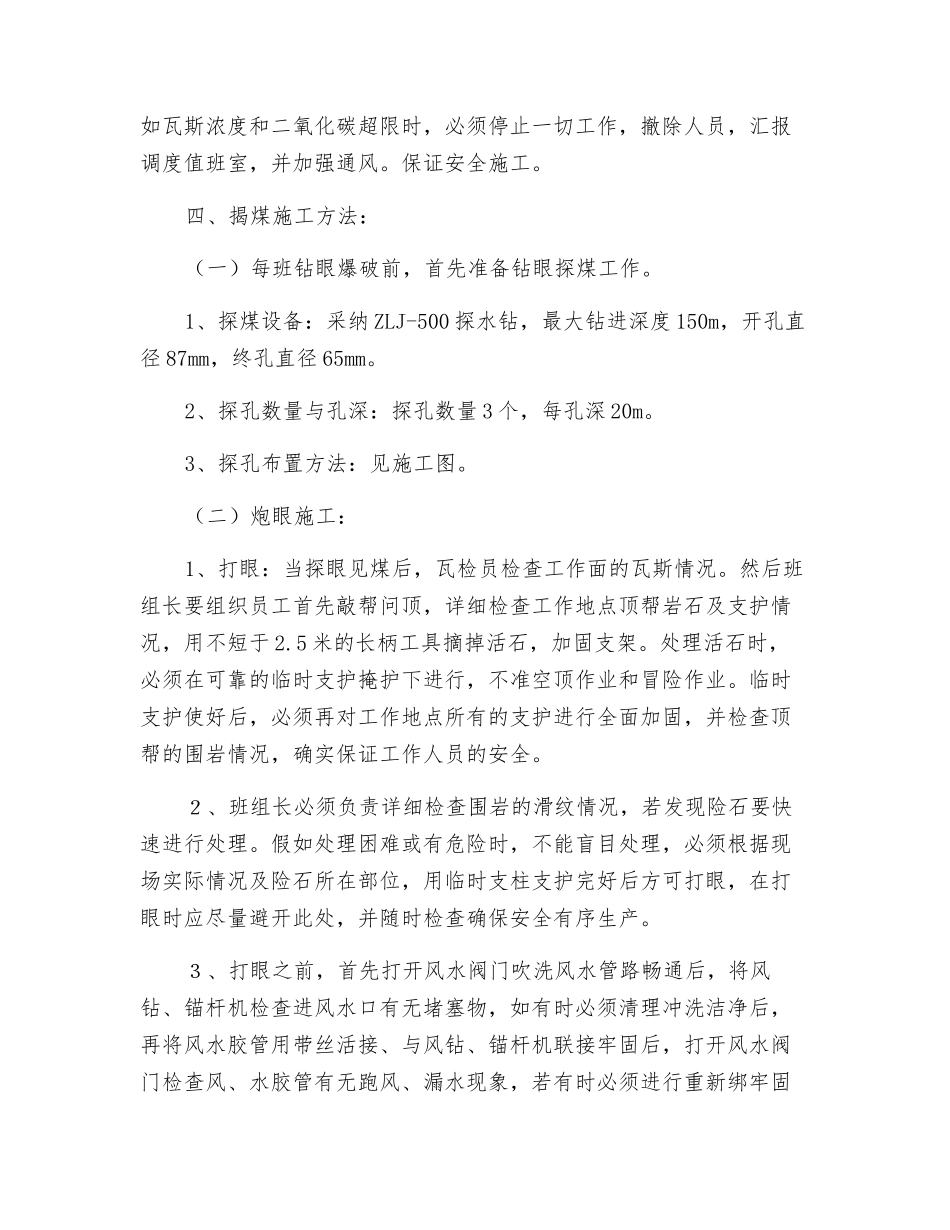

假如瓦斯浓度和二氧化碳超限时,必须停止一切工作,撤除人员,汇报调度值班室,并加强通风
保证安全施工
四、揭煤施工方法:(一)每班钻眼爆破前,首先准备钻眼探煤工作
1、探煤设备:采纳 ZLJ-500 探水钻,最大钻进深度 150m,开孔直径 87mm,终孔直径 65mm
2、探孔数量与孔深:探孔数量 3 个,每孔深 20m
3、探孔布置方法:见施工图
(二)炮眼施工:1、打眼:当探眼见煤后,瓦检员检查工作面的瓦斯情况
然后班组长要组织员工首先敲帮问顶,详细检查工作地点顶帮岩石及支护情况,用不短于 2
5 米的长柄工具摘掉活石,加固支架
处理活石时,必须在可靠的临时支护掩护下进行,不准空顶作业和冒险作业
临时支护使好后
