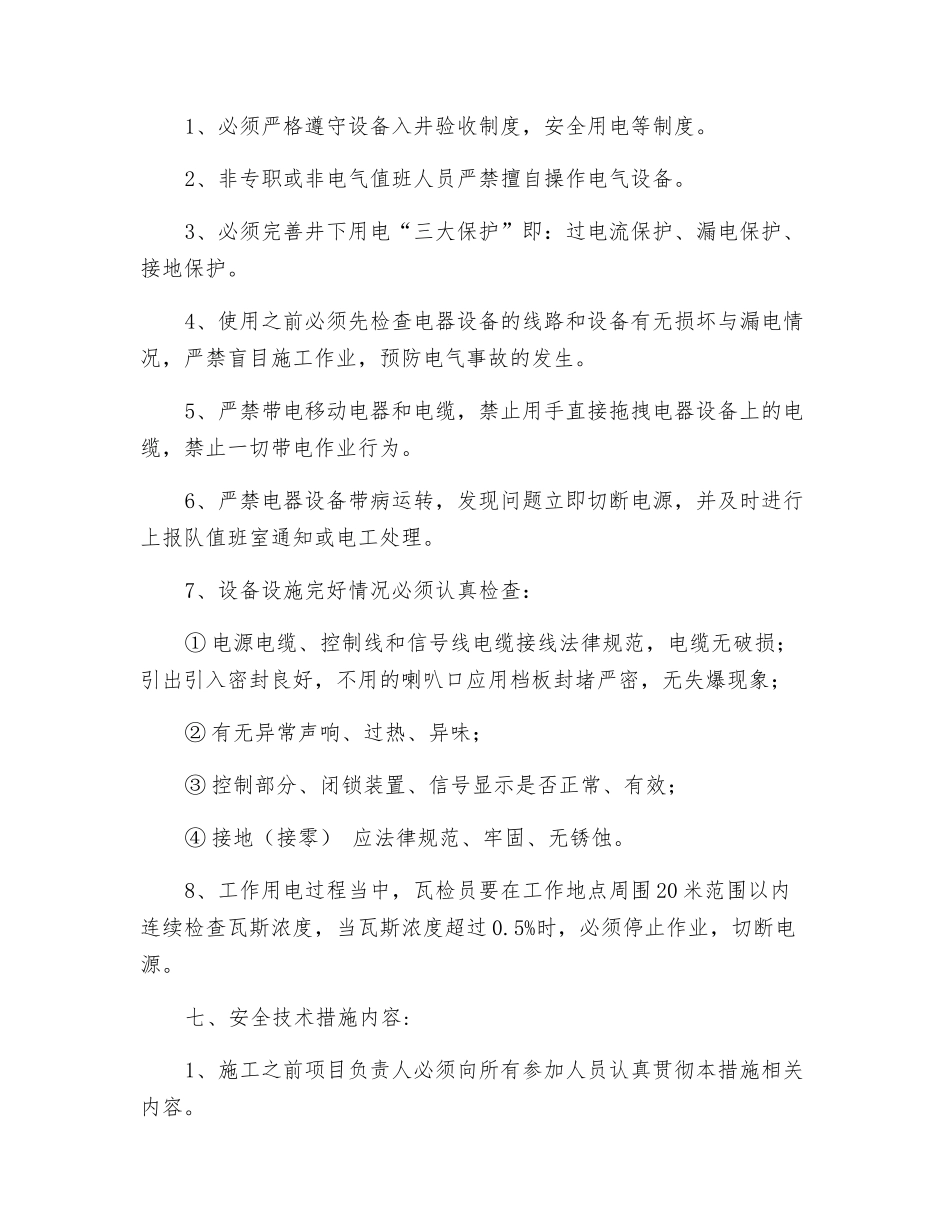

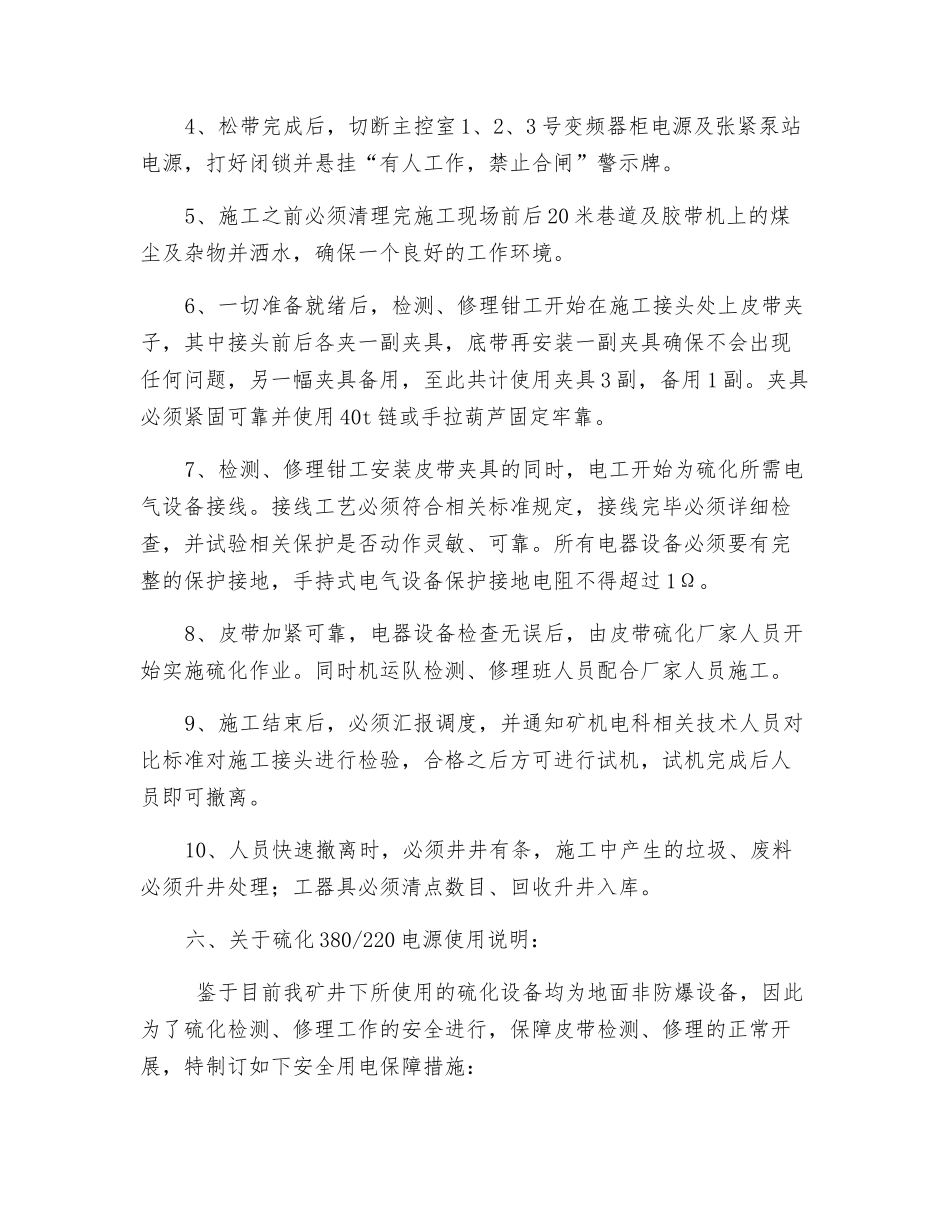

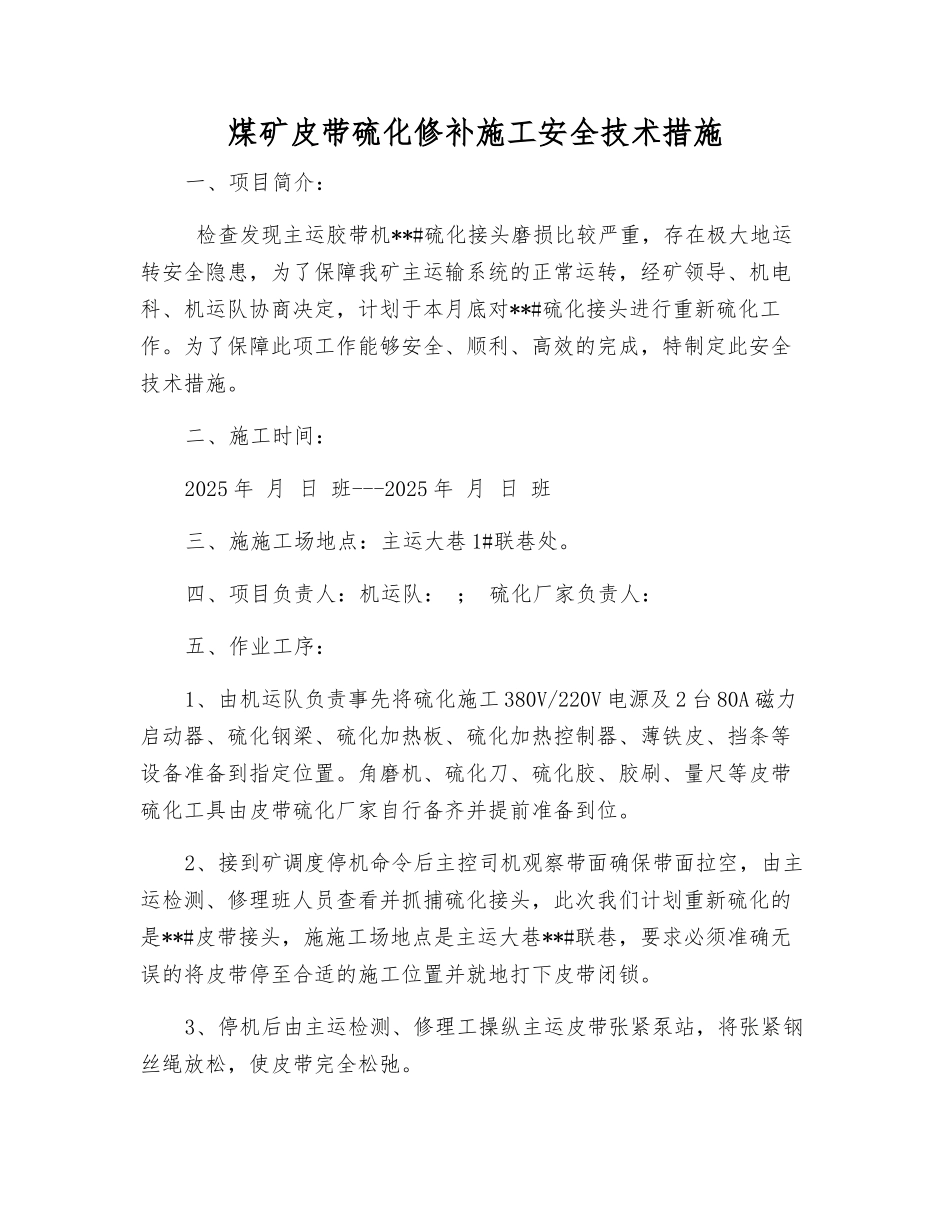

煤矿皮带硫化修补施工安全技术措施一、项目简介: 检查发现主运胶带机**#硫化接头磨损比较严重,存在极大地运转安全隐患,为了保障我矿主运输系统的正常运转,经矿领导、机电科、机运队协商决定,计划于本月底对**#硫化接头进行重新硫化工作。为了保障此项工作能够安全、顺利、高效的完成,特制定此安全技术措施。二、施工时间:2025 年 月 日 班---2025 年 月 日 班三、施施工场地点:主运大巷 1#联巷处。四、项目负责人:机运队: ; 硫化厂家负责人:五、作业工序:1、由机运队负责事先将硫化施工 380V/220V 电源及 2 台 80A 磁力启动器、硫化钢梁、硫化加热板、硫化加热控制器、薄铁皮、挡条等设备准备到指定位置。角磨机、硫化刀、硫化胶、胶刷、量尺等皮带硫化工具由皮带硫化厂家自行备齐并提前准备到位。2、接到矿调度停机命令后主控司机观察带面确保带面拉空,由主运检测、修理班人员查看并抓捕硫化接头,此次我们计划重新硫化的是**#皮带接头,施施工场地点是主运大巷**#联巷,要求必须准确无误的将皮带停至合适的施工位置并就地打下皮带闭锁。3、停机后由主运检测、修理工操纵主运皮带张紧泵站,将张紧钢丝绳放松,使皮带完全松弛。4、松带完成后,切断主控室 1、2、3 号变频器柜电源及张紧泵站电源,打好闭锁并悬挂“有人工作,禁止合闸”警示牌。5、施工之前必须清理完施工现场前后 20 米巷道及胶带机上的煤尘及杂物并洒水,确保一个良好的工作环境。6、一切准备就绪后,检测、修理钳工开始在施工接头处上皮带夹子,其中接头前后各夹一副夹具,底带再安装一副夹具确保不会出现任何问题,另一幅夹具备用,至此共计使用夹具 3 副,备用 1 副。夹具必须紧固可靠并使用 40t 链或手拉葫芦固定牢靠。7、检测、修理钳工安装皮带夹具的同时,电工开始为硫化所需电气设备接线。接线工艺必须符合相关标准规定,接线完毕必须详细检查,并试验相关保护是否动作灵敏、可靠。所有电器设备必须要有完整的保护接地,手持式电气设备保护接地电阻不得超过 1Ω。8、皮带加紧可靠,电器设备检查无误后,由皮带硫化厂家人员开始实施硫化作业。同时机运队检测、修理班人员配合厂家人员施工。9、施工结束后,必须汇报调度,并通知矿机电科相关技术人员对比标准对施工接头进行检验,合格之后方可进行试机,试机完成后人员即可撤离。10、人员快速撤离时,必须井井有条,施工中产生的垃圾、废料必须升井处理;工器具必须清点数目、...
