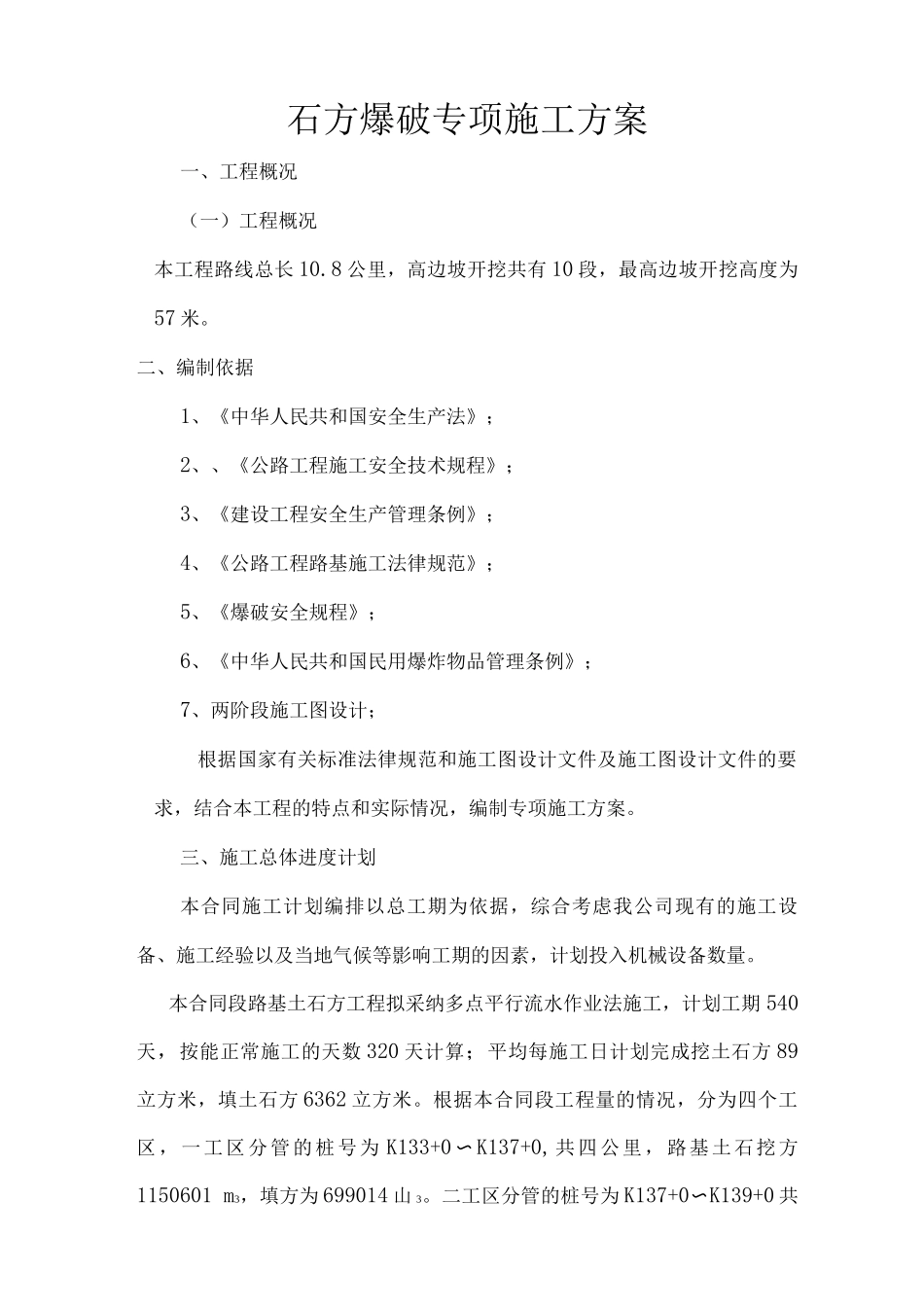

石方爆破专项施工方案一、工程概况(一)工程概况本工程路线总长 10
8 公里,高边坡开挖共有 10 段,最高边坡开挖高度为57 米
二、编制依据1、《中华人民共和国安全生产法》;2、、《公路工程施工安全技术规程》;3、《建设工程安全生产管理条例》;4、《公路工程路基施工法律规范》;5、《爆破安全规程》;6、《中华人民共和国民用爆炸物品管理条例》;7、两阶段施工图设计;根据国家有关标准法律规范和施工图设计文件及施工图设计文件的要求,结合本工程的特点和实际情况,编制专项施工方案
三、施工总体进度计划本合同施工计划编排以总工期为依据,综合考虑我公司现有的施工设备、施工经验以及当地气候等影响工期的因素,计划投入机械设备数量
本合同段路基土石方工程拟采纳多点平行流水作业法施工,计划工期 540天,按能正常施工的天数 320 天计算;平均每施工日计划完成挖土石方 89立方米,填土石方 6362 立方米

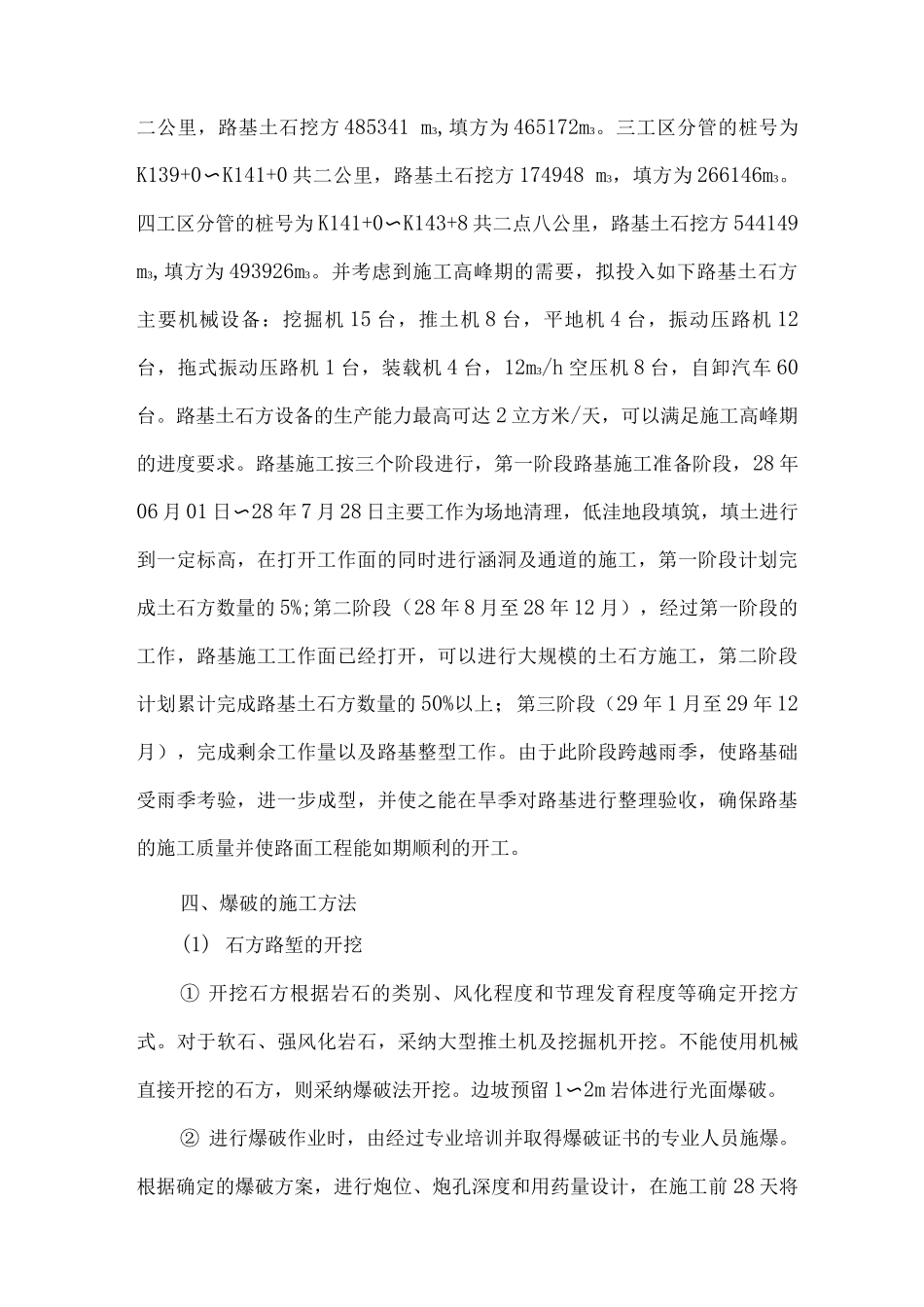

根据本合同段工程量的情况,分为四个工区,一工区分管的桩号为 K133+0〜K137+0,共四公里,路基土石挖方1150601 m3,填方为 699014 山 3
二工区分管的桩号为 K137+0〜K139+0 共二公里,路基土石挖方 485341 m3,填方为 465172m3
三工区分管的桩号为K139+0〜K141+0 共二公里,路基土石挖方 174948 m3,填方为 266146m3
四工区分管的桩号为 K141+0〜K143+8 共二点八公里,路基土石挖方 544149 m3,填方为 493926m3
并考虑到施工高峰期的需要,拟投入如下路基土石方主要机械设备:挖掘机 15 台,推土机 8 台,平地机 4 台,振动压路机 12台,拖式振动压路机 1 台,装载机 4 台,12m3/h 空压机 8 台,自卸汽车 60台
路基土石方设备的生产能力最高可达 2 立方米/天,可以满足施工
