施工组织设计(方案)报审表表 B1-3工程名称:秦皇岛北戴河新区旅游接待中心暨总部经济会所至:秦皇岛市政工程建设管理有限公司(监理单位)我方已根据施工合同的有关规定完成了:工程物料提升机(龙门架)工程施工方案的编 制
并经我单位上级负责人审查批准,请予以审查
附件:工程物料提升机(龙门架)方案承包单位(章):秦皇岛市第三建筑工程公司专业监理工程师审核意见:编号:项目经理:日期:2025

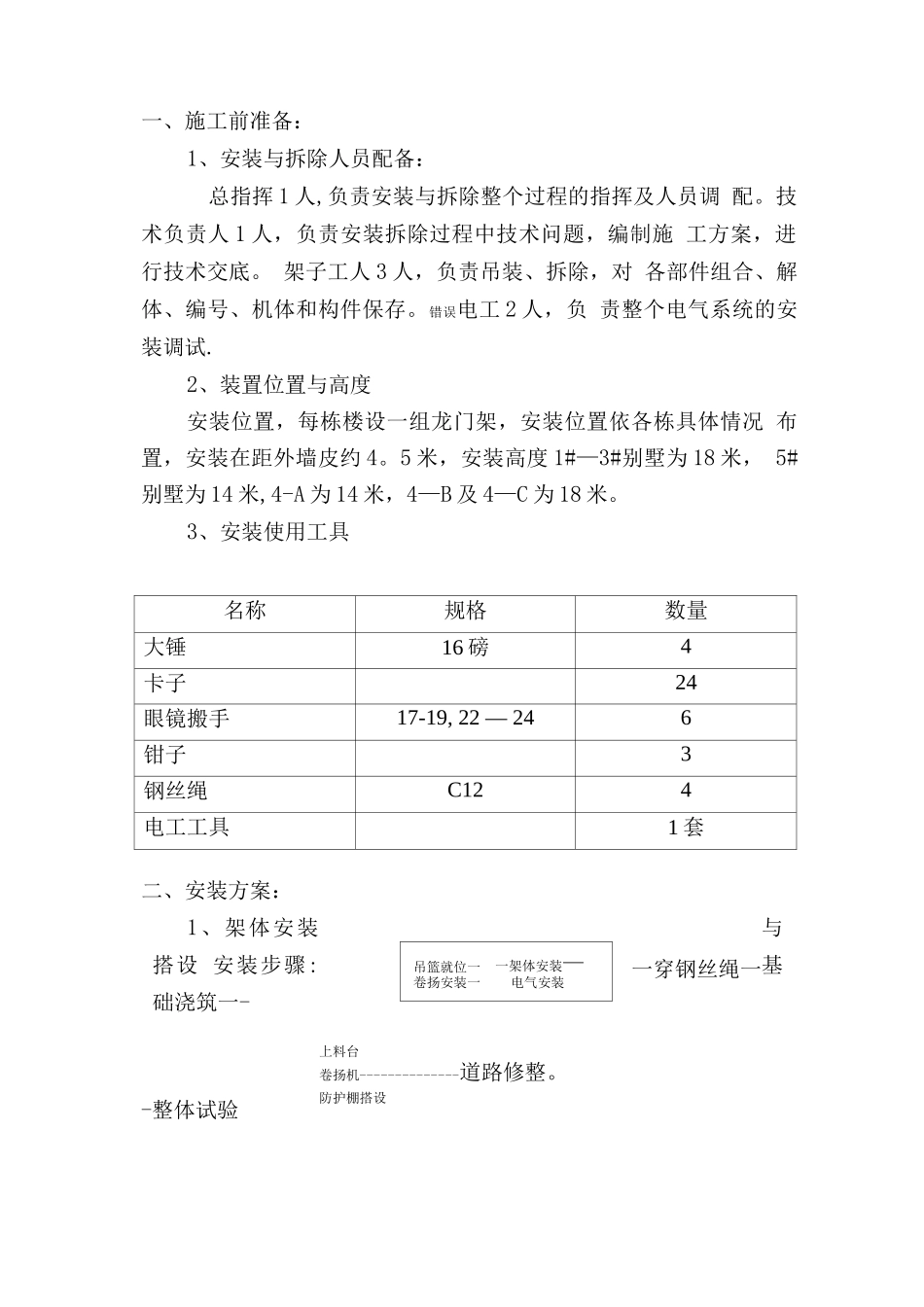

22专业监理工程师:日期:总监理工程师审核意见:项目监理机构(章):总监理工程师:日期:物料提升机(龙门架)安装施工方案工程名称:秦皇岛市北戴河新区旅游接待中心暨总部经济会所编制人:审批人:施工单位:秦皇岛市第三建筑工程公司日期:2025 年 4 月 22 日一、施工前准备:1、安装与拆除人员配备:总指挥 1 人,负责安装与拆除整个过程的指挥及人员调 配
技术负责人 1 人,负责安装拆除过程中技术问题,编制施 工方案,进行技术交底
架子工人 3 人,负责吊装、拆除,对 各部件组合、解体、编号、机体和构件保存
错误电工 2 人,负 责整个电气系统的安装调试
2、装置位置与高度安装位置,每栋楼设一组龙门架,安装位置依各栋具体情况 布置,安装在距外墙皮约 4
5 米,安装高度 1#—3#别墅为 18 米, 5#别墅为 14 米,4-A 为 14 米,4—B 及 4—C 为 18 米
3、安装使用工具名称规格数量大锤16 磅4卡子24眼镜搬手17-19, 22 — 246钳子3钢丝绳C124电工工具1 套二、安装方案:1、架体安装与搭设 安装步骤:基础浇筑一--整体试验一穿钢丝绳一上料台卷扬机--------------道路修整
防护棚搭设吊篮就位一一架体安装—卷扬安装一电气安装架体安装与搭设应在基础混凝土强度达到设计要求后进 行,不得过早安装搭设,防止将基础混凝土压坏
要划定作业区, 设专人
