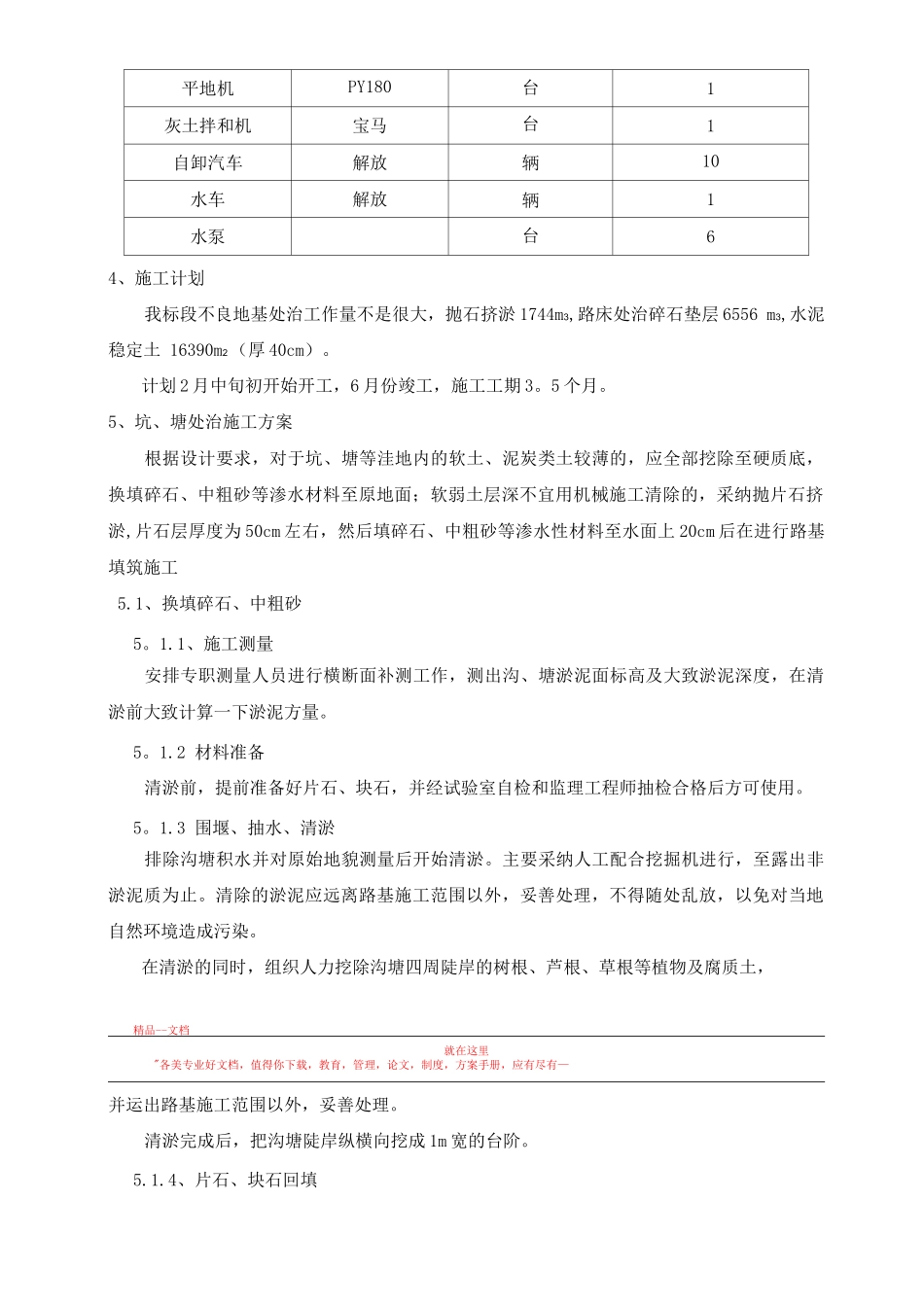

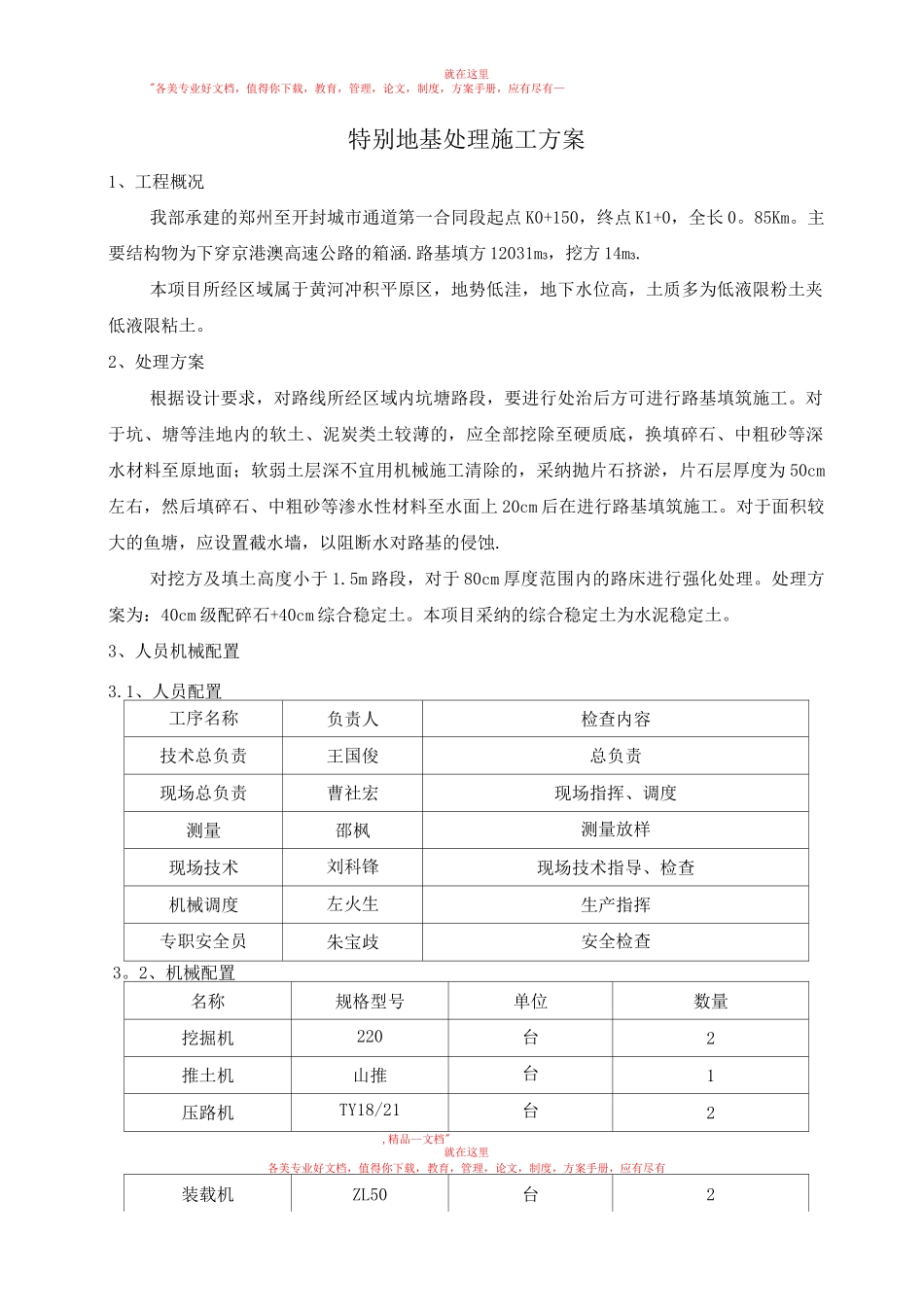

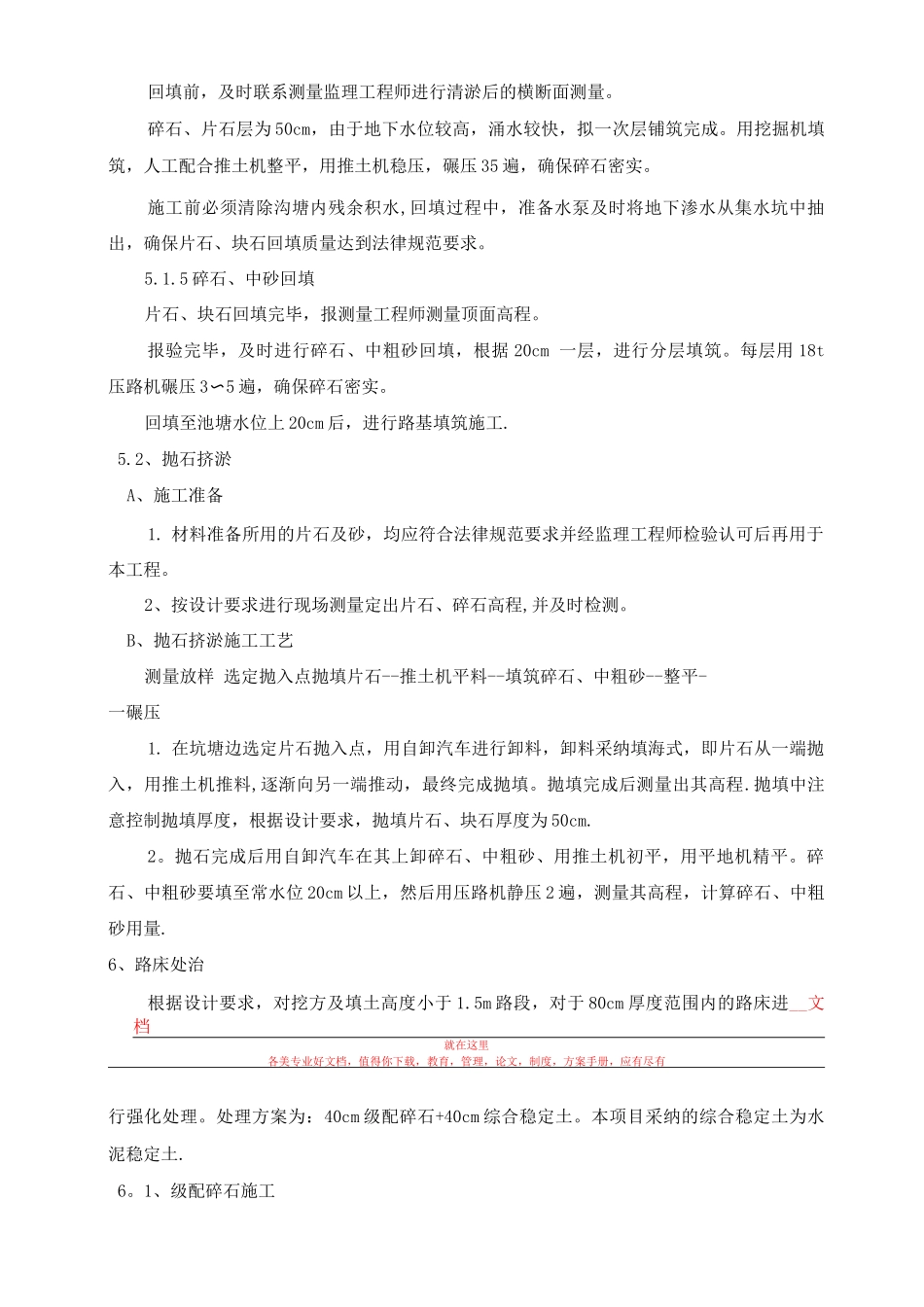

就在这里"各美专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有—特别地基处理施工方案1、工程概况我部承建的郑州至开封城市通道第一合同段起点 K0+150,终点 K1+0,全长 0。85Km。主要结构物为下穿京港澳高速公路的箱涵.路基填方 12031m3,挖方 14m3.本项目所经区域属于黄河冲积平原区,地势低洼,地下水位高,土质多为低液限粉土夹低液限粘土。2、处理方案根据设计要求,对路线所经区域内坑塘路段,要进行处治后方可进行路基填筑施工。对于坑、塘等洼地内的软土、泥炭类土较薄的,应全部挖除至硬质底,换填碎石、中粗砂等深水材料至原地面;软弱土层深不宜用机械施工清除的,采纳抛片石挤淤,片石层厚度为 50cm左右,然后填碎石、中粗砂等渗水性材料至水面上 20cm 后在进行路基填筑施工。对于面积较大的鱼塘,应设置截水墙,以阻断水对路基的侵蚀.对挖方及填土高度小于 1.5m 路段,对于 80cm 厚度范围内的路床进行强化处理。处理方案为:40cm 级配碎石+40cm 综合稳定土。本项目采纳的综合稳定土为水泥稳定土。3、人员机械配置3.1、人员配置工序名称负责人检查内容技术总负责王国俊总负责现场总负责曹社宏现场指挥、调度测量邵枫测量放样现场技术刘科锋现场技术指导、检查机械调度左火生生产指挥专职安全员朱宝歧安全检查3。2、机械配置名称规格型号单位数量挖掘机220台2推土机山推台1压路机TY18/21台2,精品--文档"就在这里各美专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有装载机ZL50台2平地机PY180台1灰土拌和机宝马台1自卸汽车解放辆10水车解放辆1水泵台64、施工计划我标段不良地基处治工作量不是很大,抛石挤淤 1744m3,路床处治碎石垫层 6556 m3,水泥稳定土 16390m2 (厚 40cm)。计划 2 月中旬初开始开工,6 月份竣工,施工工期 3。5 个月。5、坑、塘处治施工方案根据设计要求,对于坑、塘等洼地内的软土、泥炭类土较薄的,应全部挖除至硬质底,换填碎石、中粗砂等渗水材料至原地面;软弱土层深不宜用机械施工清除的,采纳抛片石挤淤,片石层厚度为 50cm 左右,然后填碎石、中粗砂等渗水性材料至水面上 20cm 后在进行路基填筑施工5.1、换填碎石、中粗砂5。1.1、施工测量安排专职测量人员进行横断面补测工作,测出沟、塘淤泥面标高及大致淤泥深度,在清淤前大致计算一下淤泥方量。5。1.2 材料准备清淤前,提前准备好片石、块石,并经试验室自检和监理工程师抽检合格...
