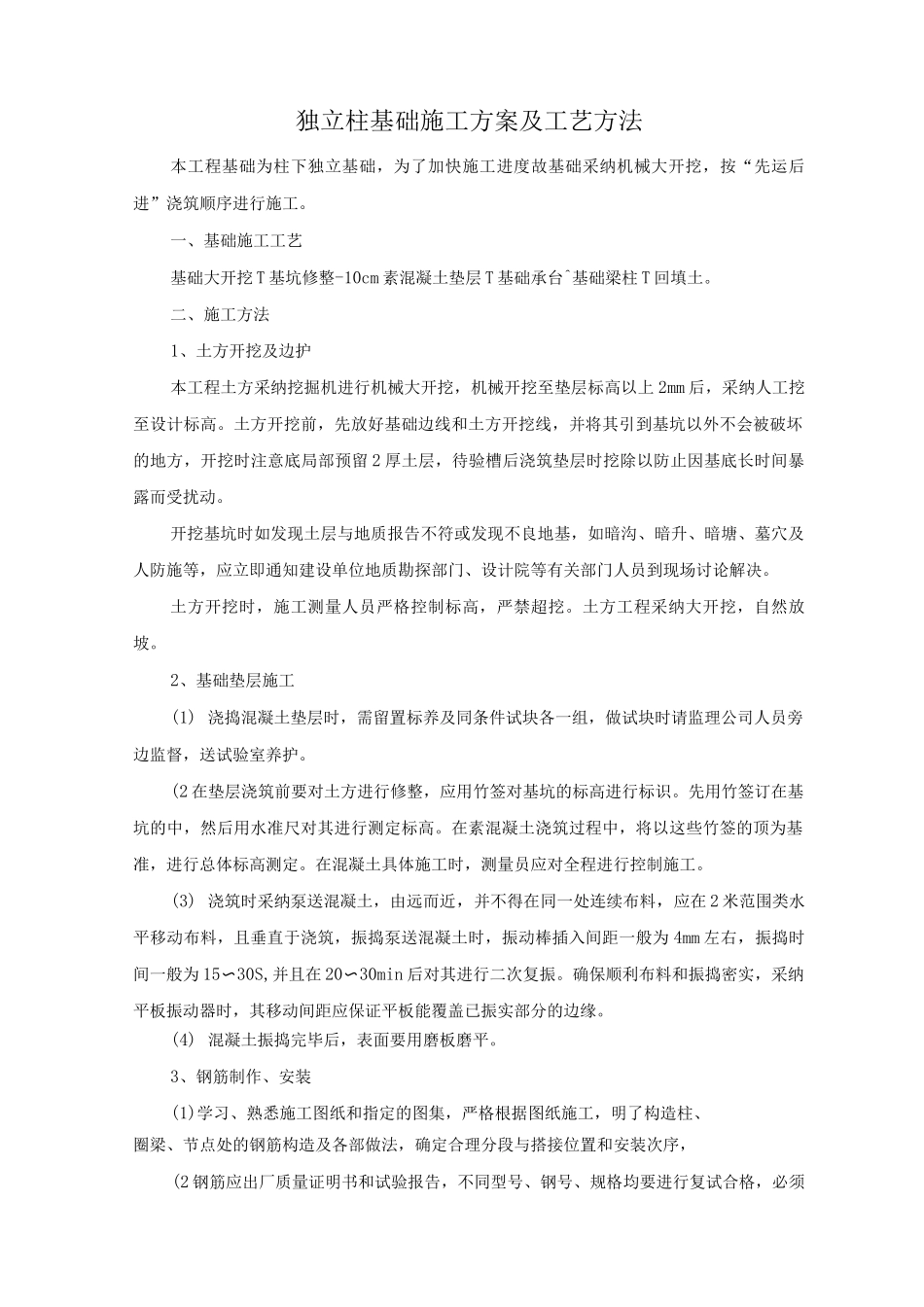

独立柱基础施工方案及工艺方法本工程基础为柱下独立基础,为了加快施工进度故基础采纳机械大开挖,按“先运后进”浇筑顺序进行施工
一、基础施工工艺基础大开挖 T 基坑修整-10cm 素混凝土垫层 T 基础承台^基础梁柱 T 回填土
二、施工方法1、土方开挖及边护本工程土方采纳挖掘机进行机械大开挖,机械开挖至垫层标高以上 2mm 后,采纳人工挖至设计标高
土方开挖前,先放好基础边线和土方开挖线,并将其引到基坑以外不会被破坏的地方,开挖时注意底局部预留 2 厚土层,待验槽后浇筑垫层时挖除以防止因基底长时间暴露而受扰动
开挖基坑时如发现土层与地质报告不符或发现不良地基,如暗沟、暗升、暗塘、墓穴及人防施等,应立即通知建设单位地质勘探部门、设计院等有关部门人员到现场讨论解决
土方开挖时,施工测量人员严格控制标高,严禁超挖
土方工程采纳大开挖,自然放坡
2、基础垫层施工(1) 浇捣混凝土垫层时,需留置标养及同条件试块各一组,做试块时请监理公司人员旁边监督,送试验室养护
(2 在垫层浇筑前要对土方进行修整,应用竹签对基坑的标高进行标识
先用竹签订在基坑的中,然后用水准尺对其进行测定标高
在素混凝土浇筑过程中,将以这些竹签的顶为基准,进行总体标高测定
在混凝土具体施工时,测量员应对全程进行控制施工
(3) 浇筑时采纳泵送混凝土,由远而近,并不得在同一处连续布料,应在 2 米范围类水平移动布料,且垂直于浇筑,振捣泵送混凝土时,振动棒插入间距一般为 4mm 左右,振捣时间一般为 15〜30S,并且在 20〜30min 后对其进行二次复振
确保顺利布料和振捣密实,采纳平板振动器时,其移动间距应保证平板能覆盖已振实部分的边缘
(4) 混凝土振捣完毕后,表面要用磨板磨平

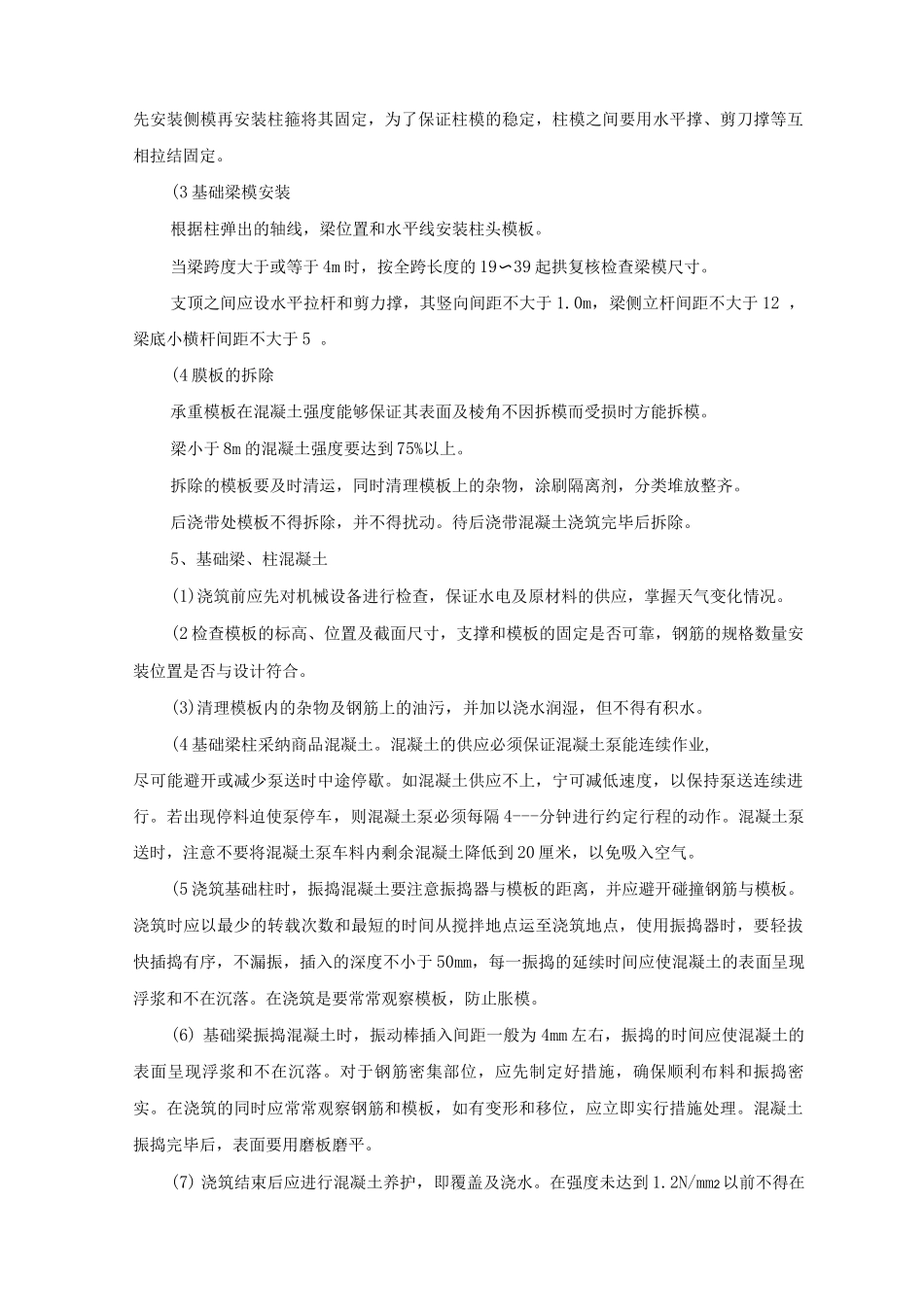

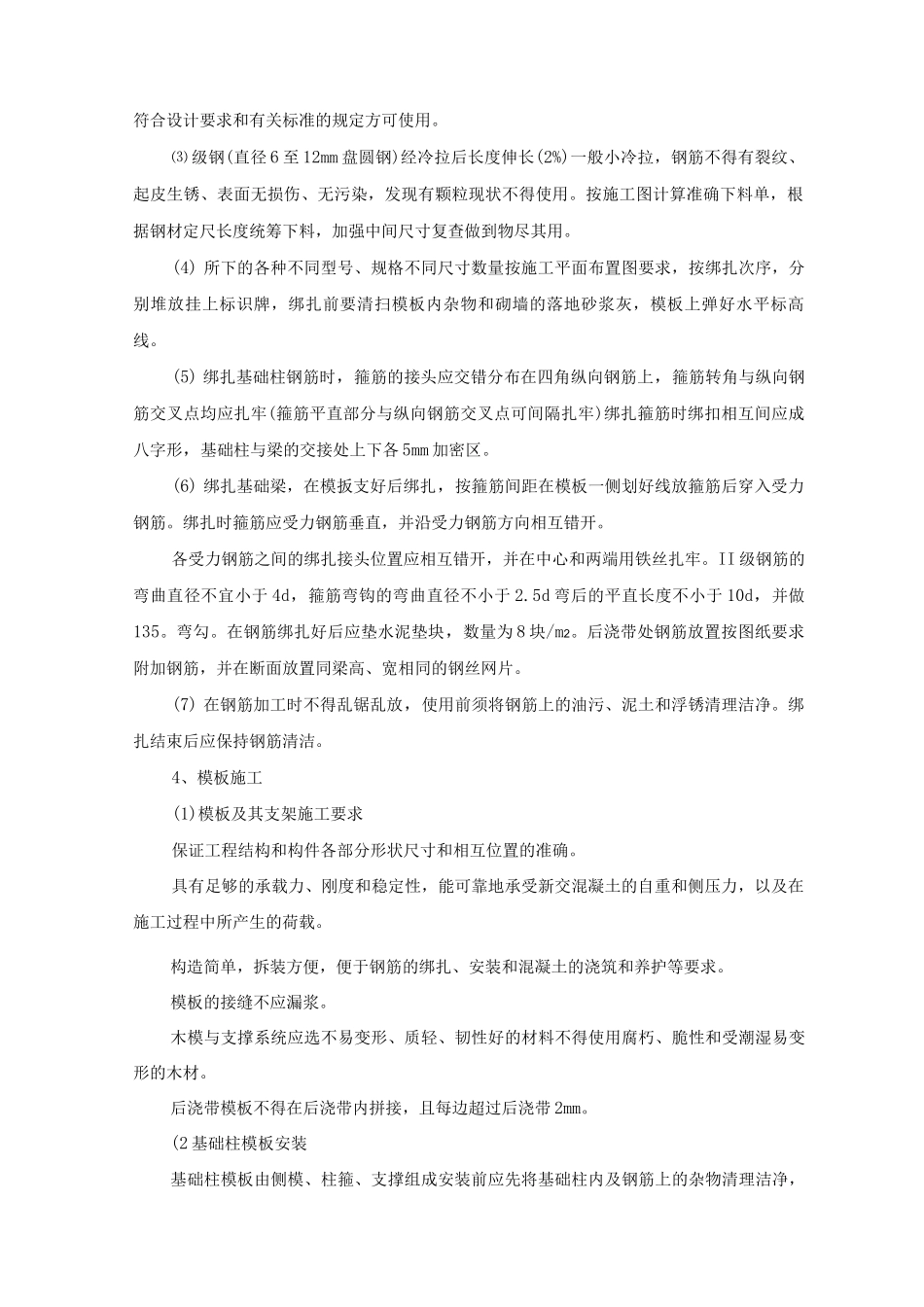

3、钢筋制作、安装(1)学习、熟悉施工图纸和指定的图集,严格根据图纸施工,明了构造柱、圈梁、节点处的钢筋构造及各部做法,确定合理分段与搭
