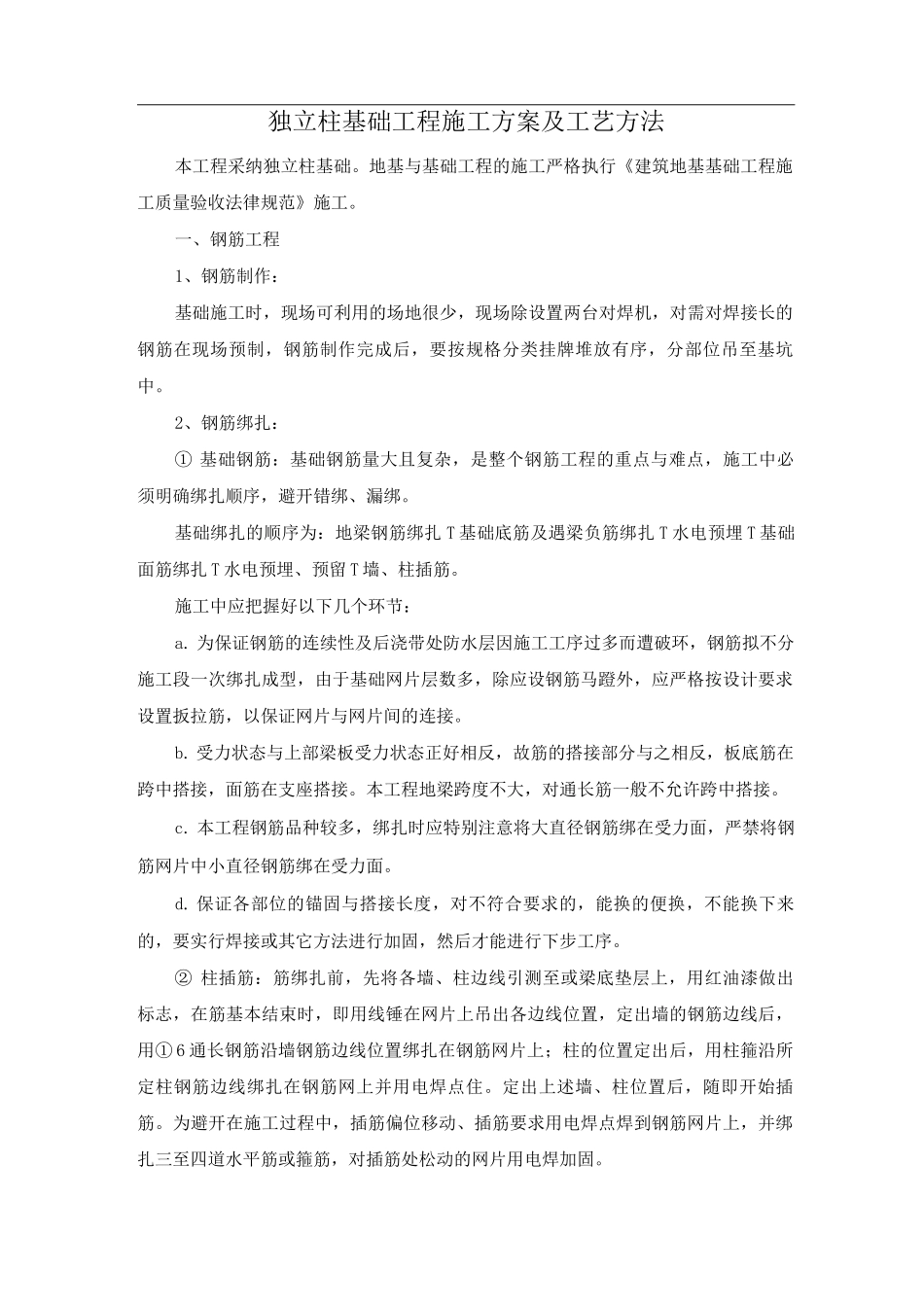

独立柱基础工程施工方案及工艺方法本工程采纳独立柱基础
地基与基础工程的施工严格执行《建筑地基基础工程施工质量验收法律规范》施工
一、钢筋工程1、钢筋制作:基础施工时,现场可利用的场地很少,现场除设置两台对焊机,对需对焊接长的钢筋在现场预制,钢筋制作完成后,要按规格分类挂牌堆放有序,分部位吊至基坑中
2、钢筋绑扎:① 基础钢筋:基础钢筋量大且复杂,是整个钢筋工程的重点与难点,施工中必须明确绑扎顺序,避开错绑、漏绑
基础绑扎的顺序为:地梁钢筋绑扎 T 基础底筋及遇梁负筋绑扎 T 水电预埋 T 基础面筋绑扎 T 水电预埋、预留 T 墙、柱插筋
施工中应把握好以下几个环节:a
为保证钢筋的连续性及后浇带处防水层因施工工序过多而遭破环,钢筋拟不分施工段一次绑扎成型,由于基础网片层数多,除应设钢筋马蹬外,应严格按设计要求设置扳拉筋,以保证网片与网片间的连接
受力状态与上部梁板受力状态正好相反,故筋的搭接部分与之相反,板底筋在跨中搭接,面筋在支座搭接
本工程地梁跨度不大,对通长筋一般不允许跨中搭接
本工程钢筋品种较多,绑扎时应特别注意将大直径钢筋绑在受力面,严禁将钢筋网片中小直径钢筋绑在受力面
保证各部位的锚固与搭接长度,对不符合要求的,能换的便换,不能换下来的,要实行焊接或其它方法进行加固,然后才能进行下步工序
② 柱插筋:筋绑扎前,先将各墙、柱边线引测至或梁底垫层上,用红油漆做出标志,在筋基本结束时,即用线锤在网片上吊出各边线位置,定出墙的钢筋边线后,用① 6 通长钢筋沿墙钢筋边线位置绑扎在钢筋网片上;柱的位置定出后,用柱箍沿所定柱钢筋边线绑扎在钢筋网上并用电焊点住
定出上述墙、柱位置后,随即开始插筋
为避开在施工过程中,插筋偏位移动、插筋要求用电焊点焊到钢筋网片上,并绑扎三至四道水平筋或箍筋,对插筋处松动的网片用电焊加固

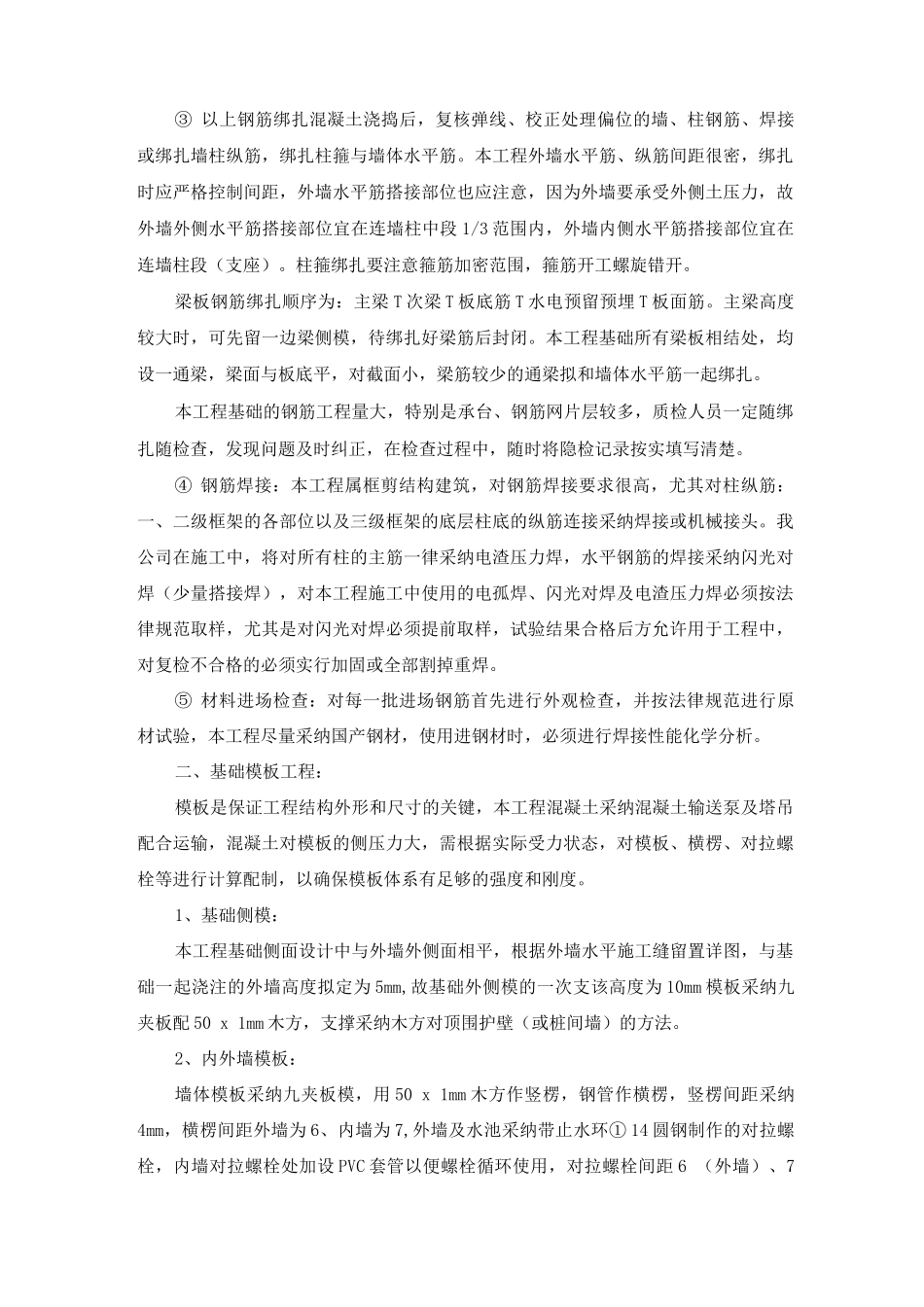

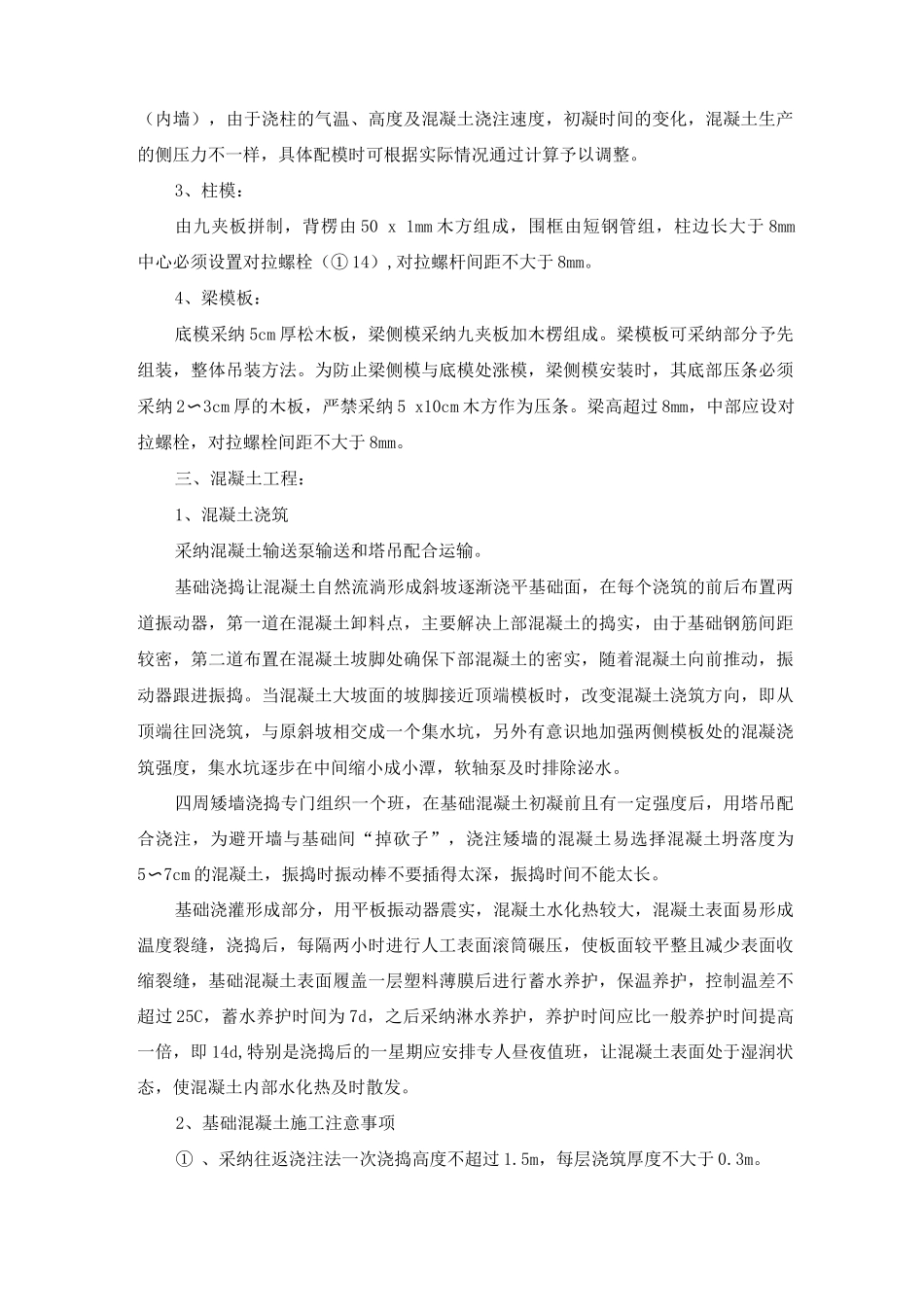

③ 以上钢筋绑扎混凝土浇捣后,复核弹线、
