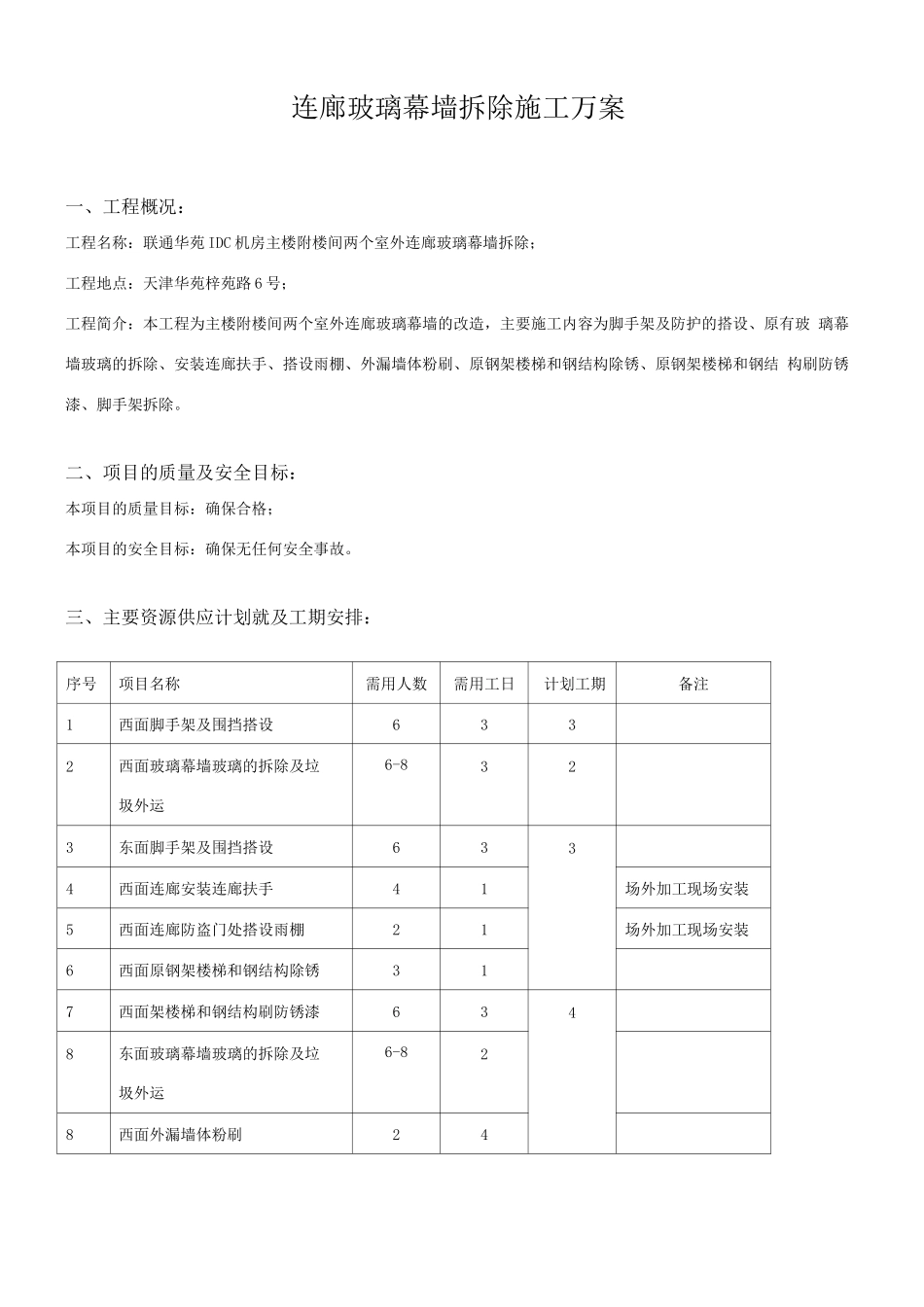

连廊玻璃幕墙拆除施工万案一、工程概况:工程名称:联通华苑 IDC 机房主楼附楼间两个室外连廊玻璃幕墙拆除;工程地点:天津华苑梓苑路 6 号;工程简介:本工程为主楼附楼间两个室外连廊玻璃幕墙的改造,主要施工内容为脚手架及防护的搭设、原有玻 璃幕墙玻璃的拆除、安装连廊扶手、搭设雨棚、外漏墙体粉刷、原钢架楼梯和钢结构除锈、原钢架楼梯和钢结 构刷防锈漆、脚手架拆除。二、项目的质量及安全目标:本项目的质量目标:确保合格;本项目的安全目标:确保无任何安全事故。三、主要资源供应计划就及工期安排:序号项目名称需用人数需用工日计划工期备注1西面脚手架及围挡搭设6332西面玻璃幕墙玻璃的拆除及垃圾外运6-8323东面脚手架及围挡搭设6334西面连廊安装连廊扶手41场外加工现场安装5西面连廊防盗门处搭设雨棚21场外加工现场安装6西面原钢架楼梯和钢结构除锈317西面架楼梯和钢结构刷防锈漆6348东面玻璃幕墙玻璃的拆除及垃圾外运6-828西面外漏墙体粉刷249西面连廊脚手架拆除41110东面连廊安装连廊扶手411场外加工现场安装11东面连廊防盗门处搭设雨棚214场外加工现场安装12东面原钢架楼梯和钢结构除锈3113东面架楼梯和钢结构刷防锈漆6314东面外漏墙体粉刷2415东面连廊脚手架拆除41116清理及验收41117总工期20四、拆除幕墙施工流程及工艺施工方案:施工方案 1、施工准备、搭设脚手架,在脚手架及安全通道上搭设双层硬木板,防止玻璃坠落,在施工区域设 置围挡,防止无关人员出入。2、拆除原有玻璃幕墙,并用专用清洁材料清理结构层表面残留的胶粘剂,检查 结构面是否满足强度要求,将型材表面涂抹上防锈漆。将拆除的玻璃及建渣采纳人工装袋集中堆放在专用建 筑垃圾堆放点,然后用汽车外运至 10km 以外的指定地点。3、构件安装前,应检查其外观质量,如有表面 损伤、变形及松动等问题,应及时进行修理、校正等处理。五、栏杆扶手制作安装工程:1、按安装要求正确弹出栏杆立杆安装间距位置和中心线。2、楼梯栏杆、扶手安装操作要点:栏杆立杆安装应按要求及施工墨线从起步处向上的顺序进行。楼梯起步处平台两端立杆应先安装,安装分焊 接和螺栓固定两种方法。焊接施工时,其焊条应与母材材质相同,安装时将立杆与埋件点焊临时固定,经标高、垂直校正后,施焊牢 固。采纳螺栓连接时,立杆底部金属板上的孔眼应加工成腰圆形孔,以备膨胀螺栓位置不符,安装时可作微小调 整。施工时,在安装立杆基层部位,用电钻钻孔打入膨胀螺栓后...
