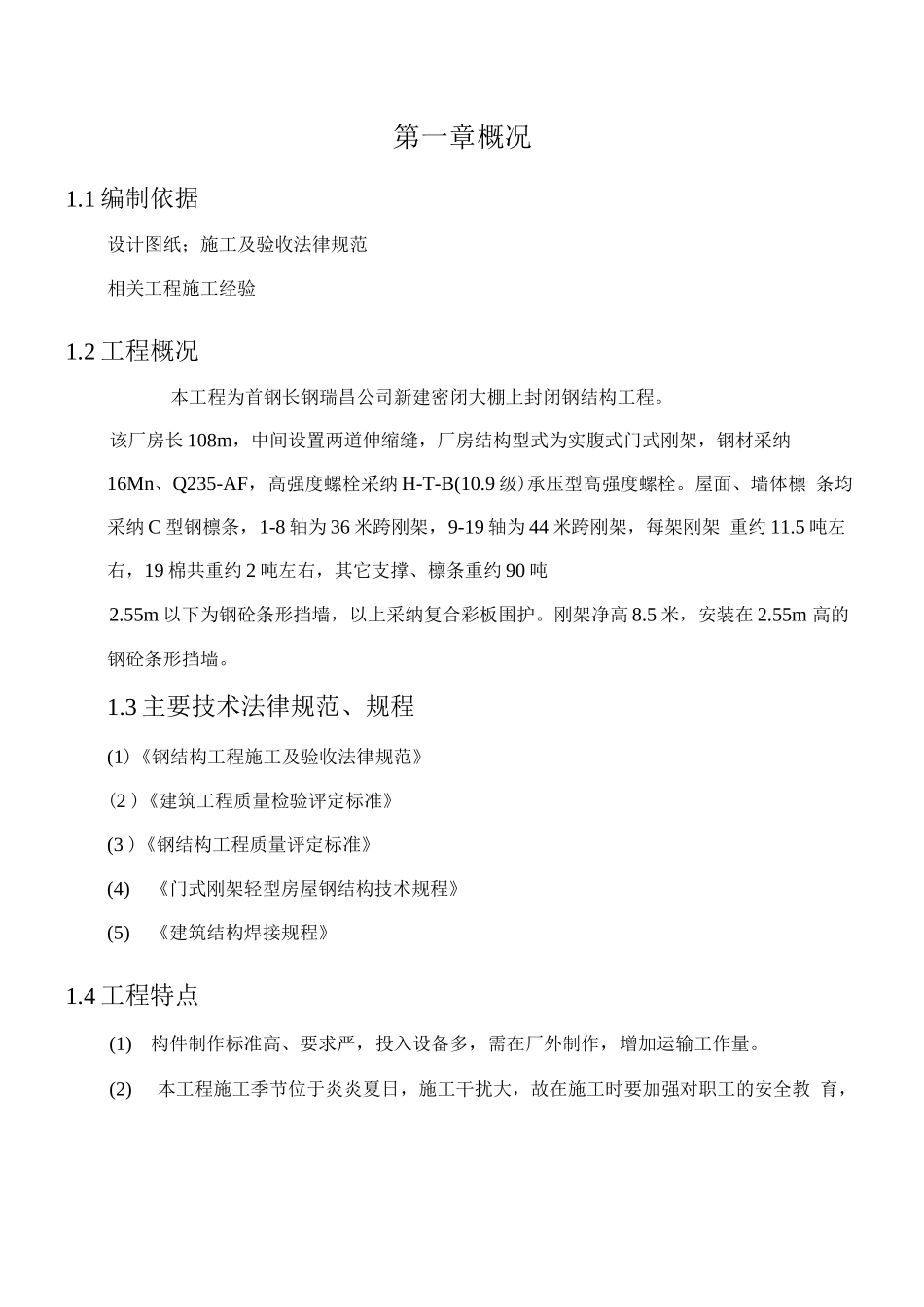

首钢长钢瑞昌公司密闭大棚钢结构施工方案编制单位:河南炳焱建筑工程公司编 制:苏朝文审 核:刘军杰编制日期:2025 年 8 月 3 日第一章概况1
1 编制依据设计图纸;施工及验收法律规范相关工程施工经验1
2 工程概况本工程为首钢长钢瑞昌公司新建密闭大棚上封闭钢结构工程
该厂房长 108m,中间设置两道伸缩缝,厂房结构型式为实腹式门式刚架,钢材采纳 16Mn、Q235-AF,高强度螺栓采纳 H-T-B(10
9 级)承压型高强度螺栓
屋面、墙体檩 条均采纳 C 型钢檩条,1-8 轴为 36 米跨刚架,9-19 轴为 44 米跨刚架,每架刚架 重约 11
5 吨左右,19 棉共重约 2 吨左右,其它支撑、檩条重约 90 吨2
55m 以下为钢砼条形挡墙,以上采纳复合彩板围护
刚架净高 8
5 米,安装在 2
55m 高的钢砼条形挡墙
3 主要技术法律规范、规程(1)《钢结构工程施工及验收法律规范》(2 )《建筑工程质量检验评定标准》(3 )《钢结构工程质量评定标准》(4)《门式刚架轻型房屋钢结构技术规程》(5)《建筑结构焊接规程》1
4 工程特点(1)构件制作标准高、要求严,投入设备多,需在厂外制作,增加运输工作量
(2)本工程施工季节位于炎炎夏日,施工干扰大,故在施工时要加强对职工的安全教 育,做好现场文明施工和防暑降温工作

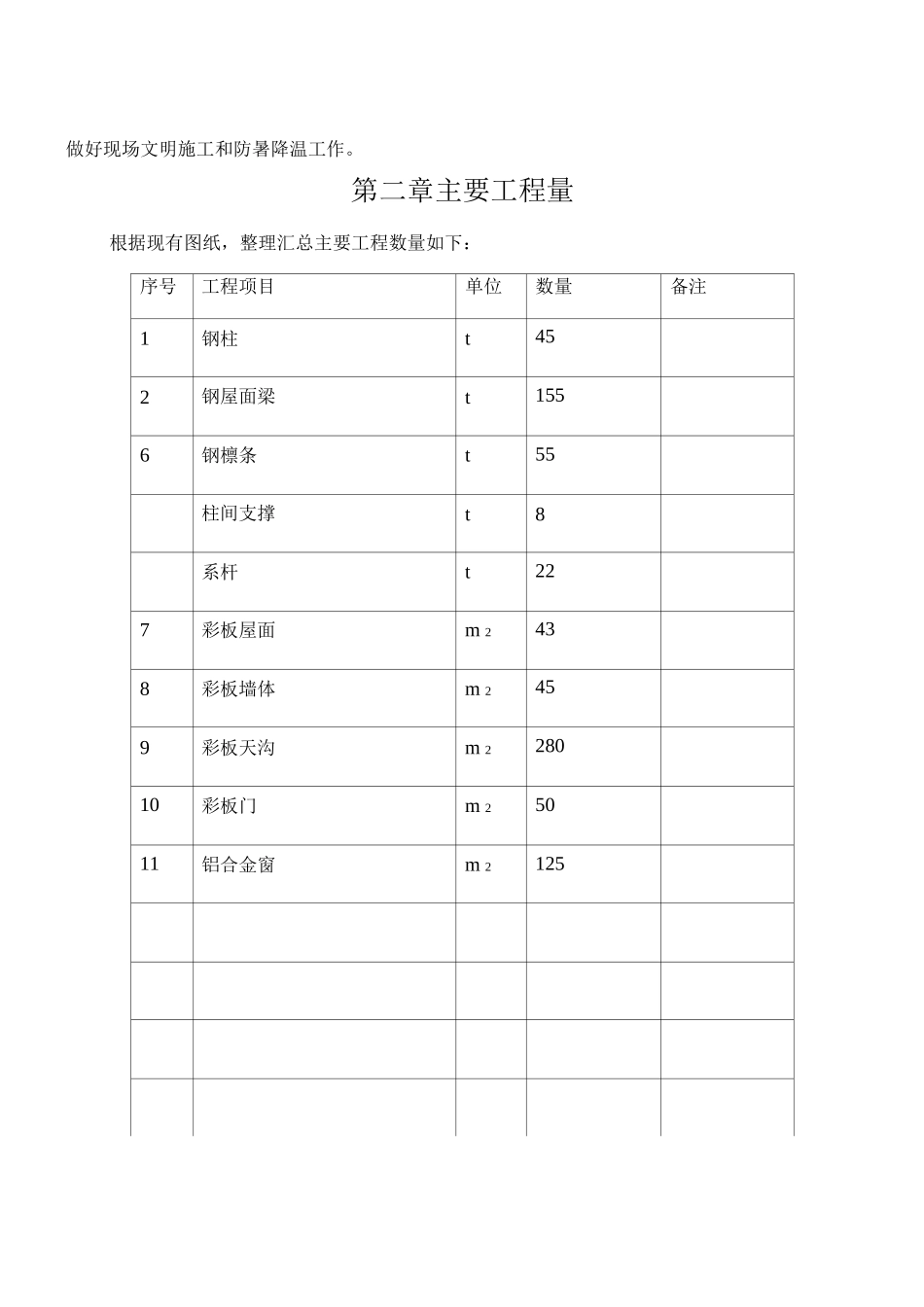

第二章主要工程量根据现有图纸,整理汇总主要工程数量如下:序号工程项目单位数量备注1钢柱t452钢屋面梁t1556钢檩条t55柱间支撑t8系杆t227彩板屋面m 2438彩板墙体m 2459彩板天沟m 228010彩板门m 25011铝合金窗m 2125第三章施工组织及进度计划3
1 施工进度计划下部钢砼挡墙施工完成后,立即组织钢结构现场管理、技术人员进场,进行搭建临设, 现场布置、技术准备等工作
计划在 8 月初开始钢结构件的加工制作,到 8
