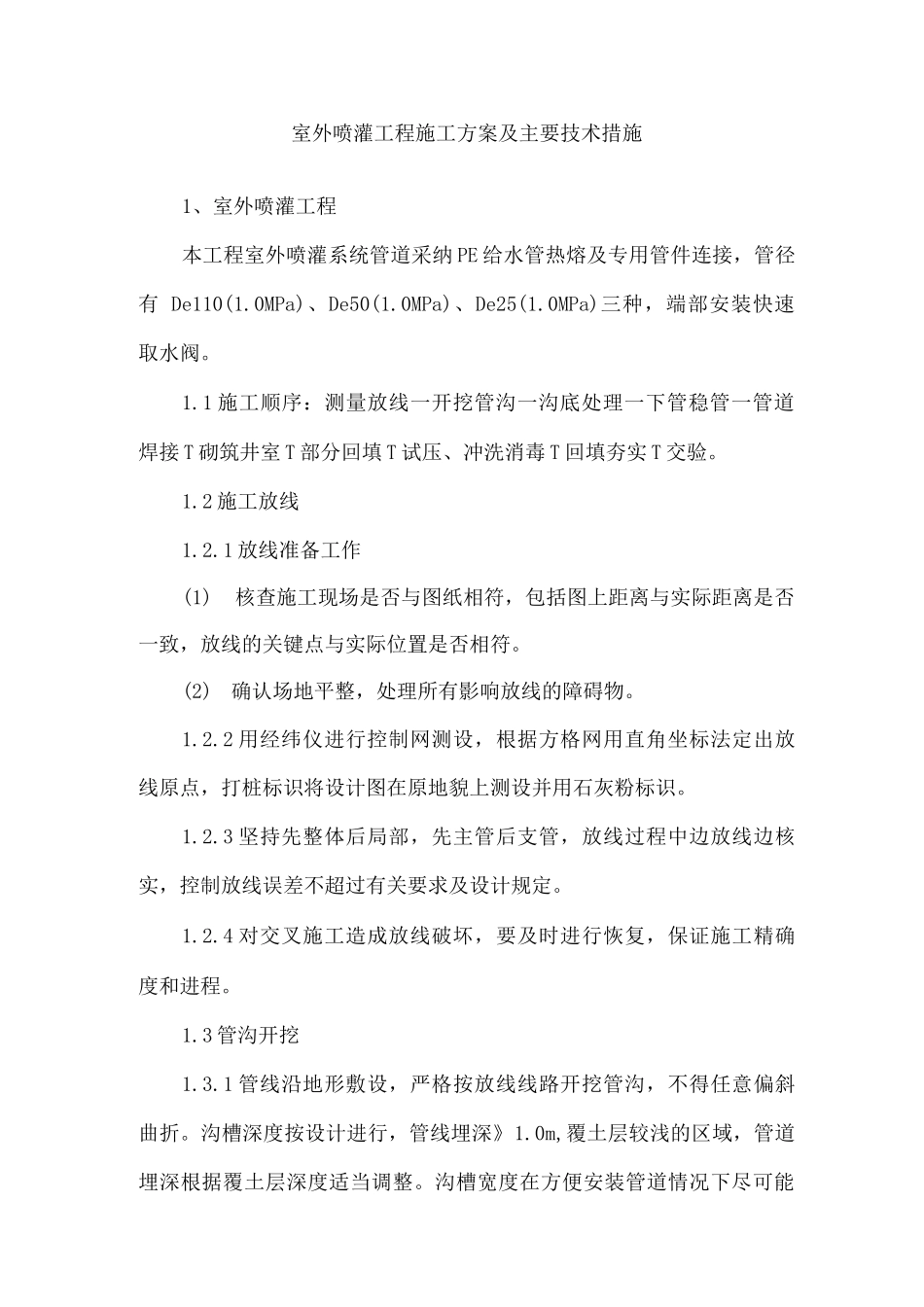

室外喷灌工程施工方案及主要技术措施1、室外喷灌工程本工程室外喷灌系统管道采纳 PE 给水管热熔及专用管件连接,管径有 De110(1
0MPa)、De50(1
0MPa)、De25(1
0MPa)三种,端部安装快速取水阀
1 施工顺序:测量放线一开挖管沟一沟底处理一下管稳管一管道焊接 T 砌筑井室 T 部分回填 T 试压、冲洗消毒 T 回填夯实 T 交验
2 施工放线1
1 放线准备工作(1)核查施工现场是否与图纸相符,包括图上距离与实际距离是否一致,放线的关键点与实际位置是否相符
(2)确认场地平整,处理所有影响放线的障碍物
2 用经纬仪进行控制网测设,根据方格网用直角坐标法定出放线原点,打桩标识将设计图在原地貌上测设并用石灰粉标识
3 坚持先整体后局部,先主管后支管,放线过程中边放线边核实,控制放线误差不超过有关要求及设计规定
4 对交叉施工造成放线破坏,要及时进行恢复,保证施工精确度和进程

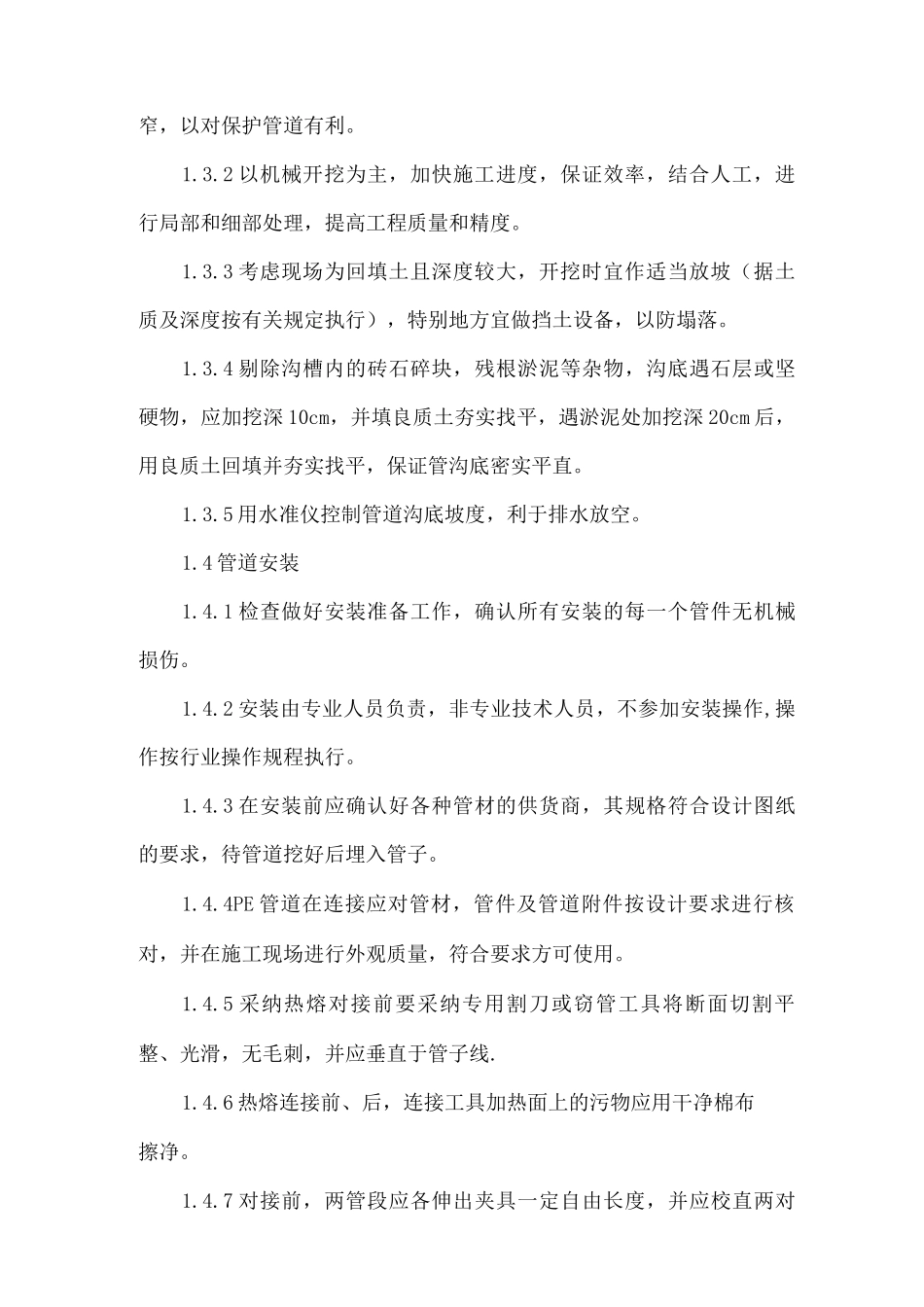

3 管沟开挖1
1 管线沿地形敷设,严格按放线线路开挖管沟,不得任意偏斜曲折
沟槽深度按设计进行,管线埋深》1
0m,覆土层较浅的区域,管道埋深根据覆土层深度适当调整
沟槽宽度在方便安装管道情况下尽可能窄,以对保护管道有利
2 以机械开挖为主,加快施工进度,保证效率,结合人工,进行局部和细部处理,提高工程质量和精度
3 考虑现场为回填土且深度较大,开挖时宜作适当放坡(据土质及深度按有关规定执行),特别地方宜做挡土设备,以防塌落
4 剔除沟槽内的砖石碎块,残根淤泥等杂物,沟底遇石层或坚硬物,应加挖深 10cm,并填良质土夯实找平,遇淤泥处加挖深 20cm 后,用良质土回填并夯实找平,保证管沟底密实平直
5 用水准仪控制管道沟底坡度,利于排水放空
4 管道安装1

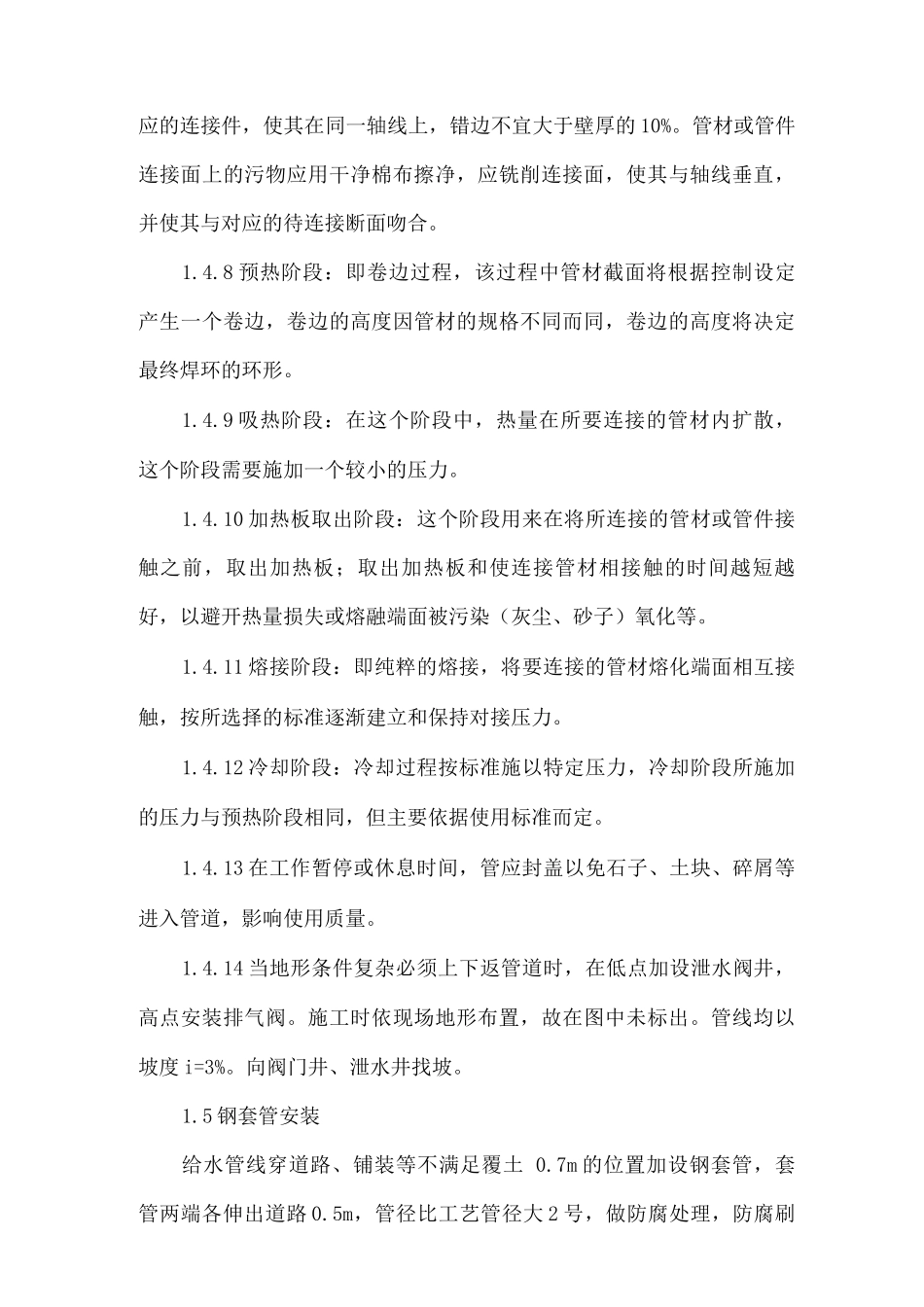

1 检查做好安装准备工作,确认所有安装的
