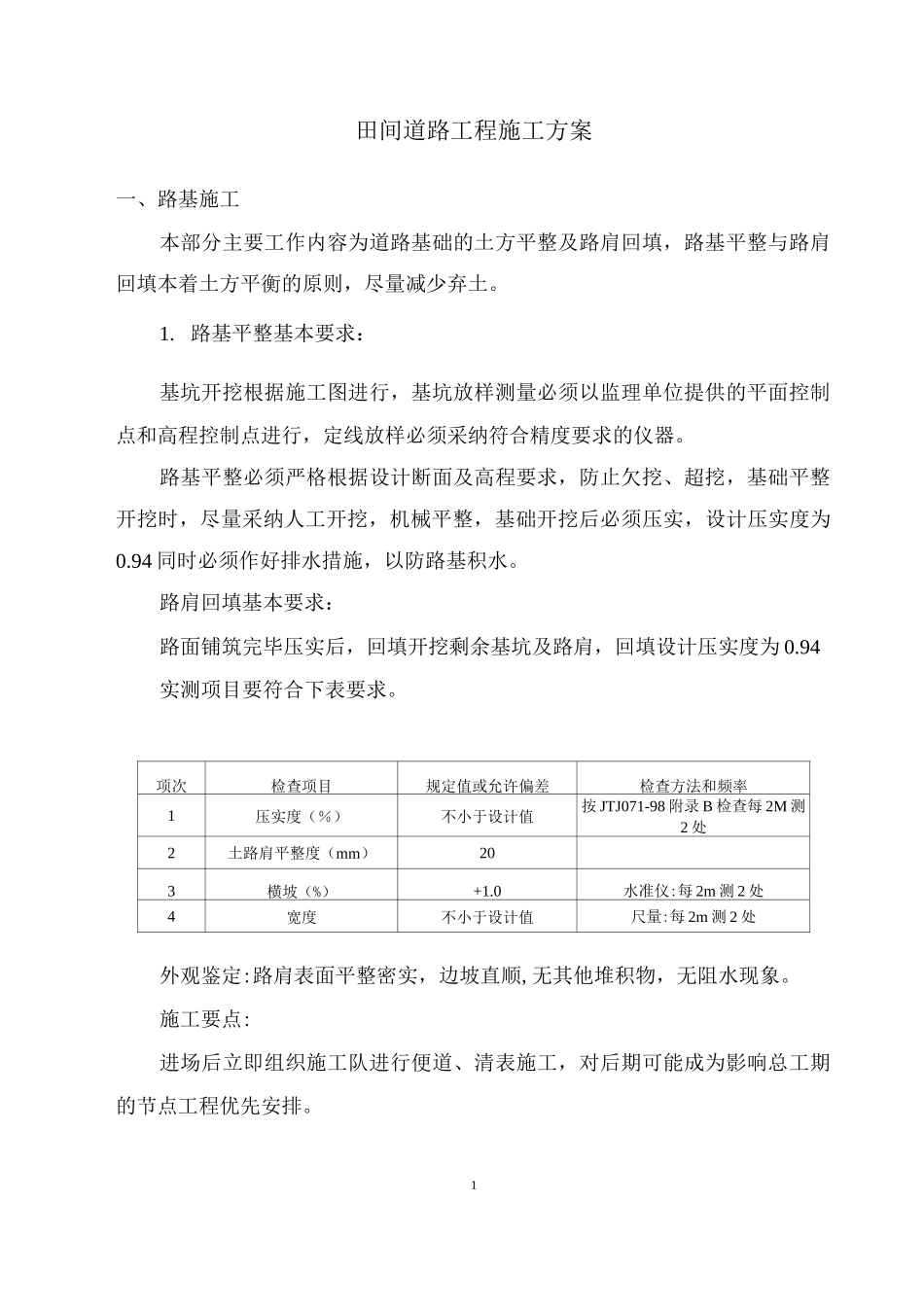

田间道路工程施工方案一、路基施工本部分主要工作内容为道路基础的土方平整及路肩回填,路基平整与路肩回填本着土方平衡的原则,尽量减少弃土
路基平整基本要求:基坑开挖根据施工图进行,基坑放样测量必须以监理单位提供的平面控制点和高程控制点进行,定线放样必须采纳符合精度要求的仪器
路基平整必须严格根据设计断面及高程要求,防止欠挖、超挖,基础平整开挖时,尽量采纳人工开挖,机械平整,基础开挖后必须压实,设计压实度为0
94 同时必须作好排水措施,以防路基积水
路肩回填基本要求:路面铺筑完毕压实后,回填开挖剩余基坑及路肩,回填设计压实度为 0
94实测项目要符合下表要求
项次检查项目规定值或允许偏差检查方法和频率1压实度(%)不小于设计值按 JTJ071-98 附录 B 检查每 2M 测2 处2土路肩平整度(mm)203横坡(%)+1
0水准仪:每 2m 测 2 处4宽度不小于设计值尺量:每 2m 测 2 处外观鉴定:路肩表面平整密实,边坡直顺,无其他堆积物,无阻水现象
施工要点:进场后立即组织施工队进行便道、清表施工,对后期可能成为影响总工期的节点工程优先安排
1本工程路基较硬先采纳挖掘机开挖路槽,预留 10cm 人工开挖,推土机整平,压路机碾压,开挖路基土方放置在两侧路肩,路肩采纳人工修整整平,均匀压实,取其最佳含水量压实

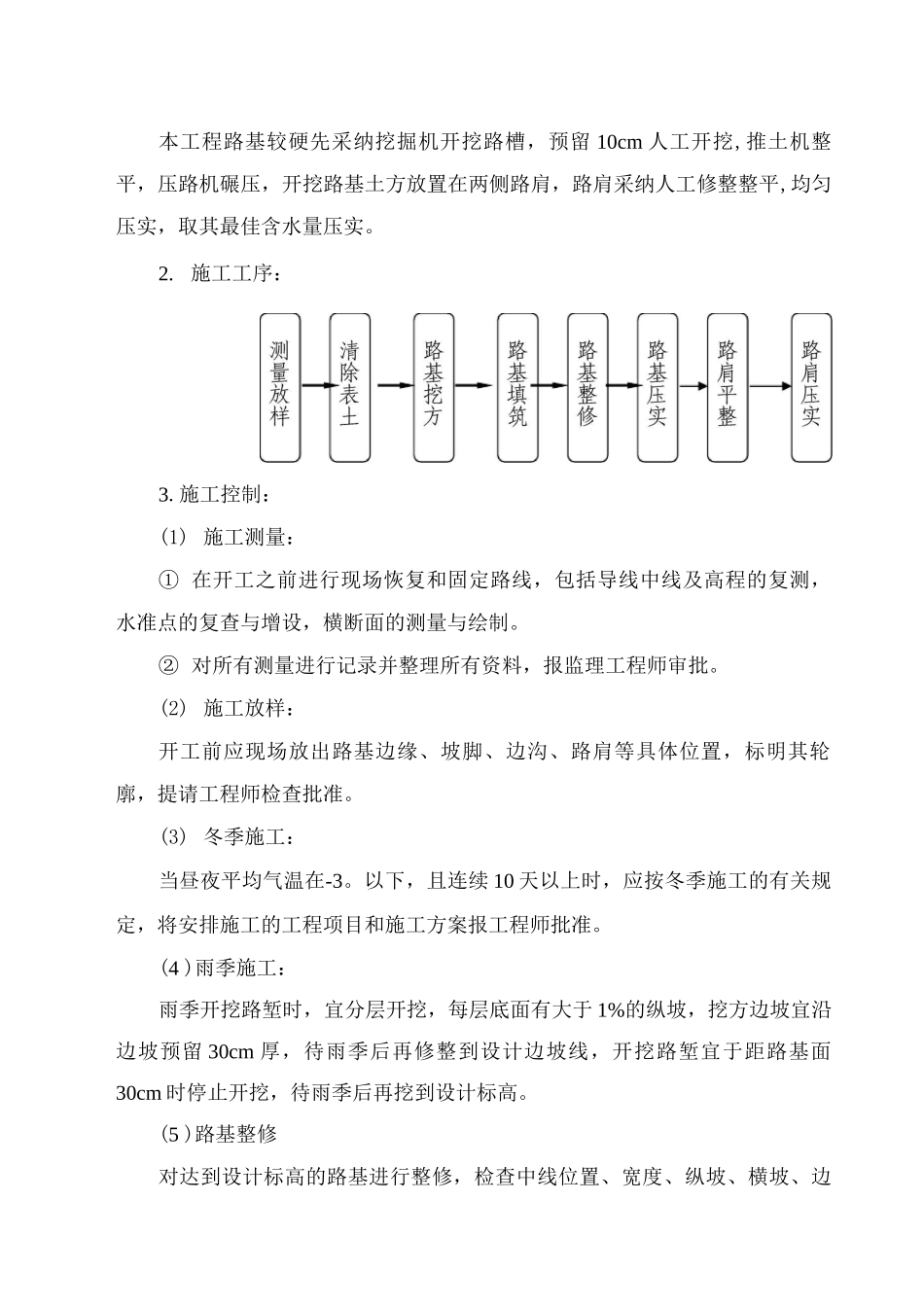

施工工序:3
施工控制:(1) 施工测量:① 在开工之前进行现场恢复和固定路线,包括导线中线及高程的复测,水准点的复查与增设,横断面的测量与绘制
② 对所有测量进行记录并整理所有资料,报监理工程师审批
(2) 施工放样:开工前应现场放出路基边缘、坡脚、边沟、路肩等具体位置,标明其轮廓,提请工程师检查批准
(3) 冬季施工:当昼夜平均气温在-3
以下,且连续 10 天以上时,应按冬季施工的有关规定,将安排施工的工程项目和施工方案报工程师批准

(4 )雨季施
