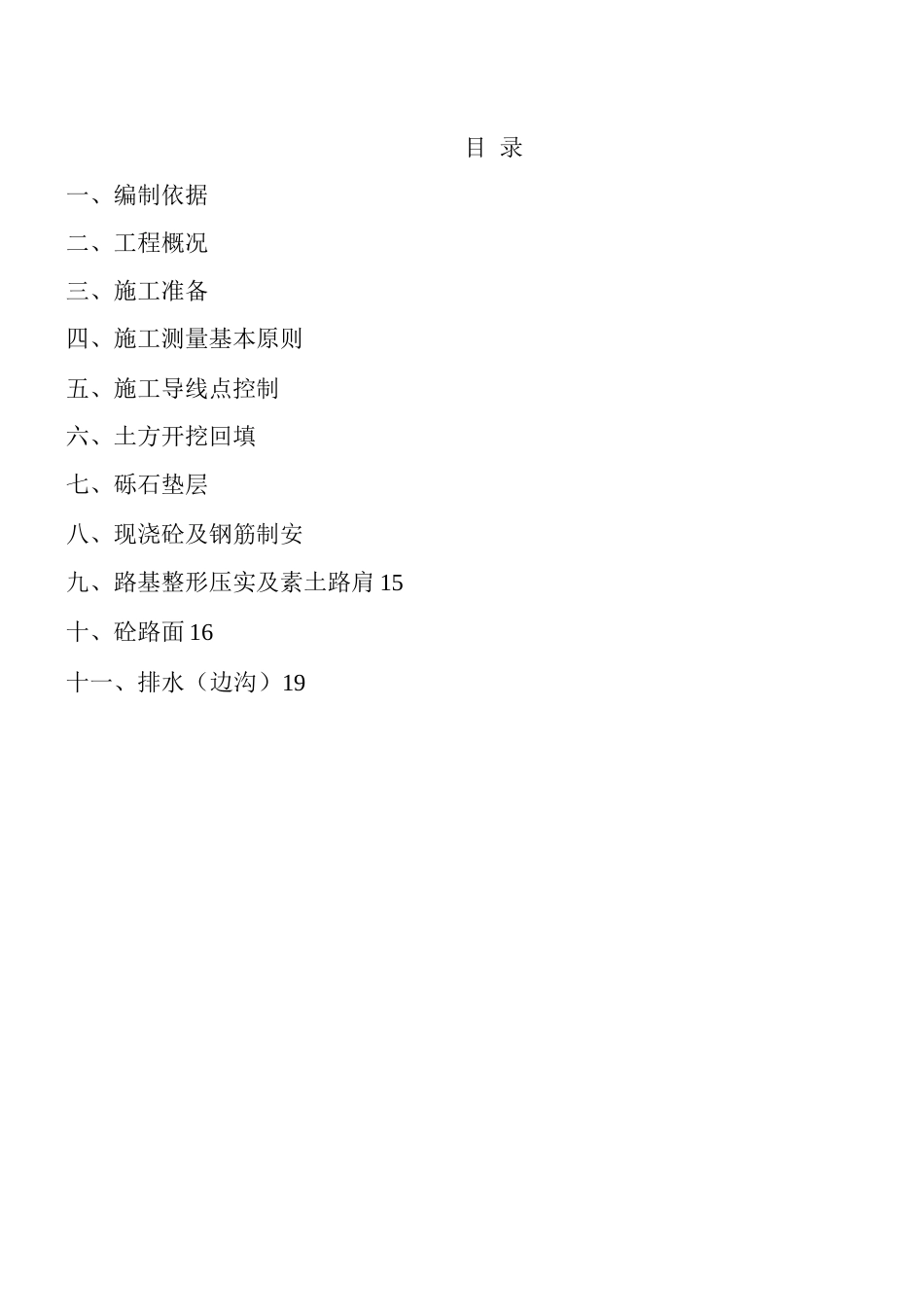

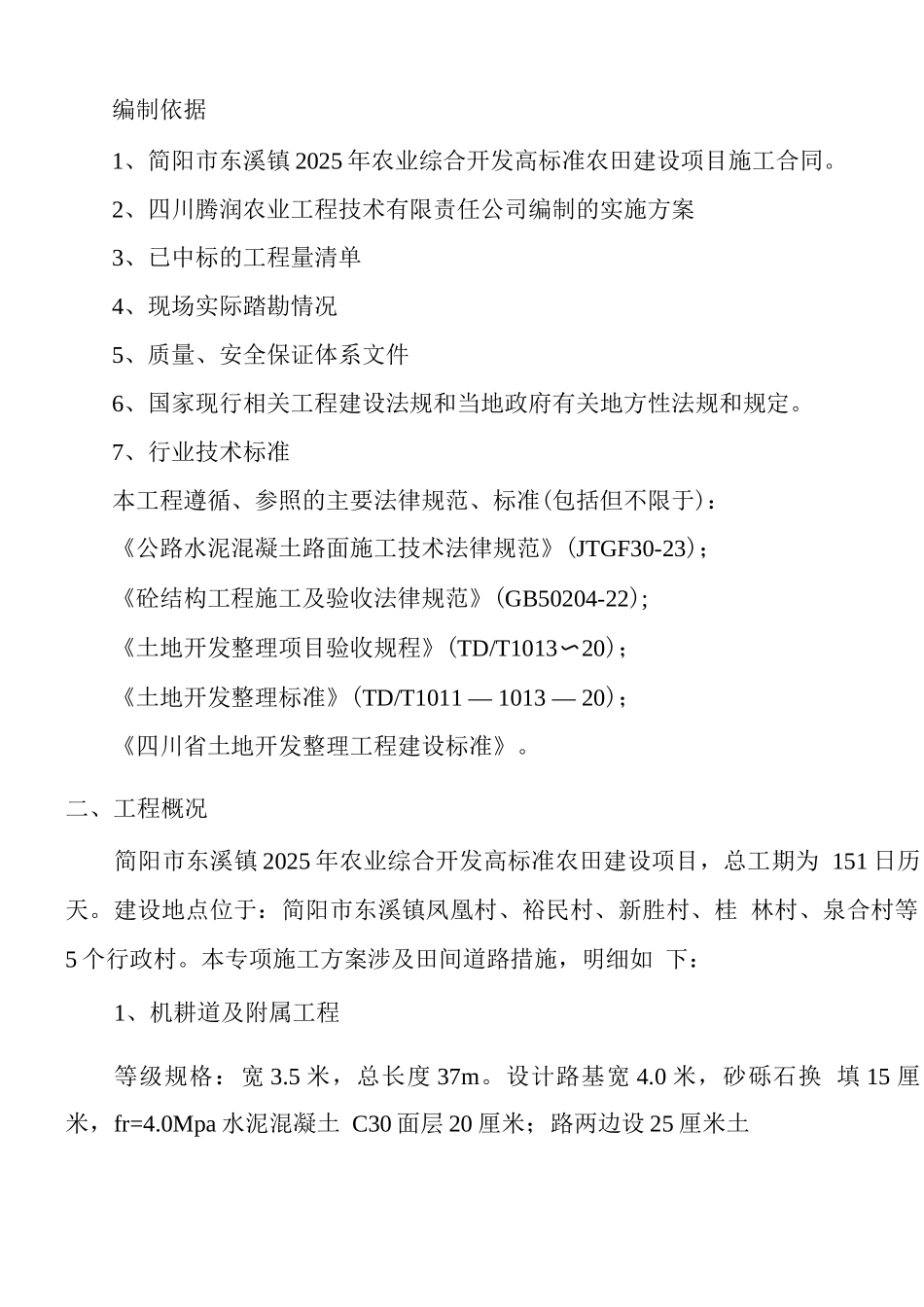

目 录一、编制依据二、工程概况三、施工准备四、施工测量基本原则五、施工导线点控制六、土方开挖回填七、砾石垫层八、现浇砼及钢筋制安九、路基整形压实及素土路肩 15十、砼路面 16十一、排水(边沟)19编制依据1、简阳市东溪镇 2025 年农业综合开发高标准农田建设项目施工合同
2、四川腾润农业工程技术有限责任公司编制的实施方案3、已中标的工程量清单4、现场实际踏勘情况5、质量、安全保证体系文件6、国家现行相关工程建设法规和当地政府有关地方性法规和规定
7、行业技术标准本工程遵循、参照的主要法律规范、标准(包括但不限于):《公路水泥混凝土路面施工技术法律规范》(JTGF30-23);《砼结构工程施工及验收法律规范》(GB50204-22);《土地开发整理项目验收规程》(TD/T1013〜20);《土地开发整理标准》(TD/T1011 — 1013 — 20);《四川省土地开发整理工程建设标准》
二、工程概况简阳市东溪镇 2025 年农业综合开发高标准农田建设项目,总工期为 151 日历天
建设地点位于:简阳市东溪镇凤凰村、裕民村、新胜村、桂 林村、泉合村等5 个行政村
本专项施工方案涉及田间道路措施,明细如 下:1、机耕道及附属工程等级规格:宽 3
5 米,总长度 37m
设计路基宽 4
0 米,砂砾石换 填 15 厘米,fr=4
0Mpa 水泥混凝土 C30 面层 20 厘米;路两边设 25 厘米土路肩
路面平整度凹凸深度不大于 6 厘米;坡、弯、涵等危险地段设置安 全护栏等设施;全程设置交通安全指示牌、警告牌;错车道按每间隔 2 —4 米 1 处进行设置

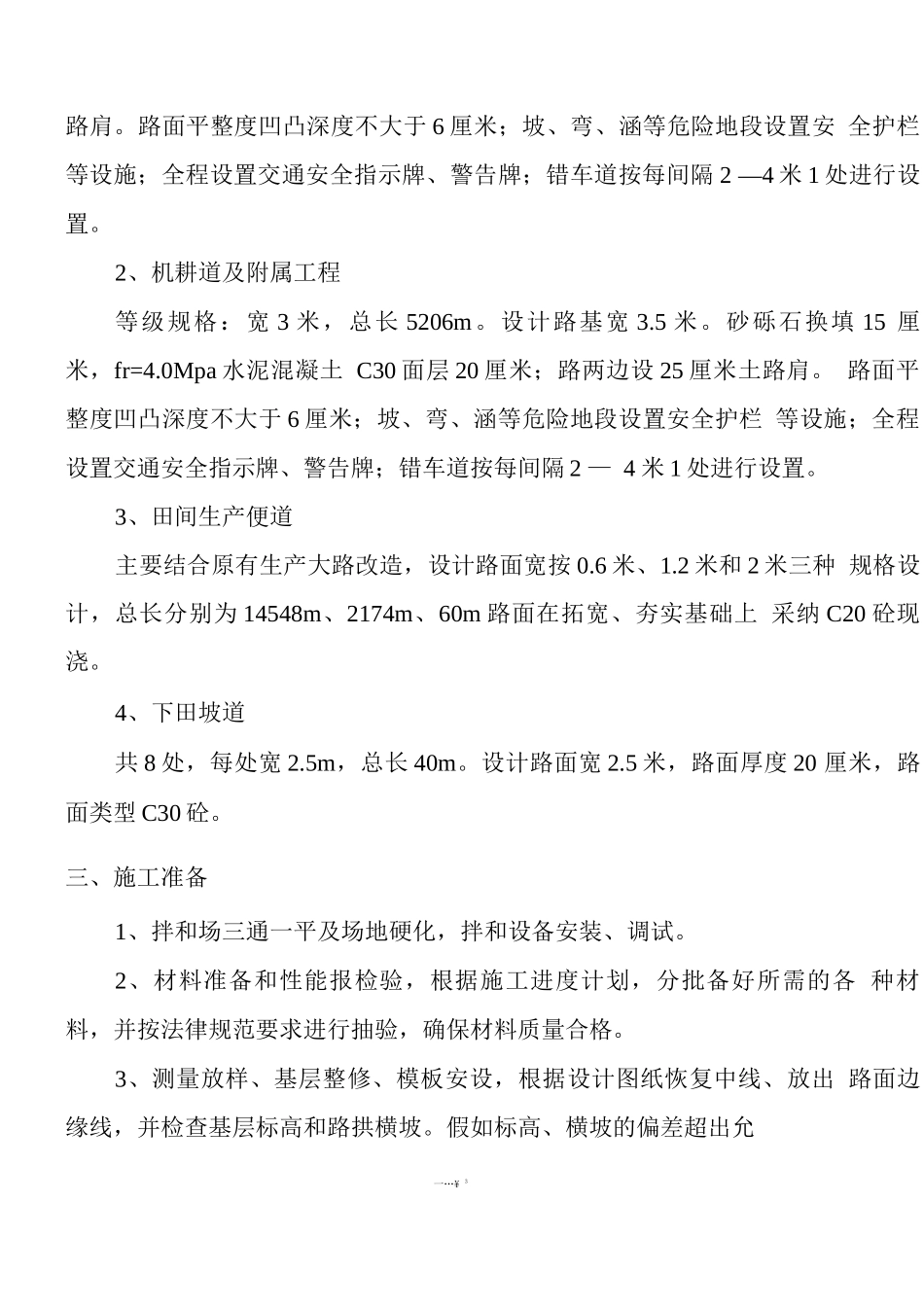

2、机耕道及附属工程等级规格:宽 3 米,总长 5206m
设计路基宽 3
砂砾石换填 15 厘米,fr=4
0Mpa 水泥混凝土 C30 面层 20 厘米;路两边设 25 厘米土路肩
路面平整度凹凸深度不大于
