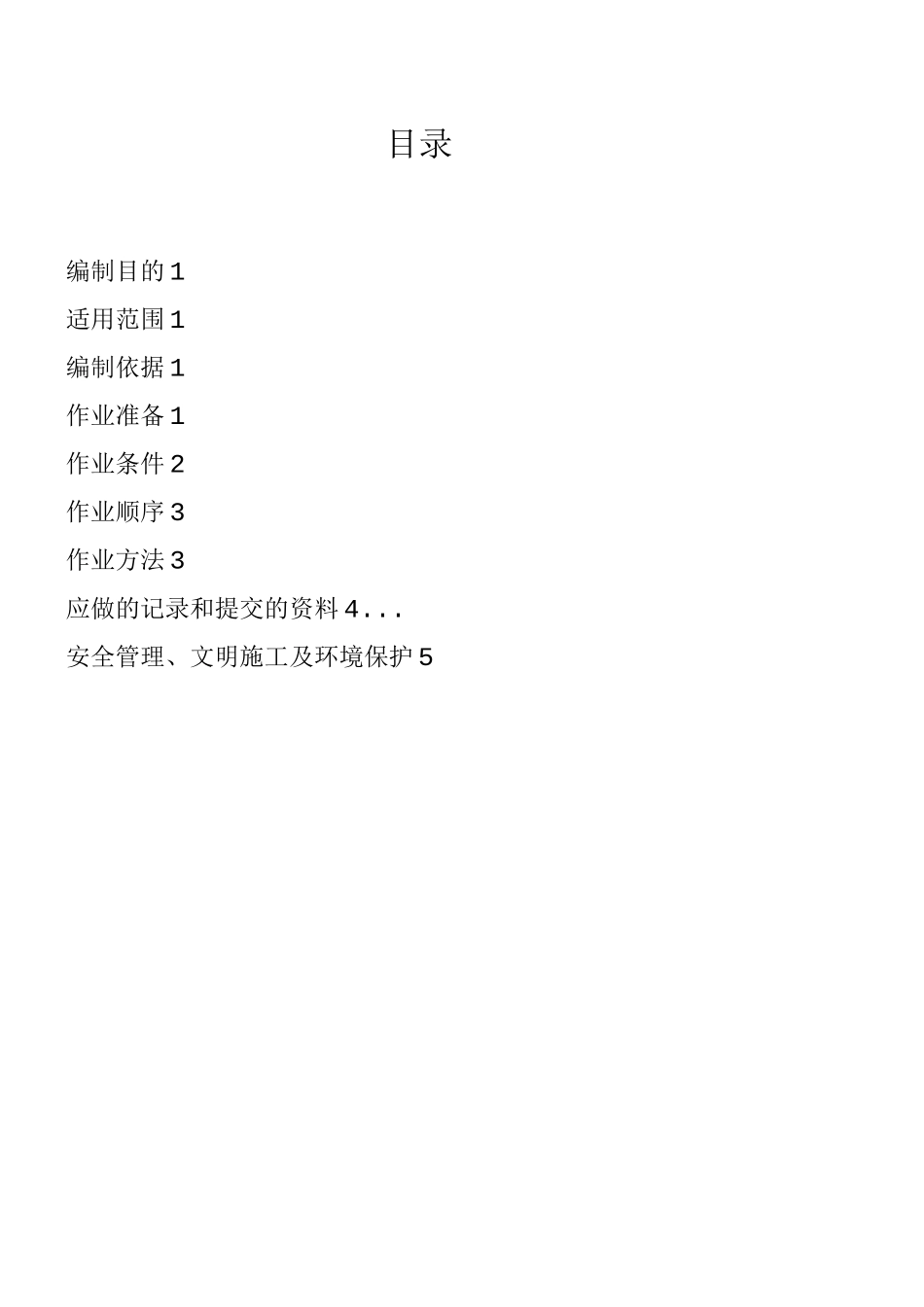

目录编制目的 1适用范围 1编制依据 1作业准备 1作业条件 2作业顺序 3作业方法 3应做的记录和提交的资料 4

安全管理、文明施工及环境保护 5编制目的为了指导作业人员按要求进行施工,确保安全、优质、高效的完成电气电 缆头制作安装工作
1适用范围本方案适用于溧阳别桥 30 兆瓦渔光互补光伏发电项目一期工程电缆头作业 电气(高、低)压电缆头制作安装
2编制依据2
1《电气装置安装工程质量检验及评定规程》DL/T5161
1~5161
17-222
2《电力建设施工及验收技术法律规范》DL/T 5190
3《电力建设安全工作规程》DL 59
4《电力建设安全健康与环境管理工作规定》2
5《工程建设标准强制性条文》(电力工程部分)建标[26]102 号2
6《施工组织设计》3作业准备3
1 人员准备序号工种单位人数备注1安全员名1持证上岗,责任心强2质检员名1持证上岗,责任心强3安装工名30持证上岗4辅助工名60持证上岗3
2 主要工器具准备序号工具名称单位数量备注1喷灯盏302压钳套303断线钳把304手工锯把305剥削刀把306摇表块25V 25V 各一7直尺把30注:上述工器具及设备已经检验,工作状态正常3
3 主要施工材料准备序号工具名称单 位备注1高压热缩终端头热收缩材料套2低压厚壁热缩套套黄绿红蓝四色3J20 自粘带套4相色带套5低压热缩 2 指套套6低压热缩 3 指套套7低压热缩 3+1 指套套8低压热缩 4 指套套3

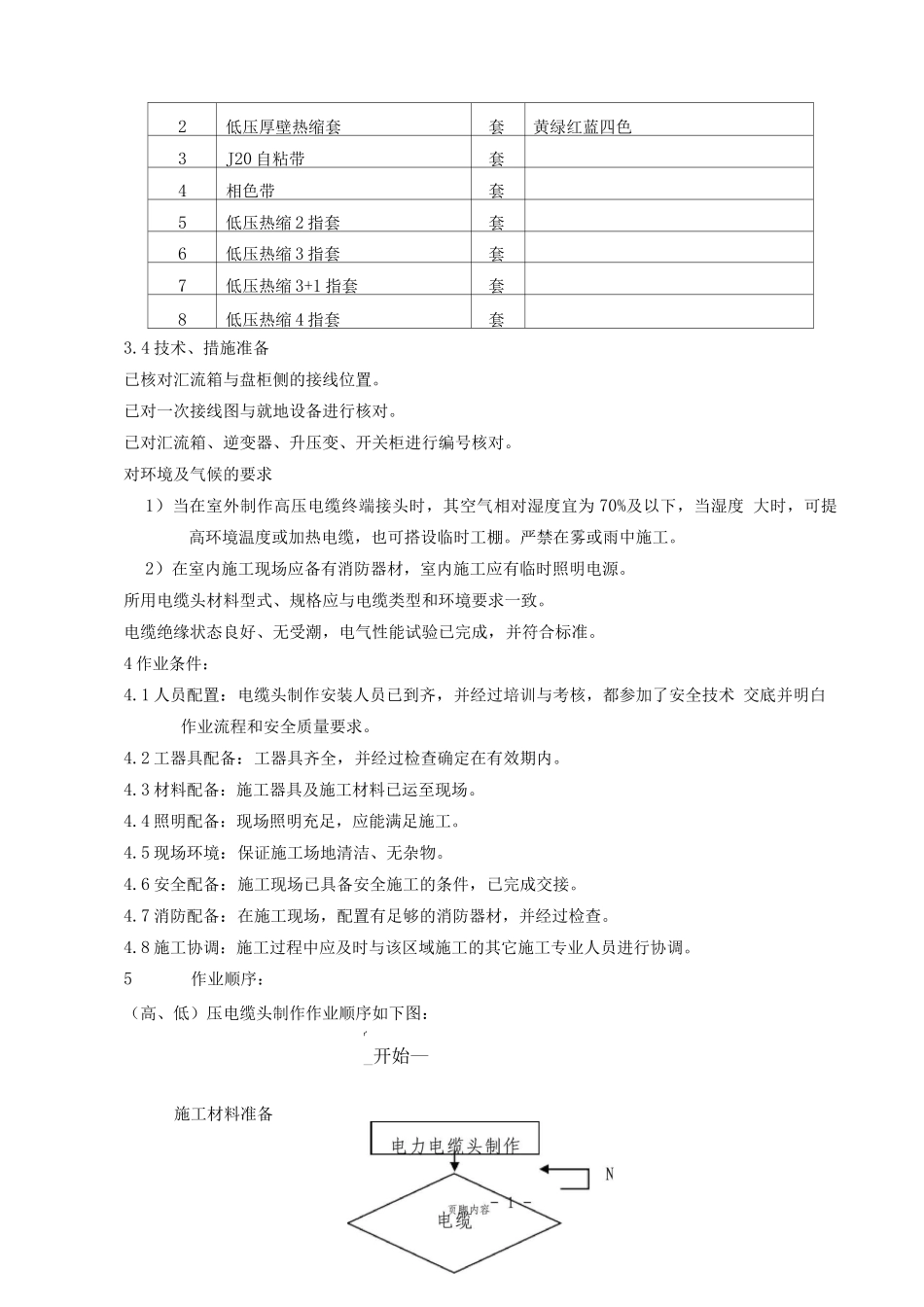

4 技术、措施准备已核对汇流箱与盘柜侧的接线位置
已对一次接线图与就地设备进行核对
已对汇流箱、逆变器、升压变、开关柜进行编号核对
对环境及气候的要求1)当在室外制作高压电缆终端接头时,其空气相对湿度宜为 70%及以下,当湿度 大时,可提高环境温度或加热电缆,也可搭设临时工棚
严禁在雾或雨中施工
2)在室内施工现场应备
