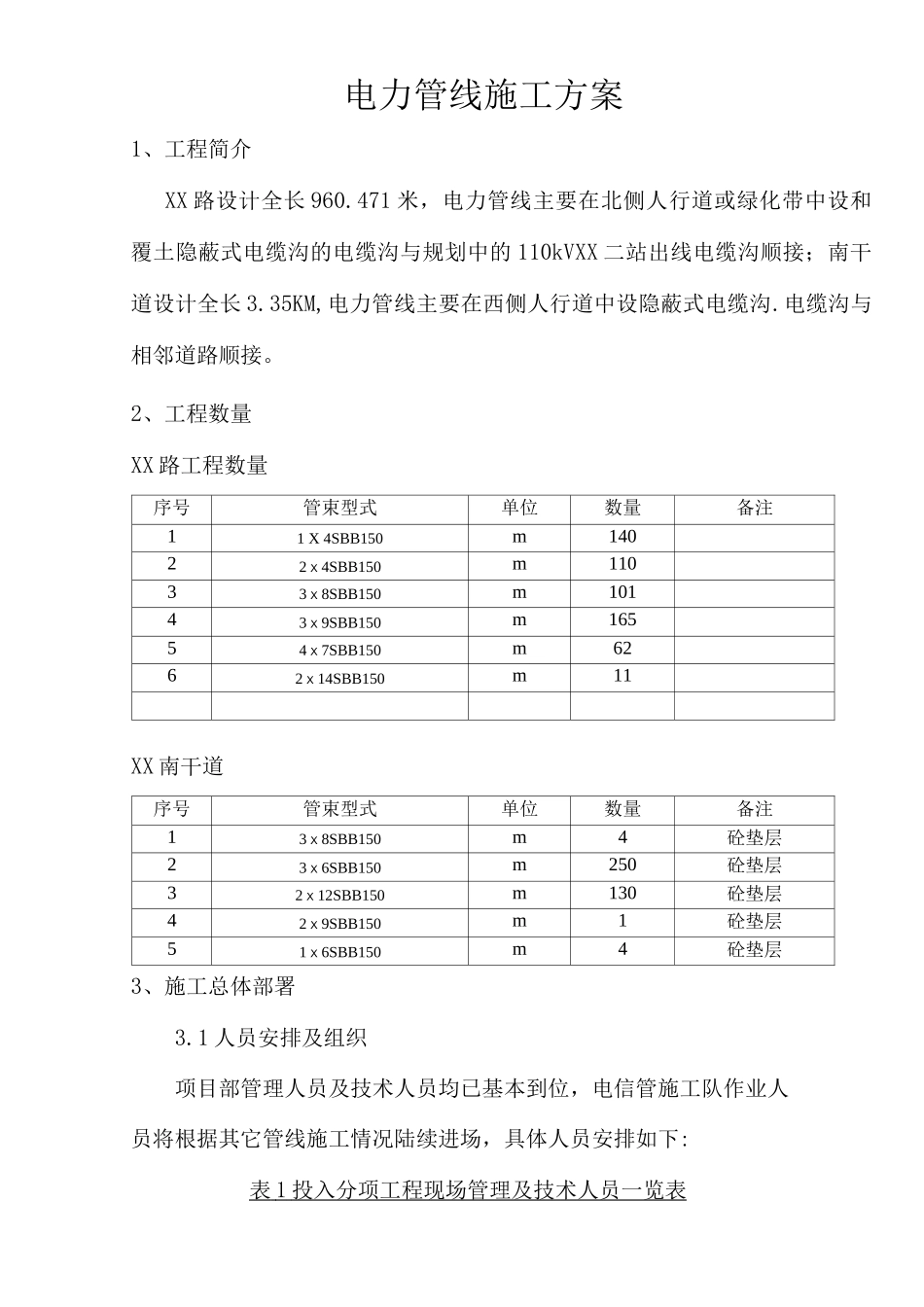

电力管线施工方案1、工程简介XX 路设计全长 960
471 米,电力管线主要在北侧人行道或绿化带中设和覆土隐蔽式电缆沟的电缆沟与规划中的 110kVXX 二站出线电缆沟顺接;南干道设计全长 3
35KM,电力管线主要在西侧人行道中设隐蔽式电缆沟
电缆沟与相邻道路顺接
2、工程数量XX 路工程数量序号管束型式单位数量备注11 X 4SBB150m14022 X 4SBB150m11033 X 8SBB150m10143 X 9SBB150m16554 X 7SBB150m6262 X 14SBB150m11XX 南干道序号管束型式单位数量备注13 X 8SBB150m4砼垫层23 X 6SBB150m250砼垫层32 X 12SBB150m130砼垫层42 X 9SBB150m1砼垫层51 X 6SBB150m4砼垫层3、施工总体部署3
1 人员安排及组织项目部管理人员及技术人员均已基本到位,电信管施工队作业人员将根据其它管线施工情况陆续进场,具体人员安排如下:表 1 投入分项工程现场管理及技术人员一览表 序号职务人数主要职责1现场负责人:1组织管理现场施工
2总工程师:1对具体施工做全面的计划及安排
3质检负责人:1负责施工质量检测及质量保证措施的实施
4试验负责人:1负责各项试验及检测工作
5测量负责人:1负责施工测量、放及桩位平面复核
6安全负责人:1制定和落实安全技术方案,监督检查施工安,7材料设备负责人:1负责材料和设备供应表 2 拟投入分项工程劳动力人员一览表 序号职务人数备注1机械手22砼工203钢筋工54电工25修理工26普工407瓦工203

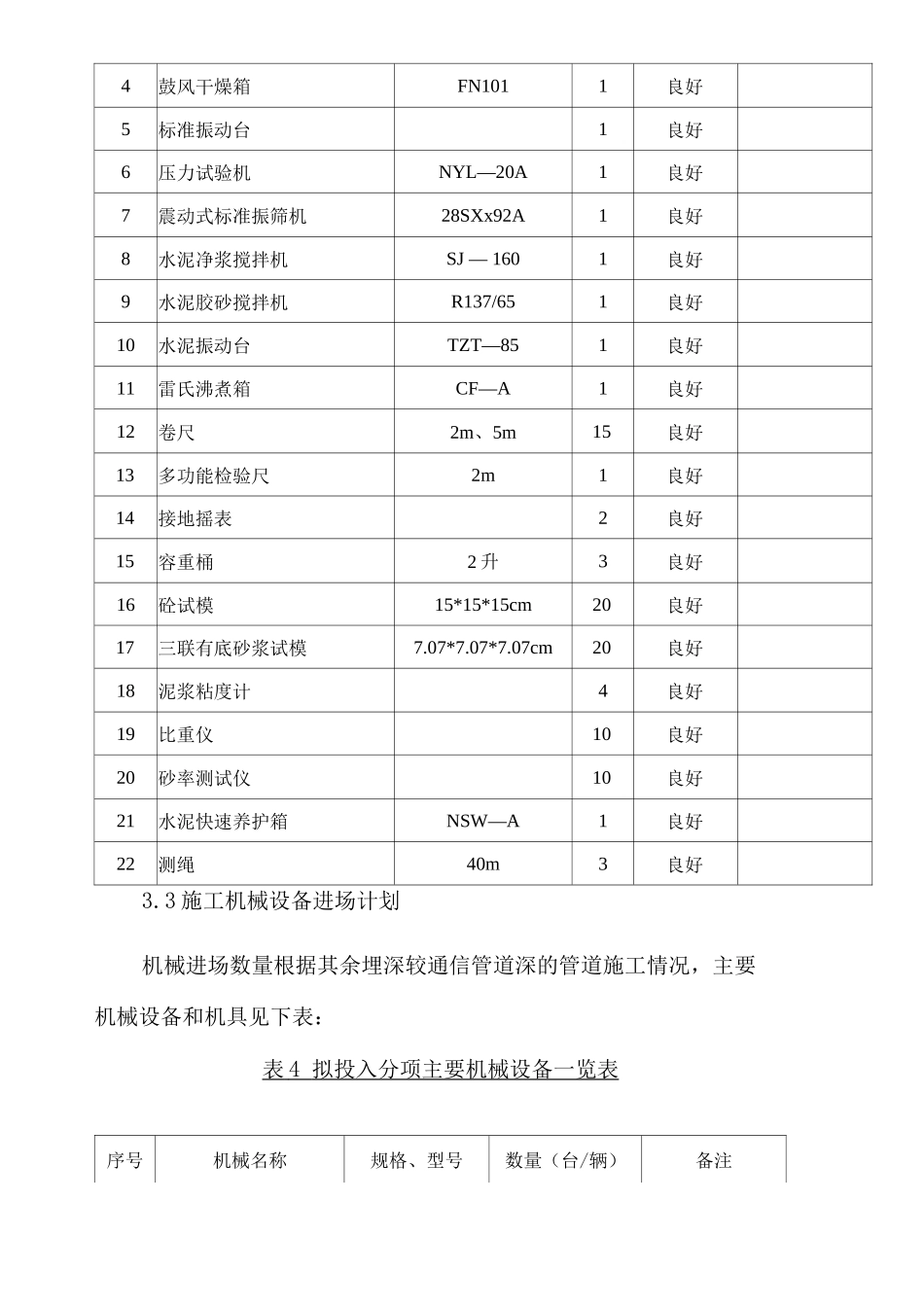

2 测量、试验及监控仪器设备表 3 测量、试验及监控仪器一览表 序号设备名称型号数量功能备注1全站仪RTS6321良好2水准仪DSZ22良好31K 液压万能材料试验机WE—11良好4鼓风干燥箱FN1011良好5标准振动
