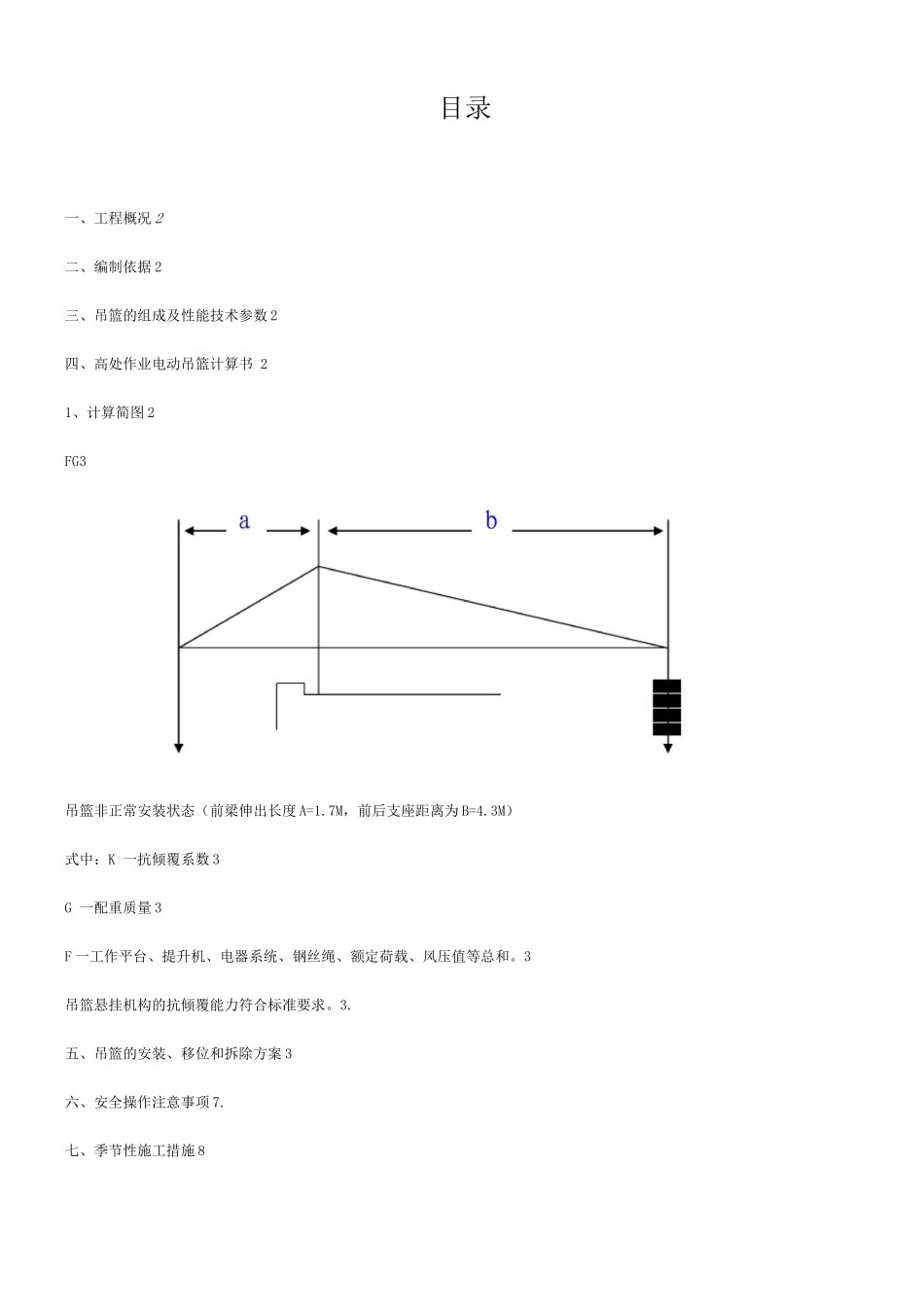

目录一、工程概况 2二、编制依据 2三、吊篮的组成及性能技术参数 2四、高处作业电动吊篮计算书 21、计算简图 2FG3吊篮非正常安装状态(前梁伸出长度 A=1
7M,前后支座距离为 B=4
3M)式中:K 一抗倾覆系数 3G 一配重质量 3F 一工作平台、提升机、电器系统、钢丝绳、额定荷载、风压值等总和
3吊篮悬挂机构的抗倾覆能力符合标准要求
五、吊篮的安装、移位和拆除方案 3六、安全操作注意事项 7
七、季节性施工措施 8八、 吊篮的验收 8九、 吊篮维护、保养 8三也晋 sof w ° rd
妙 c 电动•吊篮施工万条一、工程概况xxxxx 工程位于 xx 路南侧,由 xx 市第 x 建筑工程有限责任公司承建,建筑面积 43317
44m2, 剪力墙结构,层数 27F,总高 80
该工程拟用 ZLP630 系列电动吊篮,共使用吊篮 18 台
二、编制依据1、秦佳西花园 1#、2#楼工程施工图;2、建筑工程施工安全操作规程;3、中华人民共和国《高处作业吊篮标准》GB19155-23;4、《建筑施工高处作业安全技术规程》(JGJ80-91)三、吊篮的组成及性能技术参数1、吊篮的组成:ZLP630 型吊篮主要由悬挂机构、悬吊平台、提升机、安全锁、电气箱、电气 控制系统、工作钢丝绳、安全钢丝绳等主要部分组成
2、ZLP630 型电动吊篮的主要参数表名 称主要参数额定载重量630kg升降速度9 ~11m/min悬吊平台尺寸(长 X 宽 X 高)1 ~ 6m X 0
76m X 1
1m钢丝绳结构:4X 31SW+NF-8
3 最小破断拉力:53KN提升机电机型号YEJ90L-4功率1
5KW X 2电压AC380V制动力矩15
2Nm安全锁类型摆臂式防倾斜型号LS30悬挂机构调节高度1
7m前梁伸出长度1
