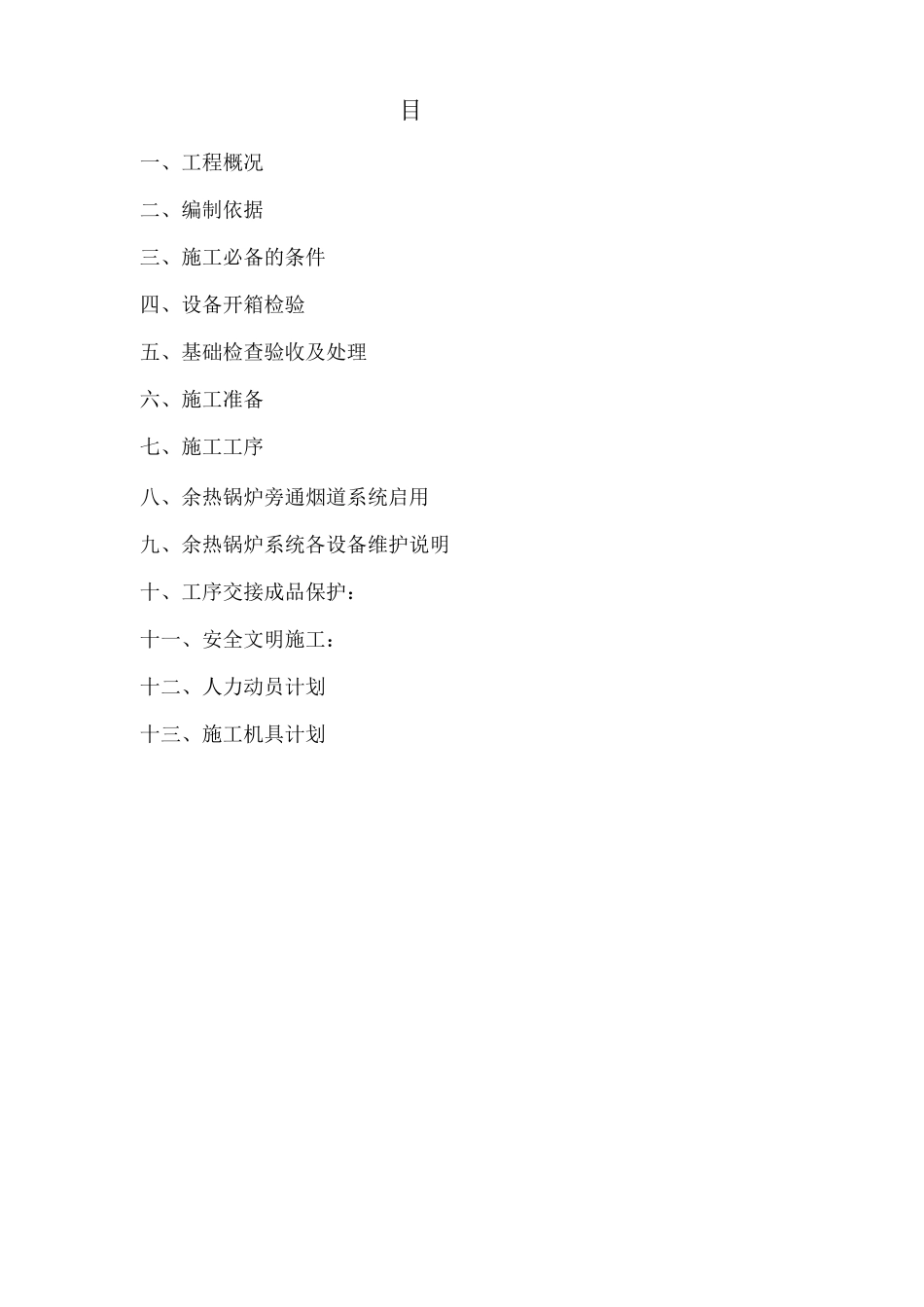

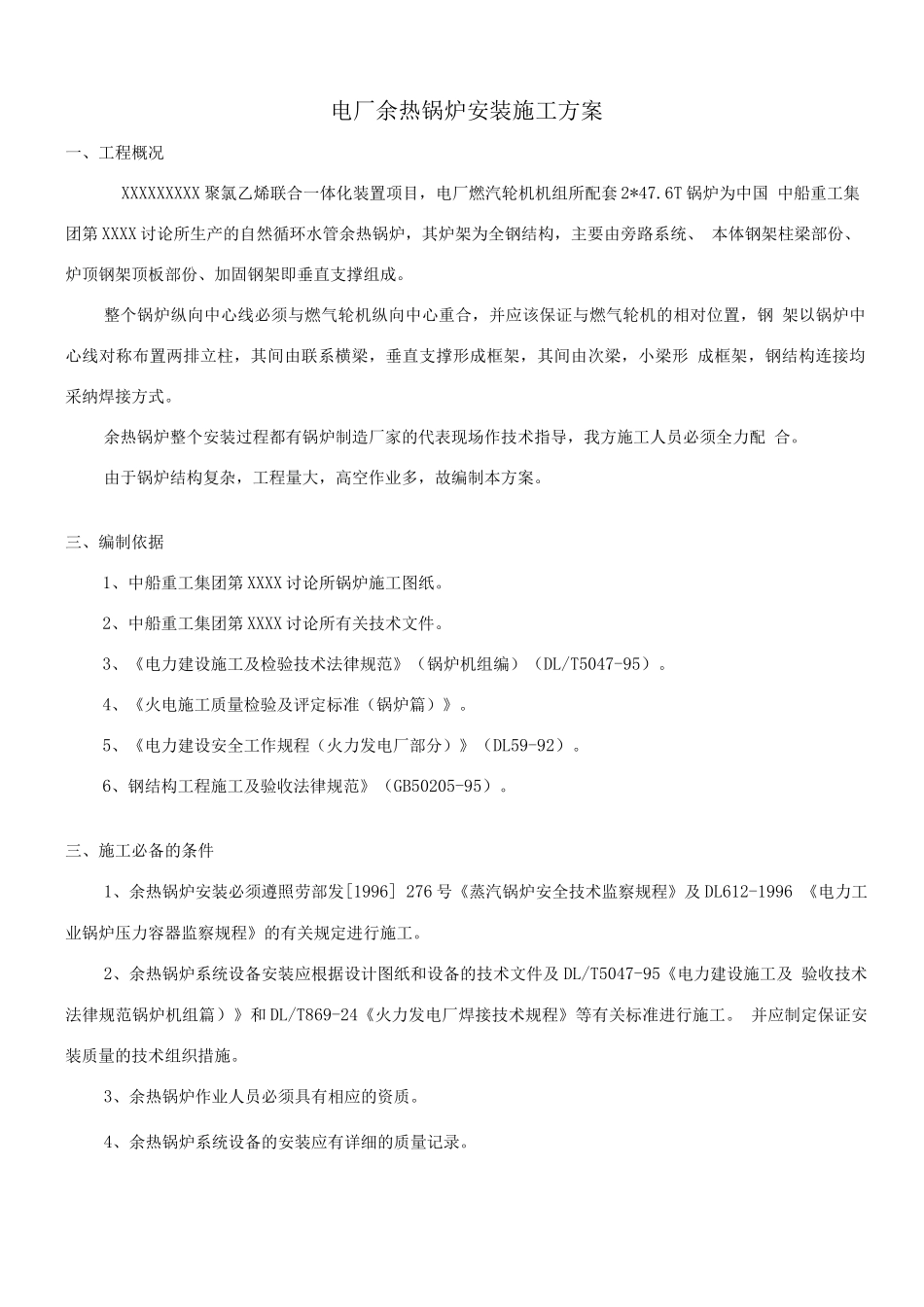

聚氯艺烯联合一体化装是 电厂余热锅炉安装施工方案编制: 审核: 批准: TCC 专业工程师签字:目一、工程概况二、编制依据三、施工必备的条件四、设备开箱检验五、基础检查验收及处理六、施工准备七、施工工序八、余热锅炉旁通烟道系统启用九、余热锅炉系统各设备维护说明十、工序交接成品保护:十一、安全文明施工:十二、人力动员计划十三、施工机具计划电厂余热锅炉安装施工方案一、工程概况XXXXXXXXX 聚氯乙烯联合一体化装置项目,电厂燃汽轮机机组所配套 2*47
6T 锅炉为中国 中船重工集团第 XXXX 讨论所生产的自然循环水管余热锅炉,其炉架为全钢结构,主要由旁路系统、 本体钢架柱梁部份、炉顶钢架顶板部份、加固钢架即垂直支撑组成
整个锅炉纵向中心线必须与燃气轮机纵向中心重合,并应该保证与燃气轮机的相对位置,钢 架以锅炉中心线对称布置两排立柱,其间由联系横梁,垂直支撑形成框架,其间由次梁,小梁形 成框架,钢结构连接均采纳焊接方式
余热锅炉整个安装过程都有锅炉制造厂家的代表现场作技术指导,我方施工人员必须全力配 合
由于锅炉结构复杂,工程量大,高空作业多,故编制本方案
三、编制依据1、中船重工集团第 XXXX 讨论所锅炉施工图纸
2、中船重工集团第 XXXX 讨论所有关技术文件
3、《电力建设施工及检验技术法律规范》(锅炉机组编)(DL/T5047-95)
4、《火电施工质量检验及评定标准(锅炉篇)》
5、《电力建设安全工作规程(火力发电厂部分)》(DL59-92)
6、钢结构工程施工及验收法律规范》(GB50205-95)
三、施工必备的条件1、余热锅炉安装必须遵照劳部发[1996] 276 号《蒸汽锅炉安全技术监察规程》及 DL612-1996 《电力工业锅炉压力容器监察规程》的有关规定进行施工
2、余热锅炉系统设备安装应根据设计图纸和设备的技术文件及 DL/T5047-95《电力
