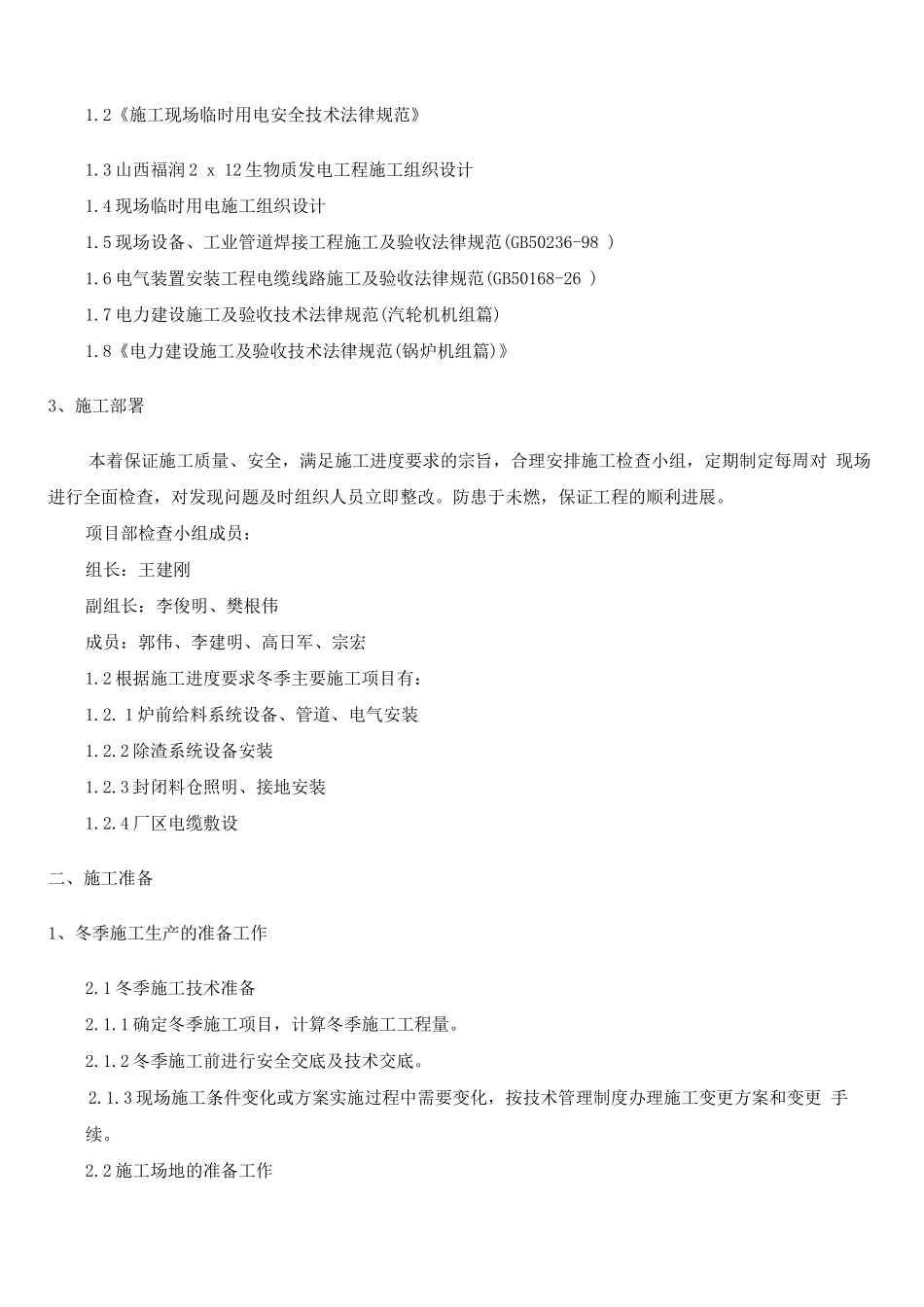

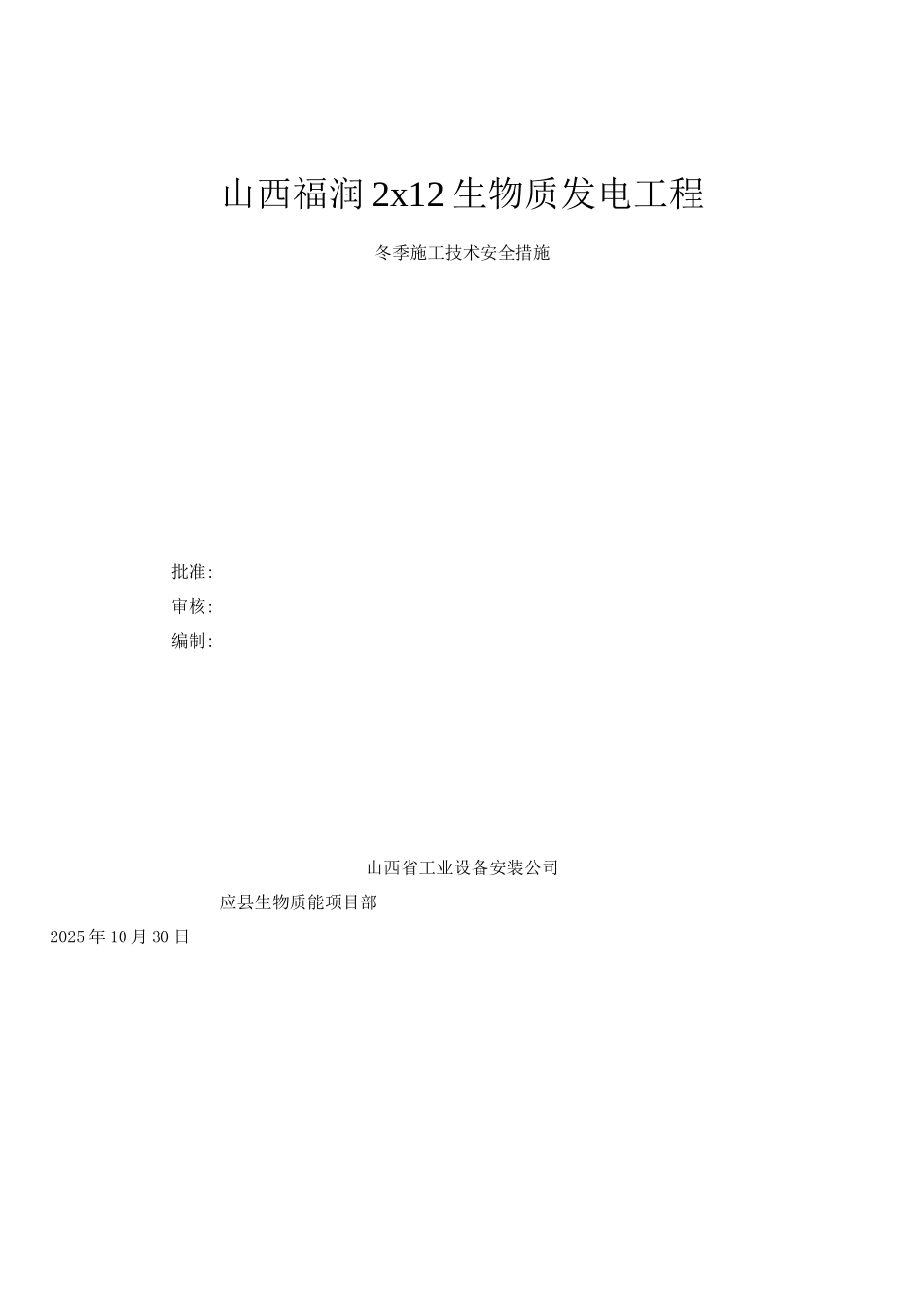

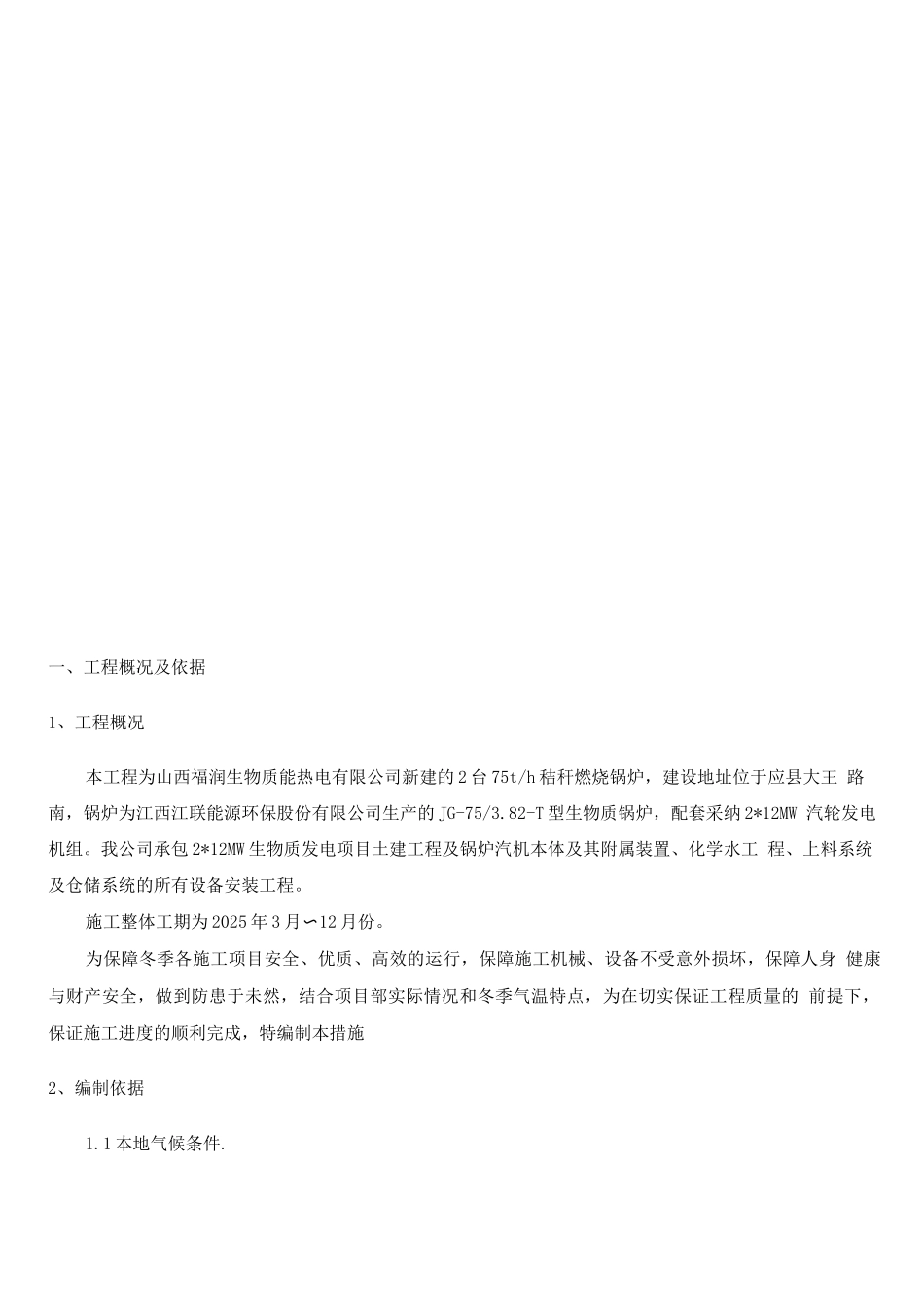

山西福润 2x12 生物质发电工程冬季施工技术安全措施批准:审核:编制:山西省工业设备安装公司应县生物质能项目部2025 年 10 月 30 日一、工程概况及依据1、工程概况本工程为山西福润生物质能热电有限公司新建的 2 台 75t/h 秸秆燃烧锅炉,建设地址位于应县大王 路南,锅炉为江西江联能源环保股份有限公司生产的 JG-75/3.82-T 型生物质锅炉,配套采纳 2*12MW 汽轮发电机组。我公司承包 2*12MW 生物质发电项目土建工程及锅炉汽机本体及其附属装置、化学水工 程、上料系统及仓储系统的所有设备安装工程。施工整体工期为 2025 年 3 月〜12 月份。为保障冬季各施工项目安全、优质、高效的运行,保障施工机械、设备不受意外损坏,保障人身 健康与财产安全,做到防患于未然,结合项目部实际情况和冬季气温特点,为在切实保证工程质量的 前提下,保证施工进度的顺利完成,特编制本措施2、编制依据1.1 本地气候条件.1.2《施工现场临时用电安全技术法律规范》1.3 山西福润 2 x 12 生物质发电工程施工组织设计1.4 现场临时用电施工组织设计1.5 现场设备、工业管道焊接工程施工及验收法律规范(GB50236-98 )1.6 电气装置安装工程电缆线路施工及验收法律规范(GB50168-26 )1.7 电力建设施工及验收技术法律规范(汽轮机机组篇)1.8《电力建设施工及验收技术法律规范(锅炉机组篇)》3、施工部署本着保证施工质量、安全,满足施工进度要求的宗旨,合理安排施工检查小组,定期制定每周对 现场进行全面检查,对发现问题及时组织人员立即整改。防患于未燃,保证工程的顺利进展。项目部检查小组成员:组长:王建刚副组长:李俊明、樊根伟成员:郭伟、李建明、高日军、宗宏1.2 根据施工进度要求冬季主要施工项目有:1.2. 1 炉前给料系统设备、管道、电气安装1.2.2 除渣系统设备安装1.2.3 封闭料仓照明、接地安装1.2.4 厂区电缆敷设二、施工准备1、冬季施工生产的准备工作2.1 冬季施工技术准备2.1.1 确定冬季施工项目,计算冬季施工工程量。2.1.2 冬季施工前进行安全交底及技术交底。2.1.3 现场施工条件变化或方案实施过程中需要变化,按技术管理制度办理施工变更方案和变更 手续。2.2 施工场地的准备工作2.2.1 场积水、对施工现场进行必要的修整,截断流入现场的水源,做好排水措施,消除现场施 工用水、用汽造成场地结冰现象。~~2.2.2 地积雪清扫后,不应放在机电设备、构件堆放场地附近。2.2.3 防道路的畅通。2.3 冬...
