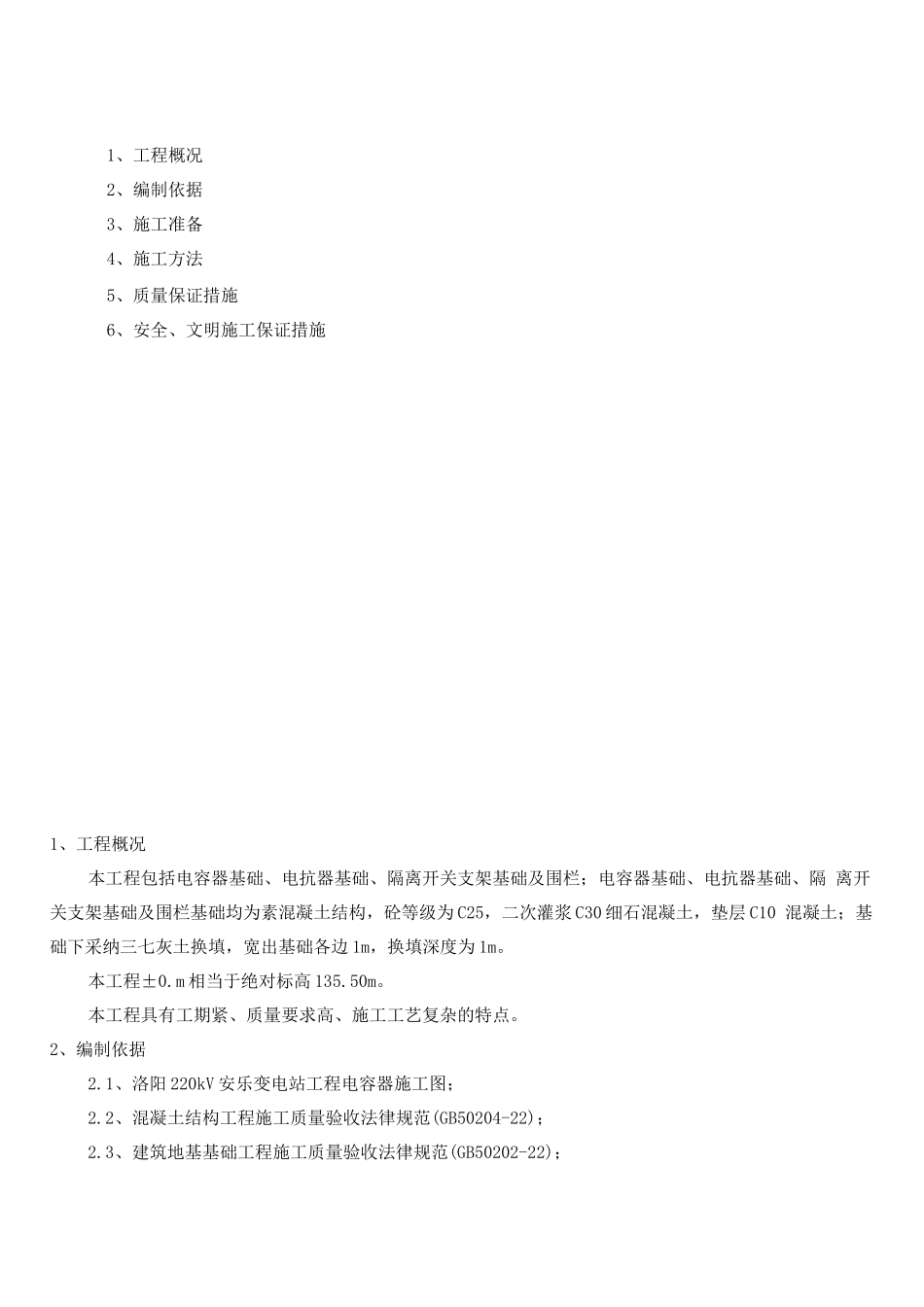

洛阳 220kV 安乐变电站工程电容器基础施工方案河南省第二建筑工程有限责任公司洛阳 220kV 安乐变电站项目经理部二七年九月审批页批准:审核:编制:1、工程概况2、编制依据3、施工准备4、施工方法5、质量保证措施6、安全、文明施工保证措施1、工程概况本工程包括电容器基础、电抗器基础、隔离开关支架基础及围栏;电容器基础、电抗器基础、隔 离开关支架基础及围栏基础均为素混凝土结构,砼等级为 C25,二次灌浆 C30 细石混凝土,垫层 C10 混凝土;基础下采纳三七灰土换填,宽出基础各边 1m,换填深度为 1m
m 相当于绝对标高 135
本工程具有工期紧、质量要求高、施工工艺复杂的特点
2、编制依据2
1、洛阳 220kV 安乐变电站工程电容器施工图;2
2、混凝土结构工程施工质量验收法律规范(GB50204-22);2
3、建筑地基基础工程施工质量验收法律规范(GB50202-22);2
4、图纸会审纪要及技术核定;2
5、火电施工质量检验评定标准(土建工程篇)
3、施工准备3
1、技术准备图纸会审后,施工人员应仔细熟悉图纸、图纸会审及基础施工方案,以明确设计意图及技术、质 量要求并严格根据施工方案的要求对作业班组进行详尽的技术交底及安全、文明施工交底
测量人员应仔细检测测量仪器及工具,确保其测量精度符合设计及法律规范要求,然后在技术部门的 配合下对基坑进行准确定位
2、现场准备现场三通一平工作已经结束,各种施工准备工作已经完成,现场已基本具备开工条件
3、物资准备物资及设备供应部门以提前联系好反铲挖掘机(1 台),自卸汽车(2 辆)及装载机、打夯机等机 具设备且均以进场;所有进场机械设备、车辆均需经过检修、试运转合格后,方可进场施工
主要工程材料已采购,周转工具已准备
4、劳动力准备施工队伍已进场
4、施工方法4
1、施工方案根据本工程的特
