电梯井施工方案一、工程概况:武汉•健康谷第二期 23〜25#楼工程,地下室一层,地上 24 层,电梯井道由地下室底至天面机房基础高度约 75 米,23#楼电梯井图纸设计有 4 个,24#、25#楼各有 2 个,地下室层高 5
3米,± 0
0 以上层高 3
二、编制依据1
《安全生产和文明施工规程》2
《建筑安装及安全操作规程》3
《建筑施工高处作业安全技术法律规范》4
《龙门架及井架物料提升机安全操作法律规范》5
本项目合同图纸及施工组织设计方案的规定三、电梯井主要安全施工操作和措施(1) 电梯井道是建筑中最重要安全,最危险、最特别的作业部位:电梯井道是高层建筑最危险、最特别的施工部位,施工过程中,无论是安全员或是需要作业施工的工人,必须要按操作法律规范、程序进行施工
其中施工脚手架的搭设和一级防护、二级防护必须按规定做好,防护门设置是电梯井道最主要防范措施

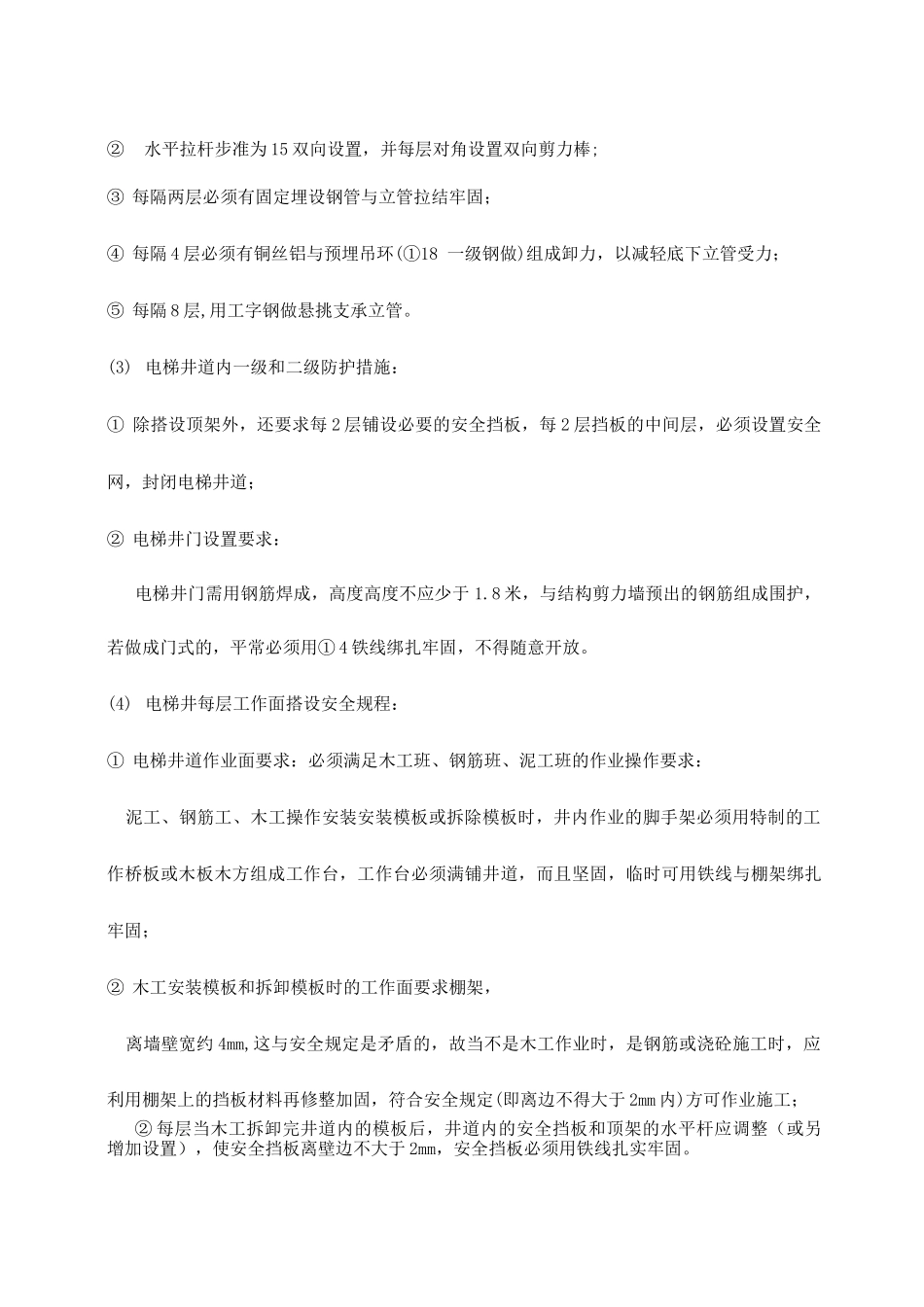

(2) 电梯井道内的定架搭设:①立杆间距不得大于 9 * 9②水平拉杆步准为 15 双向设置,并每层对角设置双向剪力棒;③ 每隔两层必须有固定埋设钢管与立管拉结牢固;④ 每隔 4 层必须有铜丝铝与预埋吊环(①18 一级钢做)组成卸力,以减轻底下立管受力;⑤ 每隔 8 层,用工字钢做悬挑支承立管
(3) 电梯井道内一级和二级防护措施:① 除搭设顶架外,还要求每 2 层铺设必要的安全挡板,每 2 层挡板的中间层,必须设置安全网,封闭电梯井道;② 电梯井门设置要求:电梯井门需用钢筋焊成,高度高度不应少于 1
8 米,与结构剪力墙预出的钢筋组成围护,若做成门式的,平常必须用① 4 铁线绑扎牢固,不得随意开放

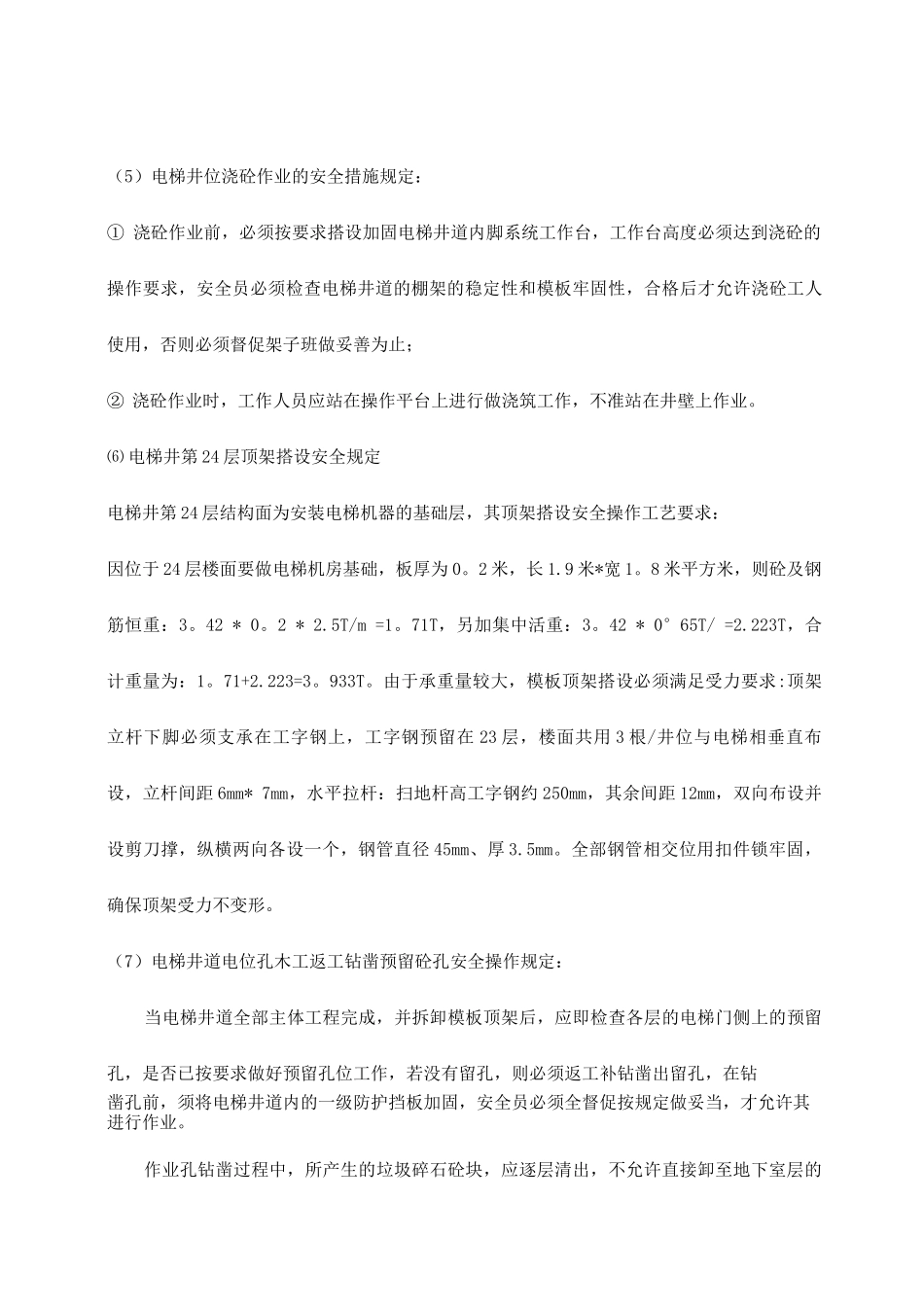

(4) 电梯井每层工作面搭设安全规程:① 电梯井道作业面要求:必须满足木工班、钢筋班、泥工班的作业操作要求:泥工、钢筋工、木工操作安装安装模板或拆除模板时,井内作业的脚手架必须用特制的工作桥板或木板木方组成工作台,工
