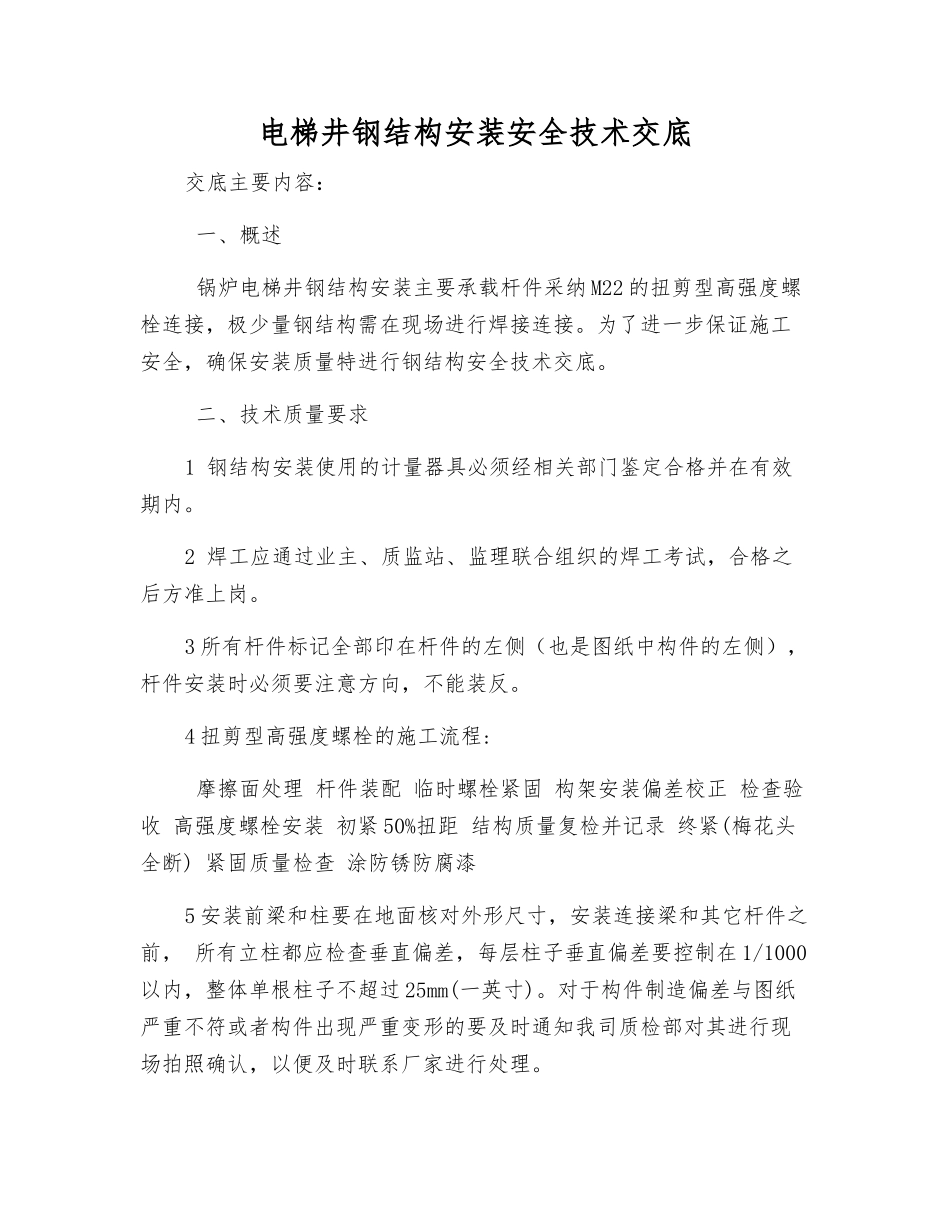

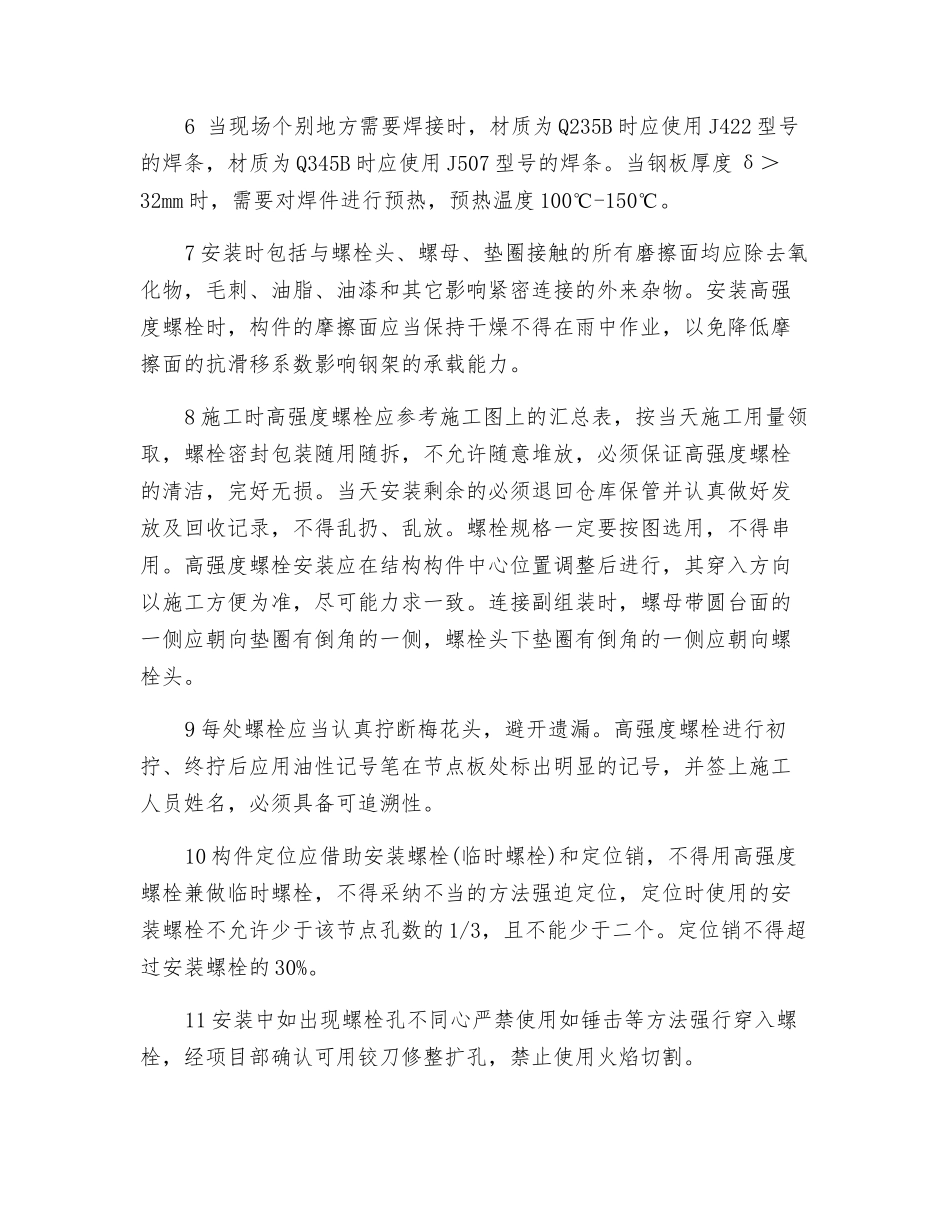

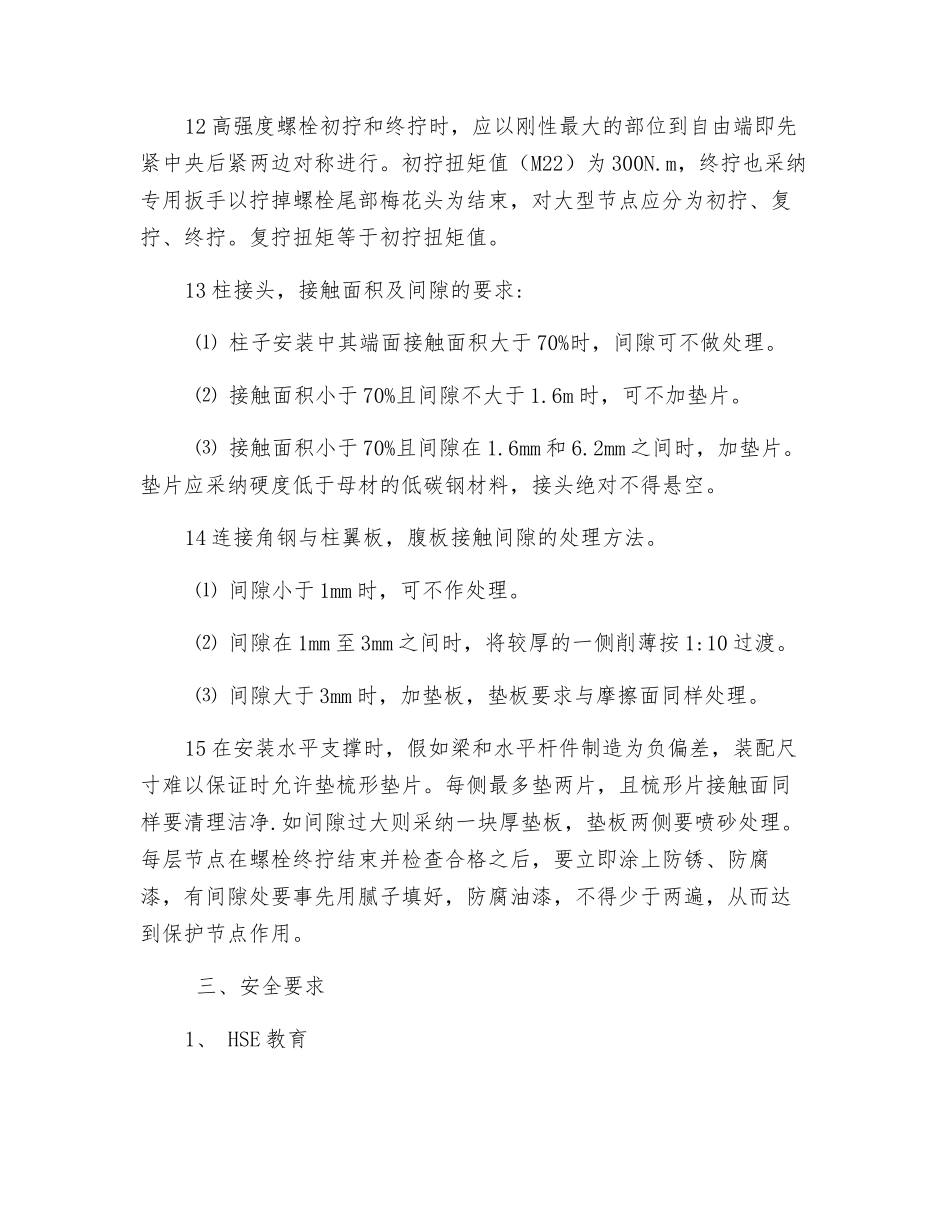

电梯井钢结构安装安全技术交底交底主要内容: 一、概述 锅炉电梯井钢结构安装主要承载杆件采纳 M22 的扭剪型高强度螺栓连接,极少量钢结构需在现场进行焊接连接。为了进一步保证施工安全,确保安装质量特进行钢结构安全技术交底。 二、技术质量要求1 钢结构安装使用的计量器具必须经相关部门鉴定合格并在有效期内。2 焊工应通过业主、质监站、监理联合组织的焊工考试,合格之后方准上岗。3 所有杆件标记全部印在杆件的左侧(也是图纸中构件的左侧),杆件安装时必须要注意方向,不能装反。4 扭剪型高强度螺栓的施工流程: 摩擦面处理 杆件装配 临时螺栓紧固 构架安装偏差校正 检查验收 高强度螺栓安装 初紧 50%扭距 结构质量复检并记录 终紧(梅花头全断) 紧固质量检查 涂防锈防腐漆5 安装前梁和柱要在地面核对外形尺寸,安装连接梁和其它杆件之前, 所有立柱都应检查垂直偏差,每层柱子垂直偏差要控制在 1/1000以内,整体单根柱子不超过 25mm(一英寸)。对于构件制造偏差与图纸严重不符或者构件出现严重变形的要及时通知我司质检部对其进行现场拍照确认,以便及时联系厂家进行处理。6 当现场个别地方需要焊接时,材质为 Q235B 时应使用 J422 型号的焊条,材质为 Q345B 时应使用 J507 型号的焊条。当钢板厚度 δ>32mm 时,需要对焊件进行预热,预热温度 100℃-150℃。7 安装时包括与螺栓头、螺母、垫圈接触的所有磨擦面均应除去氧化物,毛刺、油脂、油漆和其它影响紧密连接的外来杂物。安装高强度螺栓时,构件的摩擦面应当保持干燥不得在雨中作业,以免降低摩擦面的抗滑移系数影响钢架的承载能力。8 施工时高强度螺栓应参考施工图上的汇总表,按当天施工用量领取,螺栓密封包装随用随拆,不允许随意堆放,必须保证高强度螺栓的清洁,完好无损。当天安装剩余的必须退回仓库保管并认真做好发放及回收记录,不得乱扔、乱放。螺栓规格一定要按图选用,不得串用。高强度螺栓安装应在结构构件中心位置调整后进行,其穿入方向以施工方便为准,尽可能力求一致。连接副组装时,螺母带圆台面的一侧应朝向垫圈有倒角的一侧,螺栓头下垫圈有倒角的一侧应朝向螺栓头。9 每处螺栓应当认真拧断梅花头,避开遗漏。高强度螺栓进行初拧、终拧后应用油性记号笔在节点板处标出明显的记号,并签上施工人员姓名,必须具备可追溯性。10 构件定位应借助安装螺栓(临时螺栓)和定位销,不得用高强度螺栓兼做临时螺栓,不得采纳不当的方...
