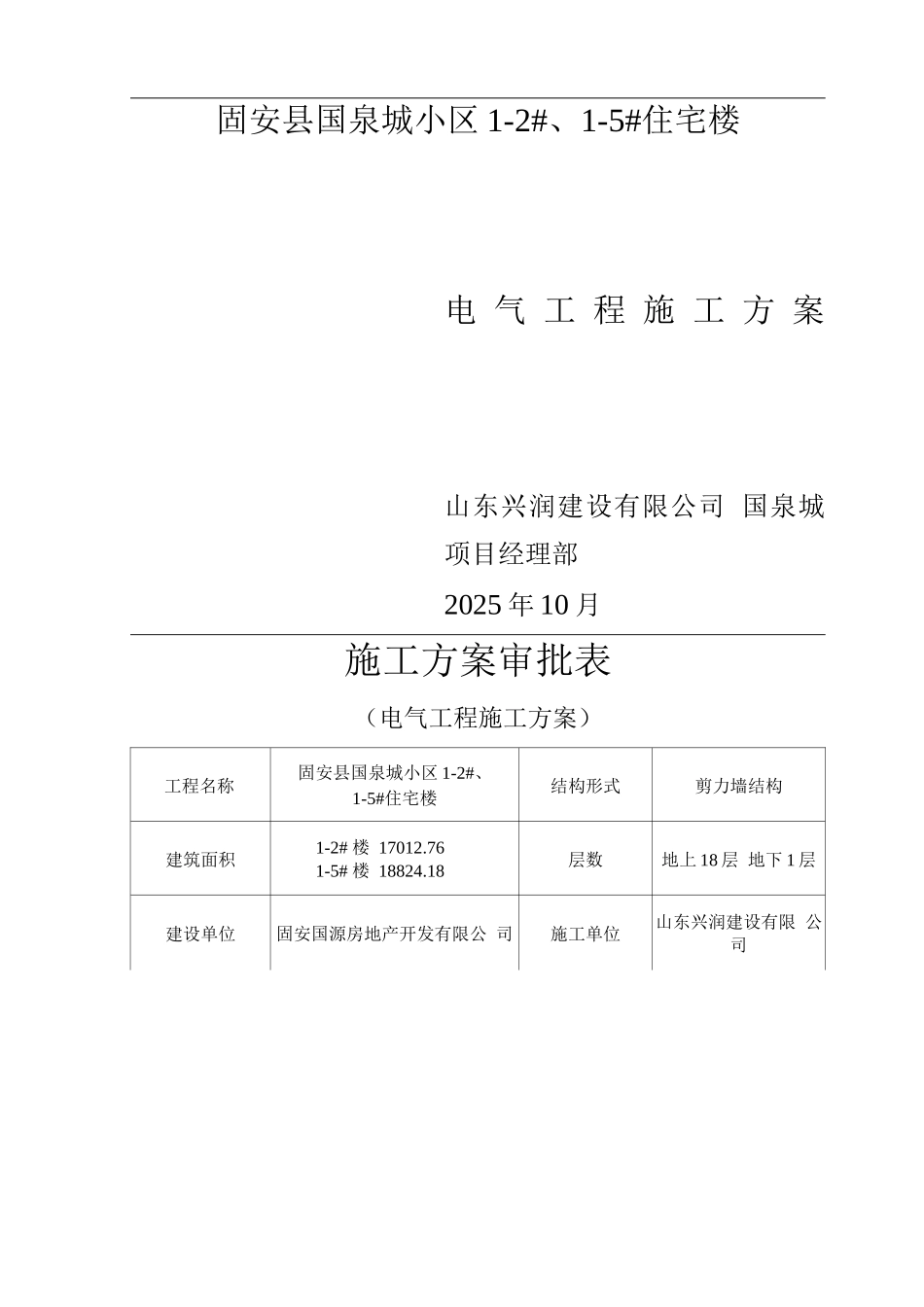

固安县国泉城小区 1-2#、1-5#住宅楼电 气 工 程 施 工 方 案山东兴润建设有限公司 国泉城项目经理部2025 年 10 月施工方案审批表(电气工程施工方案)工程名称固安县国泉城小区 1-2#、1-5#住宅楼结构形式剪力墙结构建筑面积1-2# 楼 17012

761-5# 楼 18824
18层数地上 18 层 地下 1 层建设单位固安国源房地产开发有限公 司施工单位山东兴润建设有限 公司编制部门山东兴润国泉城小区项目经 理部编制人编制时间2025 年 10 月 25 日审核人审批部门山东兴润建设有限公司审批人报审时间2025 年 10 月 25 日审批时间年 月 日审批意见:同意此施工方案第一章 工程概况 11、工程简介 12、工程特点 13、电气安装工程概况 1第二章 施工准备工作及措施 21、技术准备 22、施工机具与材料的准备 23、劳动组织准备 34、建立健全各项管理制度 35、现场临时设施 36、现场的材料供应和管理措施 37、降低成本技术措施 48、质量保证措施 49、质量控制措施 510、成品及设备部件的保护措施 5第三章 电气及设备安装 71、电气安装 72、设备安装 7第四章 施工场地安全、文明施工管理计划 91、安全技术措施 92、消防保卫措施 93、现场文明施工管理措施 104、本工程系统验收项目 11第一章工程概况1、工程简介1、固安县国泉城小区 1-2#、1-5#住宅楼工程位于固安县“惠文街”、“玉泉路” 交界处
2、本工程地上 17 层(顶层复式,坡屋面),地下一层;建筑高度 50
95m;单 体建筑面积 1-5#楼约为 18824
18 平米,1-2#楼约为 17012
3、本工程为全现浇结构,每个地下室设置配电间
2、工程特点固安县国泉城小区工程为二类高层建筑,全现浇结构,目前土建结构己完成, 为此我方在安装过程中要认真
