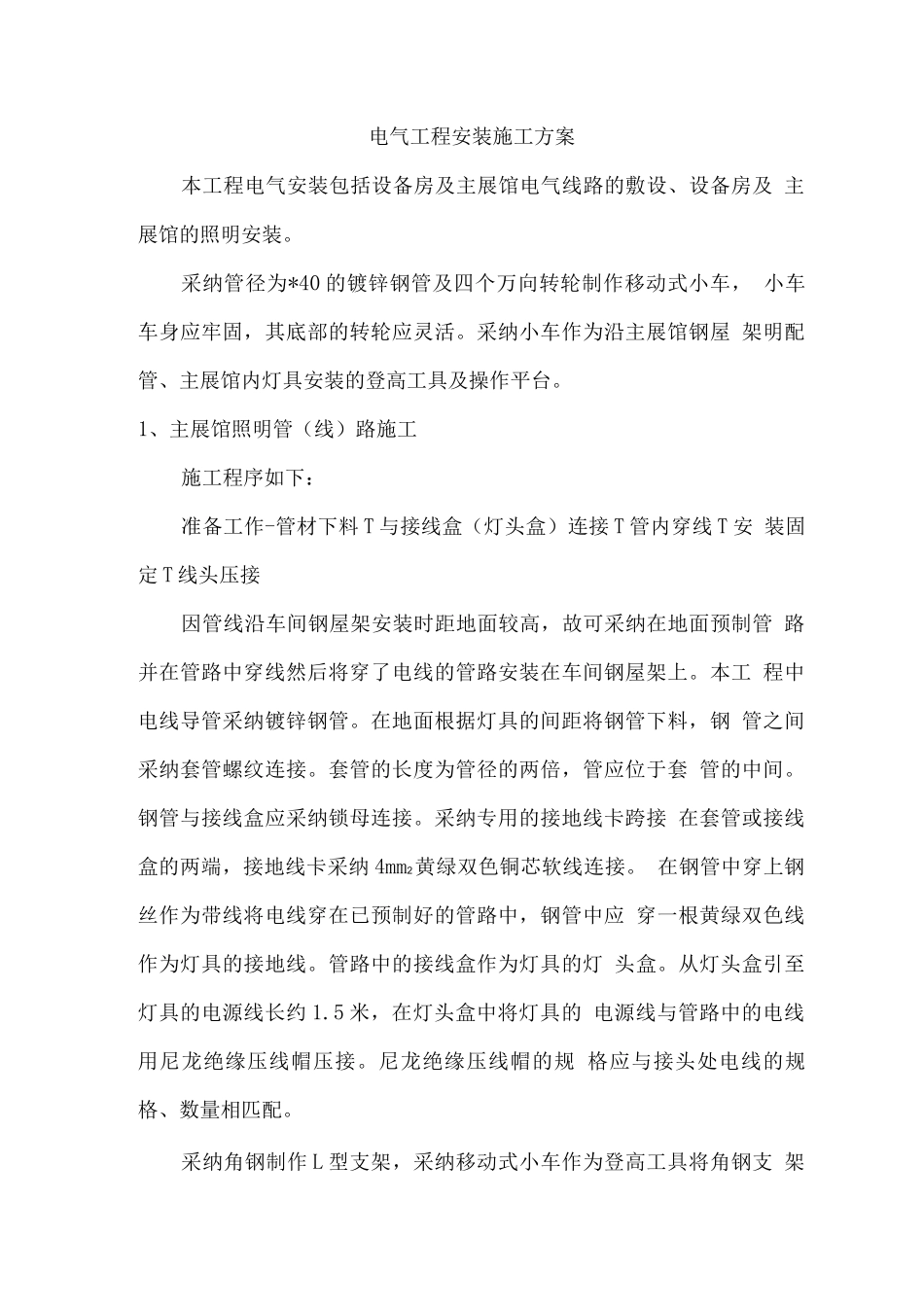

电气工程安装施工方案本工程电气安装包括设备房及主展馆电气线路的敷设、设备房及 主展馆的照明安装
采纳管径为*40 的镀锌钢管及四个万向转轮制作移动式小车, 小车车身应牢固,其底部的转轮应灵活
采纳小车作为沿主展馆钢屋 架明配管、主展馆内灯具安装的登高工具及操作平台
1、主展馆照明管(线)路施工施工程序如下:准备工作-管材下料 T 与接线盒(灯头盒)连接 T 管内穿线 T 安 装固定 T 线头压接因管线沿车间钢屋架安装时距地面较高,故可采纳在地面预制管 路并在管路中穿线然后将穿了电线的管路安装在车间钢屋架上
本工 程中电线导管采纳镀锌钢管
在地面根据灯具的间距将钢管下料,钢 管之间采纳套管螺纹连接
套管的长度为管径的两倍,管应位于套 管的中间
钢管与接线盒应采纳锁母连接
采纳专用的接地线卡跨接 在套管或接线盒的两端,接地线卡采纳 4mm2黄绿双色铜芯软线连接
在钢管中穿上钢丝作为带线将电线穿在已预制好的管路中,钢管中应 穿一根黄绿双色线作为灯具的接地线
管路中的接线盒作为灯具的灯 头盒
从灯头盒引至灯具的电源线长约 1
5 米,在灯头盒中将灯具的 电源线与管路中的电线用尼龙绝缘压线帽压接
尼龙绝缘压线帽的规 格应与接头处电线的规格、数量相匹配
采纳角钢制作 L 型支架,采纳移动式小车作为登高工具将角钢支 架固定在主展馆钢屋架上
安装角钢支架时应先放线,一人在地面推 车另一人站在车上用抱箍将角钢支架固定在钢屋架上,支架间距为 2
待将管路(线)预制好后,在主展馆里并排摆上四台移动式 小车
每台车上站一人用麻绳将管路吊到车上并放在角钢支架上,用 管卡将钢管固定在角钢支架上

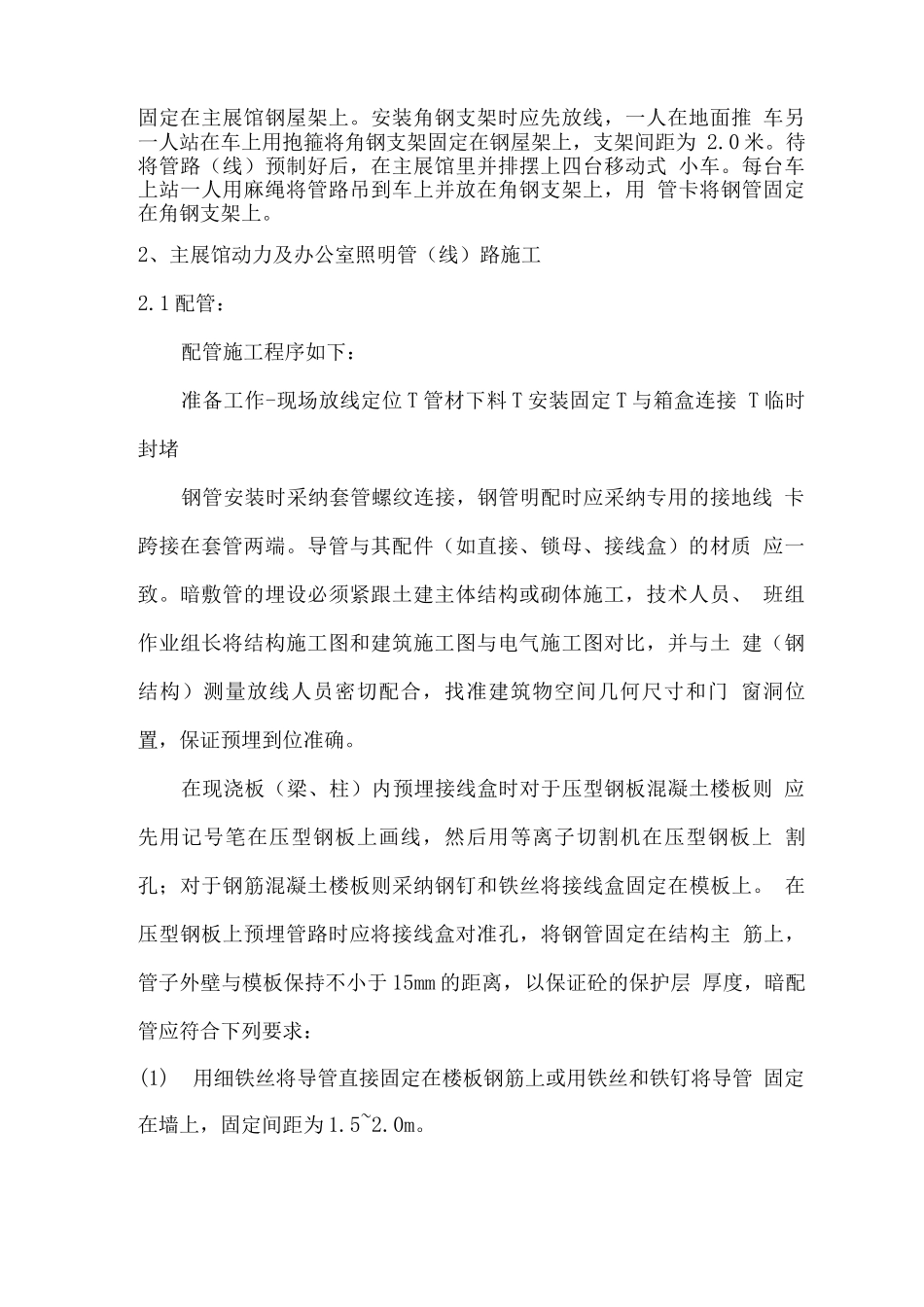

2、主展馆动力及办公室照明管(线)路施工2

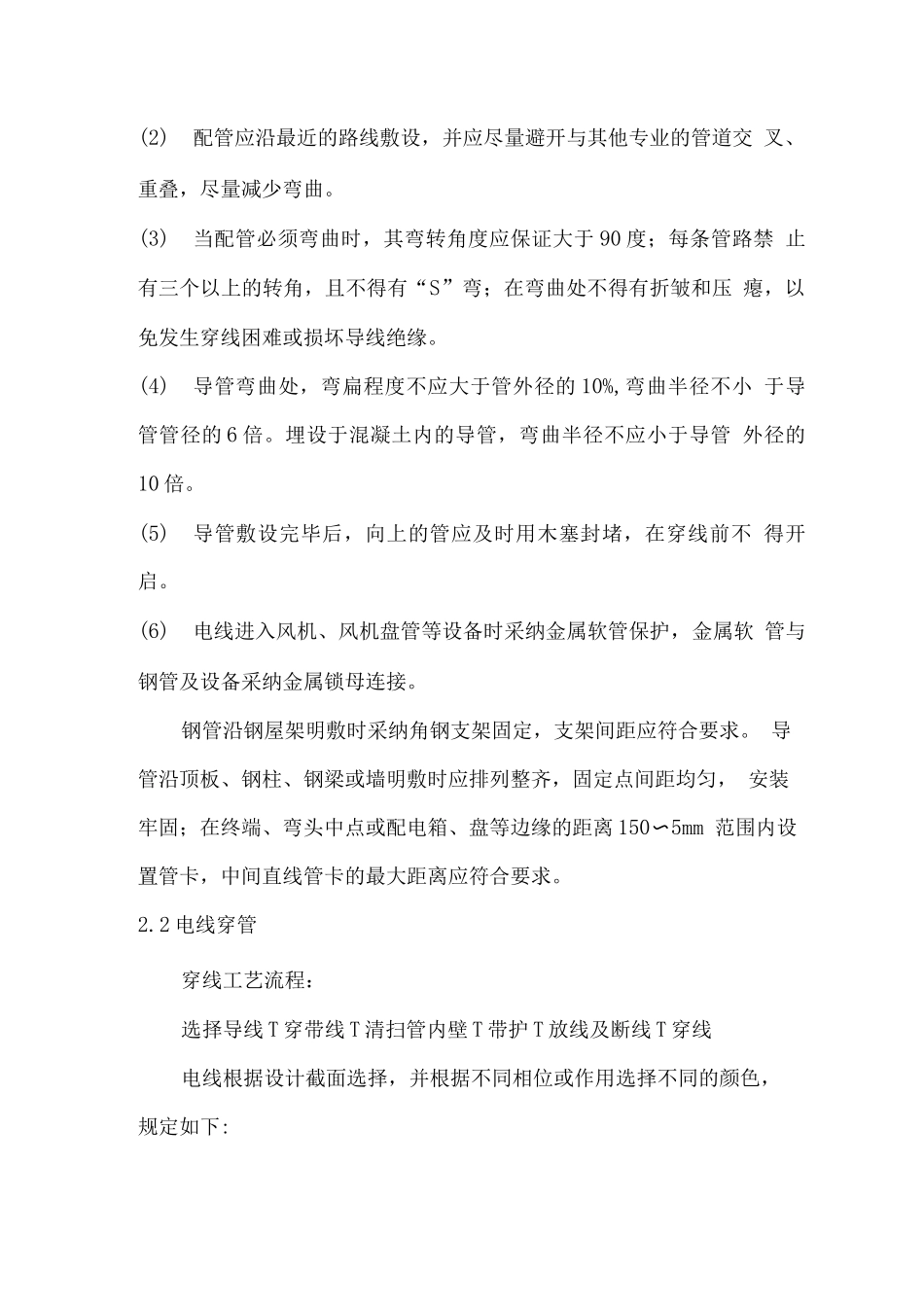

1 配管:配管施工程序如下:准备工作-现场放线定位 T 管材下料 T 安装固定 T 与箱盒连接 T 临时封堵钢管安装时采纳套管螺纹连接,钢管明配时应采纳专用
