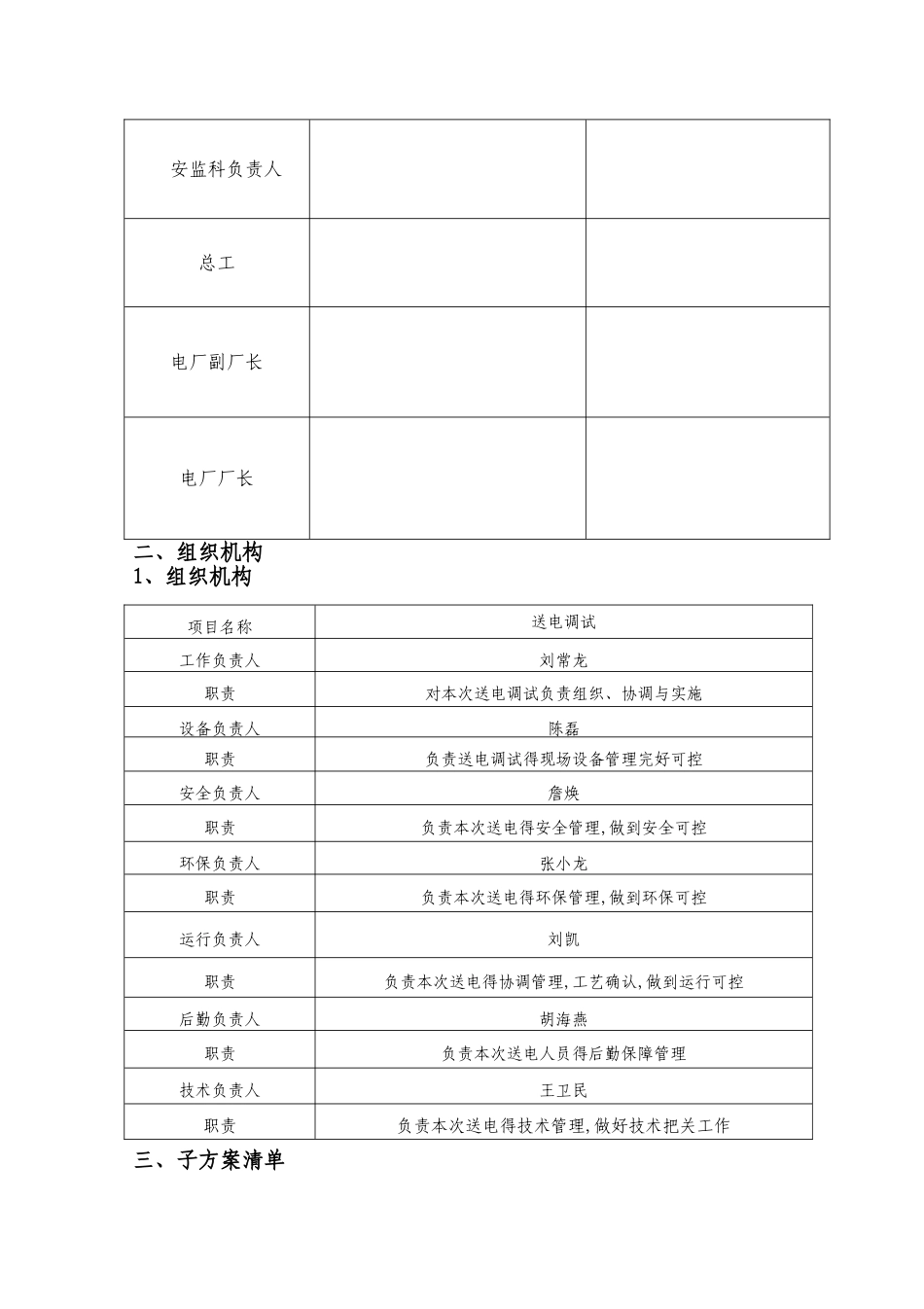

新疆宜化化工有限公司热电分厂电气设备送电调试方案二一八年八月二十八日〇新疆宜化热电分厂从 2025 年 3 月份开始进入停电检修整改阶段,对 2*330MW 机组、150T 锅炉、12MW 背压机、90T 锅炉、输煤、空冷及辅机系统都全面进行了停电整改任务,在此期间启备变处于停电检修状态,所有得检修用电都来自园区 35KV 事故电源。为了保证现场检修安全,现场所有用电设备都处于冷备状态,期间我们有电缆更换、穿线管预制、新设备安装、元器件更换、卡件得升级、配电柜得清灰检查等检修工作。检修项目杂,检修人员多,检修时间长,为了保障开机前得送电调试工作得安全可控,特拟写此方案。热电分厂电气送电调试方案一、方案审批意见及签字类别签批意见签名检修科设备负责人检修科电仪负责人运行科负责人环保科负责人生技科负责人安监科负责人总工电厂副厂长电厂厂长二、组织机构1、组织机构三、子方案清单项目名称送电调试工作负责人刘常龙职责对本次送电调试负责组织、协调与实施设备负责人陈磊职责负责送电调试得现场设备管理完好可控安全负责人詹焕职责负责本次送电得安全管理,做到安全可控环保负责人张小龙职责负责本次送电得环保管理,做到环保可控运行负责人刘凯职责负责本次送电得协调管理,工艺确认,做到运行可控后勤负责人胡海燕职责负责本次送电人员得后勤保障管理技术负责人王卫民职责负责本次送电得技术管理,做好技术把关工作四、危险因素辨识与控制五、过程控制表1、方案实施过程控制2、项目物资准备序号项目名称工作负责人备注1变压器送电调试董小亮2厂用电动机送电调试李建玺3配电室配电柜李辉事 件名称风险描述风险范畴风险期控制措施/预案控制单位备注发生触电、弧光烧伤、设备或线路烧坏事故误送电、短路、接地造成人员损害或设备损坏触电、弧光烧伤、设备损坏送电时1、无电当有电对待,所有设备送电前必须对所接线进行一对一测通、断校核接线无误,防止误送电;2、送电前还要测量送电设备与电缆或线路绝缘合格后方可送电;3、送电后测量三相电压正常后,才能进行下一部得试运或调试工作。电厂发生机械损害事故送电后设备突然自启,造成机械损害机械事故送电时1、送电前先检查设备状态及现场操作柱按钮、DCS操作位置均应处于停止状态;2、送电时电仪工与工艺及设备人员保持联系,与送电设备保持安全距离电厂阶段序号内容确认人作业前1送电前单个设备停、送电可按《停、送电联系单》进行,配电室送电开好倒闸操作票,调试前开好第二种电气工作票。...
