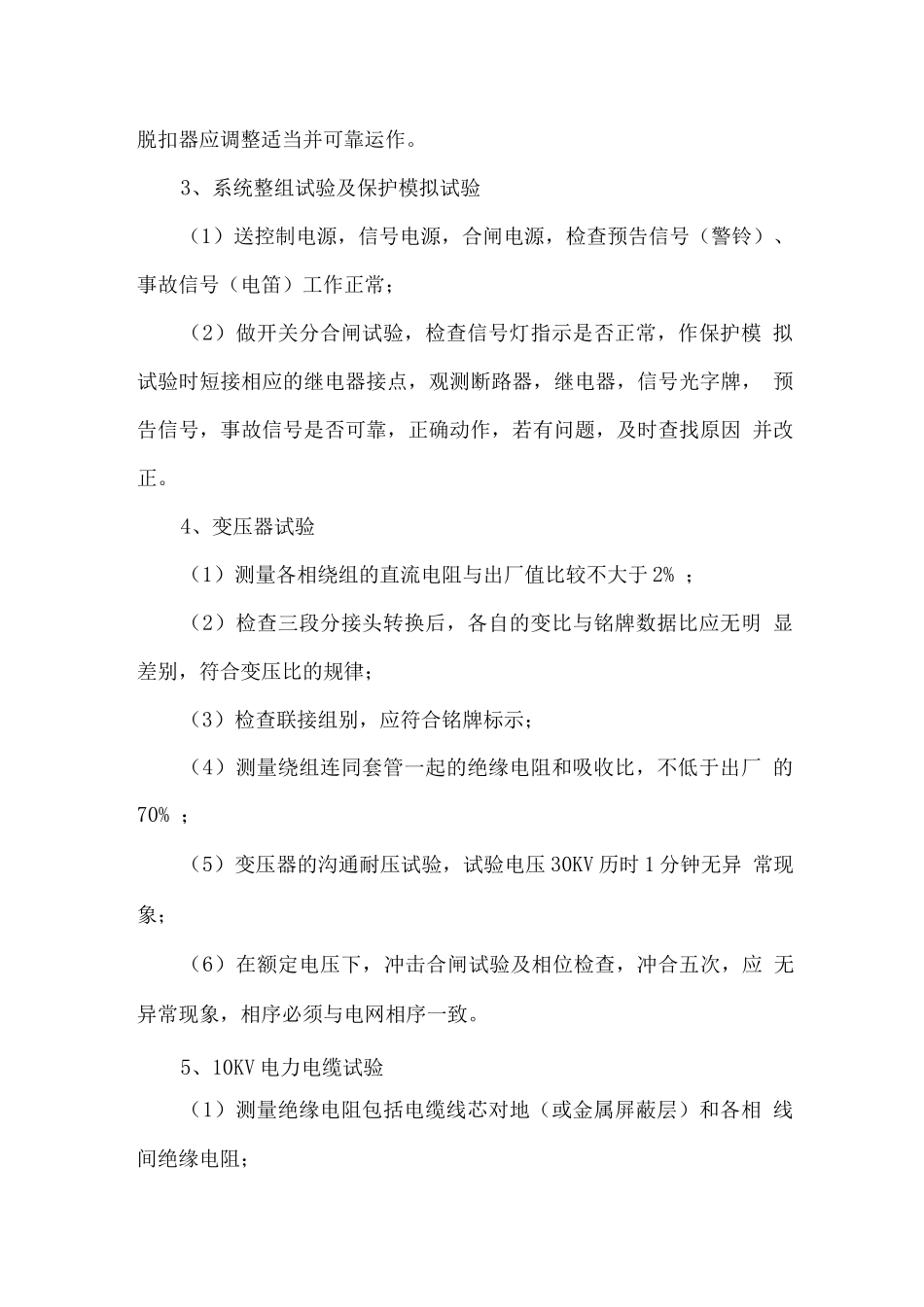

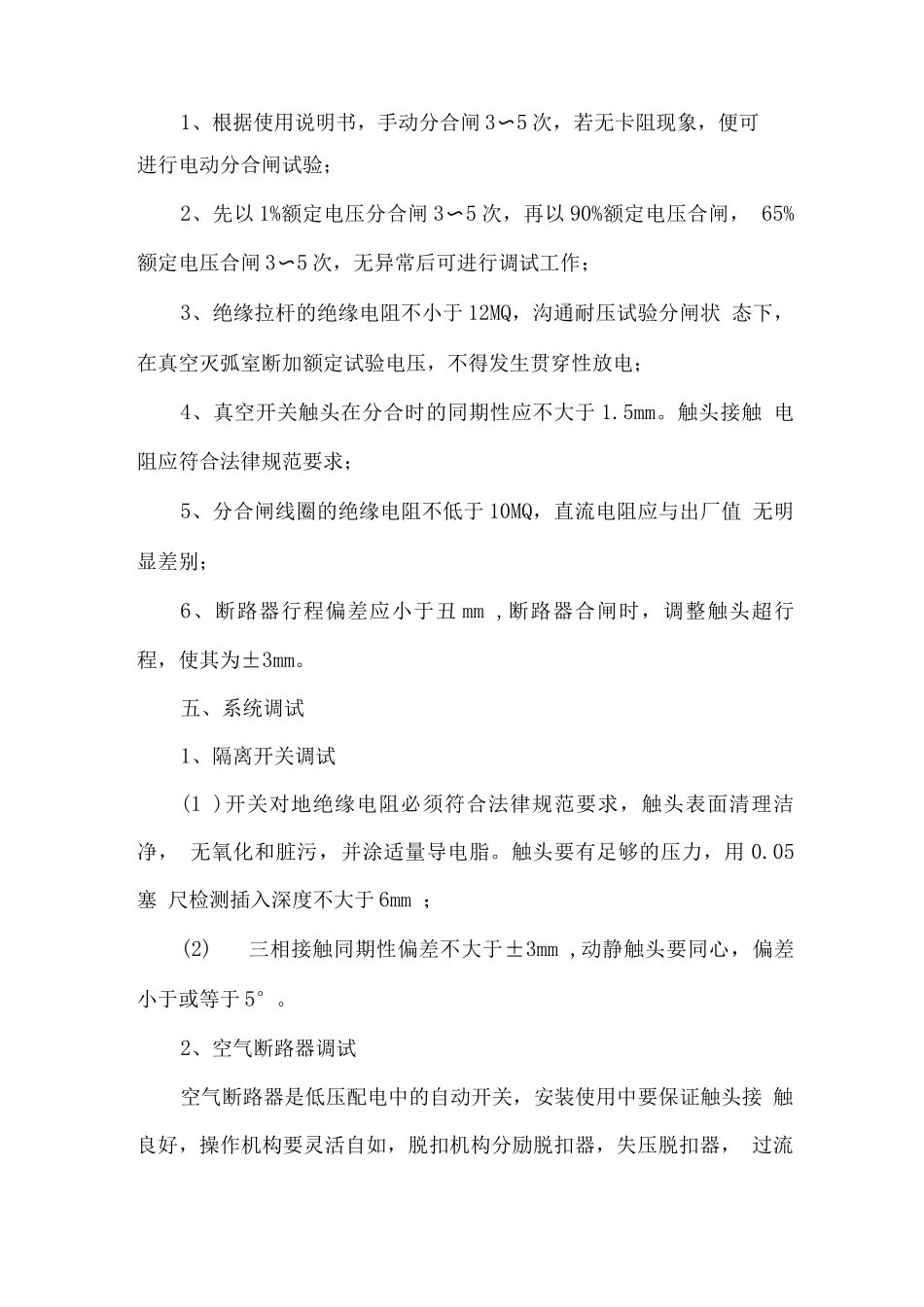

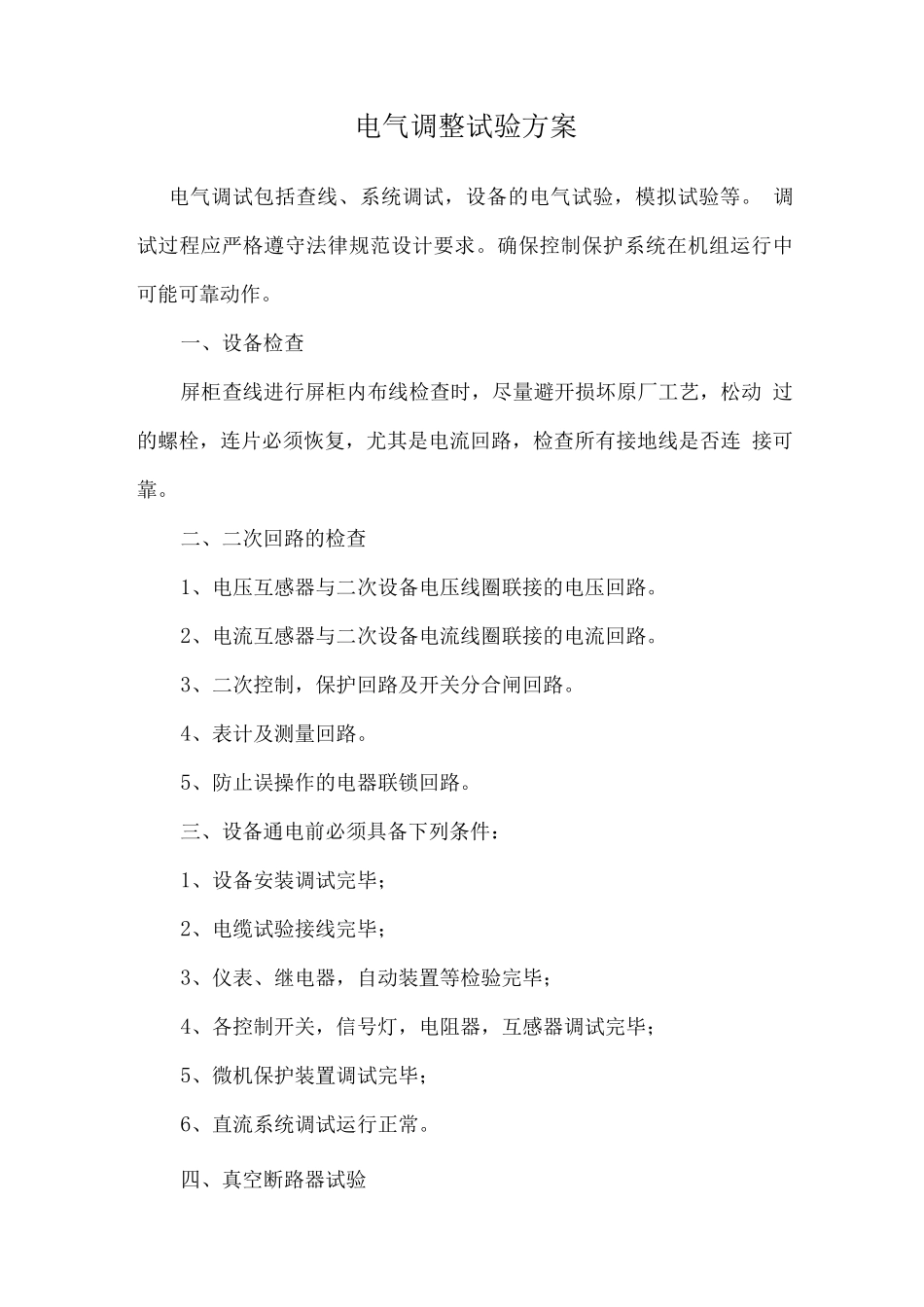

电气调整试验方案电气调试包括查线、系统调试,设备的电气试验,模拟试验等。 调试过程应严格遵守法律规范设计要求。确保控制保护系统在机组运行中 可能可靠动作。一、设备检查屏柜查线进行屏柜内布线检查时,尽量避开损坏原厂工艺,松动 过的螺栓,连片必须恢复,尤其是电流回路,检查所有接地线是否连 接可靠。二、二次回路的检查1、电压互感器与二次设备电压线圈联接的电压回路。2、电流互感器与二次设备电流线圈联接的电流回路。3、二次控制,保护回路及开关分合闸回路。4、表计及测量回路。5、防止误操作的电器联锁回路。三、设备通电前必须具备下列条件:1、设备安装调试完毕;2、电缆试验接线完毕;3、仪表、继电器,自动装置等检验完毕;4、各控制开关,信号灯,电阻器,互感器调试完毕;5、微机保护装置调试完毕;6、直流系统调试运行正常。四、真空断路器试验1、根据使用说明书,手动分合闸 3〜5 次,若无卡阻现象,便可进行电动分合闸试验;2、先以 1%额定电压分合闸 3〜5 次,再以 90%额定电压合闸, 65%额定电压合闸 3〜5 次,无异常后可进行调试工作;3、绝缘拉杆的绝缘电阻不小于 12MQ,沟通耐压试验分闸状 态下,在真空灭弧室断加额定试验电压,不得发生贯穿性放电;4、真空开关触头在分合时的同期性应不大于 1.5mm。触头接触 电阻应符合法律规范要求;5、分合闸线圈的绝缘电阻不低于 10MQ,直流电阻应与出厂值 无明显差别;6、断路器行程偏差应小于丑 mm ,断路器合闸时,调整触头超行 程,使其为±3mm。五、系统调试1、隔离开关调试(1 )开关对地绝缘电阻必须符合法律规范要求,触头表面清理洁净, 无氧化和脏污,并涂适量导电脂。触头要有足够的压力,用 0.05塞 尺检测插入深度不大于 6mm ;(2)三相接触同期性偏差不大于±3mm ,动静触头要同心,偏差 小于或等于 5°。2、空气断路器调试空气断路器是低压配电中的自动开关,安装使用中要保证触头接 触良好,操作机构要灵活自如,脱扣机构分励脱扣器,失压脱扣器, 过流脱扣器应调整适当并可靠运作。3、系统整组试验及保护模拟试验(1)送控制电源,信号电源,合闸电源,检查预告信号(警铃)、 事故信号(电笛)工作正常;(2)做开关分合闸试验,检查信号灯指示是否正常,作保护模 拟试验时短接相应的继电器接点,观测断路器,继电器,信号光字牌, 预告信号,事故信号是否可靠,正确动作,若有问题,及时查找原因 并改正。4、变压器试验(1...
