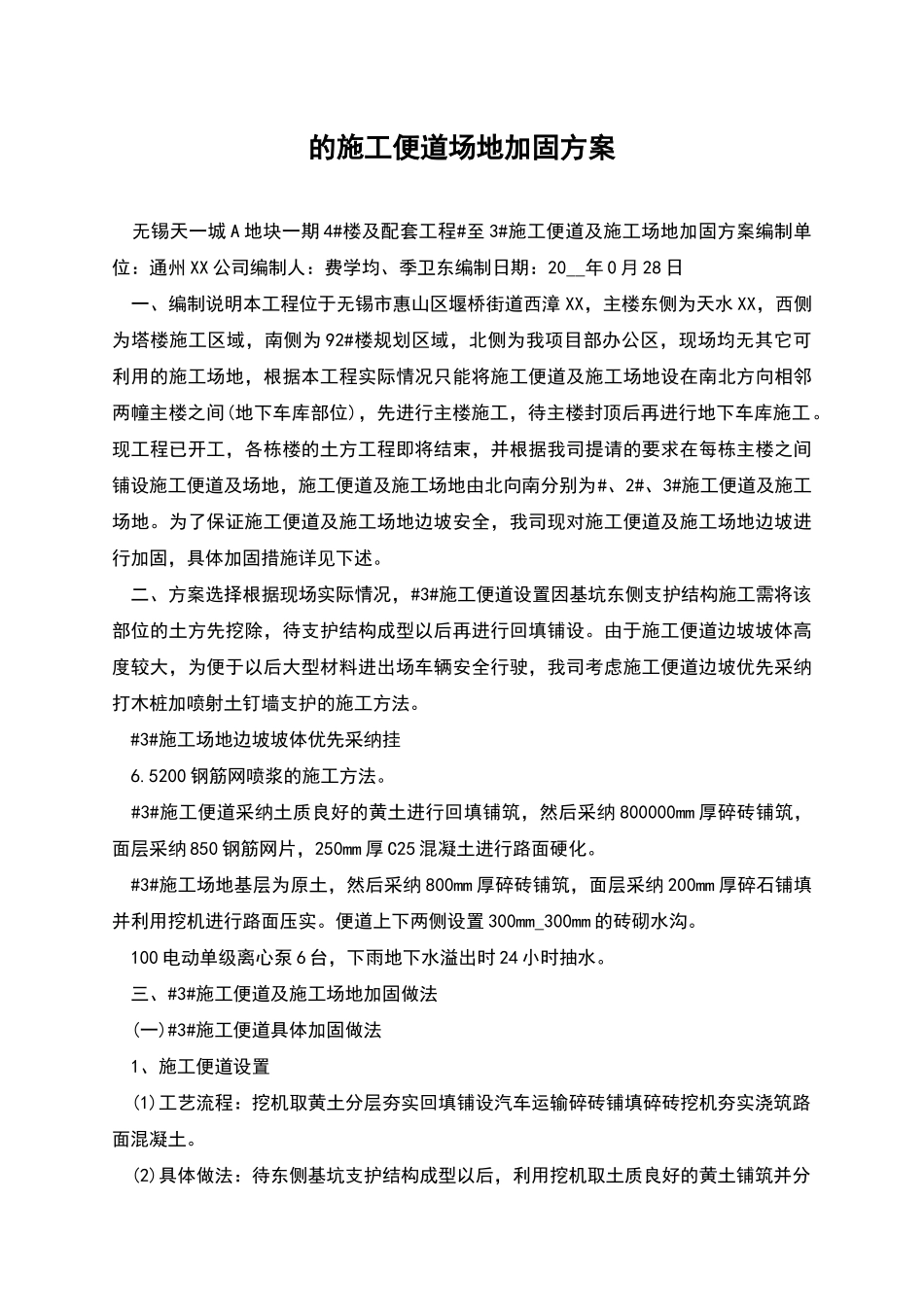

的施工便道场地加固方案 无锡天一城 A 地块一期 4#楼及配套工程#至 3#施工便道及施工场地加固方案编制单位:通州 XX 公司编制人:费学均、季卫东编制日期:20__年 0 月 28 日 一、编制说明本工程位于无锡市惠山区堰桥街道西漳 XX,主楼东侧为天水 XX,西侧为塔楼施工区域,南侧为 92#楼规划区域,北侧为我项目部办公区,现场均无其它可利用的施工场地,根据本工程实际情况只能将施工便道及施工场地设在南北方向相邻两幢主楼之间(地下车库部位),先进行主楼施工,待主楼封顶后再进行地下车库施工
现工程已开工,各栋楼的土方工程即将结束,并根据我司提请的要求在每栋主楼之间铺设施工便道及场地,施工便道及施工场地由北向南分别为#、2#、3#施工便道及施工场地
为了保证施工便道及施工场地边坡安全,我司现对施工便道及施工场地边坡进行加固,具体加固措施详见下述
二、方案选择根据现场实际情况,#3#施工便道设置因基坑东侧支护结构施工需将该部位的土方先挖除,待支护结构成型以后再进行回填铺设
由于施工便道边坡坡体高度较大,为便于以后大型材料进出场车辆安全行驶,我司考虑施工便道边坡优先采纳打木桩加喷射土钉墙支护的施工方法
#3#施工场地边坡坡体优先采纳挂 6
5200 钢筋网喷浆的施工方法
#3#施工便道采纳土质良好的黄土进行回填铺筑,然后采纳 800000mm 厚碎砖铺筑,面层采纳 850 钢筋网片,250mm 厚 C25 混凝土进行路面硬化
#3#施工场地基层为原土,然后采纳 800mm 厚碎砖铺筑,面层采纳 200mm 厚碎石铺填并利用挖机进行路面压实
便道上下两侧设置 300mm_300mm 的砖砌水沟
100 电动单级离心泵 6 台,下雨地下水溢出时 24 小时抽水

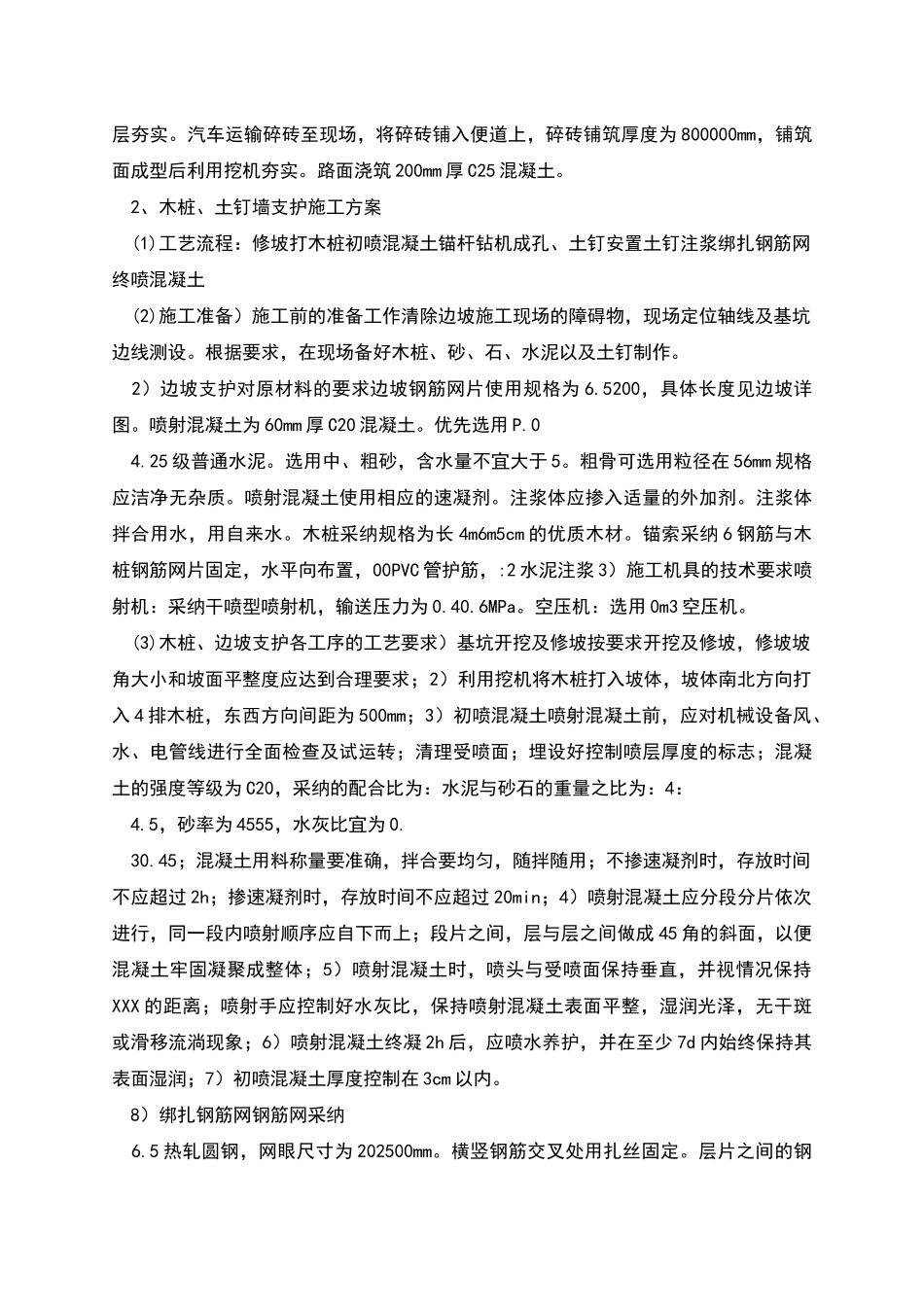

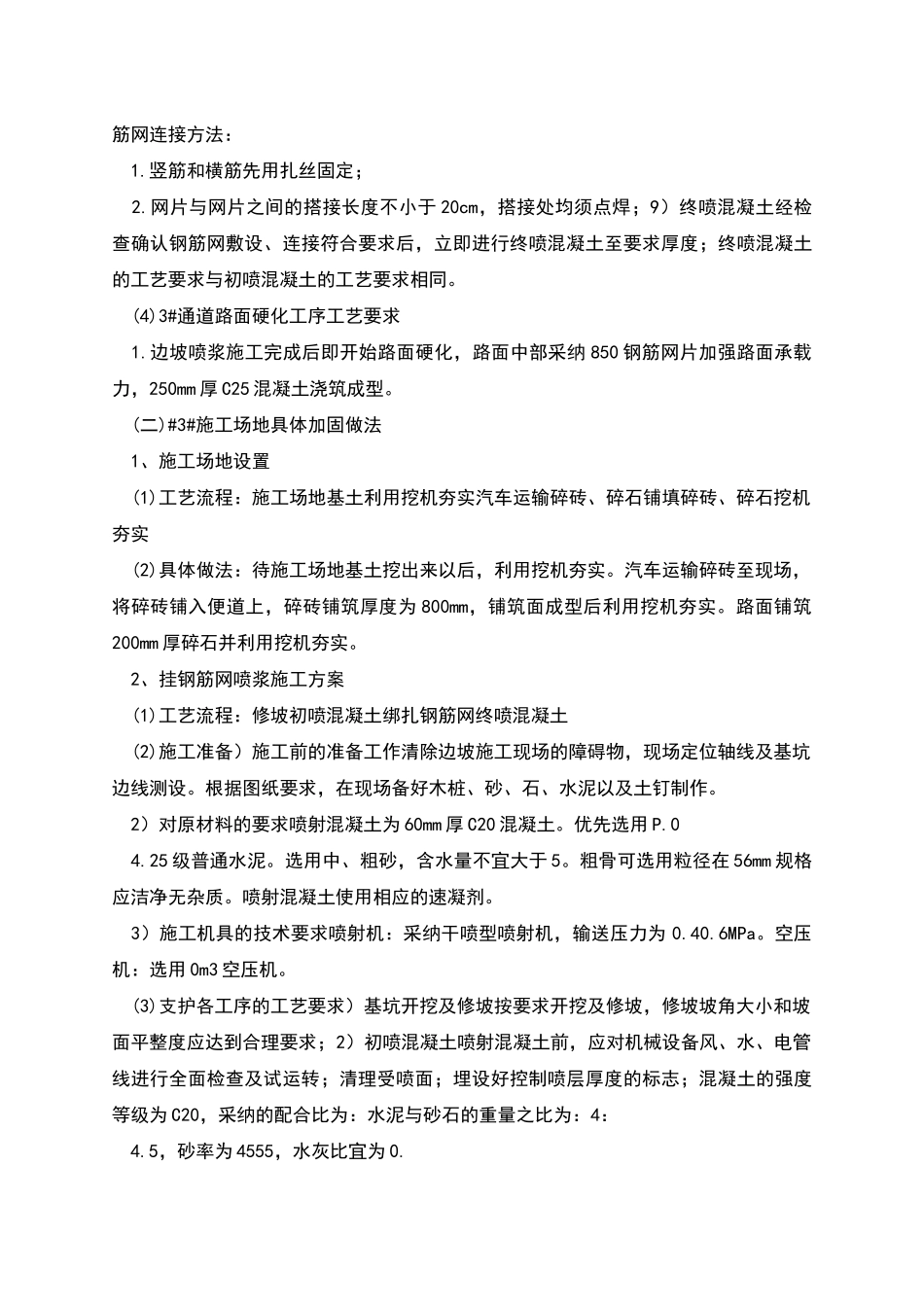

三、#3#施工便道及施工场地加固做法 (一)#3#施工便道具体加固做法 1、施工便道设置 (1)工艺流程:挖
