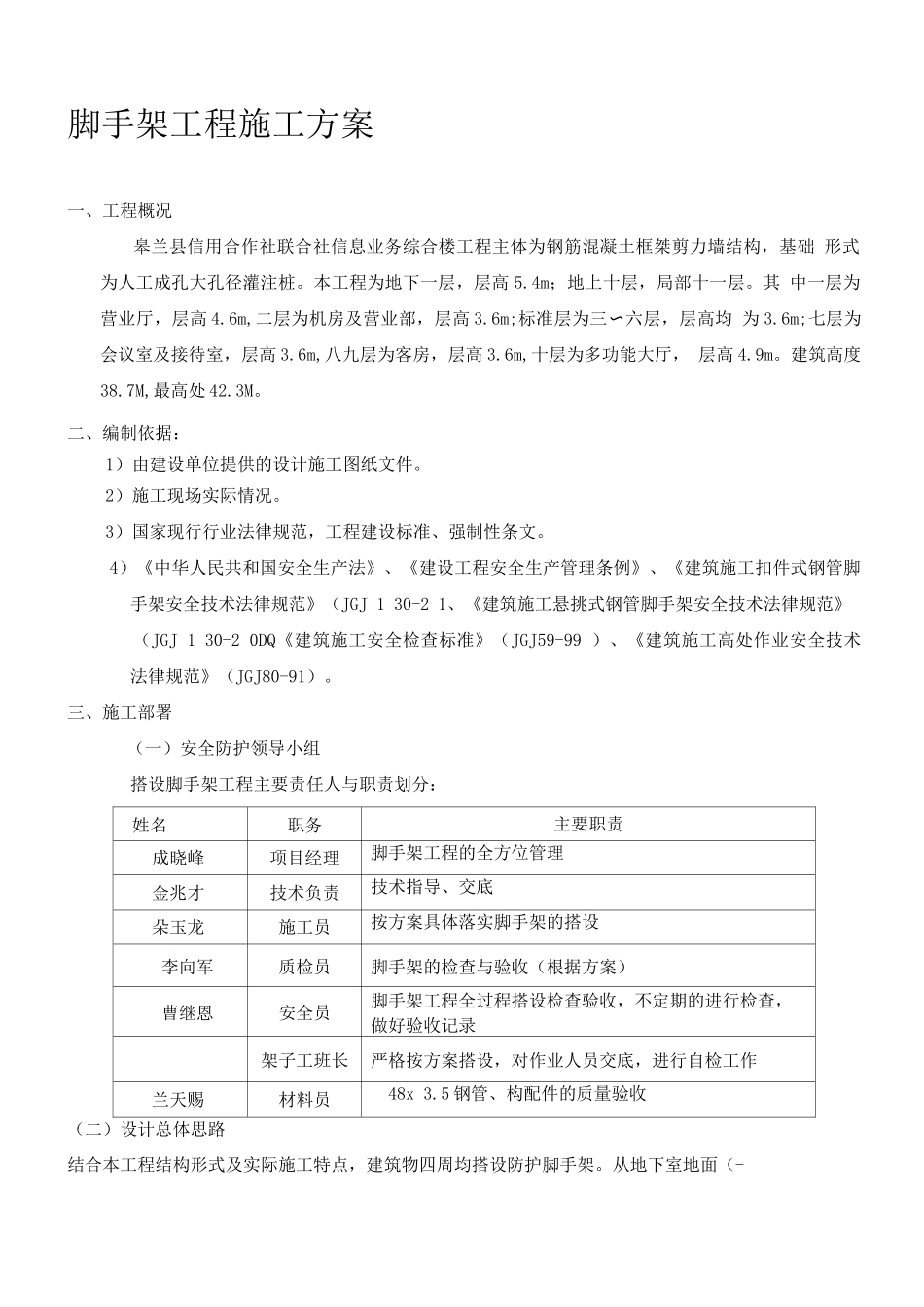

脚手架工程施工方案一、工程概况皋兰县信用合作社联合社信息业务综合楼工程主体为钢筋混凝土框桀剪力墙结构,基础 形式为人工成孔大孔径灌注桩
本工程为地下一层,层高 5
4m;地上十层,局部十一层
其 中一层为营业厅,层高 4
6m,二层为机房及营业部,层高 3
6m;标准层为三六层,层高均 为〜3
6m;七层为会议室及接待室,层高 3
6m,八九层为客房,层高 3
6m,十层为多功能大厅, 层高 4
建筑高度38
7M,最高处 42
二、编制依据:1)由建设单位提供的设计施工图纸文件
2)施工现场实际情况
3)国家现行行业法律规范,工程建设标准、强制性条文
4)《中华人民共和国安全生产法》、《建设工程安全生产管理条例》、《建筑施工扣件式钢管脚 手架安全技术法律规范》(JGJ 1 30-2 1、《建筑施工悬挑式钢管脚手架安全技术法律规范》(JGJ 1 30-2 0DQ《建筑施工安全检查标准》(JGJ59-99 )、《建筑施工高处作业安全技术 法律规范》(JGJ80-91)

三、施工部署(一)安全防护领导小组搭设脚手架工程主要责任人与职责划分:姓名职务主要职责成晓峰项目经理脚手架工程的全方位管理金兆才技术负责技术指导、交底朵玉龙施工员按方案具体落实脚手架的搭设李向军质检员脚手架的检查与验收(根据方案)曹继恩安全员脚手架工程全过程搭设检查验收,不定期的进行检查, 做好验收记录架子工班长严格按方案搭设,对作业人员交底,进行自检工作兰天赐材料员48x 3
5 钢管、构配件的质量验收(二)设计总体思路结合本工程结构形式及实际施工特点,建筑物四周均搭设防护脚手架
从地下室地面(-5
450 处)开始搭设落地式脚手架至五层顶
从六层处开始搭设悬挑式钢管脚手架到屋面,以 16# 槽钢作为挑梁,施工时在第六楼层中埋设 616 钢筋拉环,每道槽钢端部间距 1
5m,挑出楼层边 0
