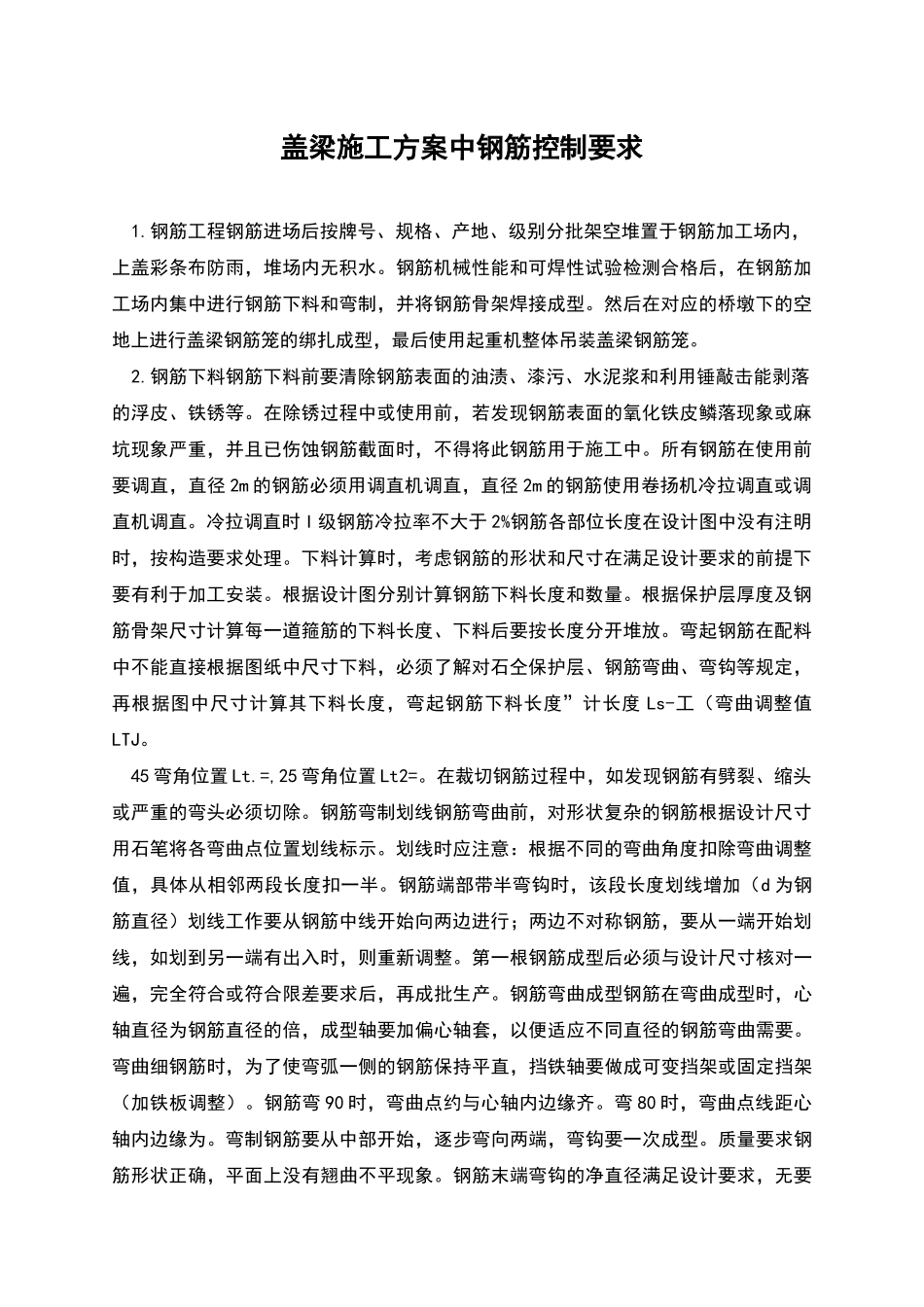

盖梁施工方案中钢筋控制要求 1
钢筋工程钢筋进场后按牌号、规格、产地、级别分批架空堆置于钢筋加工场内,上盖彩条布防雨,堆场内无积水
钢筋机械性能和可焊性试验检测合格后,在钢筋加工场内集中进行钢筋下料和弯制,并将钢筋骨架焊接成型
然后在对应的桥墩下的空地上进行盖梁钢筋笼的绑扎成型,最后使用起重机整体吊装盖梁钢筋笼
钢筋下料钢筋下料前要清除钢筋表面的油渍、漆污、水泥浆和利用锤敲击能剥落的浮皮、铁锈等
在除锈过程中或使用前,若发现钢筋表面的氧化铁皮鳞落现象或麻坑现象严重,并且已伤蚀钢筋截面时,不得将此钢筋用于施工中
所有钢筋在使用前要调直,直径 2m 的钢筋必须用调直机调直,直径 2m 的钢筋使用卷扬机冷拉调直或调直机调直
冷拉调直时 I 级钢筋冷拉率不大于 2%钢筋各部位长度在设计图中没有注明时,按构造要求处理
下料计算时,考虑钢筋的形状和尺寸在满足设计要求的前提下要有利于加工安装
根据设计图分别计算钢筋下料长度和数量
根据保护层厚度及钢筋骨架尺寸计算每一道箍筋的下料长度、下料后要按长度分开堆放
弯起钢筋在配料中不能直接根据图纸中尺寸下料,必须了解对石仝保护层、钢筋弯曲、弯钩等规定,再根据图中尺寸计算其下料长度,弯起钢筋下料长度”计长度 Ls-工(弯曲调整值LTJ
45 弯角位置 Lt
=,25 弯角位置 Lt2=
在裁切钢筋过程中,如发现钢筋有劈裂、缩头或严重的弯头必须切除
钢筋弯制划线钢筋弯曲前,对形状复杂的钢筋根据设计尺寸用石笔将各弯曲点位置划线标示
划线时应注意:根据不同的弯曲角度扣除弯曲调整值,具体从相邻两段长度扣一半
钢筋端部带半弯钩时,该段长度划线增加(d 为钢筋直径)划线工作要从钢筋中线开始向两边进行;两边不对称钢筋,要从一端开始划线,如划到另一端有出入时,则重新调整
第一根钢筋成型后必须与设计尺寸核对一遍,完全符合或符合限差要求后,再成批生产
