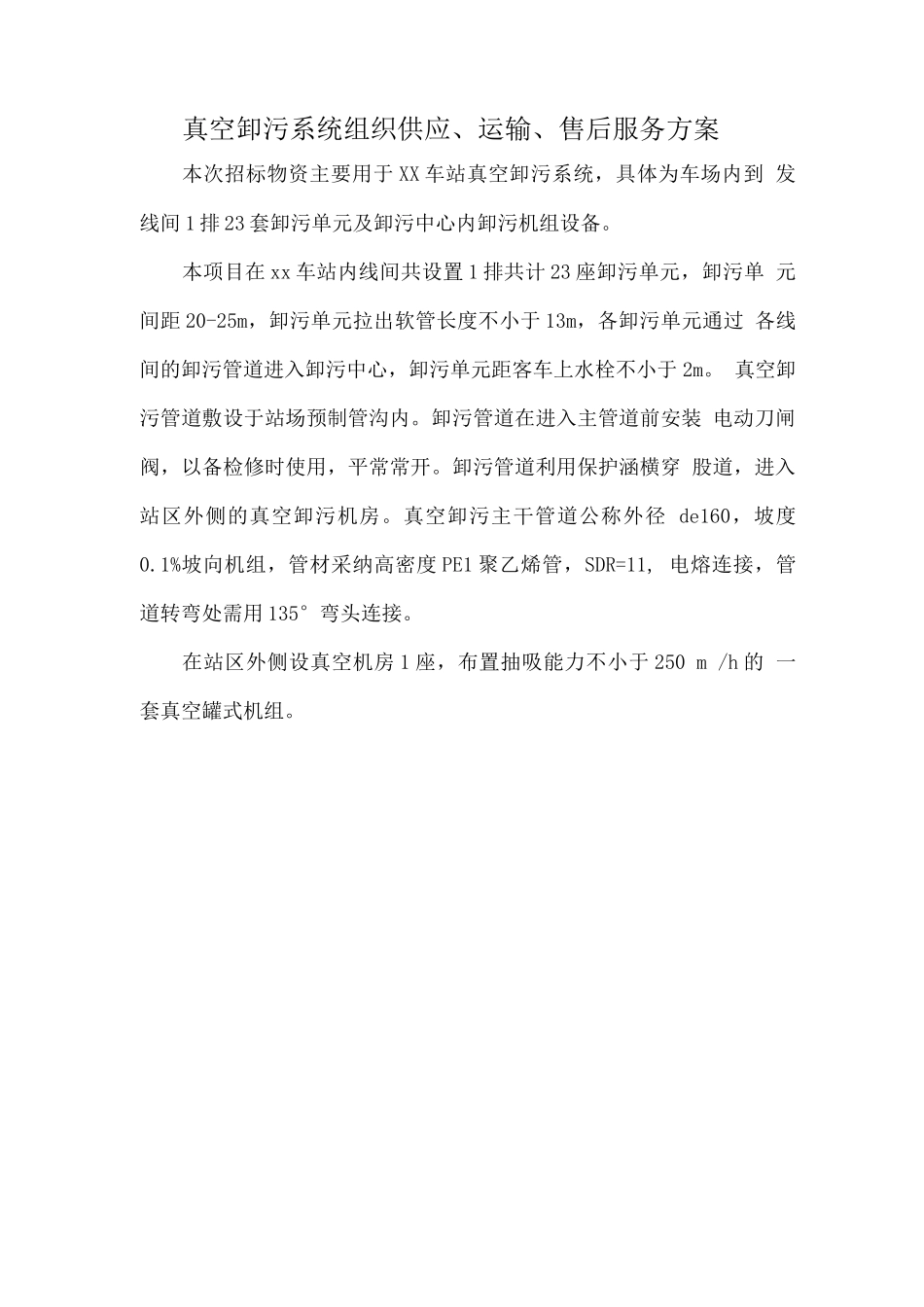

真空卸污系统组织供应、运输、售后服务方案本次招标物资主要用于 XX 车站真空卸污系统,具体为车场内到 发线间 1 排 23 套卸污单元及卸污中心内卸污机组设备
本项目在 xx 车站内线间共设置 1 排共计 23 座卸污单元,卸污单 元间距 20-25m,卸污单元拉出软管长度不小于 13m,各卸污单元通过 各线间的卸污管道进入卸污中心,卸污单元距客车上水栓不小于 2m
真空卸污管道敷设于站场预制管沟内
卸污管道在进入主管道前安装 电动刀闸阀,以备检修时使用,平常常开
卸污管道利用保护涵横穿 股道,进入站区外侧的真空卸污机房
真空卸污主干管道公称外径 de160,坡度0
1%坡向机组,管材采纳高密度 PE1 聚乙烯管,SDR=11, 电熔连接,管 道转弯处需用 135°弯头连接
在站区外侧设真空机房 1 座,布置抽吸能力不小于 250 m /h 的 一套真空罐式机组

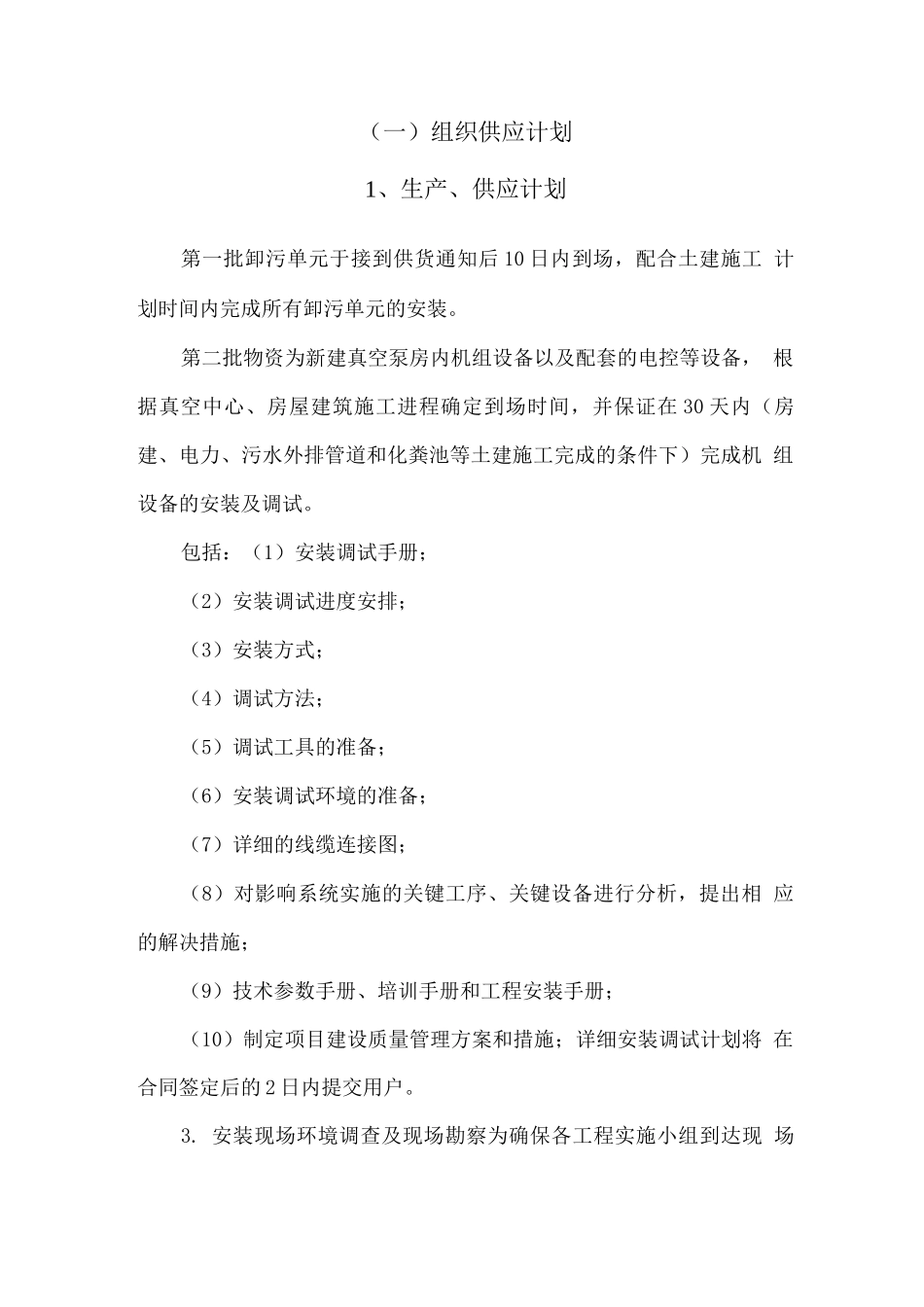

(一)组织供应计划1、生产、供应计划第一批卸污单元于接到供货通知后 10 日内到场,配合土建施工 计划时间内完成所有卸污单元的安装
第二批物资为新建真空泵房内机组设备以及配套的电控等设备, 根据真空中心、房屋建筑施工进程确定到场时间,并保证在 30 天内(房 建、电力、污水外排管道和化粪池等土建施工完成的条件下)完成机 组设备的安装及调试
包括:(1)安装调试手册;(2)安装调试进度安排;(3)安装方式;(4)调试方法;(5)调试工具的准备;(6)安装调试环境的准备;(7)详细的线缆连接图;(8)对影响系统实施的关键工序、关键设备进行分析,提出相 应的解决措施;(9)技术参数手册、培训手册和工程安装手册;(10)制定项目建设质量管理方案和措施;详细安装调试计划将 在合同签定后的 2 日内提交用户
安装现场环境调查及现场勘察为确保各工程实施小组到达现 场后能够尽快展开工作,保证项目顺利进行,我公司将在实施前
