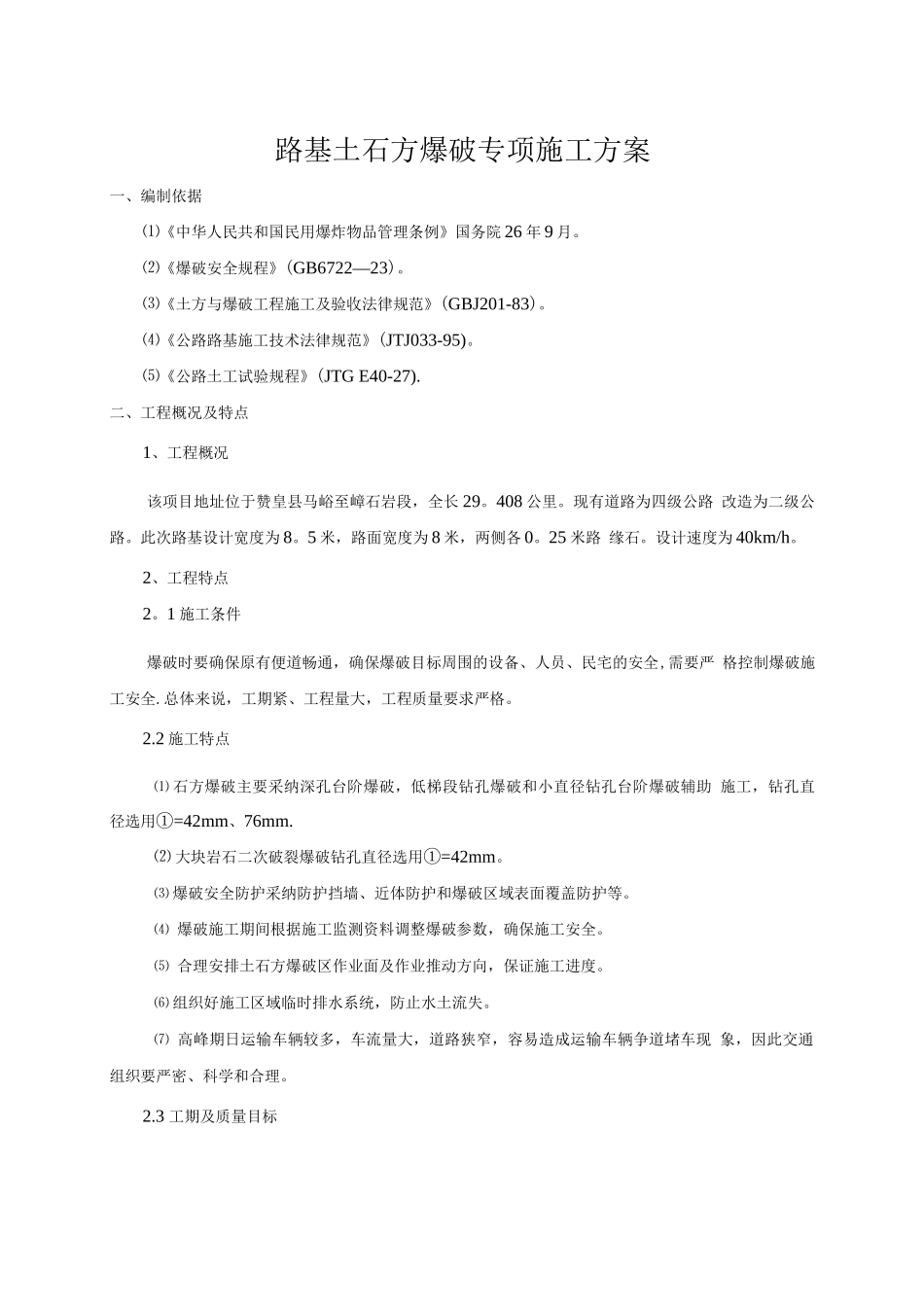

路基土石方爆破专项施工方案一、编制依据⑴《中华人民共和国民用爆炸物品管理条例》国务院 26 年 9 月
⑵《爆破安全规程》(GB6722—23)
⑶《土方与爆破工程施工及验收法律规范》(GBJ201-83)
⑷《公路路基施工技术法律规范》(JTJ033-95)
⑸《公路土工试验规程》(JTG E40-27)
二、工程概况及特点1、工程概况该项目地址位于赞皇县马峪至嶂石岩段,全长 29
408 公里
现有道路为四级公路 改造为二级公路
此次路基设计宽度为 8
5 米,路面宽度为 8 米,两侧各 0
25 米路 缘石
设计速度为 40km/h
2、工程特点2
1 施工条件爆破时要确保原有便道畅通,确保爆破目标周围的设备、人员、民宅的安全,需要严 格控制爆破施工安全
总体来说,工期紧、工程量大,工程质量要求严格
2 施工特点⑴ 石方爆破主要采纳深孔台阶爆破,低梯段钻孔爆破和小直径钻孔台阶爆破辅助 施工,钻孔直径选用①=42mm、76mm
⑵ 大块岩石二次破裂爆破钻孔直径选用①=42mm
⑶ 爆破安全防护采纳防护挡墙、近体防护和爆破区域表面覆盖防护等
⑷ 爆破施工期间根据施工监测资料调整爆破参数,确保施工安全
⑸ 合理安排土石方爆破区作业面及作业推动方向,保证施工进度
⑹ 组织好施工区域临时排水系统,防止水土流失
⑺ 高峰期日运输车辆较多,车流量大,道路狭窄,容易造成运输车辆争道堵车现 象,因此交通组织要严密、科学和合理

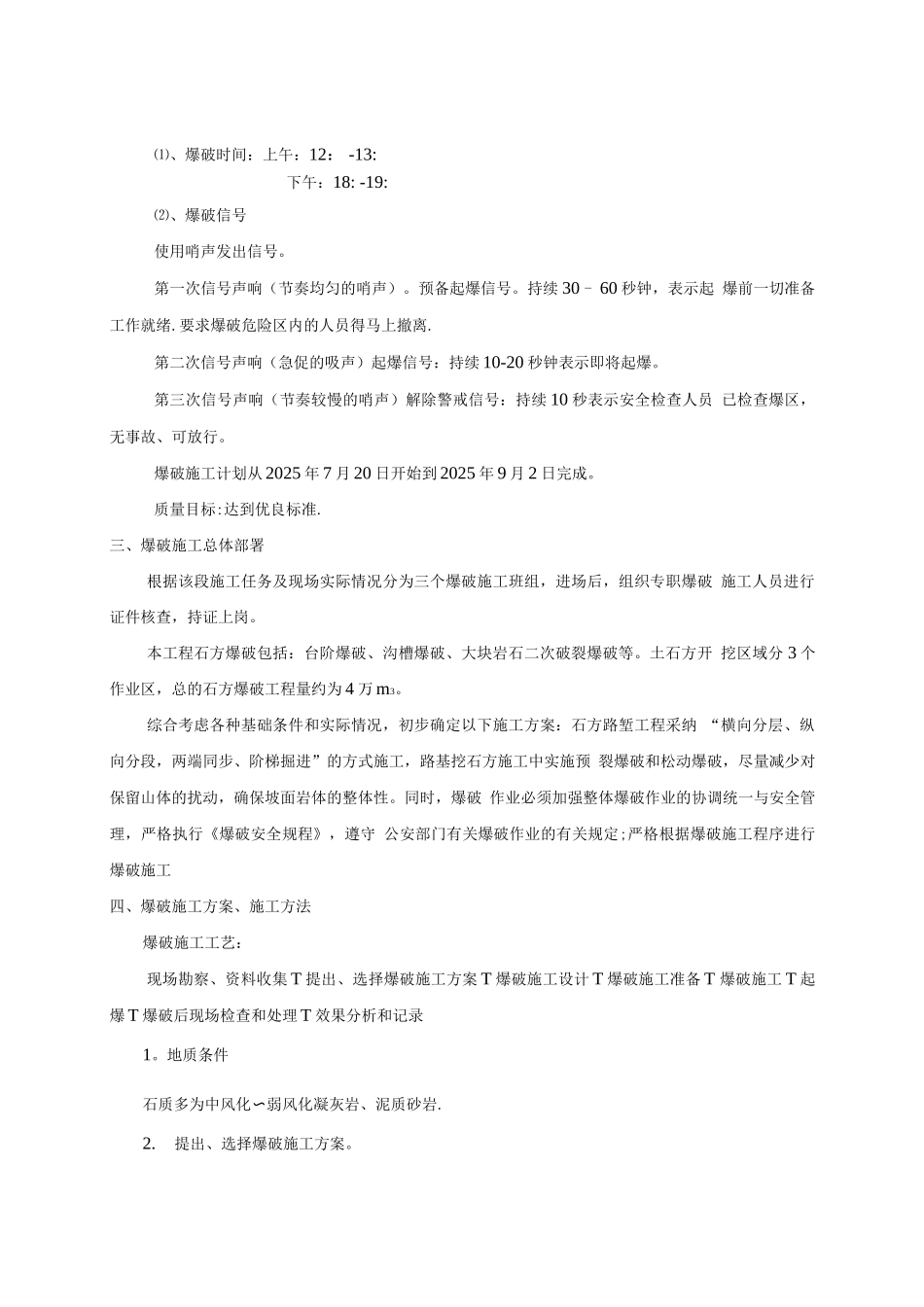

3 工期及质量目标⑴、爆破时间:上午:12: -13: 下午:18: -19:⑵、爆破信号使用哨声发出信号
第一次信号声响(节奏均匀的哨声)
预备起爆信号
持续 30 - 60 秒钟,表示起 爆前一切准备工作就绪
要求爆破危险区内的人员得马上撤离
第二次信号声响(急促的吸声)起爆信号:持续 10-20 秒钟表示即将起爆
第三次信号声响(节奏较慢的哨声)解除
