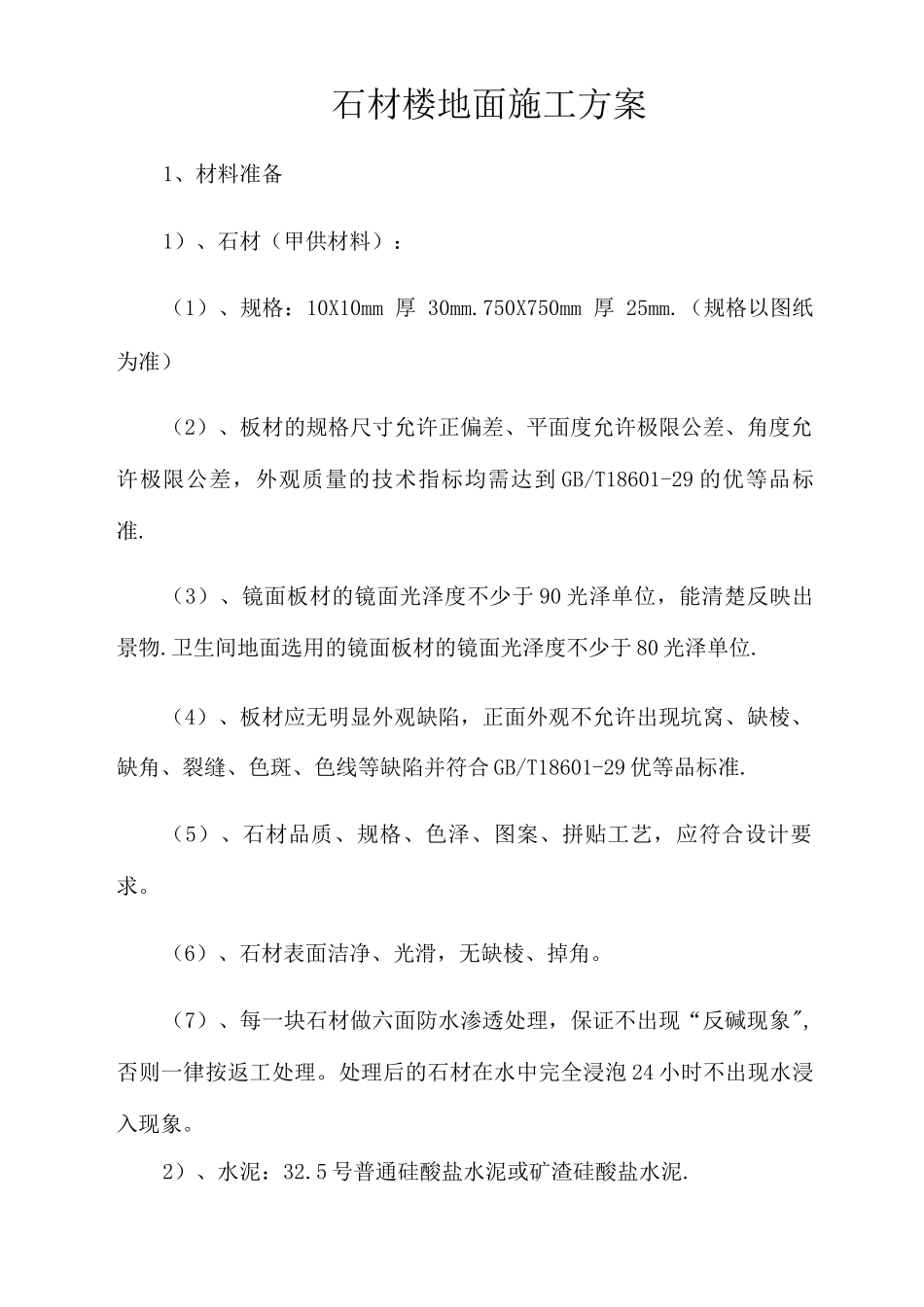

石材楼地面施工方案1、材料准备1)、石材(甲供材料):(1)、规格:10X10mm 厚 30mm
750X750mm 厚 25mm
(规格以图纸为准)(2)、板材的规格尺寸允许正偏差、平面度允许极限公差、角度允许极限公差,外观质量的技术指标均需达到 GB/T18601-29 的优等品标准
(3)、镜面板材的镜面光泽度不少于 90 光泽单位,能清楚反映出景物
卫生间地面选用的镜面板材的镜面光泽度不少于 80 光泽单位
(4)、板材应无明显外观缺陷,正面外观不允许出现坑窝、缺棱、缺角、裂缝、色斑、色线等缺陷并符合 GB/T18601-29 优等品标准
(5)、石材品质、规格、色泽、图案、拼贴工艺,应符合设计要求
(6)、石材表面洁净、光滑,无缺棱、掉角

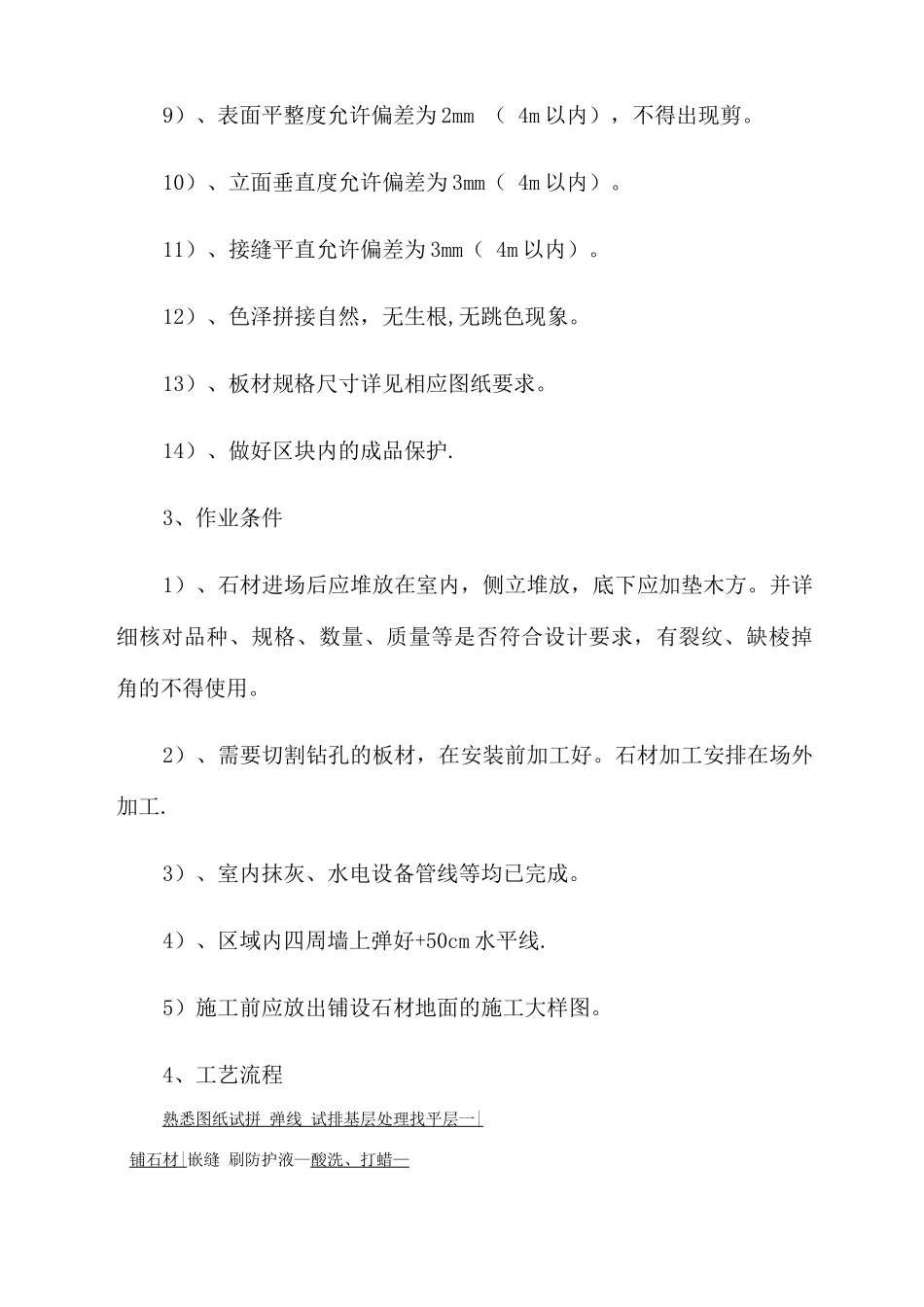

(7)、每一块石材做六面防水渗透处理,保证不出现“反碱现象",否则一律按返工处理
处理后的石材在水中完全浸泡 24 小时不出现水浸入现象
2)、水泥:32
5 号普通硅酸盐水泥或矿渣硅酸盐水泥

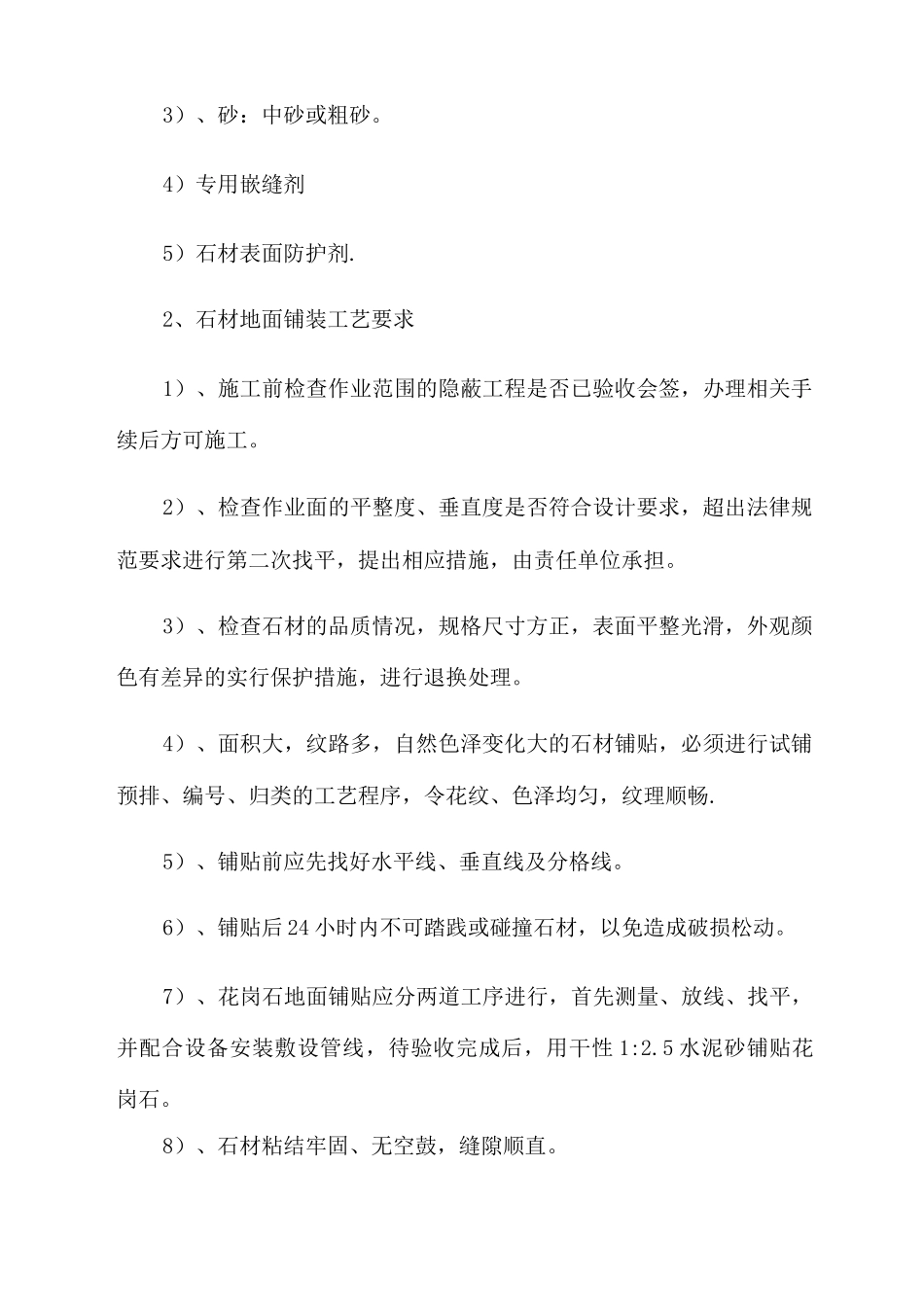

3)、砂:中砂或粗砂
4)专用嵌缝剂5)石材表面防护剂
2、石材地面铺装工艺要求1)、施工前检查作业范围的隐蔽工程是否已验收会签,办理相关手续后方可施工
2)、检查作业面的平整度、垂直度是否符合设计要求,超出法律规范要求进行第二次找平,提出相应措施,由责任单位承担
3)、检查石材的品质情况,规格尺寸方正,表面平整光滑,外观颜色有差异的实行保护措施,进行退换处理
4)、面积大,纹路多,自然色泽变化大的石材铺贴,必须进行试铺预排、编号、归类的工艺程序,令花纹、色泽均匀,纹理顺畅
5)、铺贴前应先找好水平线、垂直线及分格线
6)、铺贴后 24 小时内不可踏践或碰撞石材,以免造成破损松动
7)、花岗石地面铺贴应分两道工序进行,首先测量、放线、找平,并配合设备安装敷设管线,待验收完成后,用干性 1:2
5 水泥砂铺贴花岗石
8)、石材粘结牢固、无空
