矿井停电检测、修理变压器安全技术措施一、总则因我矿 KS9-800
69 型变压器出现故障需要进行停电检测、修理,为了进一步保证我矿停电检测、修理期间工作安全,此变压器相邻两台变压器,也需停电及为缩短停电影响时间,特制订本措施
二、工作安排及负责人1、停电检测、修理时间:2025 年 6 月 15 日 12 时 30 分---15 日14 时 30 分检测、修理地点: 地面配电室停电影响范围:主副井提升机、办公楼、筒仓施工总负责人:武章连施工安全负责人:冯虎明现场施工负责人:郭改平检测、修理班组停送电负责人:张琴平检测、修理人员:2、停电检测、修理计划及措施由单位领导审查签字经批准后,于当月 15 日前报机运工区

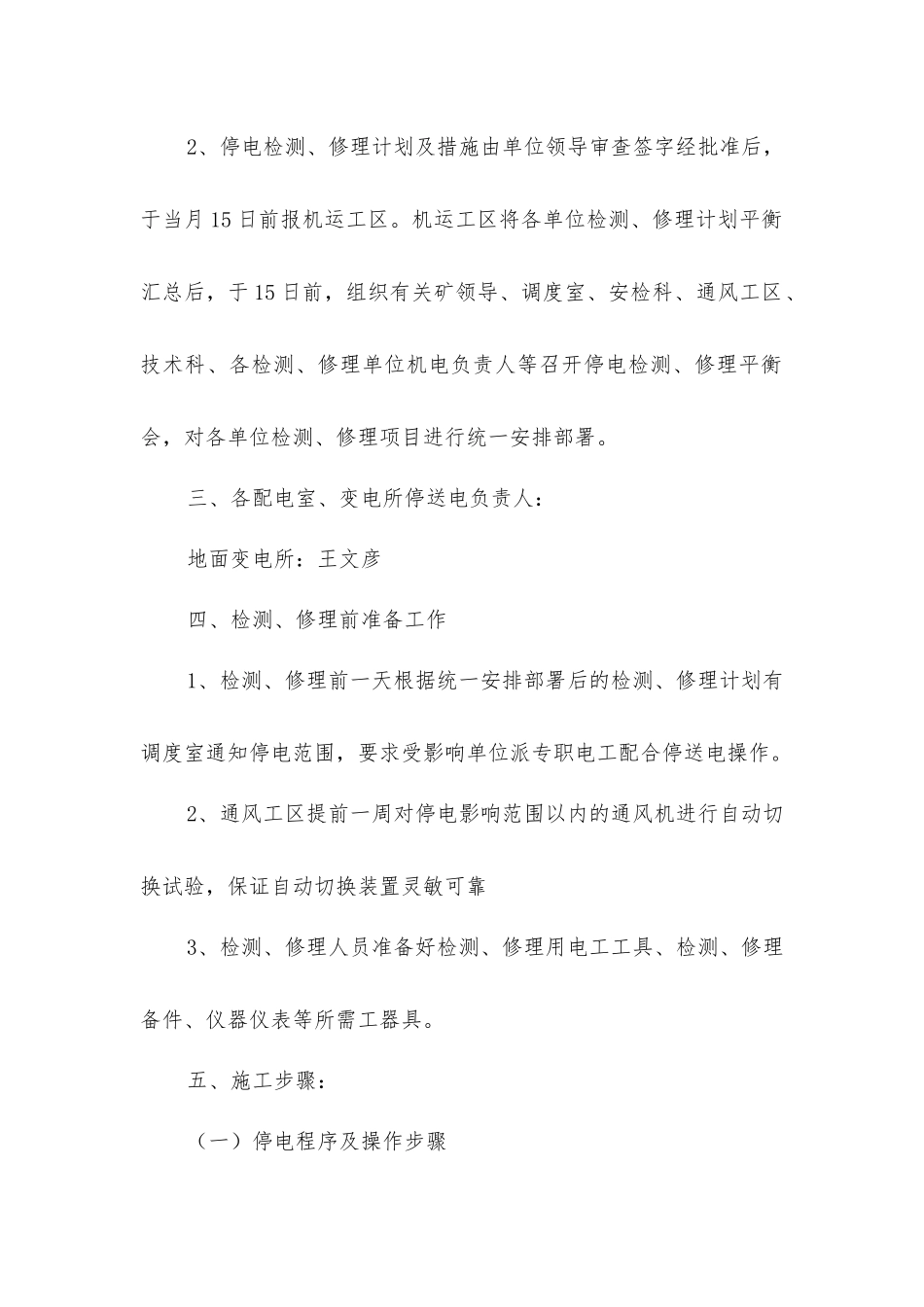

机运工区将各单位检测、修理计划平衡汇总后,于 15 日前,组织有关矿领导、调度室、安检科、通风工区、技术科、各检测、修理单位机电负责人等召开停电检测、修理平衡会,对各单位检测、修理项目进行统一安排部署
三、各配电室、变电所停送电负责人:地面变电所:王文彦四、检测、修理前准备工作1、检测、修理前一天根据统一安排部署后的检测、修理计划有调度室通知停电范围,要求受影响单位派专职电工配合停送电操作
2、通风工区提前一周对停电影响范围以内的通风机进行自动切换试验,保证自动切换装置灵敏可靠3、检测、修理人员准备好检测、修理用电工工具、检测、修理备件、仪器仪表等所需工器具

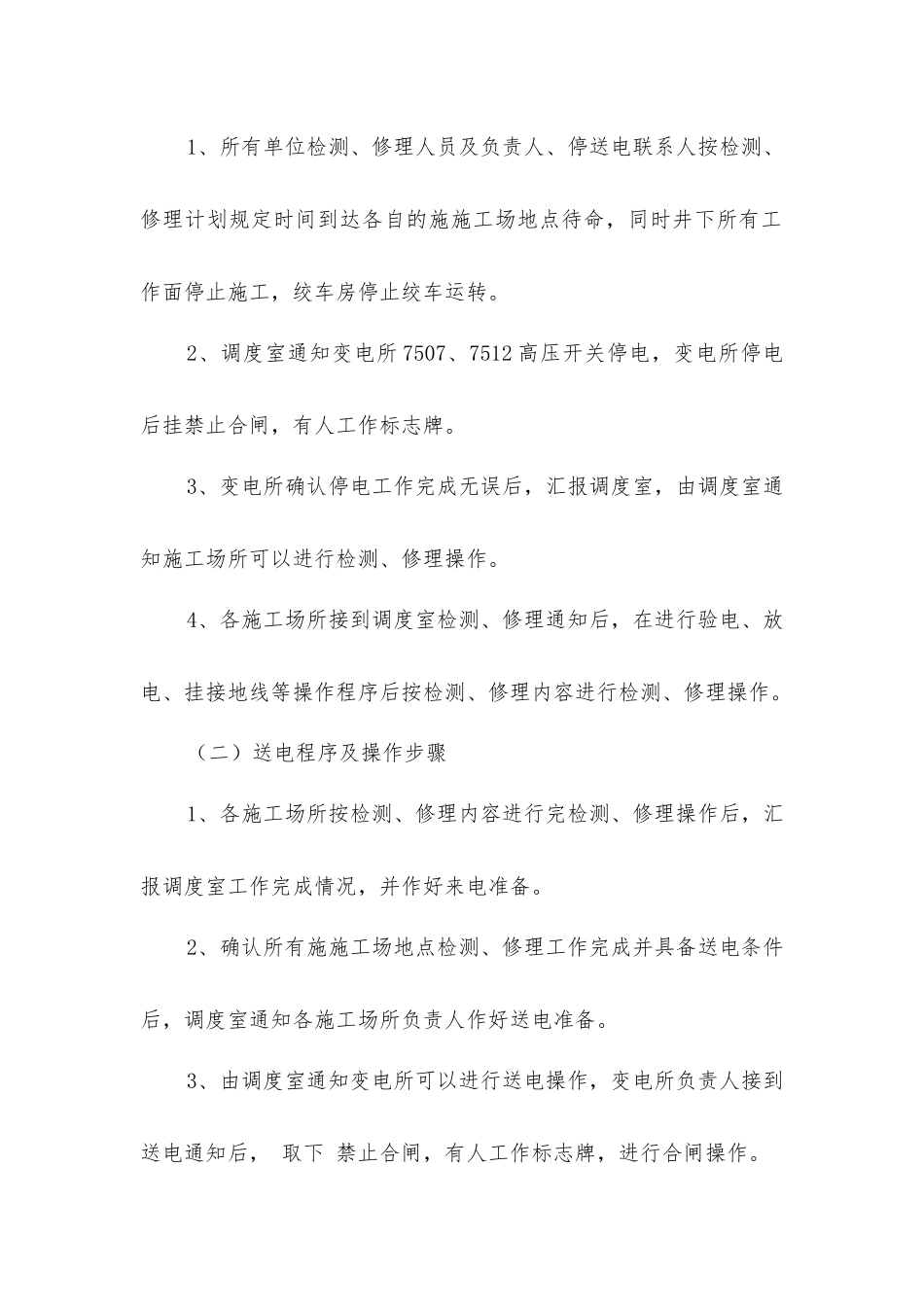

五、施工步骤:(一)停电程序及操作步骤1、所有单位检测、修理人员及负责人、停送电联系人按检测、修理计划规定时间到达各自的施施工场地点待命,同时井下所有工作面停止施工,绞车房停止绞车运转
2、调度室通知变电所 7507、7512 高压开关停电,变电所停电后挂禁止合闸,有人工作标志牌
3、变电所确认停电工作完成无误后,汇报调度室,由调度室通知施工场所可以进行检测、修理操作
4、各施工场所接到调度室检测、
