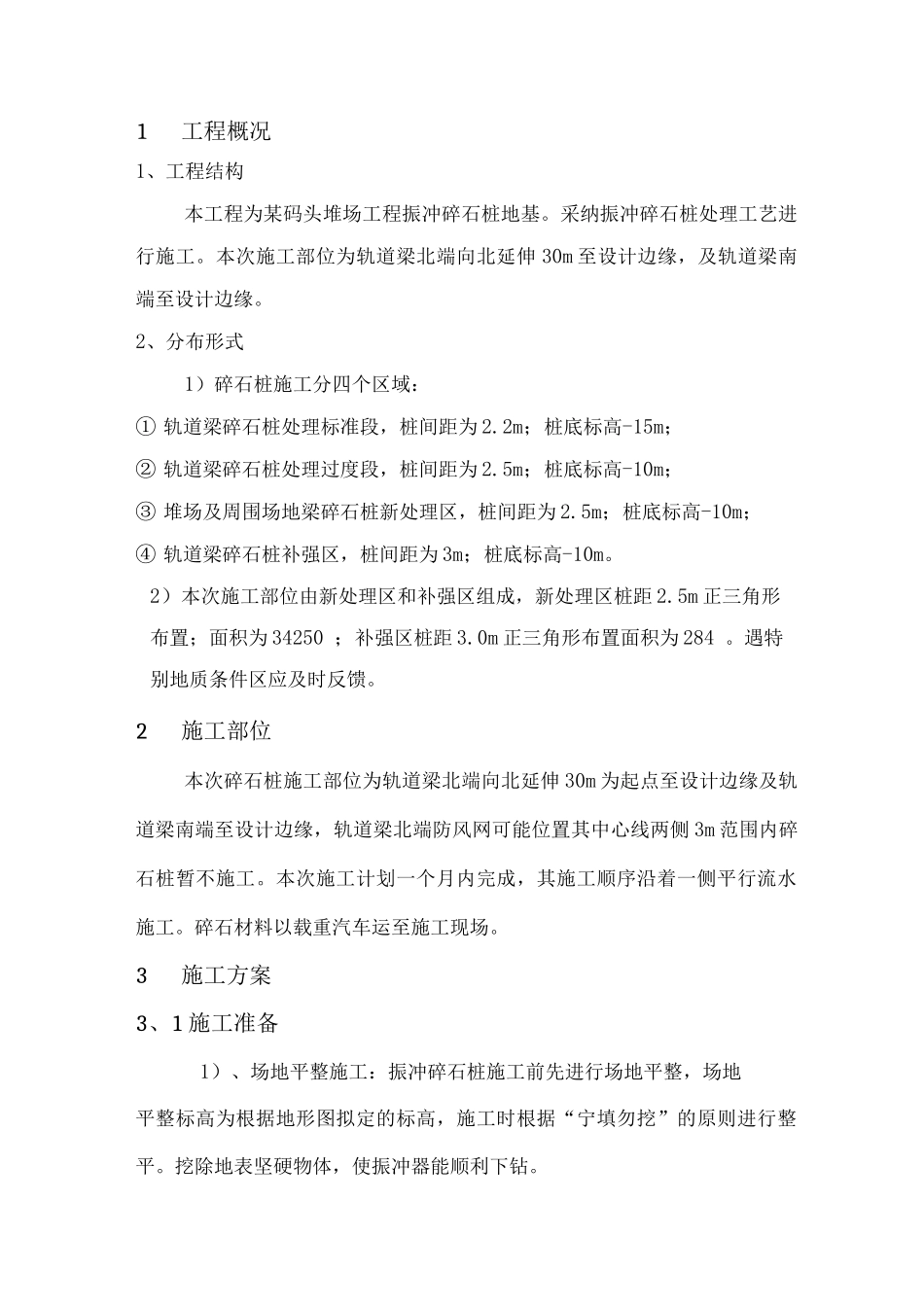

1工程概况1、工程结构本工程为某码头堆场工程振冲碎石桩地基
采纳振冲碎石桩处理工艺进行施工
本次施工部位为轨道梁北端向北延伸 30m 至设计边缘,及轨道梁南端至设计边缘
2、分布形式1)碎石桩施工分四个区域:① 轨道梁碎石桩处理标准段,桩间距为 2
2m;桩底标高-15m;② 轨道梁碎石桩处理过度段,桩间距为 2
5m;桩底标高-10m;③ 堆场及周围场地梁碎石桩新处理区,桩间距为 2
5m;桩底标高-10m;④ 轨道梁碎石桩补强区,桩间距为 3m;桩底标高-10m
2)本次施工部位由新处理区和补强区组成,新处理区桩距 2
5m 正三角形布置;面积为 34250 ;补强区桩距 3
0m 正三角形布置面积为 284
遇特别地质条件区应及时反馈
2施工部位本次碎石桩施工部位为轨道梁北端向北延伸 30m 为起点至设计边缘及轨道梁南端至设计边缘,轨道梁北端防风网可能位置其中心线两侧 3m 范围内碎石桩暂不施工
本次施工计划一个月内完成,其施工顺序沿着一侧平行流水施工
碎石材料以载重汽车运至施工现场

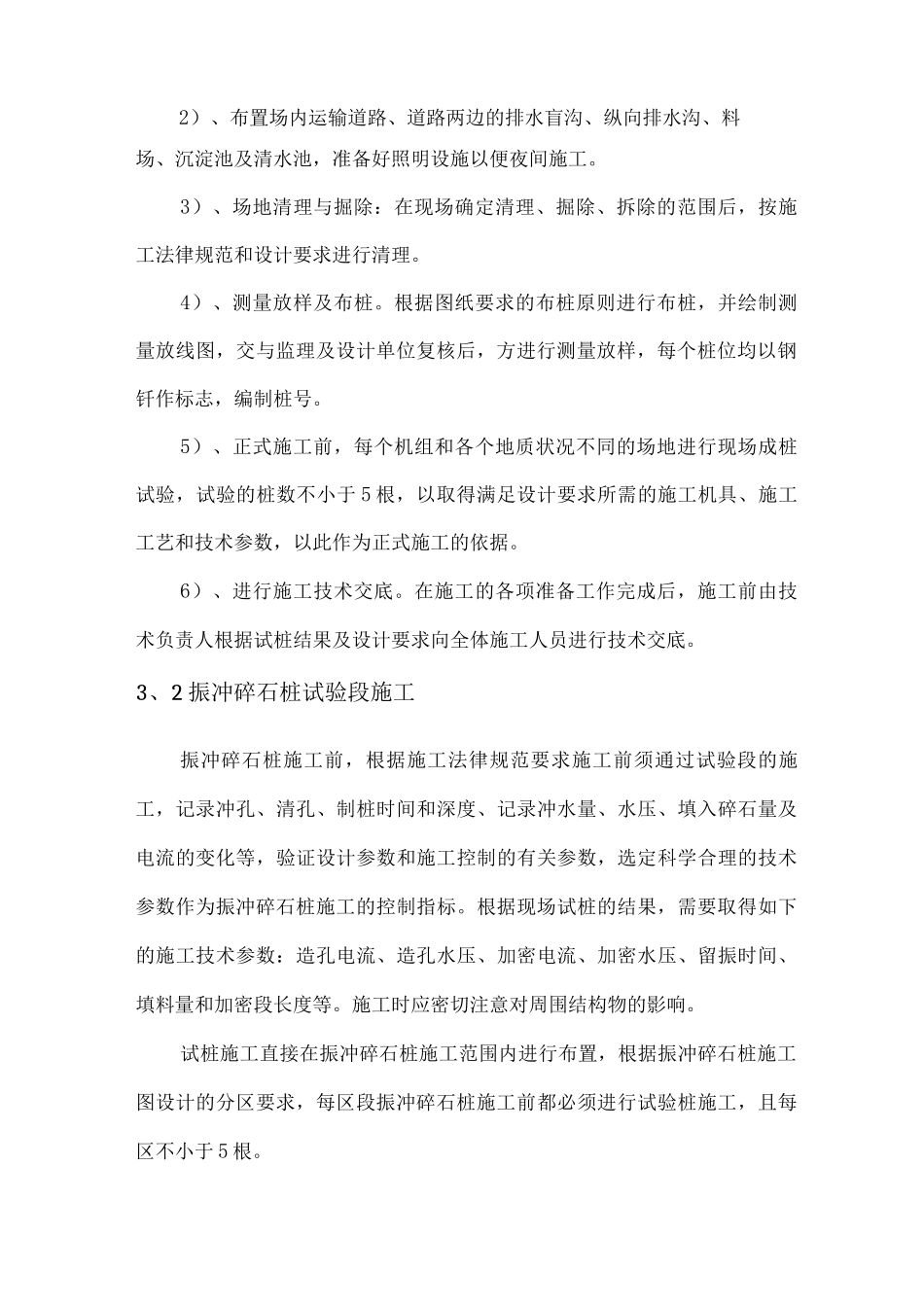

3施工方案3、1 施工准备1)、场地平整施工:振冲碎石桩施工前先进行场地平整,场地平整标高为根据地形图拟定的标高,施工时根据“宁填勿挖”的原则进行整平
挖除地表坚硬物体,使振冲器能顺利下钻
2)、布置场内运输道路、道路两边的排水盲沟、纵向排水沟、料场、沉淀池及清水池,准备好照明设施以便夜间施工
3)、场地清理与掘除:在现场确定清理、掘除、拆除的范围后,按施工法律规范和设计要求进行清理
4)、测量放样及布桩
根据图纸要求的布桩原则进行布桩,并绘制测量放线图,交与监理及设计单位复核后,方进行测量放样,每个桩位均以钢钎作标志,编制桩号

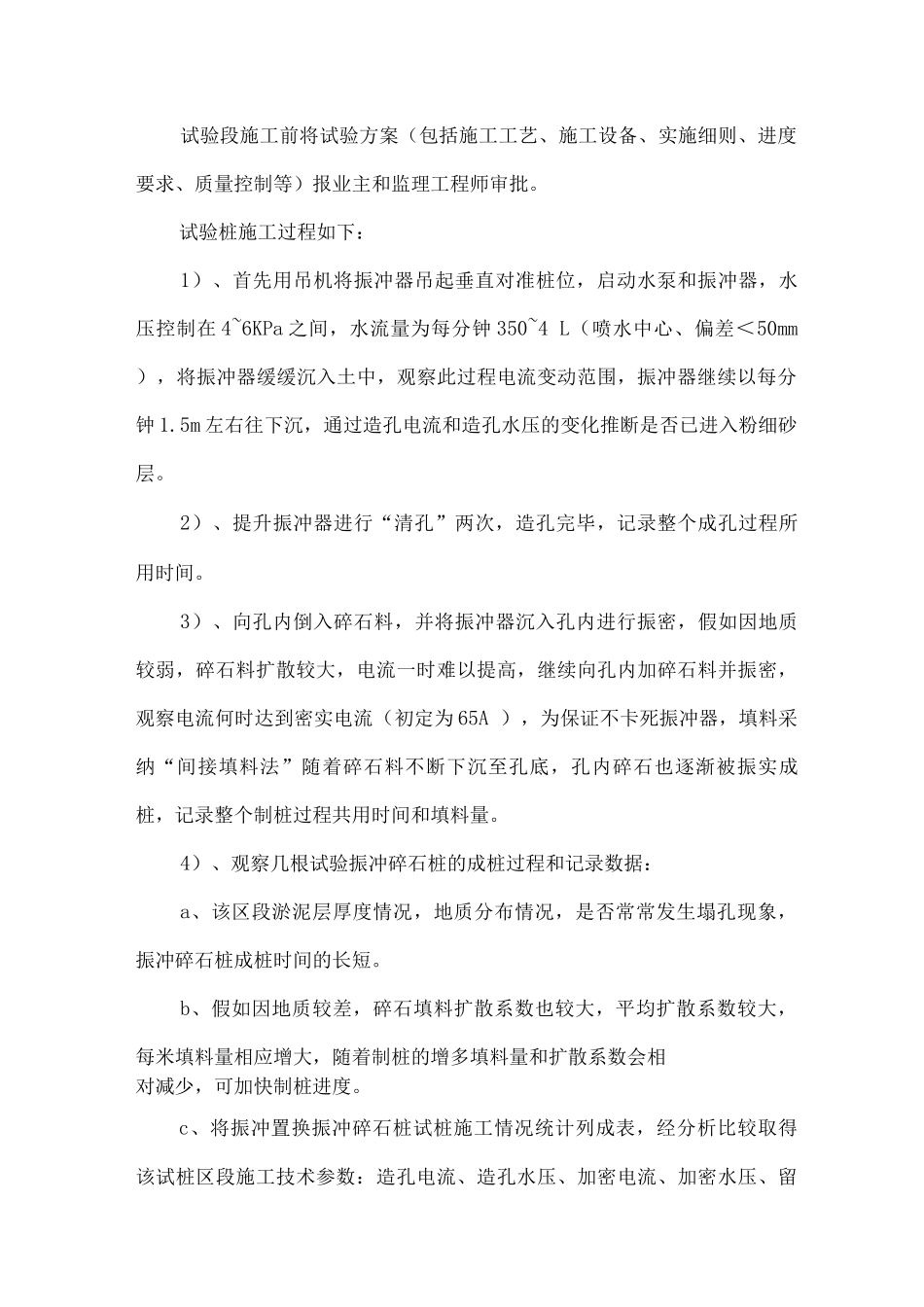

5)、正式施工前,每个机组和各个地质状况不同的场地进行现场成桩试验,试验的桩数不小于 5 根,以取得满足设计要求所需的施工机具、施工工艺和技术参数,以此作为正
