一、编制依据:2二、工程概况:2三、施工布署:2四、施工准备:34
1 人员安排4
2 测量放线4
3 施工机械4
4 机械工程队4
5 场外准备五、 施工方案: 4
1 基槽放坡5
2 土方开挖六、护坡方案:5七成品保护 6八、施工安全 6九、环境保护措施 7

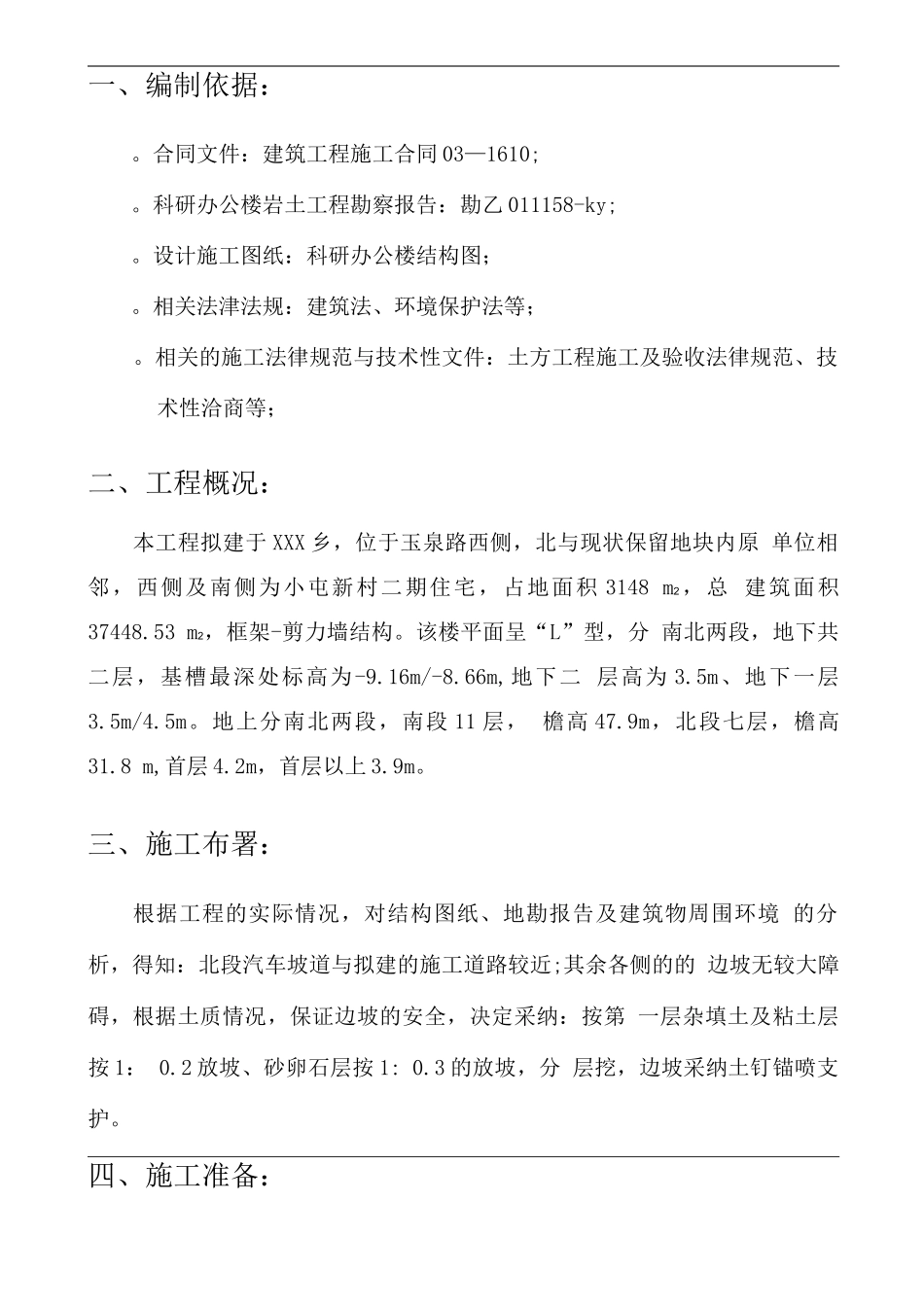

十、附图(基础放坡图)&一、编制依据:
合同文件:建筑工程施工合同 03—1610;
科研办公楼岩土工程勘察报告:勘乙 011158-ky;
设计施工图纸:科研办公楼结构图;
相关法津法规:建筑法、环境保护法等;
相关的施工法律规范与技术性文件:土方工程施工及验收法律规范、技 术性洽商等;二、工程概况:本工程拟建于 XXX 乡,位于玉泉路西侧,北与现状保留地块内原 单位相邻,西侧及南侧为小屯新村二期住宅,占地面积 3148 m2,总 建筑面积37448
53 m2,框架-剪力墙结构
该楼平面呈“L”型,分 南北两段,地下共二层,基槽最深处标高为-9
16m/-8
66m,地下二 层高为 3
5m、地下一层3
地上分南北两段,南段 11 层, 檐高 47
9m,北段七层,檐高31
8 m,首层 4
2m,首层以上 3
三、施工布署:根据工程的实际情况,对结构图纸、地勘报告及建筑物周围环境 的分析,得知:北段汽车坡道与拟建的施工道路较近;其余各侧的的 边坡无较大障碍,根据土质情况,保证边坡的安全,决定采纳:按第 一层杂填土及粘土层按 1: 0
2 放坡、砂卵石层按 1: 0
3 的放坡,分 层挖,边坡采纳土钉锚喷支护
四、施工准备:4・1 人员安排现场负责人:现场技术负责人:土方开挖指挥人:基坑护坡指挥人:测量标高控制人:4
2 测量放线
工程定位测量由测绘设计讨论院提供原始桩位、水准点
o 做好原始桩位的复测及成果报告
3 施工机械该楼的土方开挖量约为 490 立方米,故选用三台反铲挖土
