五盂高速公路 LJ14 标箱梁预制施工方案1、编制说明1
1 编制依据:1
1 五台至盂县高速公路(LJ14 合同段招标文件
2 五台至盂县高速公路(LJ14)合同段施工图设计
3 五台至盂县高速公路(LJ14)合同段实施性施工组织设计
《公路桥涵施工技术法律规范》(JTJ041—20)
5《公路工程质量检验评定标准》(JTG F80/1—24)
2 编制原则:1
1 确保实现业主所要求的工期、质量、安全、环保目标
严格遵守施工技术法律规范、规程和制度
3 科学组织、精心施工保证优良率达 98%以上,争创省优
4 合理安排施工计划,统筹规划、保证施工有序性、连续性、均衡性
5 考虑本标段工程特点、工期要求,精心施工
2、工程概况2
1 概述五台至盂县高速公路盂县段,是山西阳泉至五台高速公路的重要组成部分
本 标 段 位 于 盂 县 境 内 , 起 止 桩 号 为 K62+920 〜 K63+0, 线 路 全 长6
其中大桥 3 座共长 696
7 米)、天桥 3 座、涵洞 17 座、路基5°4km

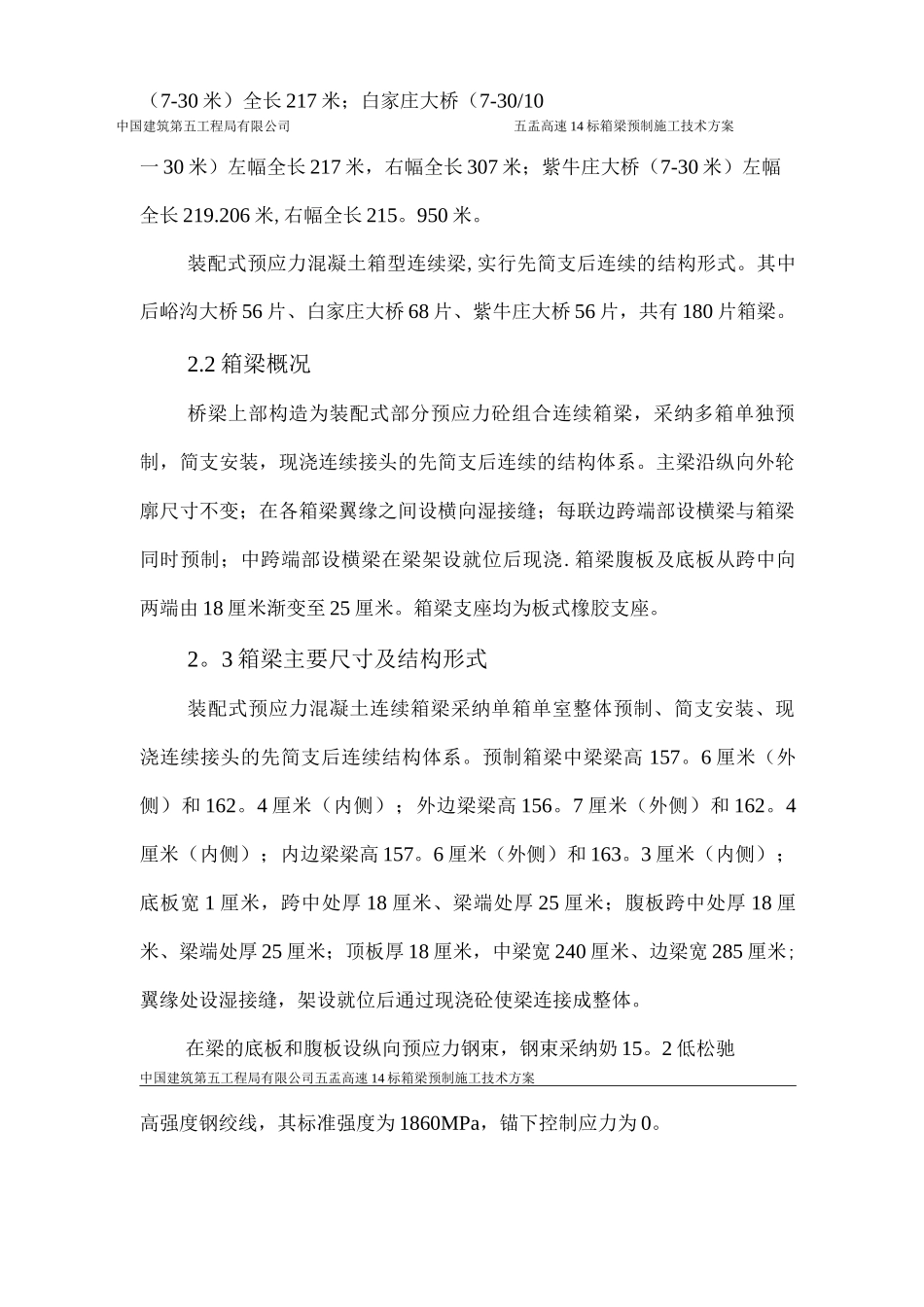

3 座大桥均为先简支后连续预应力混凝土箱梁桥,其中后峪沟大桥中国建筑第五工程局有限公司五盂高速 14 标箱梁预制施工技术方案(7-30 米)全长 217 米;白家庄大桥(7-30/10一 30 米)左幅全长 217 米,右幅全长 307 米;紫牛庄大桥(7-30 米)左幅全长 219
206 米,右幅全长 215
装配式预应力混凝土箱型连续梁,实行先简支后连续的结构形式
其中后峪沟大桥 56 片、白家庄大桥 68 片、紫牛庄大桥 56 片,共有 180 片箱梁

2 箱梁概况桥梁上部构造为装配式部分预应力砼组合连续箱梁,采纳多箱单独预制,简支安装,现浇连续接头的先简支后连续的结构体系
