施工方案与技术措施一、施工准备(一)施工用电挤密桩施工用电从业主提供的变压器接入口接入至施工场地
结合现场实际情况,挤密桩施工共设置 2 个二级配电柜
用电线路沿围挡布置,施工用电按 JGJ46-2025 有关规定,全部采纳 TN-S 系统供电,一机一闸一漏一箱,三相五线制
(二)施工用水施工用水拟采纳业主提供的水源接口,采纳 D32 的 PPR 管接至施工区域,再用 D25 的软管引至施工现场,供现场基础施工、文明施工用水
(三)作业条件1、施工作业范围内的地上、地下障碍物已清理或改移完毕
2、施工场区已做到“三通一平”,对松软地面已进行碾压或夯实,保证设备行走平稳
3、成孔机及夯实机已调试运转完毕
(四)、技术准备施工前已对现场实地勘察,了解现场情况,熟悉场地工程地质及水文资料
(五)按规划坐标点、基准点及施工图测设建筑物轴线、标高、定位基桩,并进行复测
1、编制施工方案并经审批,进行技术交底
2、在施工前先由技术人员根据图纸要求,进行现场桩位布置,采纳直径25cm 长 1m 钢钎根据设计图纸桩位打土层深 30cm 成小孔倒满白灰,以便在施工中找到桩位
3、进行成孔的成桩试验,以确定施工工艺参数

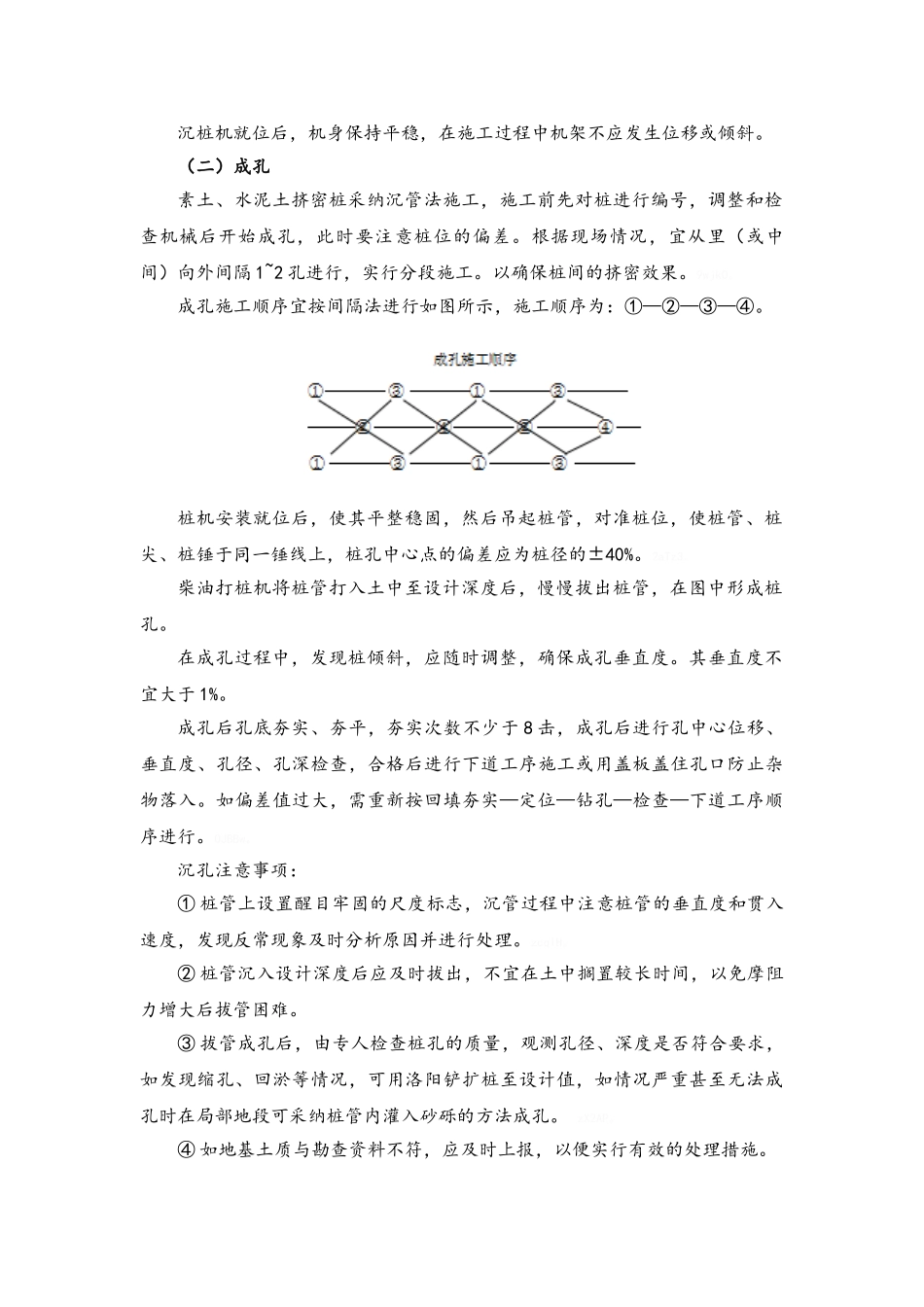

二、工艺流程详见如下“挤密桩施工流程图”
挤密桩施工流程图Thh0i
场地平整钻机就位钻孔施工确认孔桩位置孔桩检查合格拌料、回填夯实质量检测检测合格土基检测如不合格,回填调整下料及夯数成孔验收孔底夯实桩位放样三、施工方法(一)施工准备(1)材料准备素土:本工程使用基坑开挖的土方,基坑开挖发现有机物含量超过 5%垃圾土应及时清理,使用满足要求的素土
开挖土方量不能满足使用用土量时,采购进场的素土质量满足挤密桩施工对土质的要求,不合格的素土不得进入现场使用
水泥:本工程用的水泥采纳袋装 P
5R 复合硅酸盐水泥,进场水泥有产
